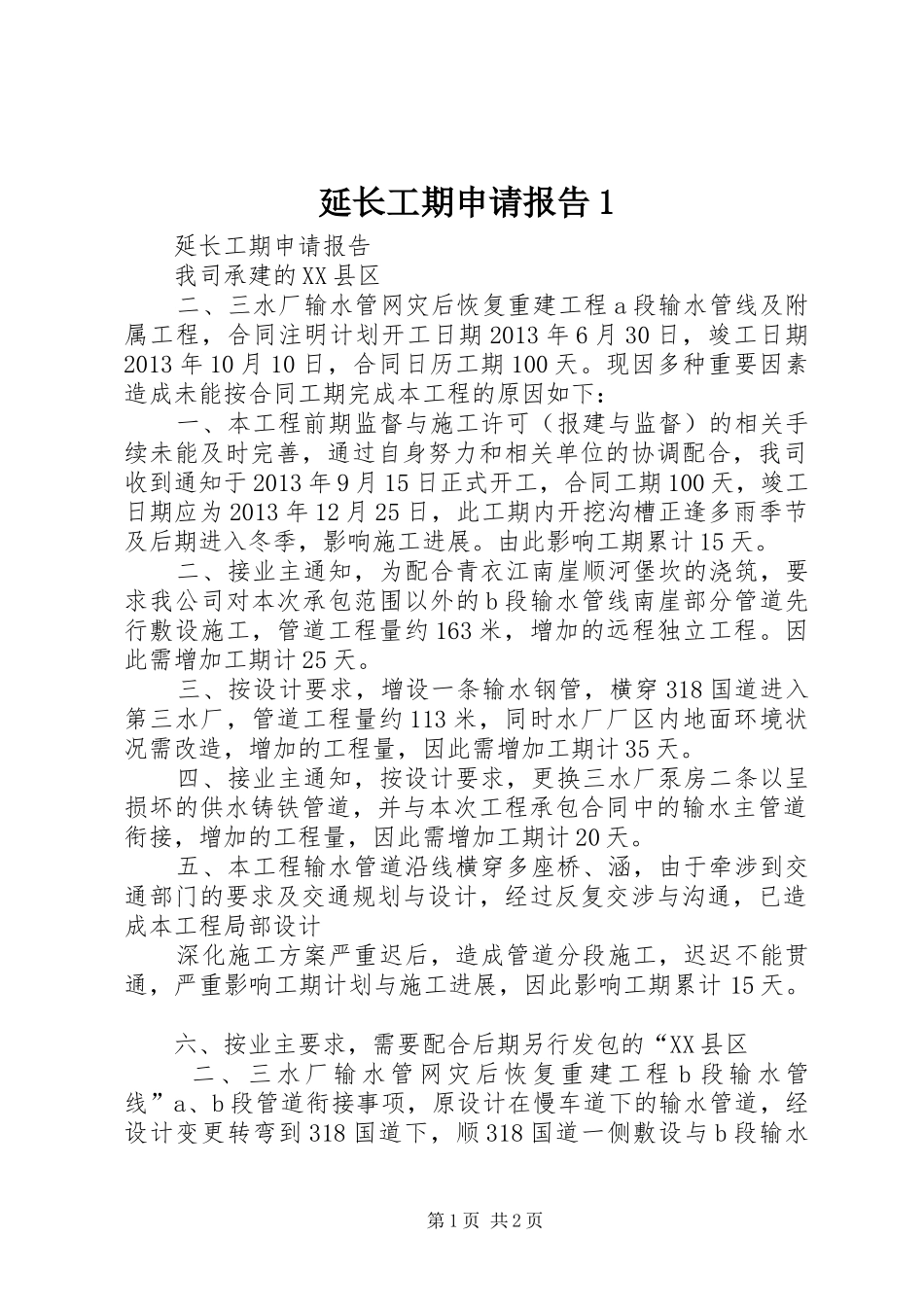

延长工期申请报告1_第1页
1/2

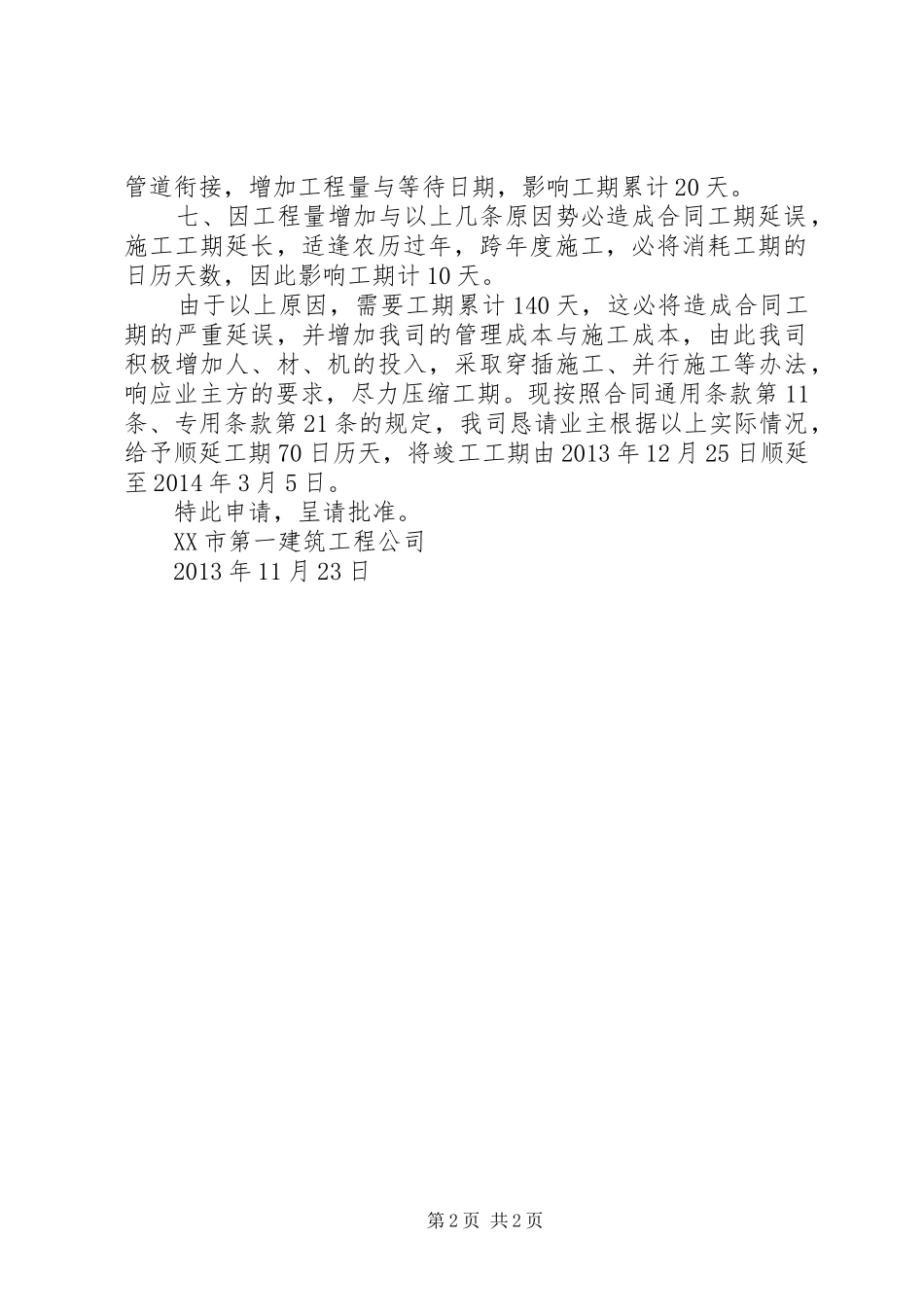

延长工期申请报告1_第2页
2/2
延长工期申请报告1延长工期申请报告我司承建的XX县区二、三水厂输水管网灾后恢复重建工程a段输水管线及附属工程,合同注明计划开工日期2013年6月30日,竣工日期2013年10月10日,合同日历工期100天。现因多种重要因素造成未能按合同工期完成本工程的原因如下:一、本工程前期监督与施工许可(报建与监督)的相关手续未能及时完善,通过自身努力和相关单位的协调配合,我司收到通知于2013年9月15日正式开工,合同工期100天,竣工日期应为2013年12月25日,此工期内开挖沟槽正逢多雨季节及后期进入冬季,影响施工进展。由此影响工期累计15天。二、接业主通知,为配合青衣江南崖顺河堡坎的浇筑,要求我公司对本次承包范围以外的b段输水管线南崖部分管道先行敷设施工,管道工程量约163米,增加的远程独立工程。因此需增加工期计25天。三、按设计要求,增设一条输水钢管,横穿318国道进入第三水厂,管道工程量约113米,同时水厂厂区内地面环境状况需改造,增加的工程量,因此需增加工期计35天。四、接业主通知,按设计要求,更换三水厂泵房二条以呈损坏的供水铸铁管道,并与本次工程承包合同中的输水主管道衔接,增加的工程量,因此需增加工期计20天。五、本工程输水管道沿线横穿多座桥、涵,由于牵涉到交通部门的要求及交通规划与设计,经过反复交涉与沟通,已造成本工程局部设计深化施工方案严重迟后,造成管道分段施工,迟迟不能贯通,严重影响工期计划与施工进展,因此影响工期累计15天。六、按业主要求,需要配合后期另行发包的“XX县区二、三水厂输水管网灾后恢复重建工程b段输水管线”a、b段管道衔接事项,原设计在慢车道下的输水管道,经设计变更转弯到318国道下,顺318国道一侧敷设与b段输水第1页共2页管道衔接,增加工程量与等待日期,影响工期累计20天。七、因工程量增加与以上几条原因势必造成合同工期延误,施工工期延长,适逢农历过年,跨年度施工,必将消耗工期的日历天数,因此影响工期计10天。由于以上原因,需要工期累计140天,这必将造成合同工期的严重延误,并增加我司的管理成本与施工成本,由此我司积极增加人、材、机的投入,采取穿插施工、并行施工等办法,响应业主方的要求,尽力压缩工期。现按照合同通用条款第11条、专用条款第21条的规定,我司恳请业主根据以上实际情况,给予顺延工期70日历天,将竣工工期由2013年12月25日顺延至2014年3月5日。特此申请,呈请批准。XX市第一建筑工程公司2013年11月23日第2页共2页
