左家坪水库整治工程汇报提纲汇报提纲XX县区水利电力勘测设计室二○一二年四月1一、基本情况XX县区左家坪水库是一座以灌溉为主,兼有养殖、防洪等综合利用的小(二)型水利工程
该水库于1956年3月动工兴建,1958年4月完工
坝址位于渠江水系消水河中游的双流镇方寨村境内,距XX县区城43公里,最大坝高12
6米,集雨面积为0
23平方公里,总库容13
99万立方米,有效库容11
32万立方米,死库容0
38万立方米,设计灌面0
037万亩,目前实际灌面0
同时,该工程涉及下游2个村10个农业合作社近0
5万人的生命财产安全
二、工程存在主要问题:1、大坝(1)在工程运行中,由于大坝施工质量差,导致大坝产生局部滑坡,排水棱体失效,排水能力丧失
经坝体稳定复核,上下游坝坡稳定不满足规范要求
(2)坝体渗漏严重坝外坡在高程531
20至533
50米处,长20米,湿润面积达64m
(3)大坝外坡无排水棱体大坝外坡无排水棱体造成浸润线增高
2、溢洪道溢洪道侧墙风化垮塌严重,底板被冲毁,无消力池、排洪渠,洪水易冲刷坝脚
3、取水设施取水口为露天卧管取水方式,取水设施漏水严重,需整治

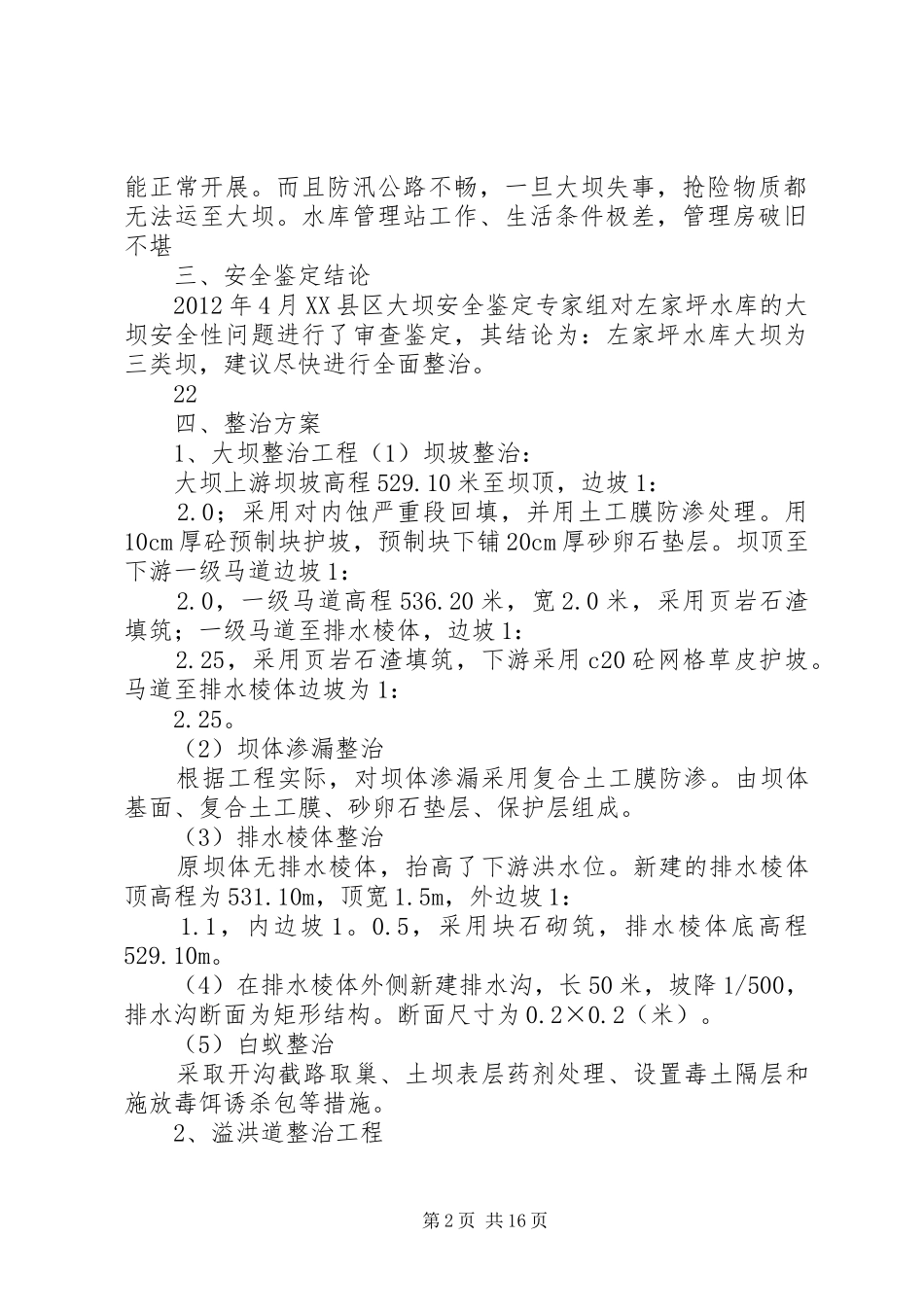

4、无沉陷、位移观测设施5、该工程防洪通讯、设施配备较差,致使工程防洪工作不第1页共16页能正常开展
而且防汛公路不畅,一旦大坝失事,抢险物质都无法运至大坝
水库管理站工作、生活条件极差,管理房破旧不堪三、安全鉴定结论2012年4月XX县区大坝安全鉴定专家组对左家坪水库的大坝安全性问题进行了审查鉴定,其结论为:左家坪水库大坝为三类坝,建议尽快进行全面整治

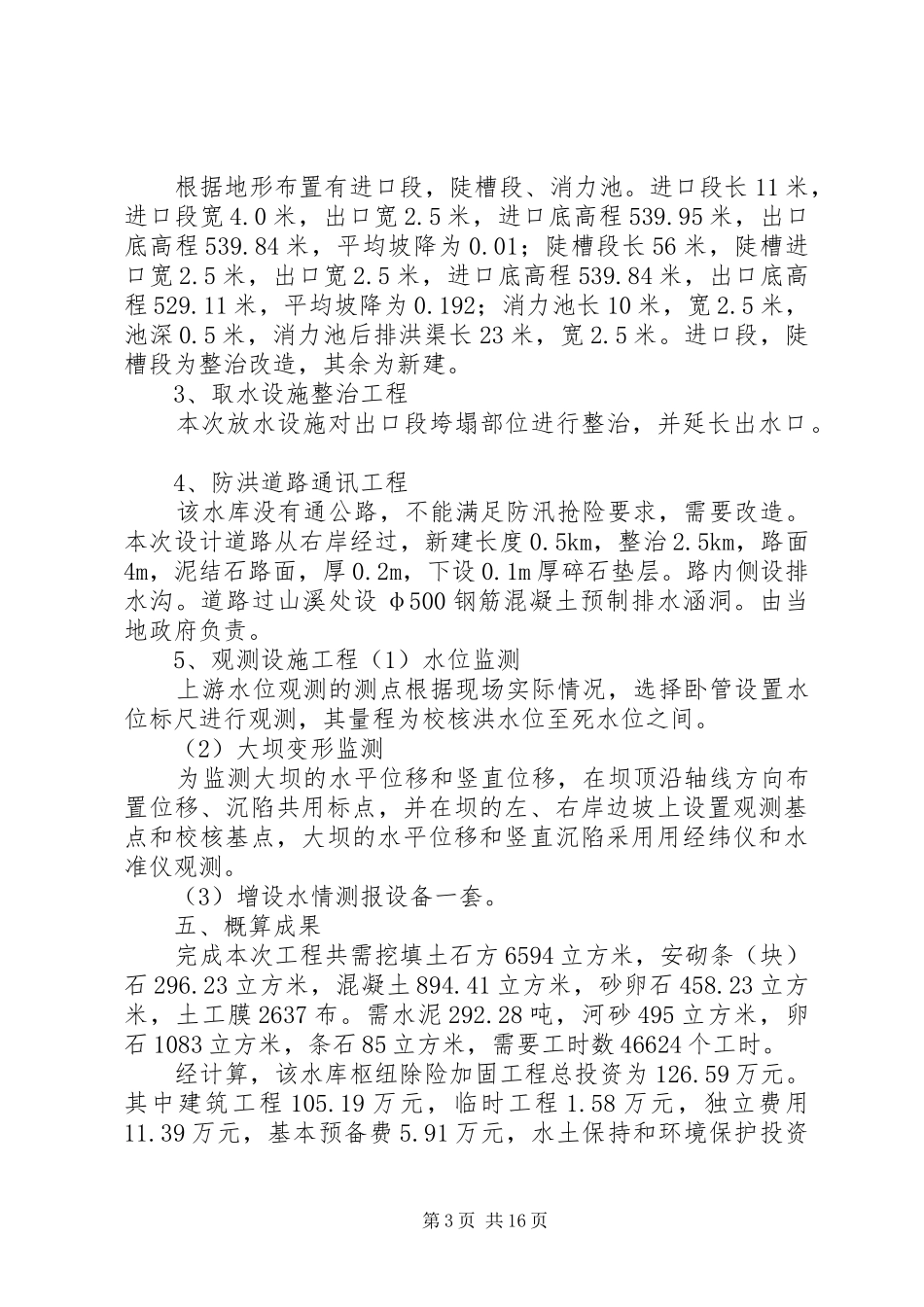

22四、整治方案1、大坝整治工程(1)坝坡整治:大坝上游坝坡高程529
10米至坝顶,边坡1:2
0;采用对内蚀严重段回填,并用土工膜防渗处理
用10cm厚砼预制块护坡,预制块下铺20cm厚砂卵石垫层
坝顶至下游一级马道边坡1:2
0,一级马道高
