此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

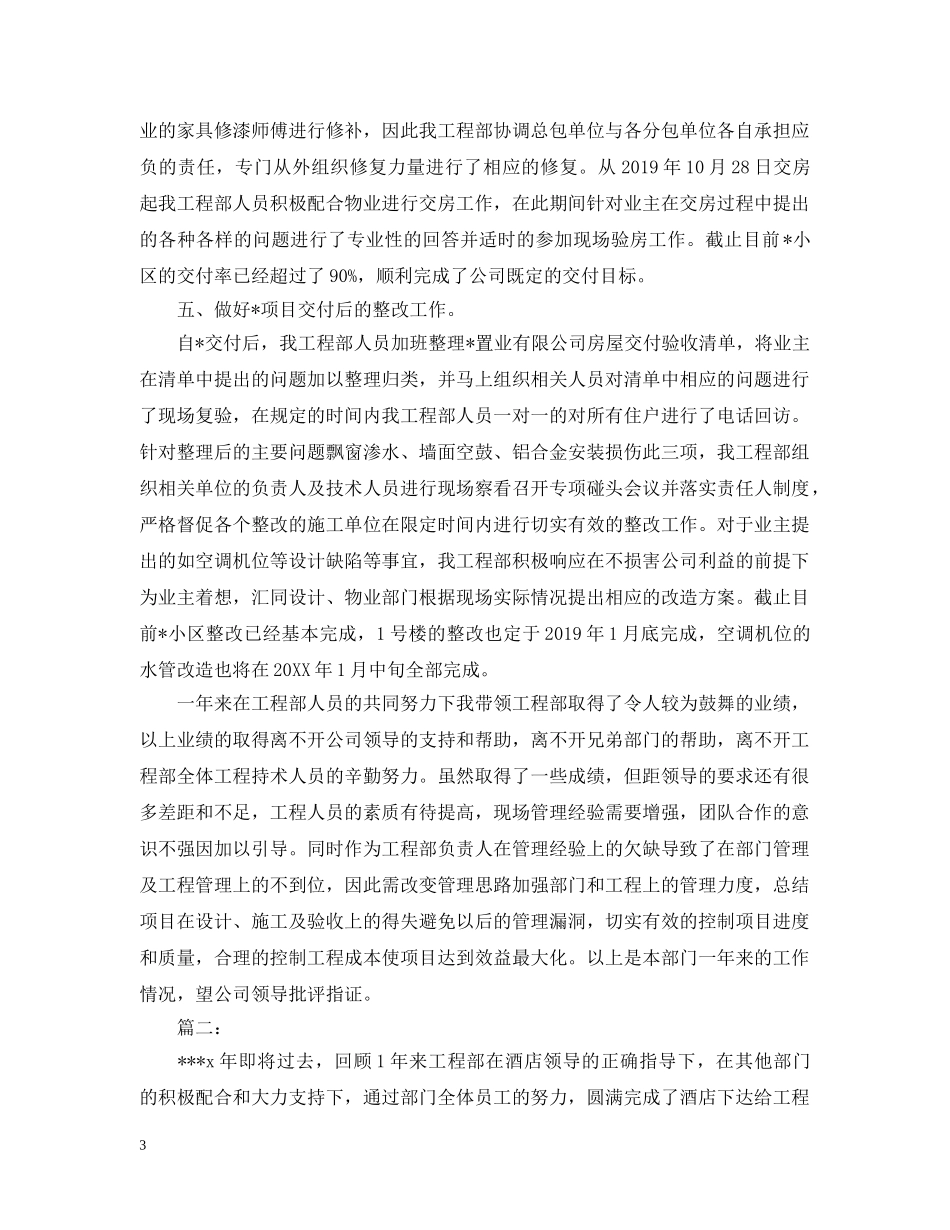

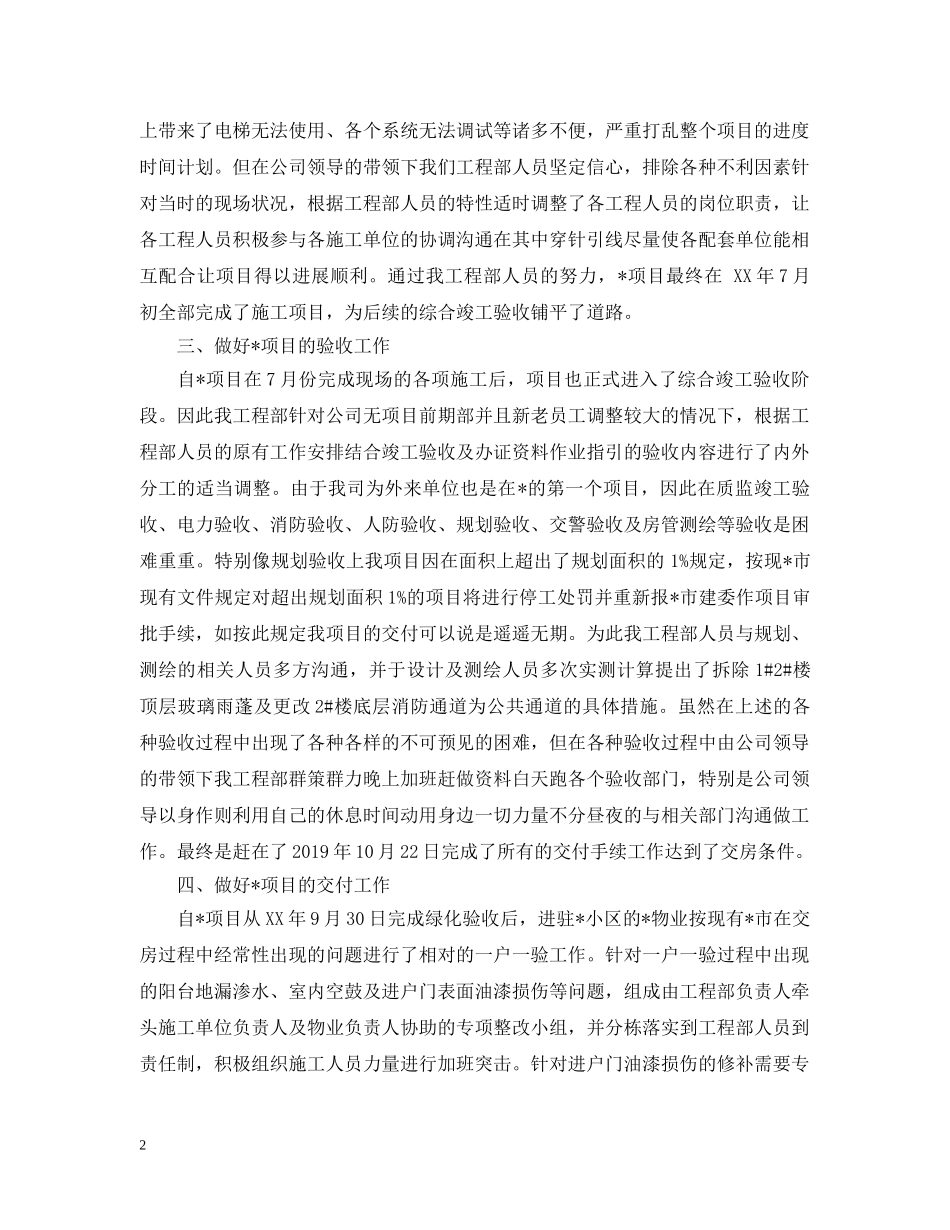

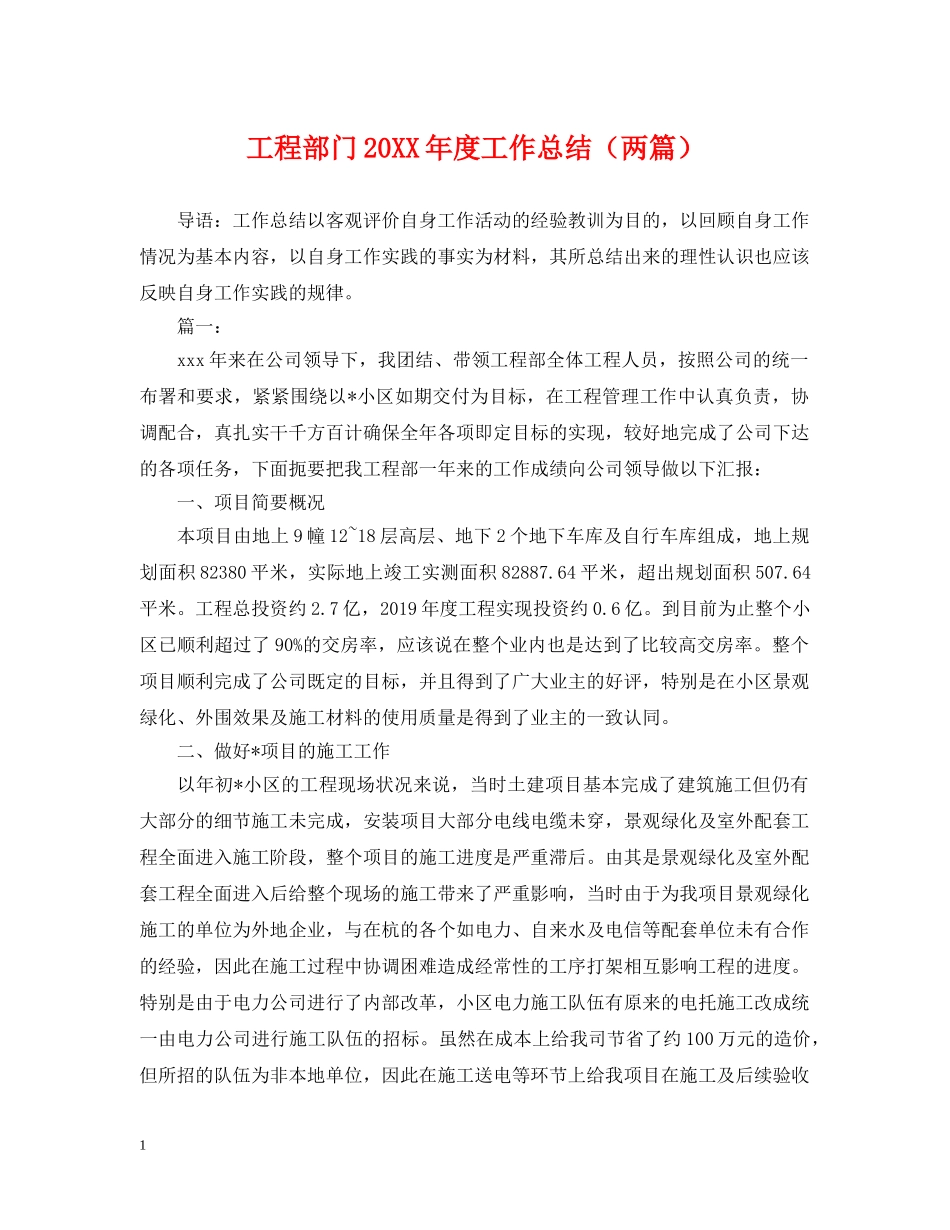

工程部门20XX年度工作总结(两篇)导语:工作总结以客观评价自身工作活动的经验教训为目的,以回顾自身工作情况为基本内容,以自身工作实践的事实为材料,其所总结出来的理性认识也应该反映自身工作实践的规律
篇一:xxx年来在公司领导下,我团结、带领工程部全体工程人员,按照公司的统一布署和要求,紧紧围绕以*小区如期交付为目标,在工程管理工作中认真负责,协调配合,真扎实干千方百计确保全年各项即定目标的实现,较好地完成了公司下达的各项任务,下面扼要把我工程部一年来的工作成绩向公司领导做以下汇报:一、项目简要概况本项目由地上9幢12~18层高层、地下2个地下车库及自行车库组成,地上规划面积82380平米,实际地上竣工实测面积82887
64平米,超出规划面积507
工程总投资约2
7亿,2019年度工程实现投资约0
到目前为止整个小区已顺利超过了90%的交房率,应该说在整个业内也是达到了比较高交房率
整个项目顺利完成了公司既定的目标,并且得到了广大业主的好评,特别是在小区景观绿化、外围效果及施工材料的使用质量是得到了业主的一致认同
二、做好*项目的施工工作以年初*小区的工程现场状况来说,当时土建项目基本完成了建筑施工但仍有大部分的细节施工未完成,安装项目大部分电线电缆未穿,景观绿化及室外配套工程全面进入施工阶段,整个项目的施工进度是严重滞后
由其是景观绿化及室外配套工程全面进入后给整个现场的施工带来了严重影响,当时由于为我项目景观绿化施工的单位为外地企业,与在杭的各个如电力、自来水及电信等配套单位未有合作的经验,因此在施工过程中协调困难造成经常性的工序打架相互影响工程的进度
特别是由于电力公司进行了内部改革,小区电力施工队伍有原来的电托施工改成统一由电力公司进行施工队伍的招标
虽然在成本上给
