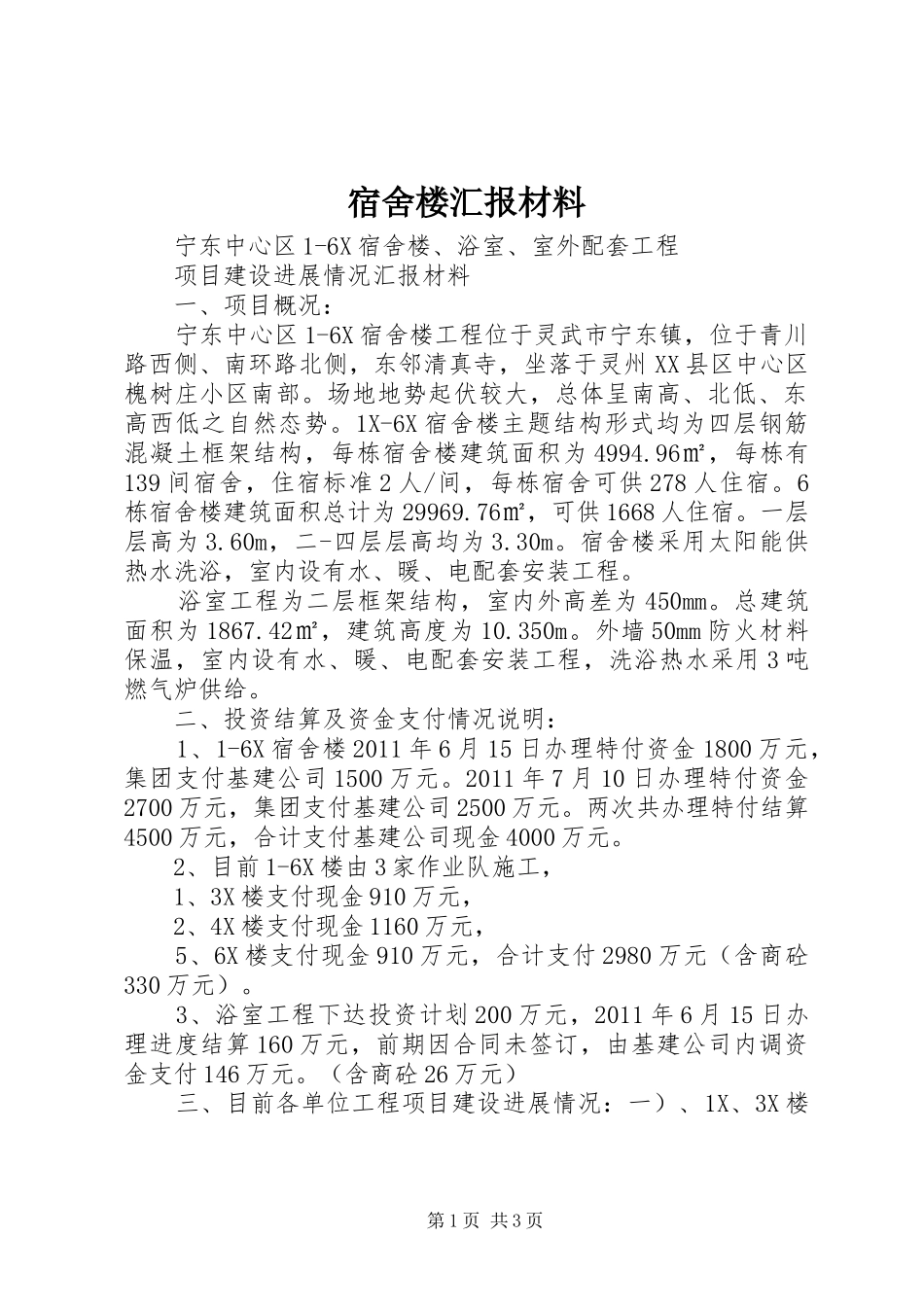

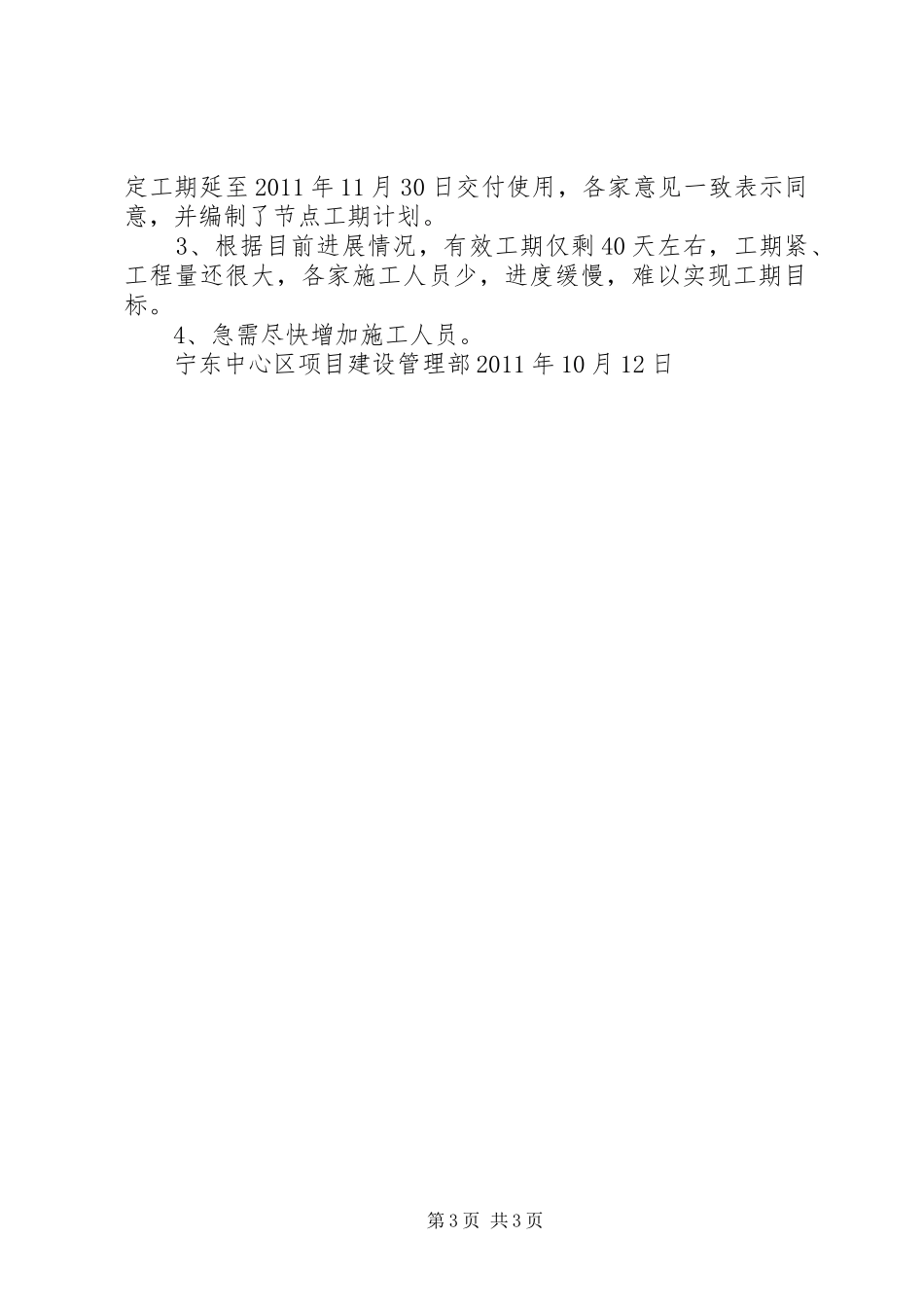

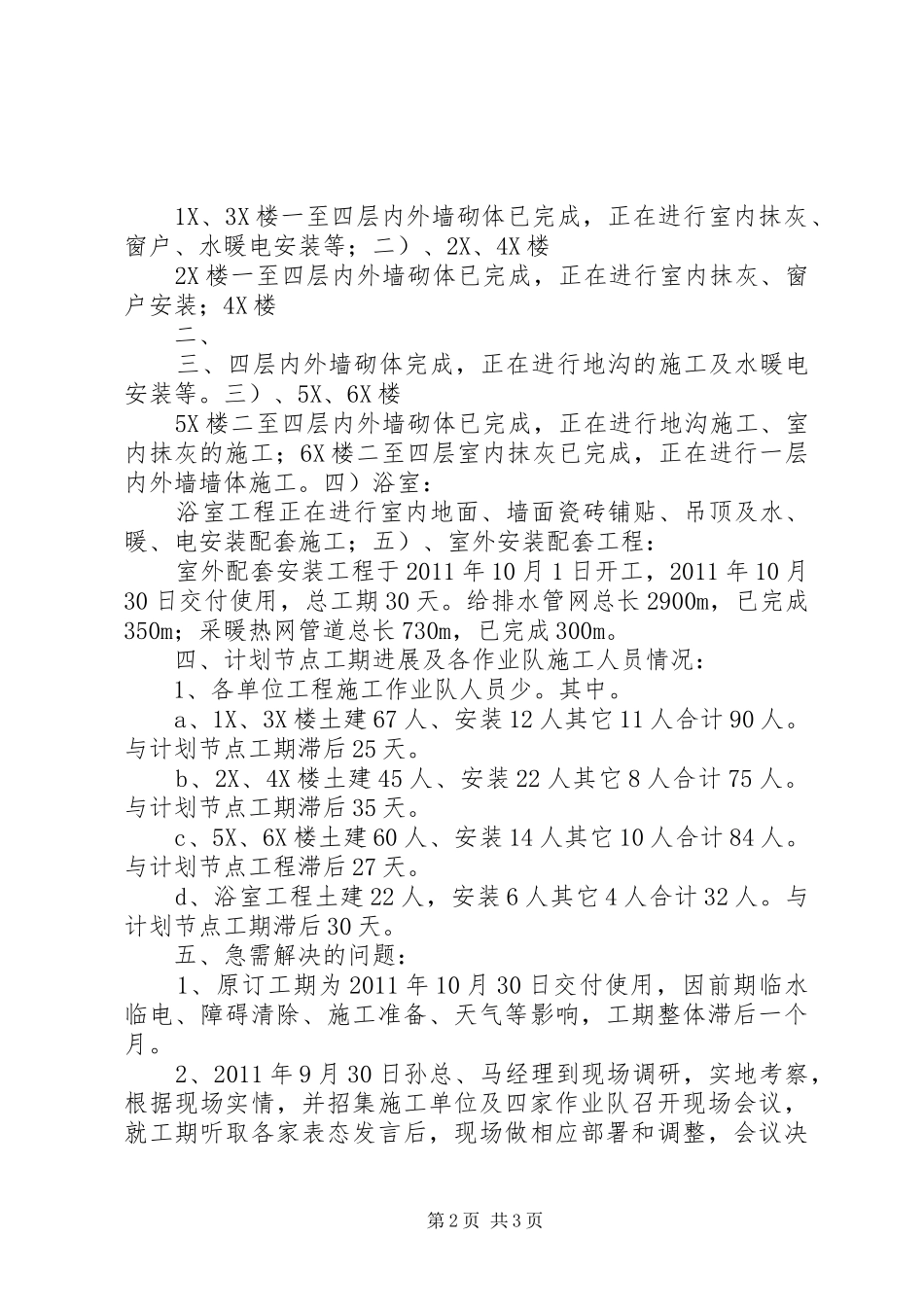

宿舍楼汇报材料宁东中心区1-6X宿舍楼、浴室、室外配套工程项目建设进展情况汇报材料一、项目概况:宁东中心区1-6X宿舍楼工程位于灵武市宁东镇,位于青川路西侧、南环路北侧,东邻清真寺,坐落于灵州XX县区中心区槐树庄小区南部。场地地势起伏较大,总体呈南高、北低、东高西低之自然态势。1X-6X宿舍楼主题结构形式均为四层钢筋混凝土框架结构,每栋宿舍楼建筑面积为4994.96㎡,每栋有139间宿舍,住宿标准2人/间,每栋宿舍可供278人住宿。6栋宿舍楼建筑面积总计为29969.76㎡,可供1668人住宿。一层层高为3.60m,二-四层层高均为3.30m。宿舍楼采用太阳能供热水洗浴,室内设有水、暖、电配套安装工程。浴室工程为二层框架结构,室内外高差为450mm。总建筑面积为1867.42㎡,建筑高度为10.350m。外墙50mm防火材料保温,室内设有水、暖、电配套安装工程,洗浴热水采用3吨燃气炉供给。二、投资结算及资金支付情况说明:1、1-6X宿舍楼2011年6月15日办理特付资金1800万元,集团支付基建公司1500万元。2011年7月10日办理特付资金2700万元,集团支付基建公司2500万元。两次共办理特付结算4500万元,合计支付基建公司现金4000万元。2、目前1-6X楼由3家作业队施工,1、3X楼支付现金910万元,2、4X楼支付现金1160万元,5、6X楼支付现金910万元,合计支付2980万元(含商砼330万元)。3、浴室工程下达投资计划200万元,2011年6月15日办理进度结算160万元,前期因合同未签订,由基建公司内调资金支付146万元。(含商砼26万元)三、目前各单位工程项目建设进展情况:一)、1X、3X楼第1页共3页1X、3X楼一至四层内外墙砌体已完成,正在进行室内抹灰、窗户、水暖电安装等;二)、2X、4X楼2X楼一至四层内外墙砌体已完成,正在进行室内抹灰、窗户安装;4X楼二、三、四层内外墙砌体完成,正在进行地沟的施工及水暖电安装等。三)、5X、6X楼5X楼二至四层内外墙砌体已完成,正在进行地沟施工、室内抹灰的施工;6X楼二至四层室内抹灰已完成,正在进行一层内外墙墙体施工。四)浴室:浴室工程正在进行室内地面、墙面瓷砖铺贴、吊顶及水、暖、电安装配套施工;五)、室外安装配套工程:室外配套安装工程于2011年10月1日开工,2011年10月30日交付使用,总工期30天。给排水管网总长2900m,已完成350m;采暖热网管道总长730m,已完成300m。四、计划节点工期进展及各作业队施工人员情况:1、各单位工程施工作业队人员少。其中。a、1X、3X楼土建67人、安装12人其它11人合计90人。与计划节点工期滞后25天。b、2X、4X楼土建45人、安装22人其它8人合计75人。与计划节点工期滞后35天。c、5X、6X楼土建60人、安装14人其它10人合计84人。与计划节点工程滞后27天。d、浴室工程土建22人,安装6人其它4人合计32人。与计划节点工期滞后30天。五、急需解决的问题:1、原订工期为2011年10月30日交付使用,因前期临水临电、障碍清除、施工准备、天气等影响,工期整体滞后一个月。2、2011年9月30日孙总、马经理到现场调研,实地考察,根据现场实情,并招集施工单位及四家作业队召开现场会议,就工期听取各家表态发言后,现场做相应部署和调整,会议决第2页共3页定工期延至2011年11月30日交付使用,各家意见一致表示同意,并编制了节点工期计划。3、根据目前进展情况,有效工期仅剩40天左右,工期紧、工程量还很大,各家施工人员少,进度缓慢,难以实现工期目标。4、急需尽快增加施工人员。宁东中心区项目建设管理部2011年10月12日第3页共3页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

宿舍楼汇报材料

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
