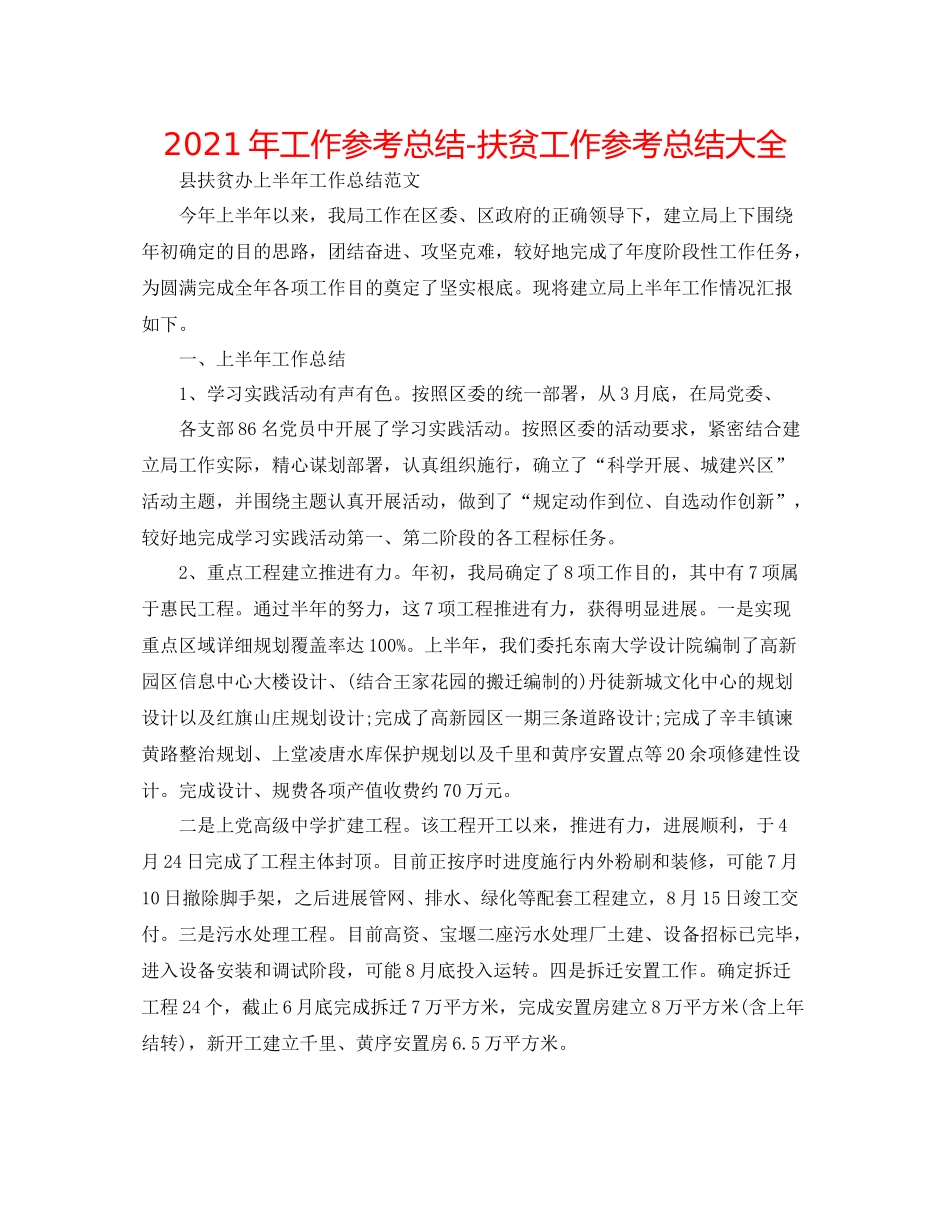

2021年工作参考总结-扶贫工作参考总结大全县扶贫办上半年工作总结范文今年上半年以来,我局工作在区委、区政府的正确领导下,建立局上下围绕年初确定的目的思路,团结奋进、攻坚克难,较好地完成了年度阶段性工作任务,为圆满完成全年各项工作目的奠定了坚实根底
现将建立局上半年工作情况汇报如下
一、上半年工作总结1、学习实践活动有声有色
按照区委的统一部署,从3月底,在局党委、各支部86名党员中开展了学习实践活动
按照区委的活动要求,紧密结合建立局工作实际,精心谋划部署,认真组织施行,确立了“科学开展、城建兴区”活动主题,并围绕主题认真开展活动,做到了“规定动作到位、自选动作创新”,较好地完成学习实践活动第一、第二阶段的各工程标任务
2、重点工程建立推进有力
年初,我局确定了8项工作目的,其中有7项属于惠民工程
通过半年的努力,这7项工程推进有力,获得明显进展
一是实现重点区域详细规划覆盖率达100%
上半年,我们委托东南大学设计院编制了高新园区信息中心大楼设计、(结合王家花园的搬迁编制的)丹徒新城文化中心的规划设计以及红旗山庄规划设计;完成了高新园区一期三条道路设计;完成了辛丰镇谏黄路整治规划、上堂凌唐水库保护规划以及千里和黄序安置点等20余项修建性设计
完成设计、规费各项产值收费约70万元
二是上党高级中学扩建工程
该工程开工以来,推进有力,进展顺利,于4月24日完成了工程主体封顶
目前正按序时进度施行内外粉刷和装修,可能7月10日撤除脚手架,之后进展管网、排水、绿化等配套工程建立,8月15日竣工交付
三是污水处理工程
目前高资、宝堰二座污水处理厂土建、设备招标已完毕,进入设备安装和调试阶段,可能8月底投入运转
四是拆迁安置工作
确定拆迁工程24个,截止6月底完成拆迁7万平方米,完成安置房建立8万平方米(含上年结转),新开工建立千里、黄序安置房6

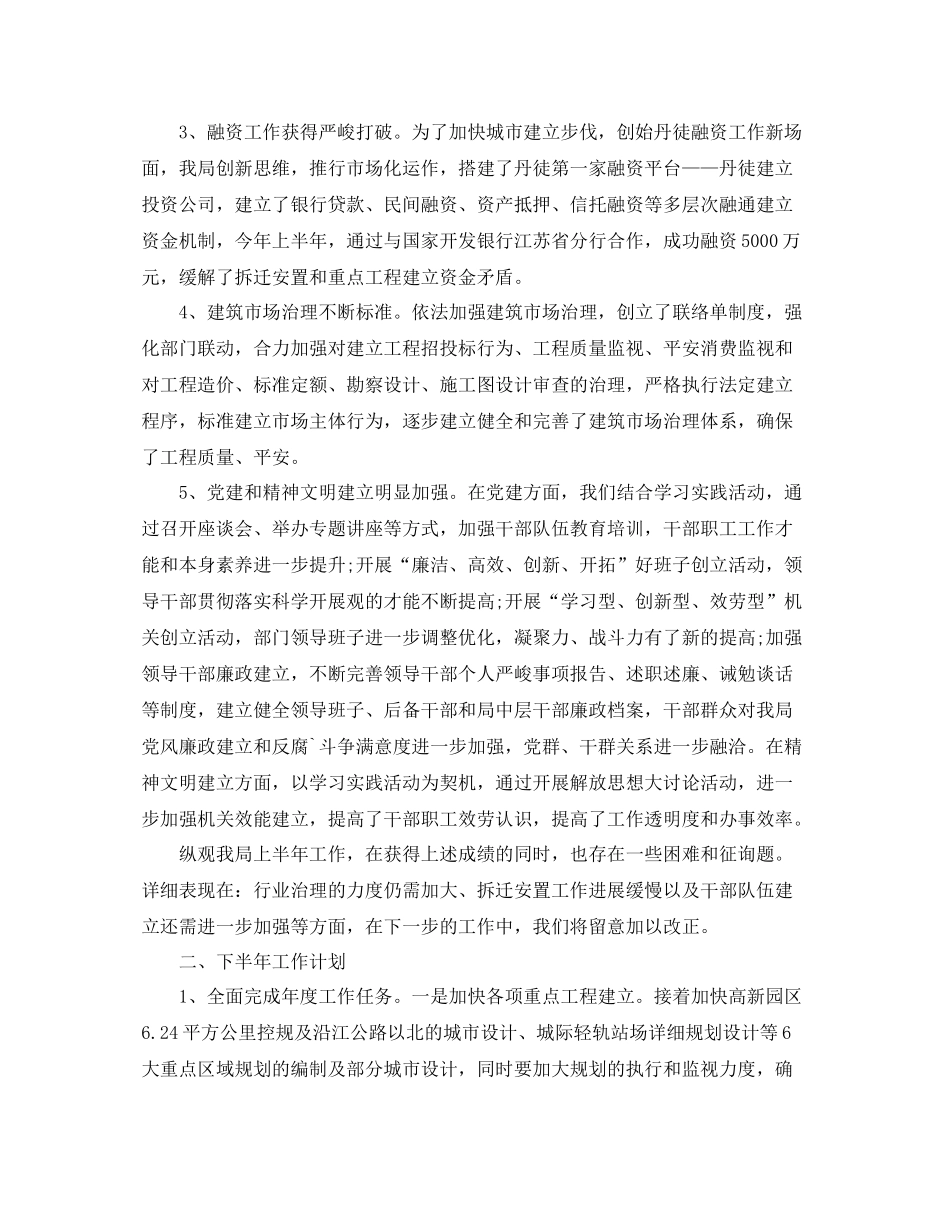

3、融资工作获得严峻打
