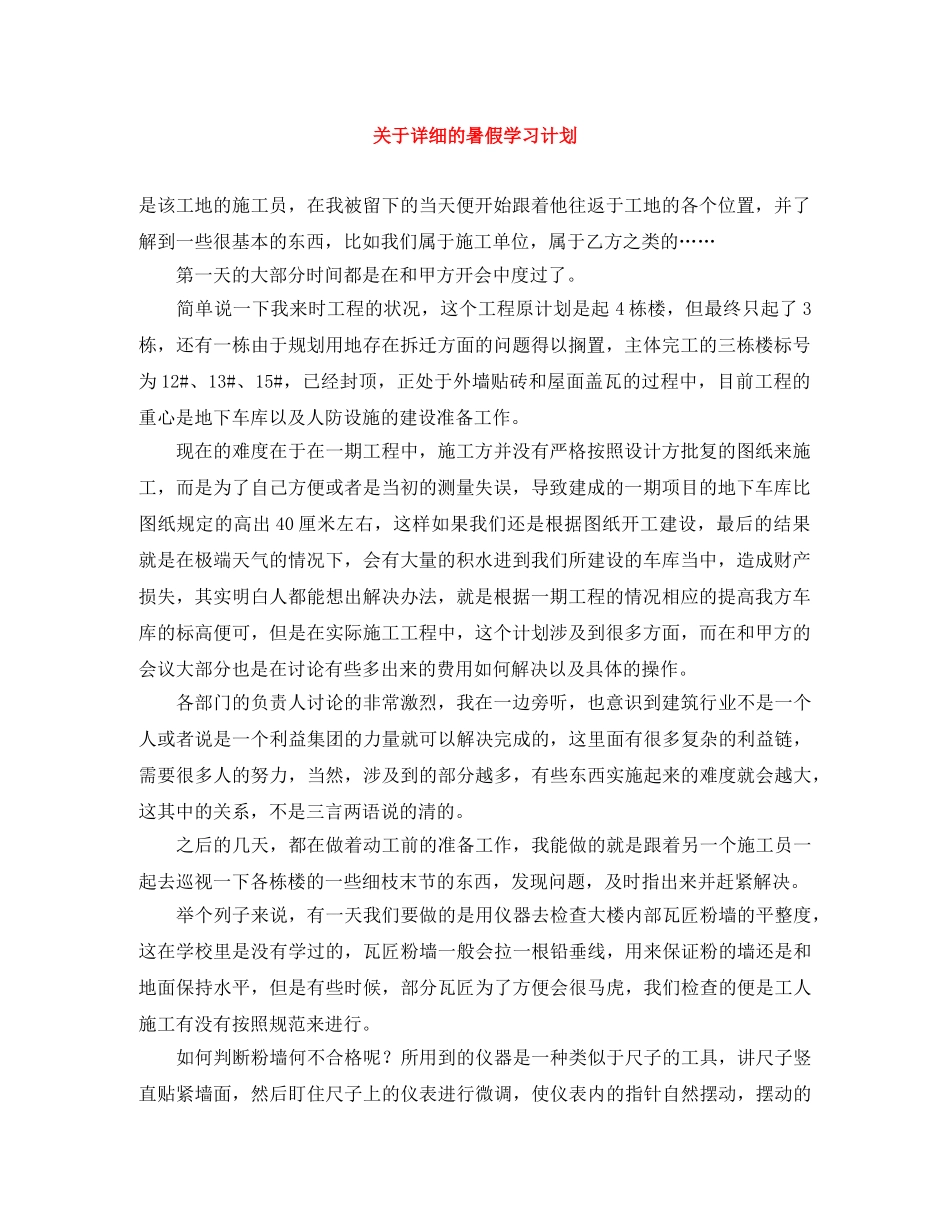

此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。关于详细的暑假学习计划是该工地的施工员,在我被留下的当天便开始跟着他往返于工地的各个位置,并了解到一些很基本的东西,比如我们属于施工单位,属于乙方之类的……第一天的大部分时间都是在和甲方开会中度过了。简单说一下我来时工程的状况,这个工程原计划是起4栋楼,但最终只起了3栋,还有一栋由于规划用地存在拆迁方面的问题得以搁置,主体完工的三栋楼标号为12#、13#、15#,已经封顶,正处于外墙贴砖和屋面盖瓦的过程中,目前工程的重心是地下车库以及人防设施的建设准备工作。现在的难度在于在一期工程中,施工方并没有严格按照设计方批复的图纸来施工,而是为了自己方便或者是当初的测量失误,导致建成的一期项目的地下车库比图纸规定的高出40厘米左右,这样如果我们还是根据图纸开工建设,最后的结果就是在极端天气的情况下,会有大量的积水进到我们所建设的车库当中,造成财产损失,其实明白人都能想出解决办法,就是根据一期工程的情况相应的提高我方车库的标高便可,但是在实际施工工程中,这个计划涉及到很多方面,而在和甲方的会议大部分也是在讨论有些多出来的费用如何解决以及具体的操作。各部门的负责人讨论的非常激烈,我在一边旁听,也意识到建筑行业不是一个人或者说是一个利益集团的力量就可以解决完成的,这里面有很多复杂的利益链,需要很多人的努力,当然,涉及到的部分越多,有些东西实施起来的难度就会越大,这其中的关系,不是三言两语说的清的。之后的几天,都在做着动工前的准备工作,我能做的就是跟着另一个施工员一起去巡视一下各栋楼的一些细枝末节的东西,发现问题,及时指出来并赶紧解决。举个列子来说,有一天我们要做的是用仪器去检查大楼内部瓦匠粉墙的平整度,这在学校里是没有学过的,瓦匠粉墙一般会拉一根铅垂线,用来保证粉的墙还是和地面保持水平,但是有些时候,部分瓦匠为了方便会很马虎,我们检查的便是工人施工有没有按照规范来进行。如何判断粉墙何不合格呢?所用到的仪器是一种类似于尺子的工具,讲尺子竖直贴紧墙面,然后盯住尺子上的仪表进行微调,使仪表内的指针自然摆动,摆动的此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。区间在0.5之内,便是合格的,但是在实际施工中,0.8也可以,至于原因,你懂的……粉好的墙面还要进行观察,发现裂缝之后就必须要用手去敲一下,声音洪亮便是出现了空鼓现象,这是一定要返工的。关于仪器的部分,大部分作为一个施工员应该掌握的测量仪器在学校就已经学过,学校也对此进行了专门的课程设计,所以对于我们来说,使用仪器不算是什么大问题,但工地上的水准仪和经纬仪和学校里还是有很多的不同,但总结起来也就是工地上的跟现代化,省去了很多调节仪器的时间,相对来说误差也会小一点,但在学校里所接触到的老式经纬仪水准仪必须要掌握,因为就好比起一栋楼,那些是基础,没有基础是不可能平地起高楼的。7月11日,地下车库在经过一系列的准备后开挖,根据前期周密的测量所划定的区域开始动土,但工地现在存在一个问题,因为作业面空间较小,除了以后回填的土方之外没有别的空间去堆放其他的土方,为此工地还专门停工一天,去挪动配电室,重新架设线路,有一点不得不提,工地的电线非常粗,挪动起来没有4个人基本不可能。12日,近距离的指挥挖机作业还是第一次,感觉十分过瘾,但是在铲子转向自己的时候,即使知道弄不到自己,还是会有一些紧张。本以为挖机挖土时不用操心,其实这也是非常错误的,为了使开挖的深度十分精准,每隔一段距离就要下到基坑中去测量深度,当时我很疑惑,就算每隔地方都去量,但挖机毕竟不能等同于人类的双手,难免还是会有些地方挖的比较深,这个问题该怎么解决呢?经过询问才得知,在开挖的时候,挖出的基坑深度一般不是最后的作业深度,基本会预留大约20公分的距离,叫做保护层,这20公分是在大挖机完工之后用小号挖机和施工队来挖的。开挖的时候还会遇到一个很普遍的问题,就是地下水溢出的情况,由于我所在的工地边上便是护城...
