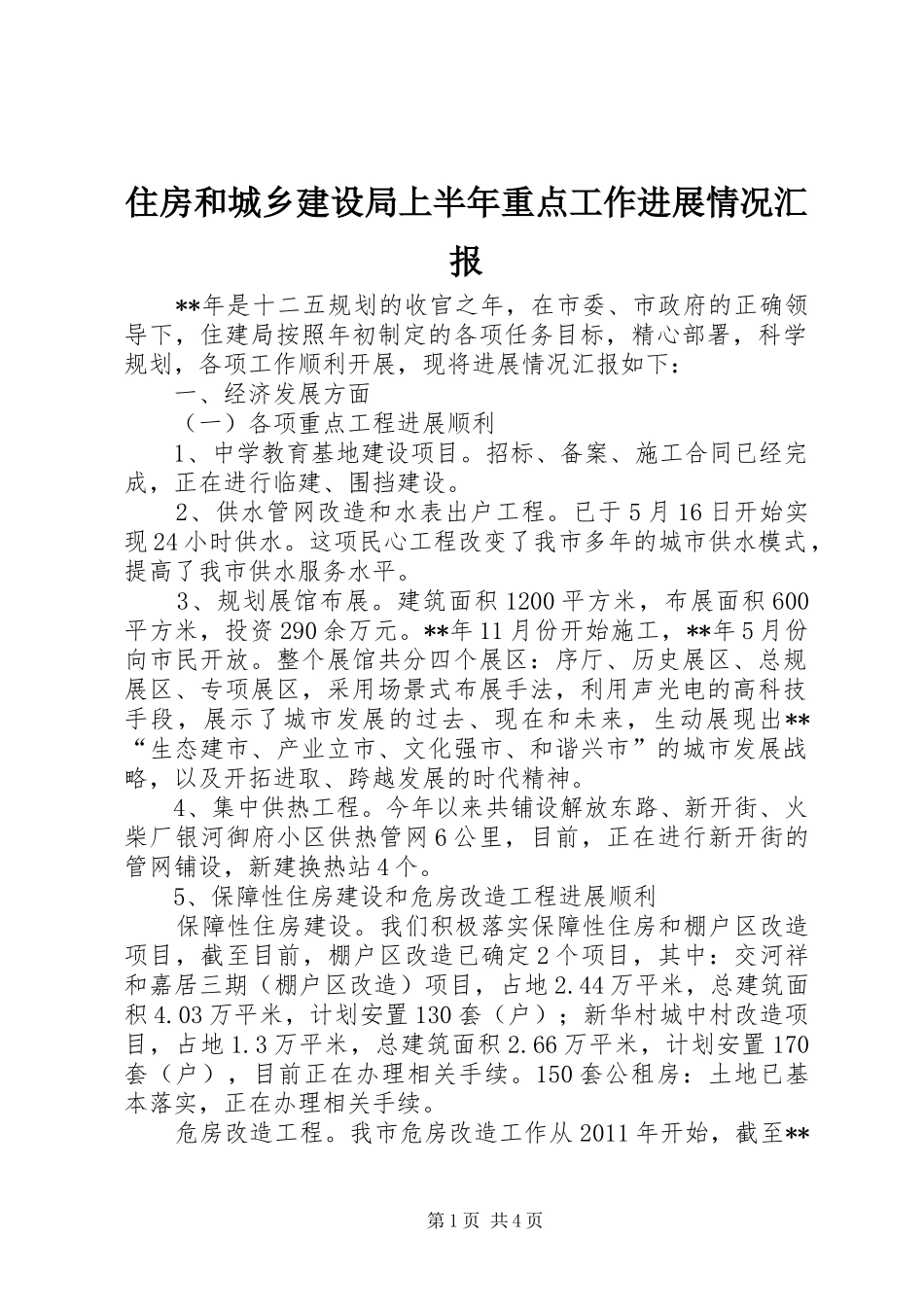

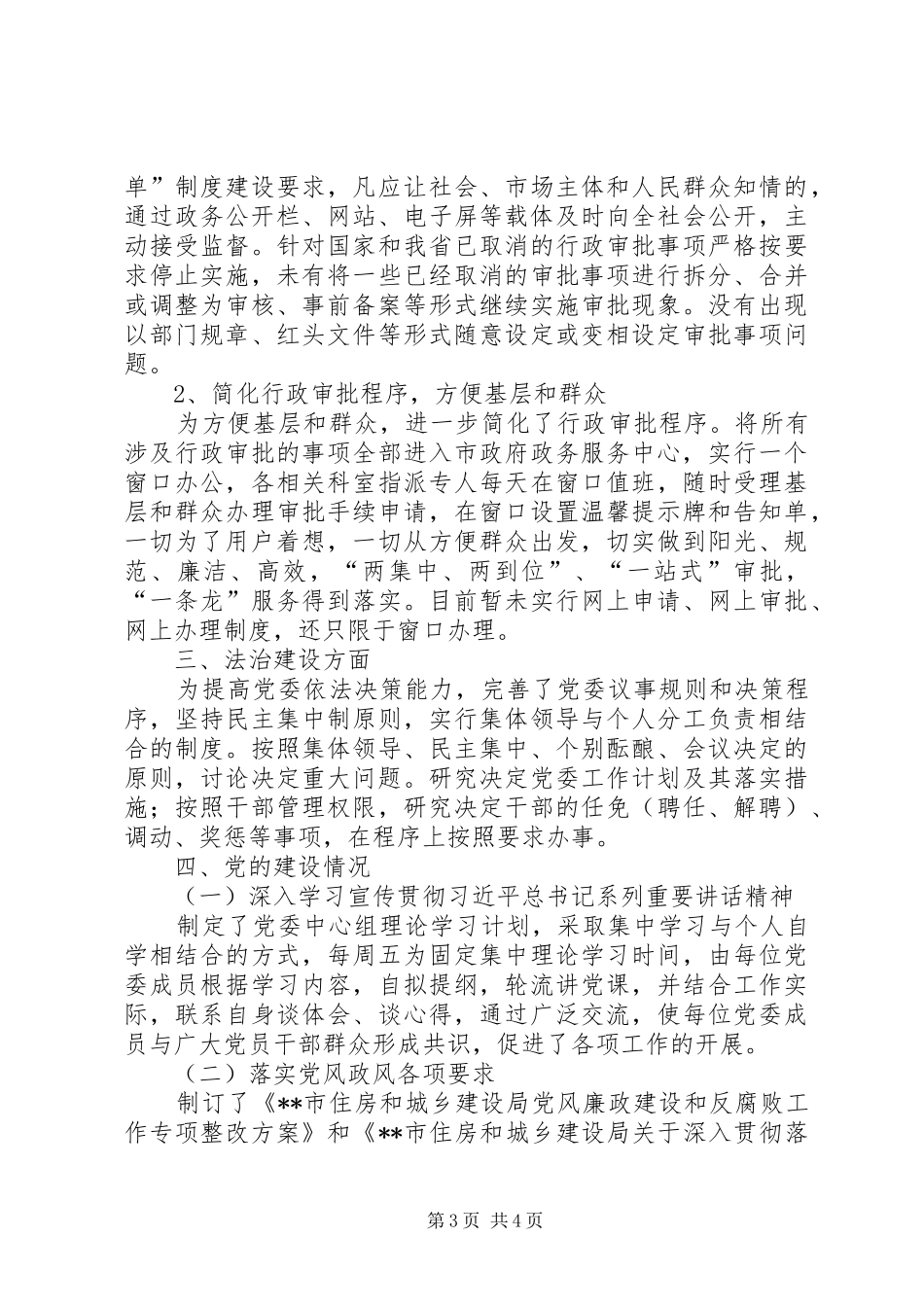

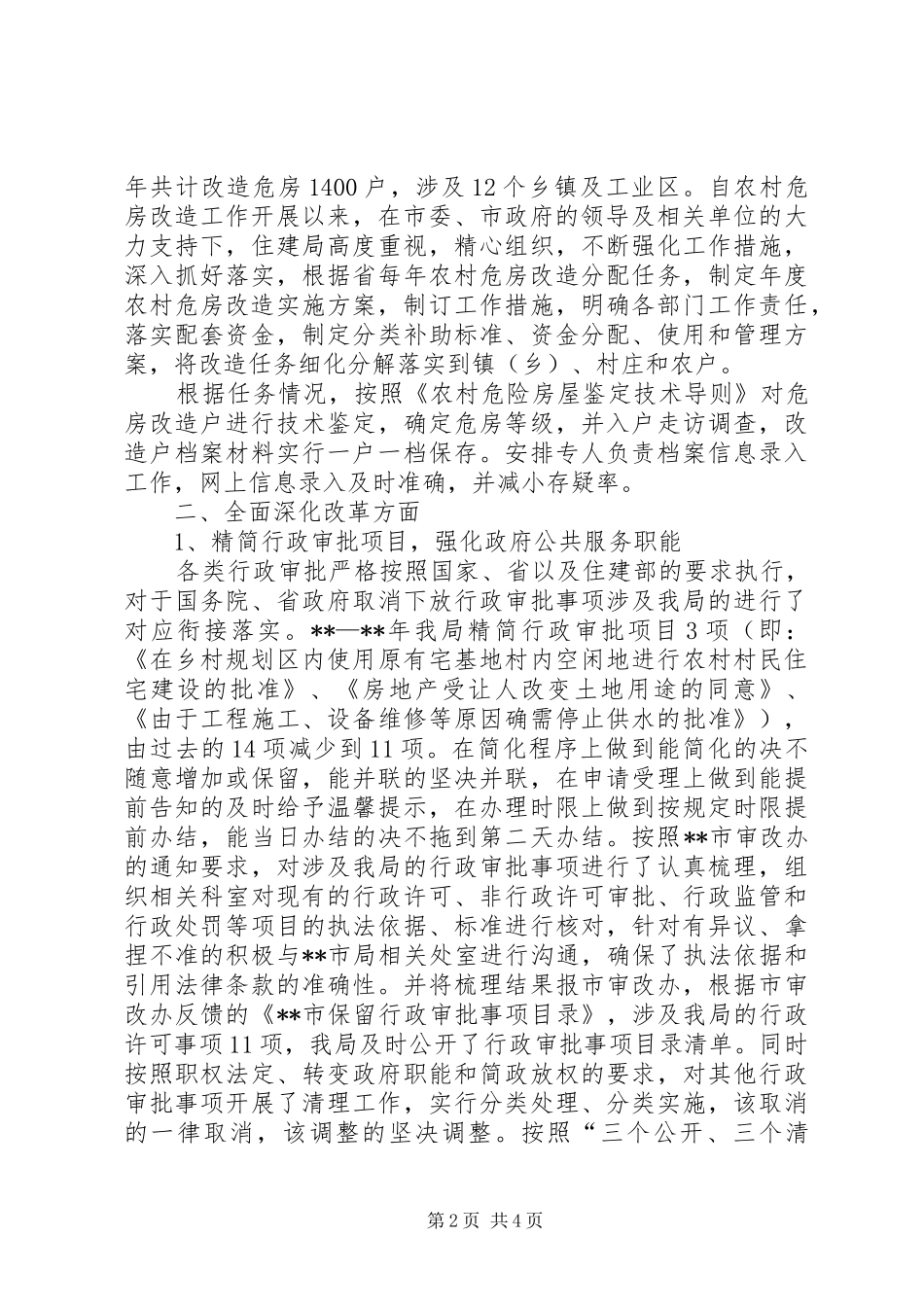

住房和城乡建设局上半年重点工作进展情况汇报**年是十二五规划的收官之年,在市委、市政府的正确领导下,住建局按照年初制定的各项任务目标,精心部署,科学规划,各项工作顺利开展,现将进展情况汇报如下:一、经济发展方面(一)各项重点工程进展顺利1、中学教育基地建设项目。招标、备案、施工合同已经完成,正在进行临建、围挡建设。2、供水管网改造和水表出户工程。已于5月16日开始实现24小时供水。这项民心工程改变了我市多年的城市供水模式,提高了我市供水服务水平。3、规划展馆布展。建筑面积1200平方米,布展面积600平方米,投资290余万元。**年11月份开始施工,**年5月份向市民开放。整个展馆共分四个展区:序厅、历史展区、总规展区、专项展区,采用场景式布展手法,利用声光电的高科技手段,展示了城市发展的过去、现在和未来,生动展现出**“生态建市、产业立市、文化强市、和谐兴市”的城市发展战略,以及开拓进取、跨越发展的时代精神。4、集中供热工程。今年以来共铺设解放东路、新开街、火柴厂银河御府小区供热管网6公里,目前,正在进行新开街的管网铺设,新建换热站4个。5、保障性住房建设和危房改造工程进展顺利保障性住房建设。我们积极落实保障性住房和棚户区改造项目,截至目前,棚户区改造已确定2个项目,其中:交河祥和嘉居三期(棚户区改造)项目,占地2.44万平米,总建筑面积4.03万平米,计划安置130套(户);新华村城中村改造项目,占地1.3万平米,总建筑面积2.66万平米,计划安置170套(户),目前正在办理相关手续。150套公租房:土地已基本落实,正在办理相关手续。危房改造工程。我市危房改造工作从2011年开始,截至**第1页共4页年共计改造危房1400户,涉及12个乡镇及工业区。自农村危房改造工作开展以来,在市委、市政府的领导及相关单位的大力支持下,住建局高度重视,精心组织,不断强化工作措施,深入抓好落实,根据省每年农村危房改造分配任务,制定年度农村危房改造实施方案,制订工作措施,明确各部门工作责任,落实配套资金,制定分类补助标准、资金分配、使用和管理方案,将改造任务细化分解落实到镇(乡)、村庄和农户。根据任务情况,按照《农村危险房屋鉴定技术导则》对危房改造户进行技术鉴定,确定危房等级,并入户走访调查,改造户档案材料实行一户一档保存。安排专人负责档案信息录入工作,网上信息录入及时准确,并减小存疑率。二、全面深化改革方面1、精简行政审批项目,强化政府公共服务职能各类行政审批严格按照国家、省以及住建部的要求执行,对于国务院、省政府取消下放行政审批事项涉及我局的进行了对应衔接落实。**—**年我局精简行政审批项目3项(即:《在乡村规划区内使用原有宅基地村内空闲地进行农村村民住宅建设的批准》、《房地产受让人改变土地用途的同意》、《由于工程施工、设备维修等原因确需停止供水的批准》),由过去的14项减少到11项。在简化程序上做到能简化的决不随意增加或保留,能并联的坚决并联,在申请受理上做到能提前告知的及时给予温馨提示,在办理时限上做到按规定时限提前办结,能当日办结的决不拖到第二天办结。按照**市审改办的通知要求,对涉及我局的行政审批事项进行了认真梳理,组织相关科室对现有的行政许可、非行政许可审批、行政监管和行政处罚等项目的执法依据、标准进行核对,针对有异议、拿捏不准的积极与**市局相关处室进行沟通,确保了执法依据和引用法律条款的准确性。并将梳理结果报市审改办,根据市审改办反馈的《**市保留行政审批事项目录》,涉及我局的行政许可事项11项,我局及时公开了行政审批事项目录清单。同时按照职权法定、转变政府职能和简政放权的要求,对其他行政审批事项开展了清理工作,实行分类处理、分类实施,该取消的一律取消,该调整的坚决调整。按照“三个公开、三个清第2页共4页单”制度建设要求,凡应让社会、市场主体和人民群众知情的,通过政务公开栏、网站、电子屏等载体及时向全社会公开,主动接受监督。针对国家和我省已取消的行政审批事项严格按要求停止实施,未有将一些已经取消的审批事项进行拆分、合并或调整为审核、事前备案等形式继续实施审...
