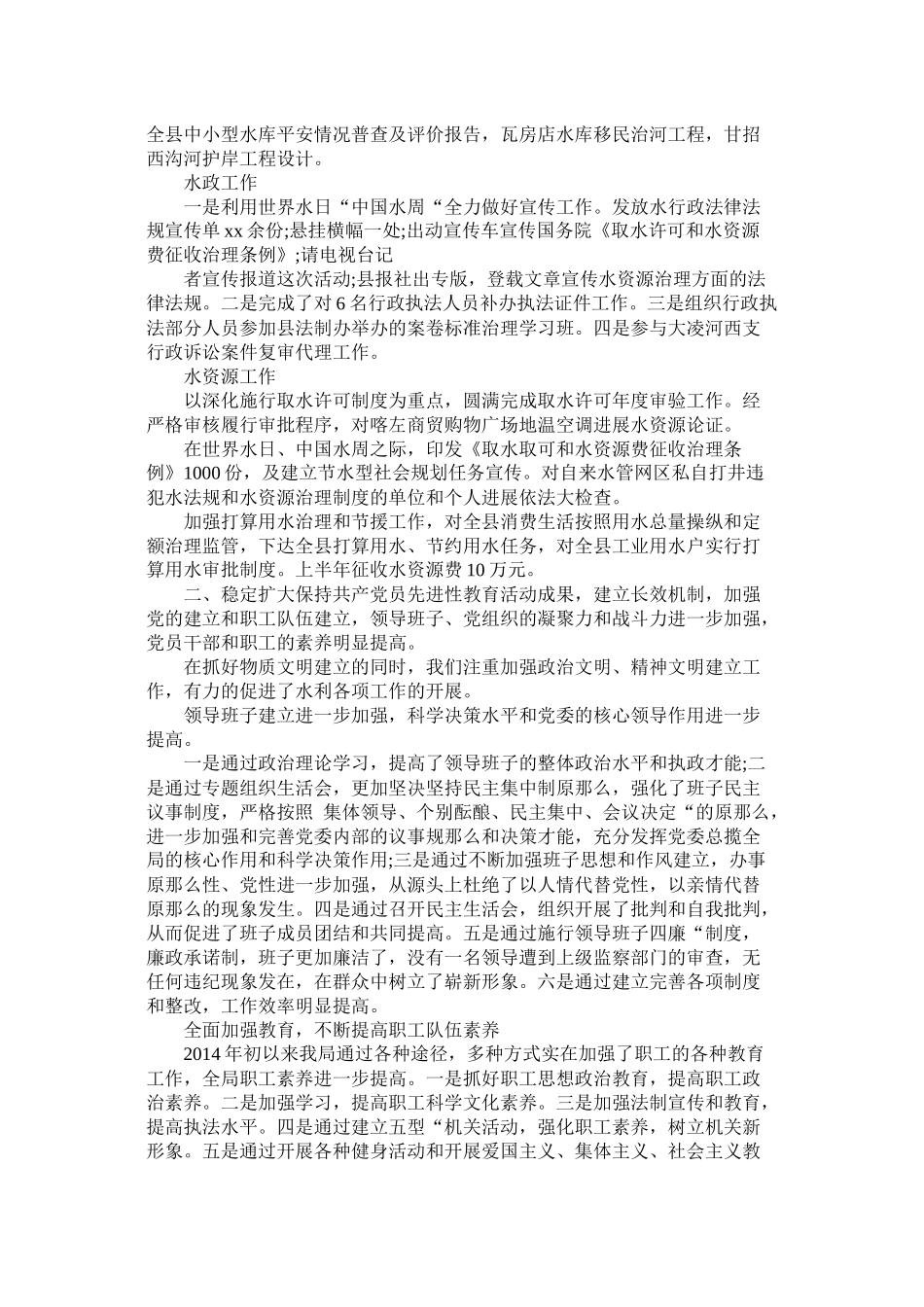

水利局上半年工作总结第一篇:水利局上半年工作总结半年来,在县委、县政府的正确领导下,在上级水利部门和有关部门的指导和大力协助下,水利局党委以三个代表“重要思想为指导,按照县委、县政府工业强县、工程支撑、城市牵动、体制创新“总体开展思路,结实树立科学开展观,制造性地开展工作,较好地完成了上半年各项工作。同时,不断加强内强素养外树形象建立,政治文明、精神文明获得了明显成绩。一、紧紧围绕县委、县政府的中心工作,以科学开展观为指导,大力开展工作,较好的完成了上半年各项水利工作。半年以来,我们认真贯彻了工程支撑、设计先行、转变机制、精品工程、突出重点、领先水平“的水利开展思路,采取强有力的措施,扎实工作,获得了水利工作的骄人业绩。重点工程建立工作瓦房店水库除险加固工程。瓦房店水库除险加固第二期工程于4月中旬开始施工建立,已完成的工程有:大坝坝坡填筑11.0万立方米;迎水坡抛石0.35万立方米;输水洞进、出口闸门及洞身维修;闸门及启闭机洞身环氧树脂砂浆修补;防汛调度办公楼正在施工。于红河护岸治理工程。第一期工程于xx年10月开始施工建立,工程治理长度4公里;第二期工程于xx年年3月开始施工建立,完成浆砌石0.8万立方米,根底开挖0.8万立方米,土方回填1.2万立方米,河床清淤1.0万立方米。农田根本建立大禹杯“竞赛工作今年以来,全县农田根本建立大禹杯竞赛工作,结实树立以人为本,构建和谐社会的科学理念,本着科学开发、合理利用自然资源的原那么,围绕产业开发和经济开展确定大禹杯竞赛活动的主攻方向,大力兴建小型水源工程,施行饮水平安工程,加快中小型水库除险加固速度和河道治理工程,以水土保持小流域治理为中心,强化生态环境建立,全面开展农田根本建立大禹杯竞赛活动。截止目前,全县已投入农建资金3000余万元,使用车工0.8万台班,投入人工120万个工日,完成工程量198.5万立米,开工建立各类农建工程36处,重点骨干工程12处,完成综合治理面积1万亩,其中,梯田0.8万亩,坡面水平槽造林整地0.2万亩。完成治河工程3公里,新修堤防6公里,改造灌渠、防渗渠道1万米,修方塘2座,打井32眼,新增和改善灌溉面积0.6万亩。水土保持综合治理和监视执法工作2014年是我县水土保持工作特别重要的一年,水利部、财政部将对我县施行的10条重点小流域进展验收,这项工作完成的好坏将直截了当涉及到我县是否能够接续三期二阶段水土保持小流域治理工作,围绕着这项中心开展工作,在水土保持综合治理,执法监视方面都得了较好成绩。截止5月30日,全县完成水土保持综合治理面积3.05万亩,其中水平梯田0.29万亩,退耕还林1.36万亩,水保林1.25万亩,谷坊206座,作业路8公里,其它工程0.万个,动用资金1536万元。()监视执法工作。一是做好学习、培训工作。监视执法人员集中学习水土保持法律、法规3次,10名执法人员参加省级培训1次,县级培训一次,局组织培训一次。二是接着做好水土保持方案编制工作,目前已编制水土保持方案5份。三是对消费建立工程水土保持方案施行情况进展了监视,施行了检查。四是依法征收水土流失补偿费,依次对八家企业下达依法征收通知书。五是对新建的消费工程进展了调查。六是对水土保持法进展了大张旗鼓的宣传。人畜饮水解困工作省委、省政府十分注重农村人畜饮水困难,特别是李克强书记亲身来我县调研之后,决定加速处理农村饮水困难征询题。按照这一要求,市委、市政府决心举全市之力用两年时间打一场歼灭战,完全处理我市农村30万人长期和季节性严峻缺水征询题。县委、县政府按照市委市政府的指示精神,决定举全县之力完成市里下达的任务,用两年时间处理我县4.74万人的吃水特别困难征询题,其中xx年年处理2.4万人,涉及80个自然屯。按照这一工作目的,我们成立了组织,明确任务,制定了施行方案,制定工程建立的质量标准,提出工程建立的保证措施,聘请专家寻找水源,到目前为止,80处饮水工程,有55处已经落实,并不同程度的开工建立,新打井25眼,(其中机械打井16眼,人工打井9眼)已根本完工的10眼。旧井改造的6眼。建蓄水池的14座,管路安装的10处,安装管路4.8万米。小型农水工程建立工作水泉灌...
