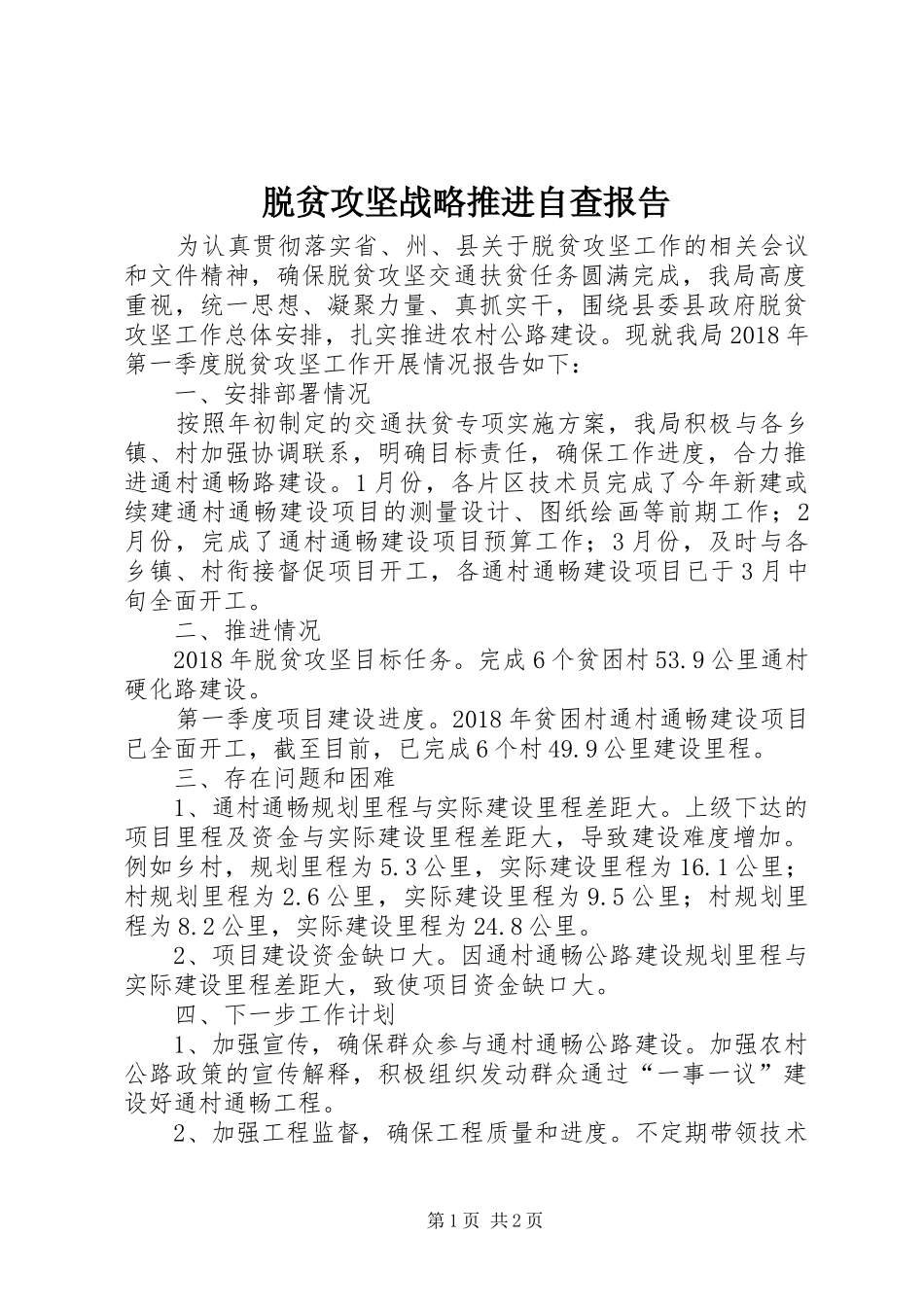

脱贫攻坚战略推进自查报告为认真贯彻落实省、州、县关于脱贫攻坚工作的相关会议和文件精神,确保脱贫攻坚交通扶贫任务圆满完成,我局高度重视,统一思想、凝聚力量、真抓实干,围绕县委县政府脱贫攻坚工作总体安排,扎实推进农村公路建设
现就我局2018年第一季度脱贫攻坚工作开展情况报告如下:一、安排部署情况按照年初制定的交通扶贫专项实施方案,我局积极与各乡镇、村加强协调联系,明确目标责任,确保工作进度,合力推进通村通畅路建设
1月份,各片区技术员完成了今年新建或续建通村通畅建设项目的测量设计、图纸绘画等前期工作;2月份,完成了通村通畅建设项目预算工作;3月份,及时与各乡镇、村衔接督促项目开工,各通村通畅建设项目已于3月中旬全面开工
二、推进情况2018年脱贫攻坚目标任务
完成6个贫困村53
9公里通村硬化路建设
第一季度项目建设进度
2018年贫困村通村通畅建设项目已全面开工,截至目前,已完成6个村49
9公里建设里程
三、存在问题和困难1、通村通畅规划里程与实际建设里程差距大
上级下达的项目里程及资金与实际建设里程差距大,导致建设难度增加
例如乡村,规划里程为5
3公里,实际建设里程为16
1公里;村规划里程为2
6公里,实际建设里程为9
5公里;村规划里程为8
2公里,实际建设里程为24
2、项目建设资金缺口大
因通村通畅公路建设规划里程与实际建设里程差距大,致使项目资金缺口大
四、下一步工作计划1、加强宣传,确保群众参与通村通畅公路建设
加强农村公路政策的宣传解释,积极组织发动群众通过“一事一议”建设好通村通畅工程
2、加强工程监督,确保工程质量和进度

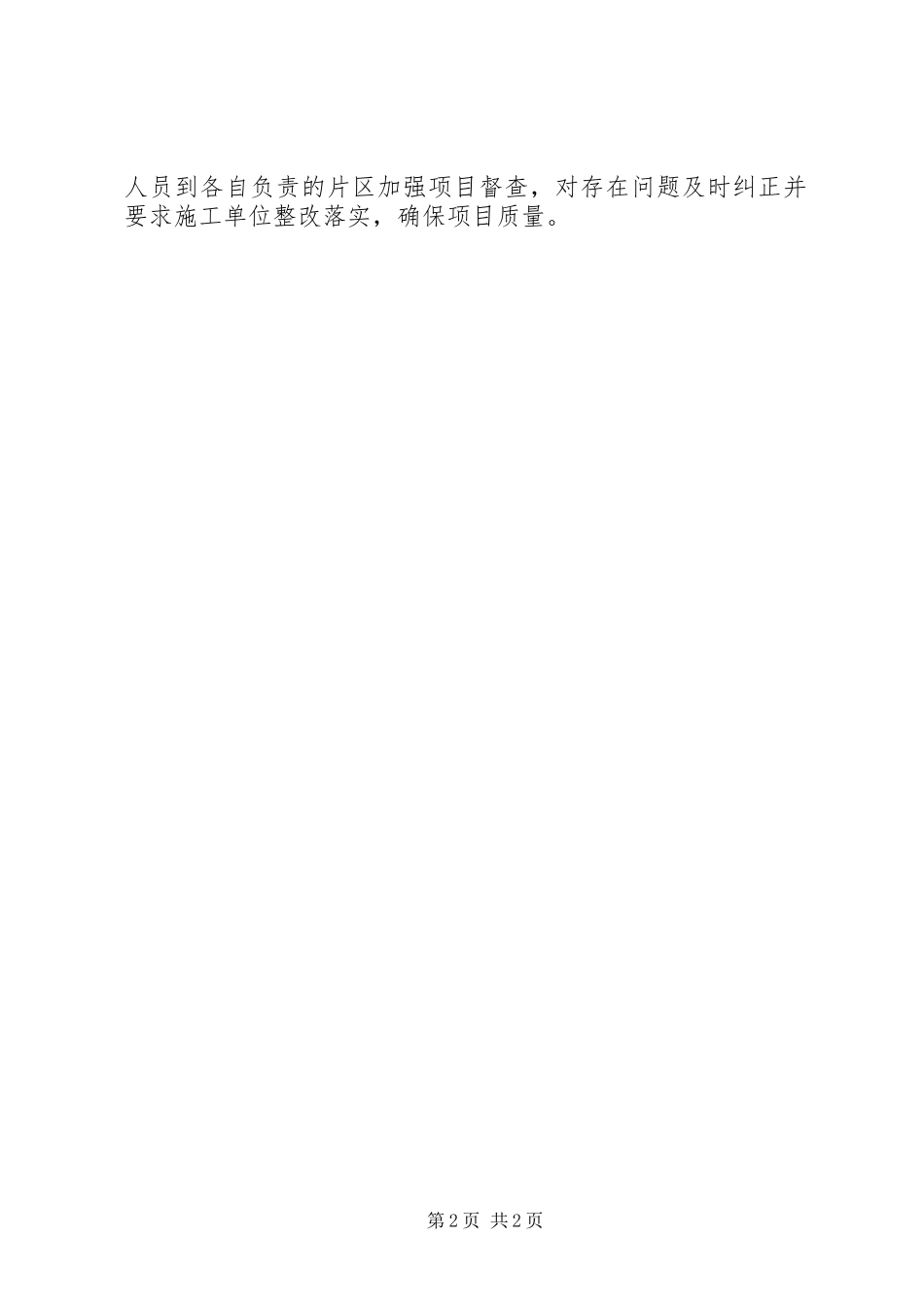

不定期带领技术第1页共2页人员到各自负责的片区加强项目督查,对存在问题及时纠正并要求施工单位整改落实,确保项目质量
第2页共2页
