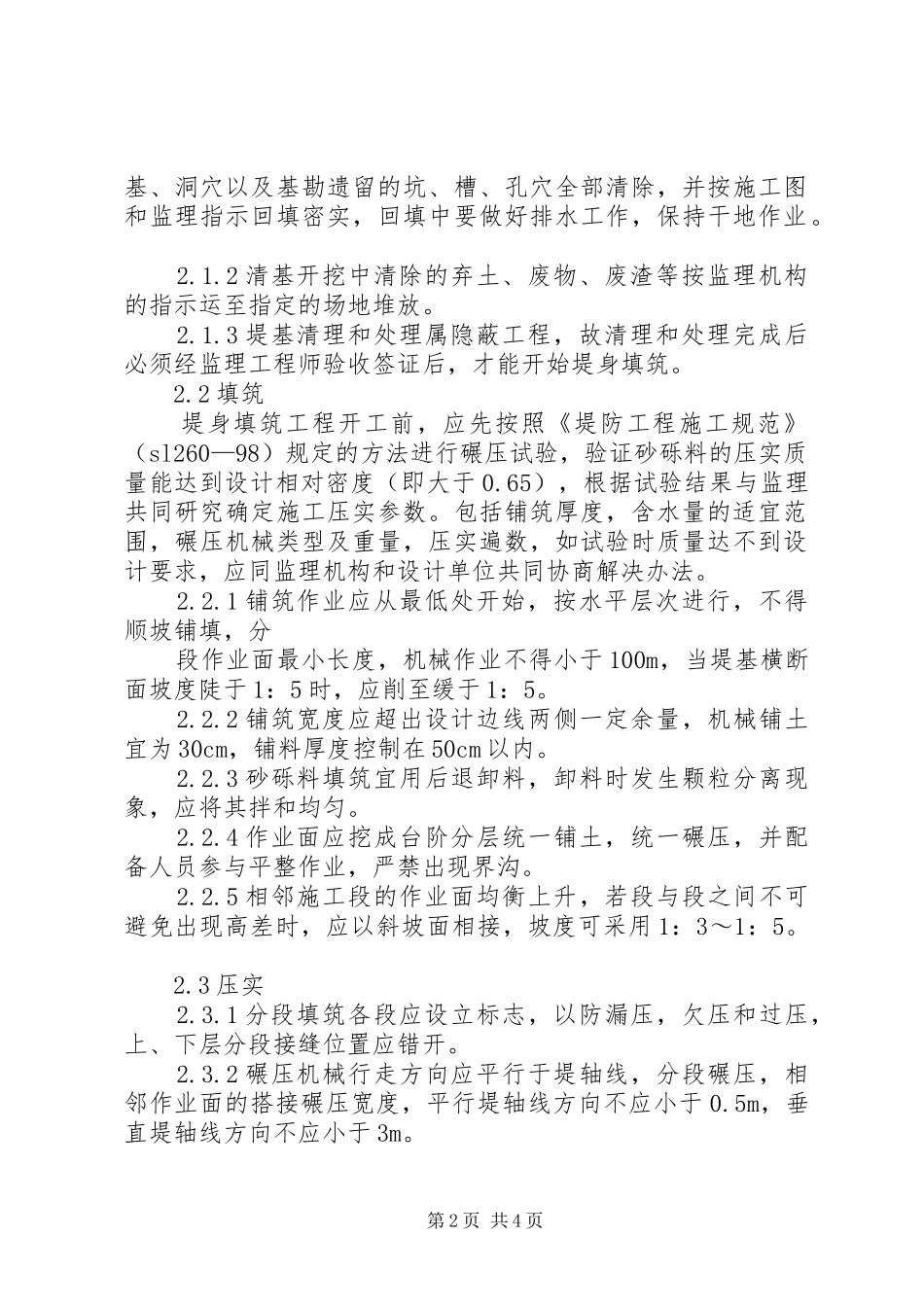

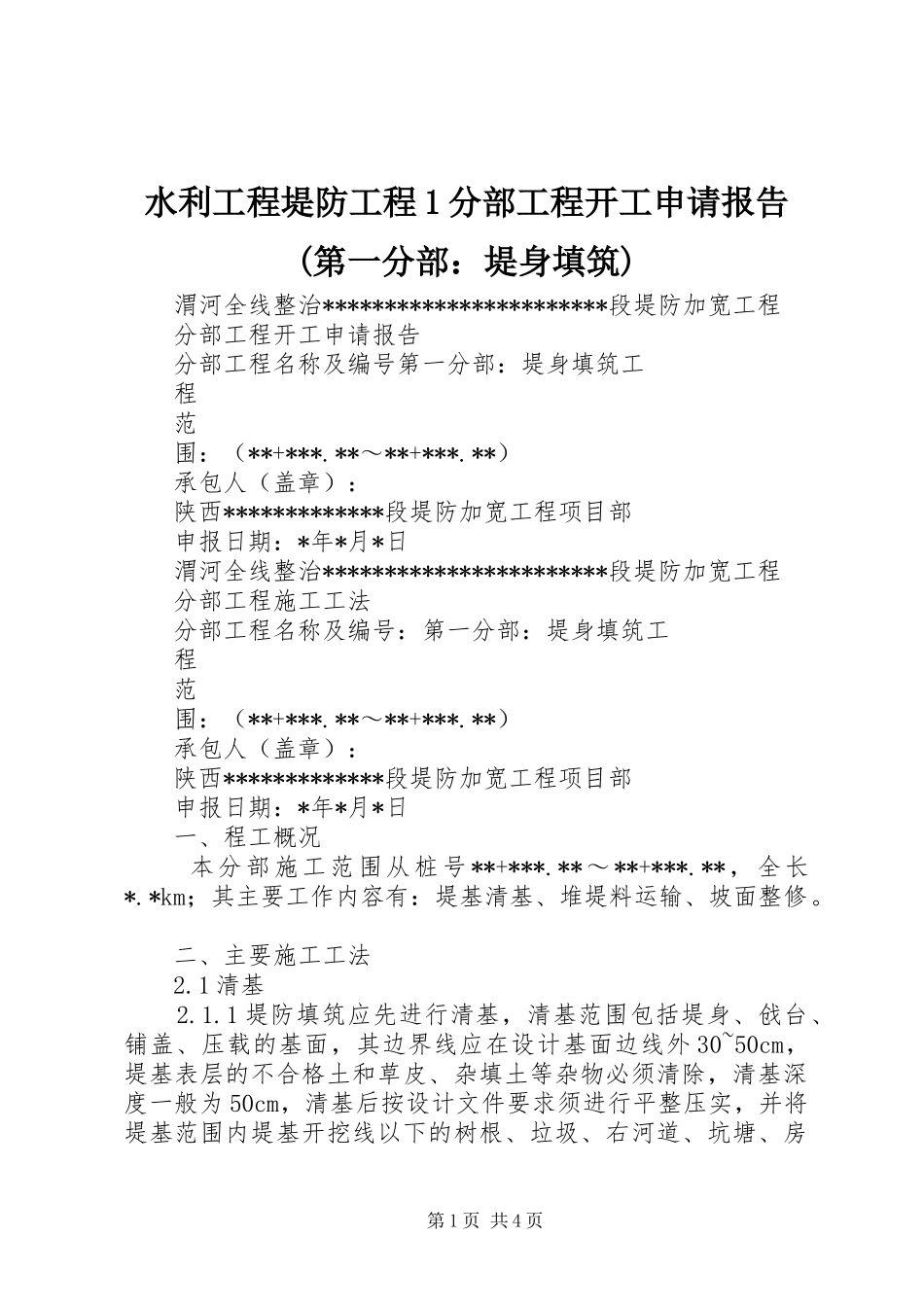

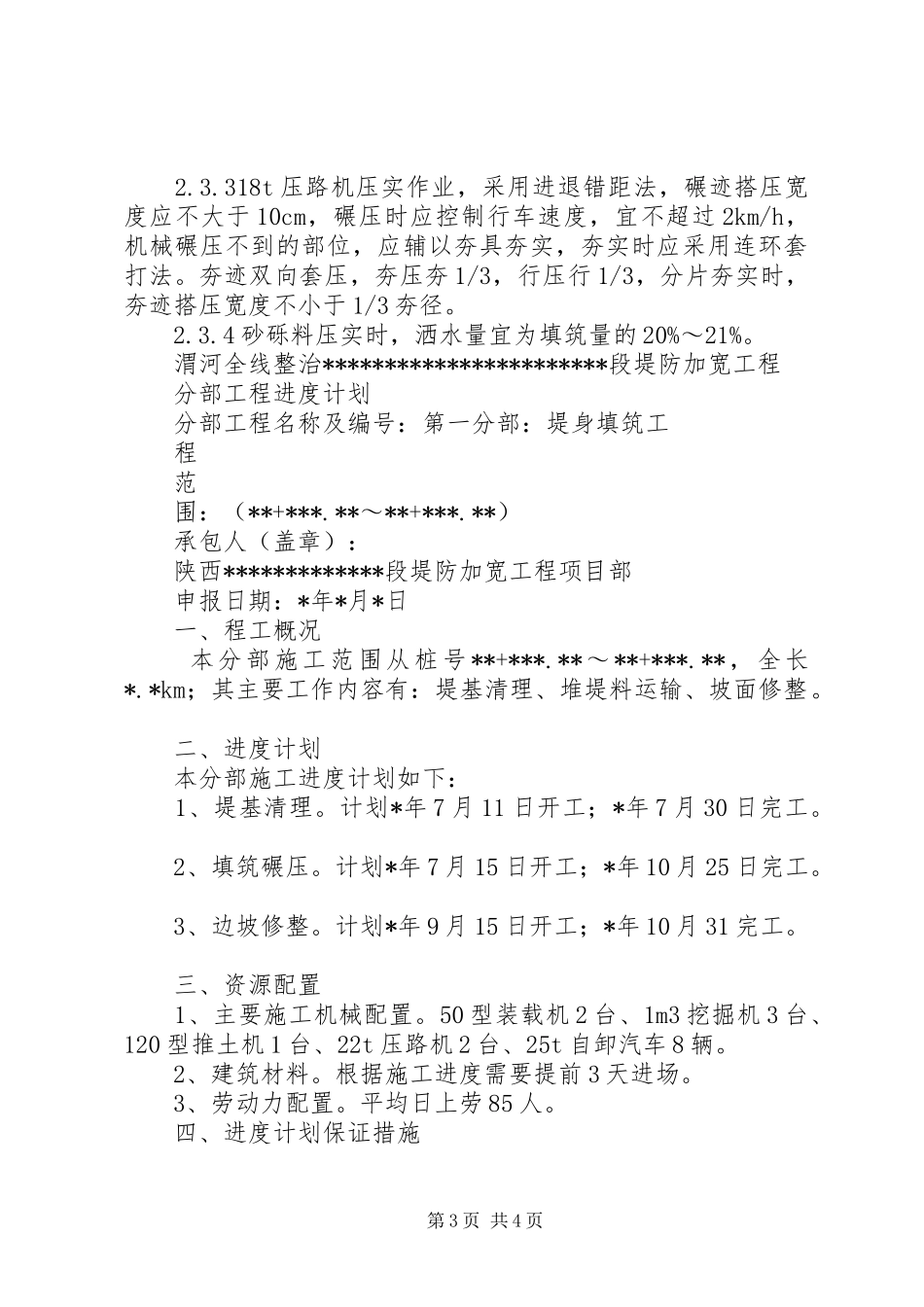

水利工程堤防工程1分部工程开工申请报告(第一分部:堤身填筑)渭河全线整治***********************段堤防加宽工程分部工程开工申请报告分部工程名称及编号第一分部:堤身填筑工程范围:(**+***
**~**+***
**)承包人(盖章):陕西*************段堤防加宽工程项目部申报日期:*年*月*日渭河全线整治***********************段堤防加宽工程分部工程施工工法分部工程名称及编号:第一分部:堤身填筑工程范围:(**+***
**~**+***
**)承包人(盖章):陕西*************段堤防加宽工程项目部申报日期:*年*月*日一、程工概况本分部施工范围从桩号**+***
**~**+***
**,全长*
*km;其主要工作内容有:堤基清基、堆堤料运输、坡面整修
二、主要施工工法2
1堤防填筑应先进行清基,清基范围包括堤身、戗台、铺盖、压载的基面,其边界线应在设计基面边线外30~50cm,堤基表层的不合格土和草皮、杂填土等杂物必须清除,清基深度一般为50cm,清基后按设计文件要求须进行平整压实,并将堤基范围内堤基开挖线以下的树根、垃圾、右河道、坑塘、房第1页共4页基、洞穴以及基勘遗留的坑、槽、孔穴全部清除,并按施工图和监理指示回填密实,回填中要做好排水工作,保持干地作业
2清基开挖中清除的弃土、废物、废渣等按监理机构的指示运至指定的场地堆放
3堤基清理和处理属隐蔽工程,故清理和处理完成后必须经监理工程师验收签证后,才能开始堤身填筑
2填筑堤身填筑工程开工前,应先按照《堤防工程施工规范》(sl260—98)规定的方法进行碾压试验,验证砂砾料的压实质量能达到设计相对密度(即大于0
65),根据试验结果与监理共同研究确定施工压实参数
包括铺筑厚度,含水量的适宜范围,碾压机械类型及重量,压
