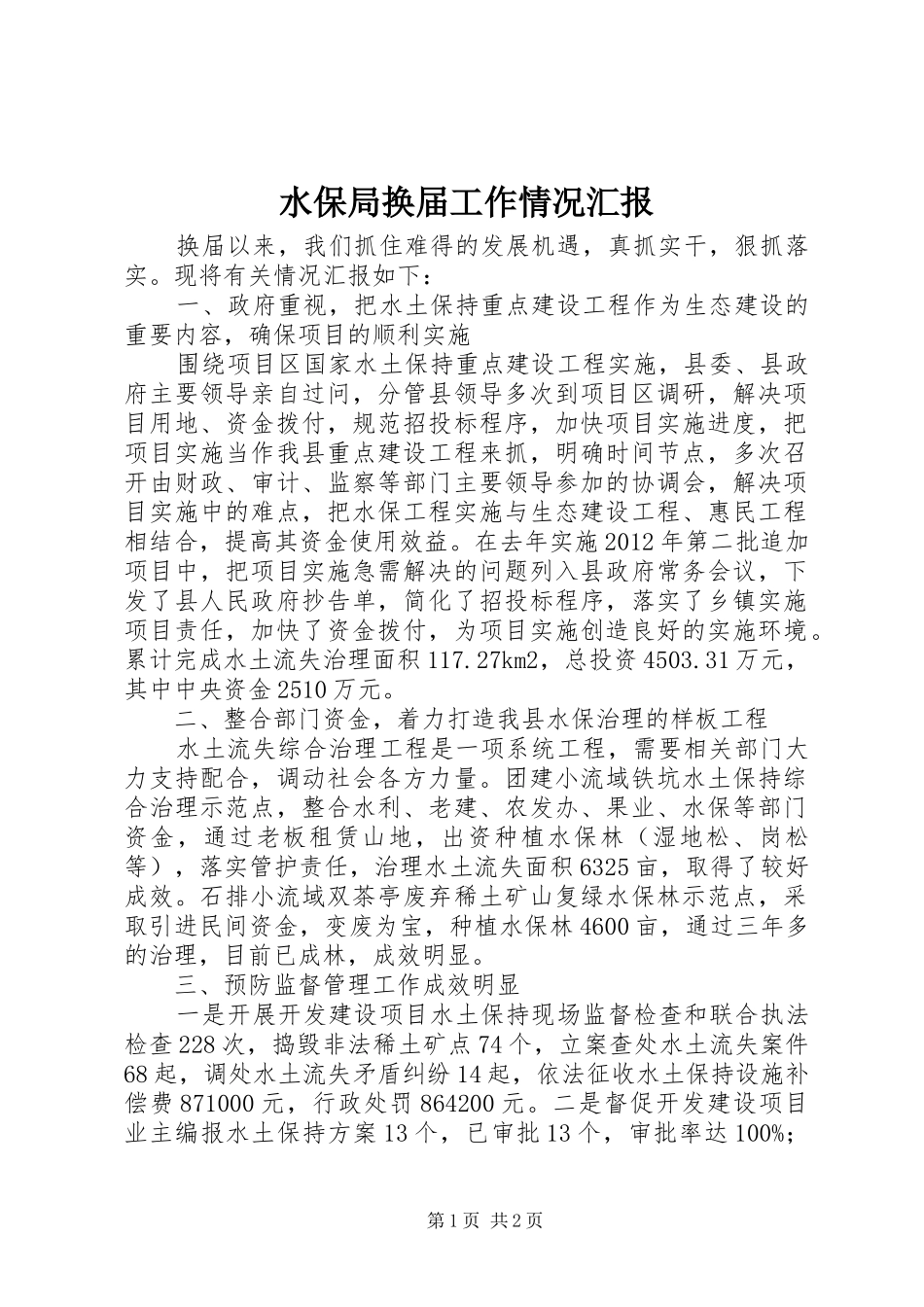

水保局换届工作情况汇报换届以来,我们抓住难得的发展机遇,真抓实干,狠抓落实
现将有关情况汇报如下:一、政府重视,把水土保持重点建设工程作为生态建设的重要内容,确保项目的顺利实施围绕项目区国家水土保持重点建设工程实施,县委、县政府主要领导亲自过问,分管县领导多次到项目区调研,解决项目用地、资金拨付,规范招投标程序,加快项目实施进度,把项目实施当作我县重点建设工程来抓,明确时间节点,多次召开由财政、审计、监察等部门主要领导参加的协调会,解决项目实施中的难点,把水保工程实施与生态建设工程、惠民工程相结合,提高其资金使用效益
在去年实施2012年第二批追加项目中,把项目实施急需解决的问题列入县政府常务会议,下发了县人民政府抄告单,简化了招投标程序,落实了乡镇实施项目责任,加快了资金拨付,为项目实施创造良好的实施环境
累计完成水土流失治理面积117
27km2,总投资4503
31万元,其中中央资金2510万元
二、整合部门资金,着力打造我县水保治理的样板工程水土流失综合治理工程是一项系统工程,需要相关部门大力支持配合,调动社会各方力量
团建小流域铁坑水土保持综合治理示范点,整合水利、老建、农发办、果业、水保等部门资金,通过老板租赁山地,出资种植水保林(湿地松、岗松等),落实管护责任,治理水土流失面积6325亩,取得了较好成效
石排小流域双茶亭废弃稀土矿山复绿水保林示范点,采取引进民间资金,变废为宝,种植水保林4600亩,通过三年多的治理,目前已成林,成效明显
三、预防监督管理工作成效明显一是开展开发建设项目水土保持现场监督检查和联合执法检查228次,捣毁非法稀土矿点74个,立案查处水土流失案件68起,调处水土流失矛盾纠纷14起,依法征收水土保持设施补偿费871000元,行政处罚864200元

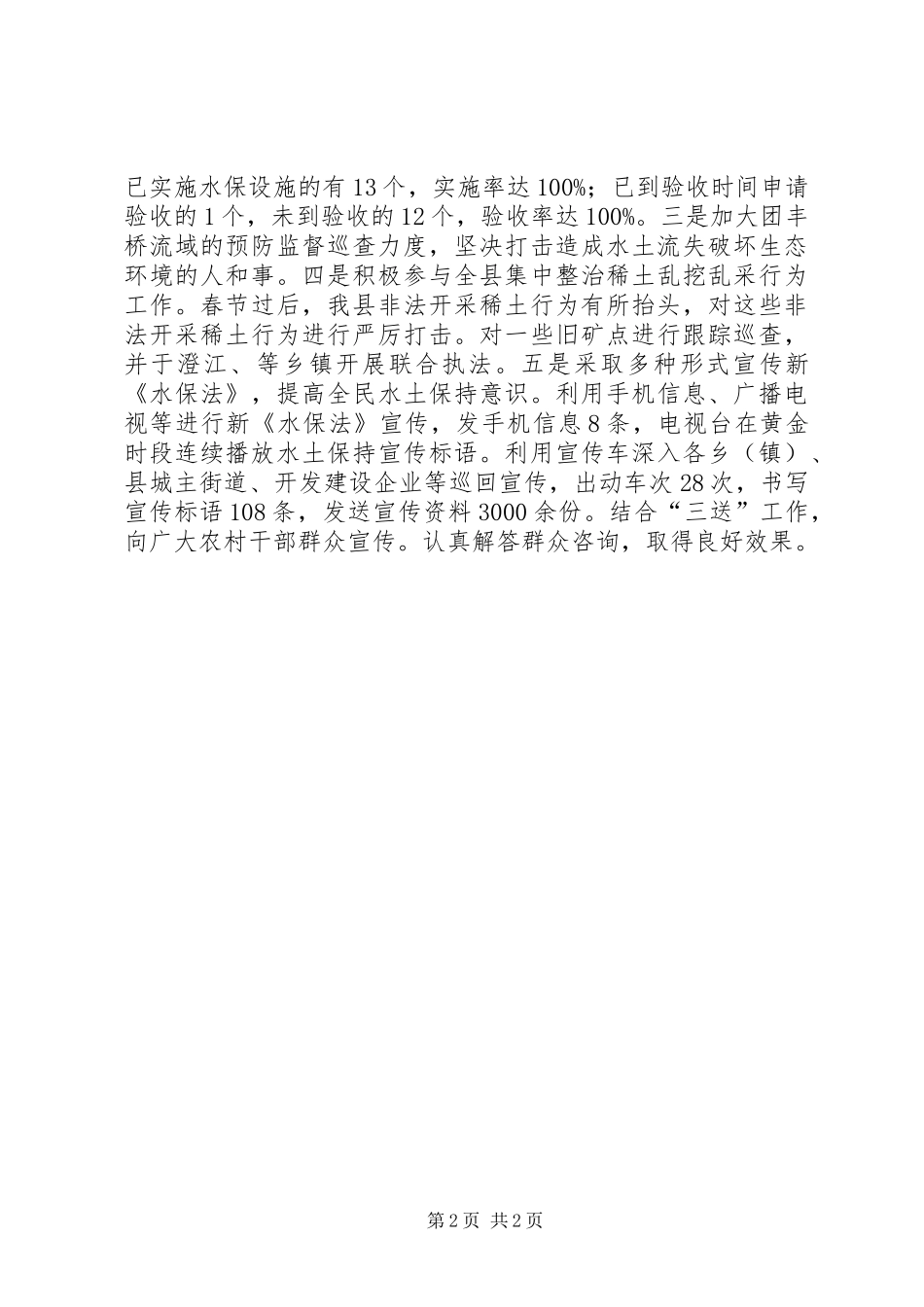

二是督促开发建设项目业主编报水土保持方案13个,已审批13个,审批率达100%;第1页共2
