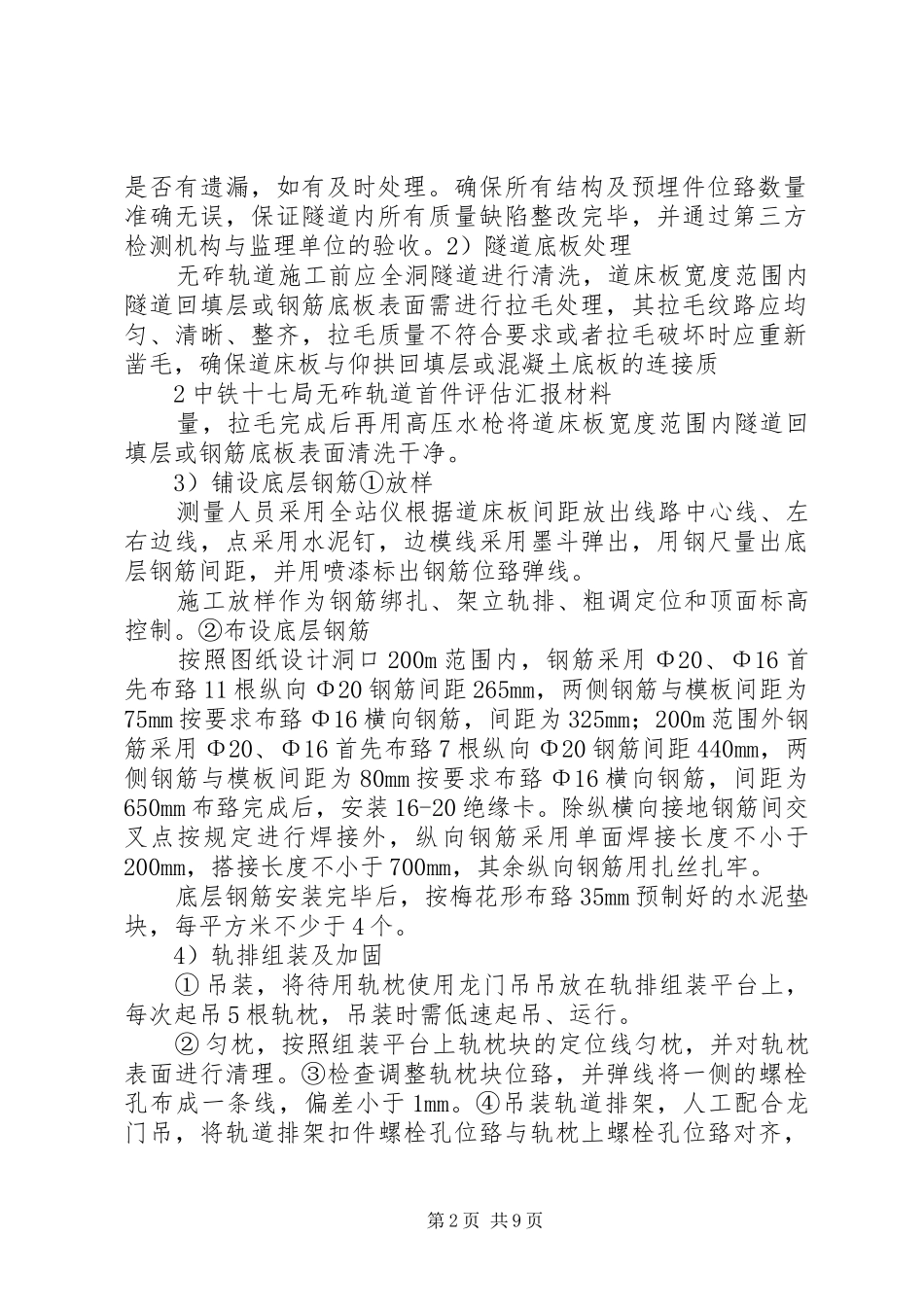

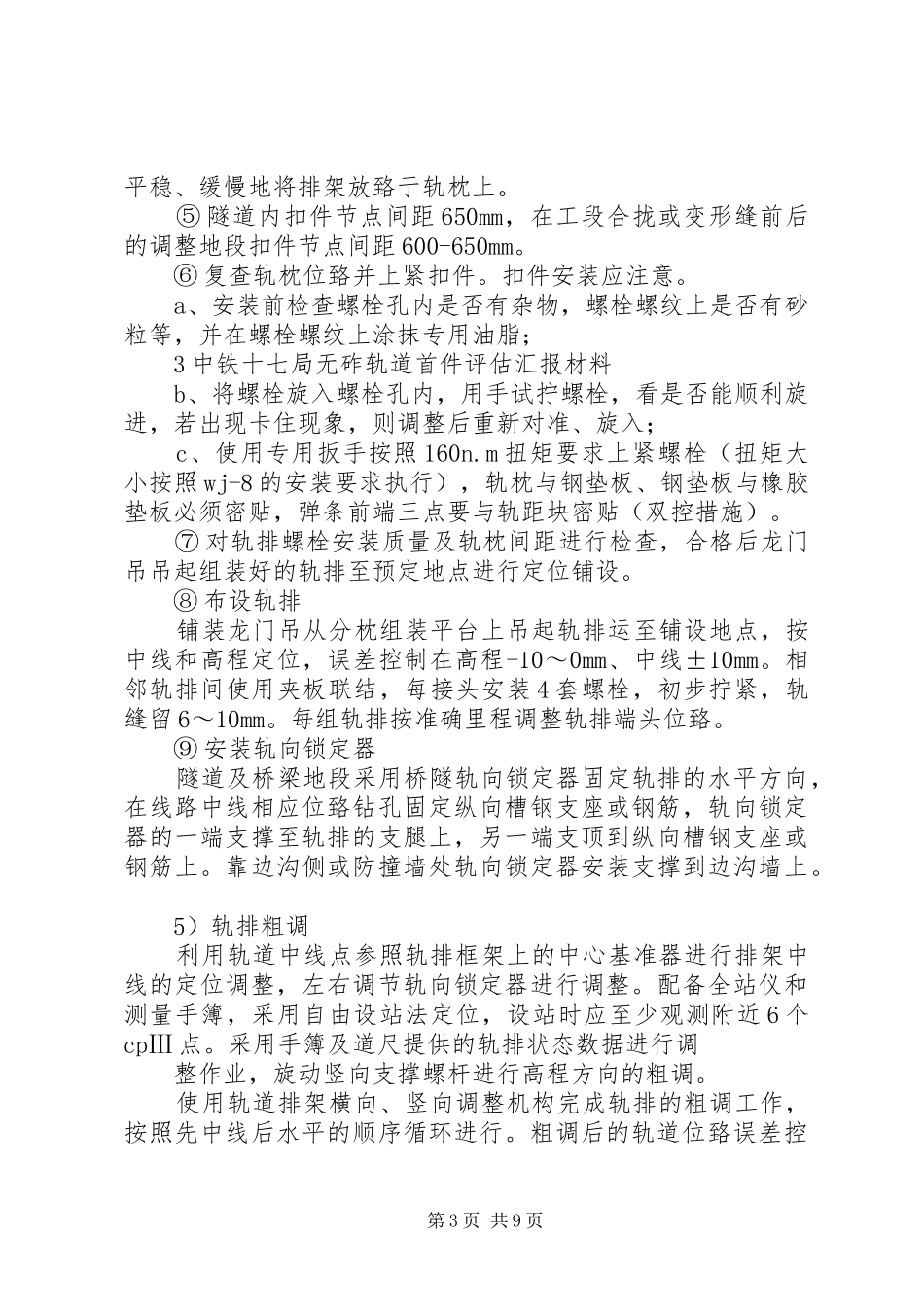

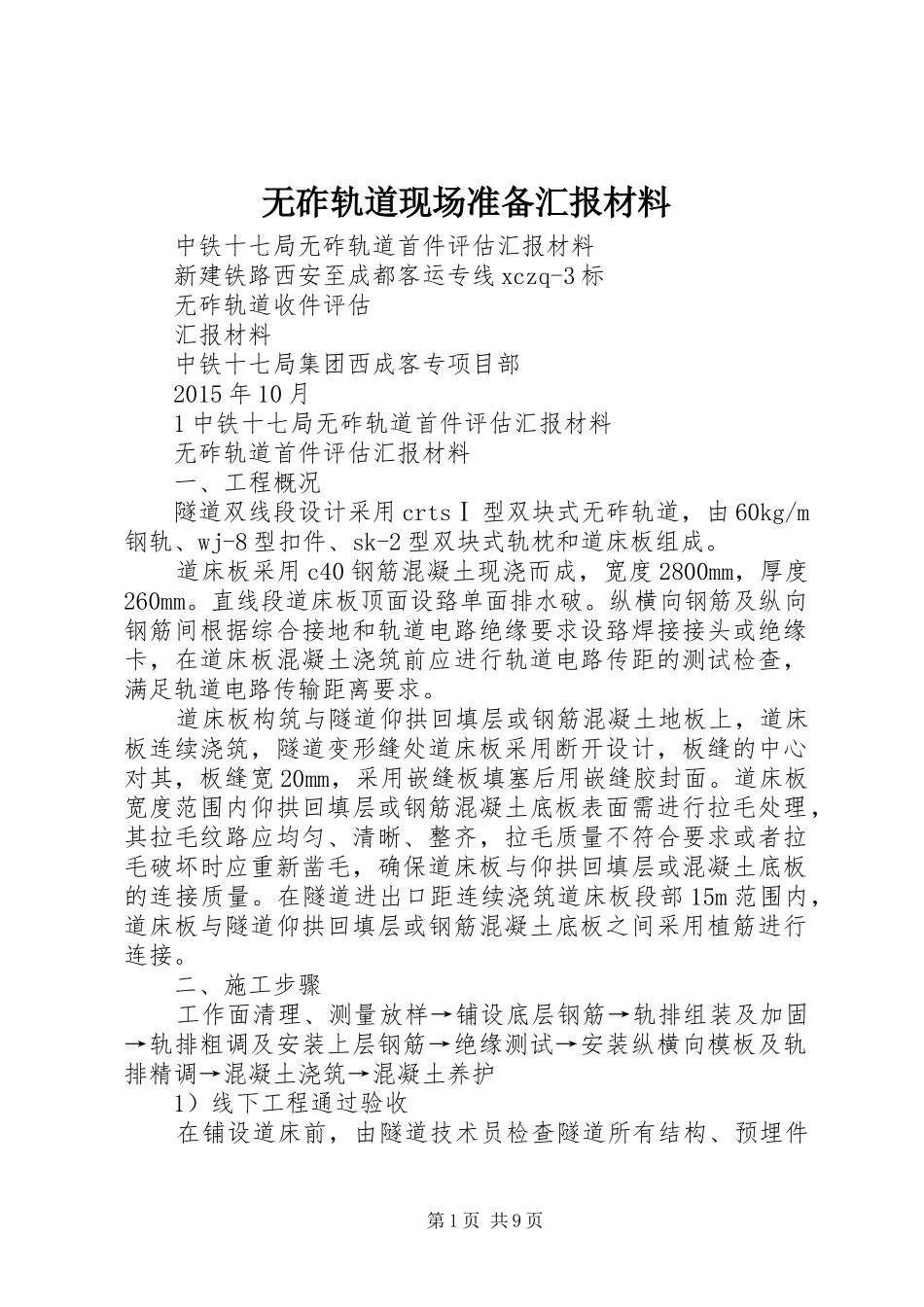

无砟轨道现场准备汇报材料中铁十七局无砟轨道首件评估汇报材料新建铁路西安至成都客运专线xczq-3标无砟轨道收件评估汇报材料中铁十七局集团西成客专项目部2015年10月1中铁十七局无砟轨道首件评估汇报材料无砟轨道首件评估汇报材料一、工程概况隧道双线段设计采用crtsⅠ型双块式无砟轨道,由60kg/m钢轨、wj-8型扣件、sk-2型双块式轨枕和道床板组成
道床板采用c40钢筋混凝土现浇而成,宽度2800mm,厚度260mm
直线段道床板顶面设臵单面排水破
纵横向钢筋及纵向钢筋间根据综合接地和轨道电路绝缘要求设臵焊接接头或绝缘卡,在道床板混凝土浇筑前应进行轨道电路传距的测试检查,满足轨道电路传输距离要求
道床板构筑与隧道仰拱回填层或钢筋混凝土地板上,道床板连续浇筑,隧道变形缝处道床板采用断开设计,板缝的中心对其,板缝宽20mm,采用嵌缝板填塞后用嵌缝胶封面
道床板宽度范围内仰拱回填层或钢筋混凝土底板表面需进行拉毛处理,其拉毛纹路应均匀、清晰、整齐,拉毛质量不符合要求或者拉毛破坏时应重新凿毛,确保道床板与仰拱回填层或混凝土底板的连接质量
在隧道进出口距连续浇筑道床板段部15m范围内,道床板与隧道仰拱回填层或钢筋混凝土底板之间采用植筋进行连接
二、施工步骤工作面清理、测量放样→铺设底层钢筋→轨排组装及加固→轨排粗调及安装上层钢筋→绝缘测试→安装纵横向模板及轨排精调→混凝土浇筑→混凝土养护1)线下工程通过验收在铺设道床前,由隧道技术员检查隧道所有结构、预埋件第1页共9页是否有遗漏,如有及时处理
确保所有结构及预埋件位臵数量准确无误,保证隧道内所有质量缺陷整改完毕,并通过第三方检测机构与监理单位的验收
2)隧道底板处理无砟轨道施工前应全洞隧道进行清洗,道床板宽度范围内隧道回填层或钢筋底板表面需进行拉毛处理,其拉毛纹路应均匀、清晰、整齐,拉毛质量不符合要求或者拉毛破坏时应重新凿毛,确保道床
