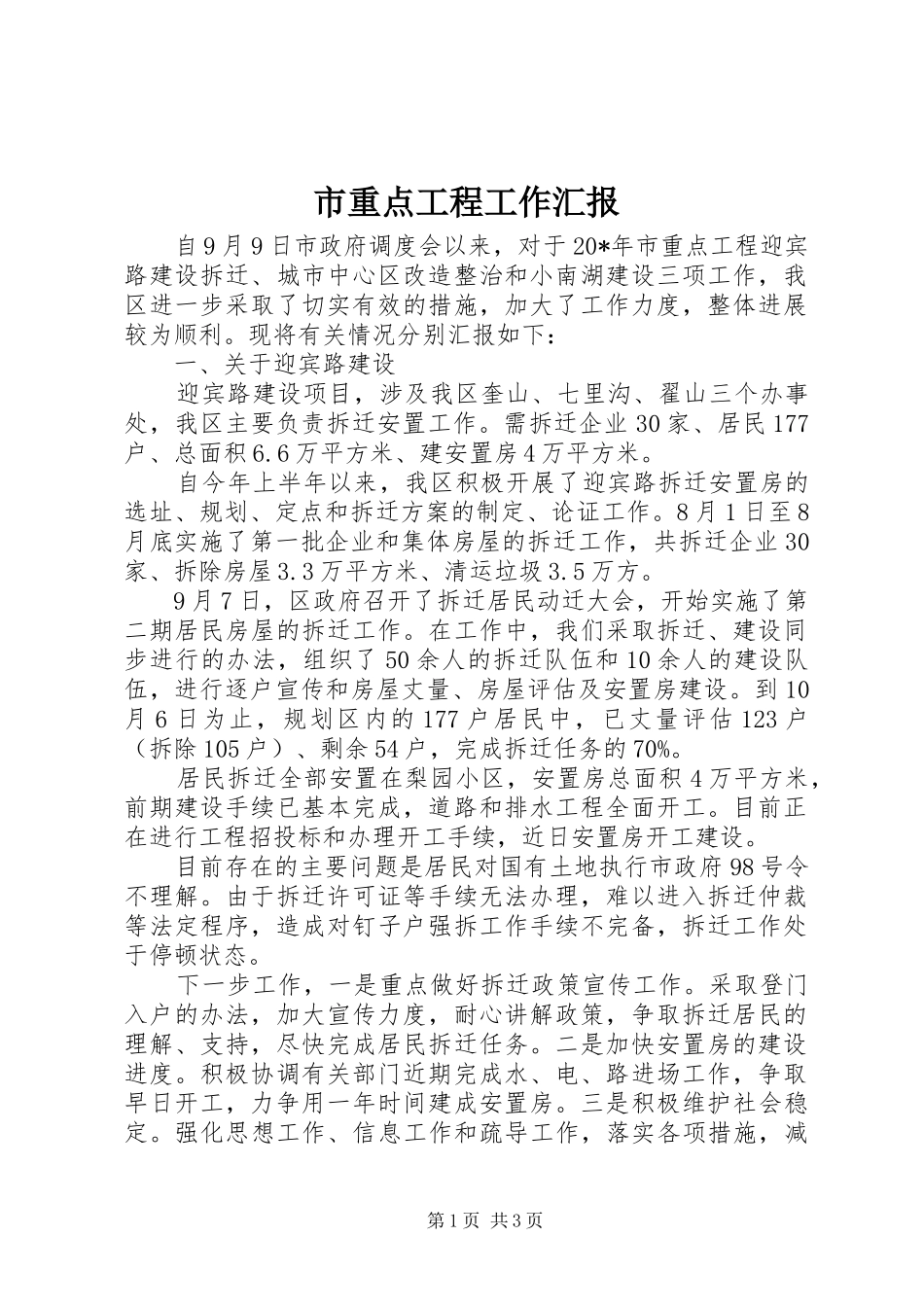

市重点工程工作汇报自9月9日市政府调度会以来,对于20*年市重点工程迎宾路建设拆迁、城市中心区改造整治和小南湖建设三项工作,我区进一步采取了切实有效的措施,加大了工作力度,整体进展较为顺利
现将有关情况分别汇报如下:一、关于迎宾路建设迎宾路建设项目,涉及我区奎山、七里沟、翟山三个办事处,我区主要负责拆迁安置工作
需拆迁企业30家、居民177户、总面积6
6万平方米、建安置房4万平方米
自今年上半年以来,我区积极开展了迎宾路拆迁安置房的选址、规划、定点和拆迁方案的制定、论证工作
8月1日至8月底实施了第一批企业和集体房屋的拆迁工作,共拆迁企业30家、拆除房屋3
3万平方米、清运垃圾3
9月7日,区政府召开了拆迁居民动迁大会,开始实施了第二期居民房屋的拆迁工作
在工作中,我们采取拆迁、建设同步进行的办法,组织了50余人的拆迁队伍和10余人的建设队伍,进行逐户宣传和房屋丈量、房屋评估及安置房建设
到10月6日为止,规划区内的177户居民中,已丈量评估123户(拆除105户)、剩余54户,完成拆迁任务的70%
居民拆迁全部安置在梨园小区,安置房总面积4万平方米,前期建设手续已基本完成,道路和排水工程全面开工
目前正在进行工程招投标和办理开工手续,近日安置房开工建设
目前存在的主要问题是居民对国有土地执行市政府98号令不理解
由于拆迁许可证等手续无法办理,难以进入拆迁仲裁等法定程序,造成对钉子户强拆工作手续不完备,拆迁工作处于停顿状态
下一步工作,一是重点做好拆迁政策宣传工作
采取登门入户的办法,加大宣传力度,耐心讲解政策,争取拆迁居民的理解、支持,尽快完成居民拆迁任务
二是加快安置房的建设进度
积极协调有关部门近期完成水、电、路进场工作,争取早日开工,力争用一年时间建成安置房
三是积极维护社会稳定
强化思想工作、信息工作和疏导工作,落实各项措施,减第1页共3页少居民上访、集
