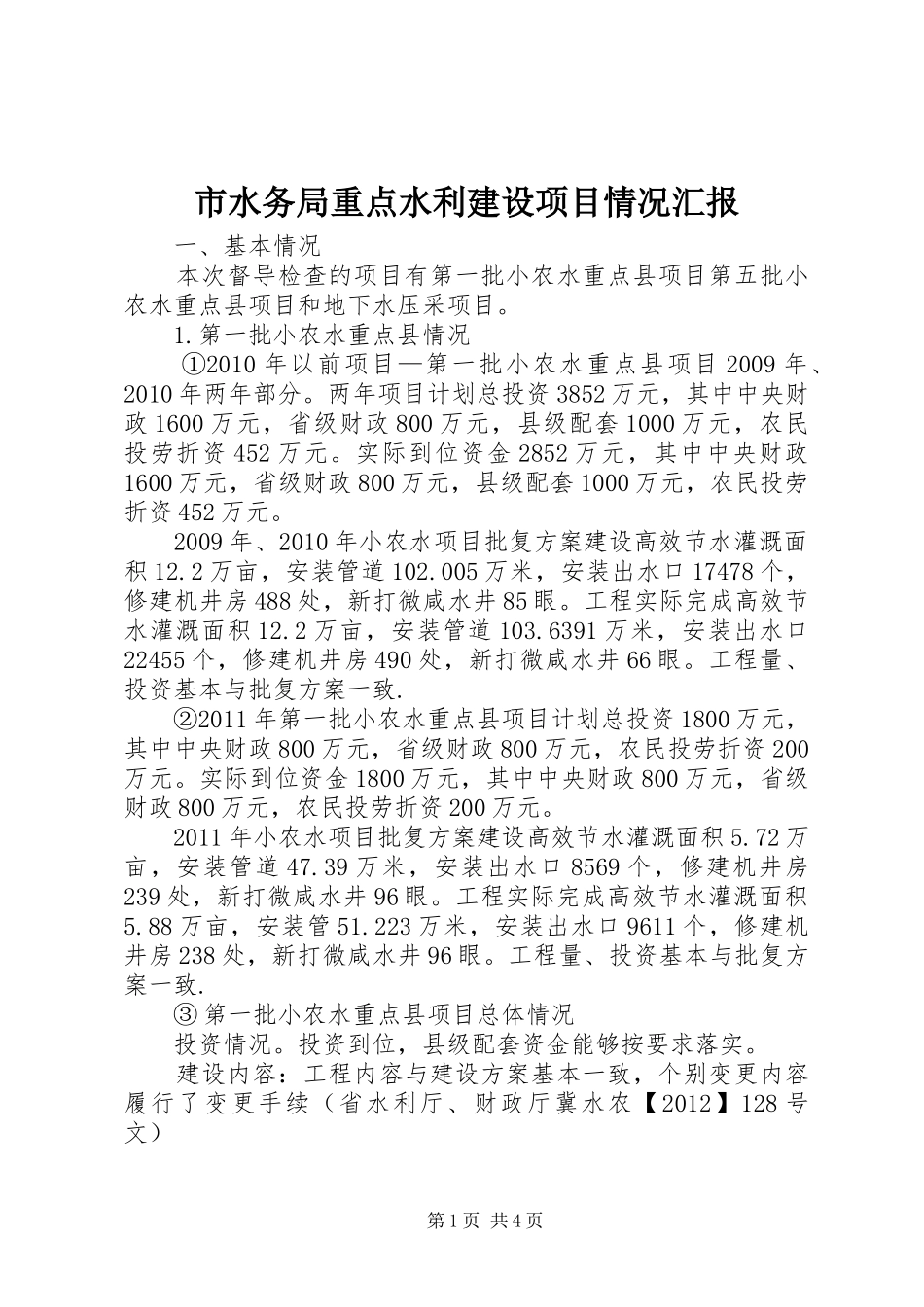

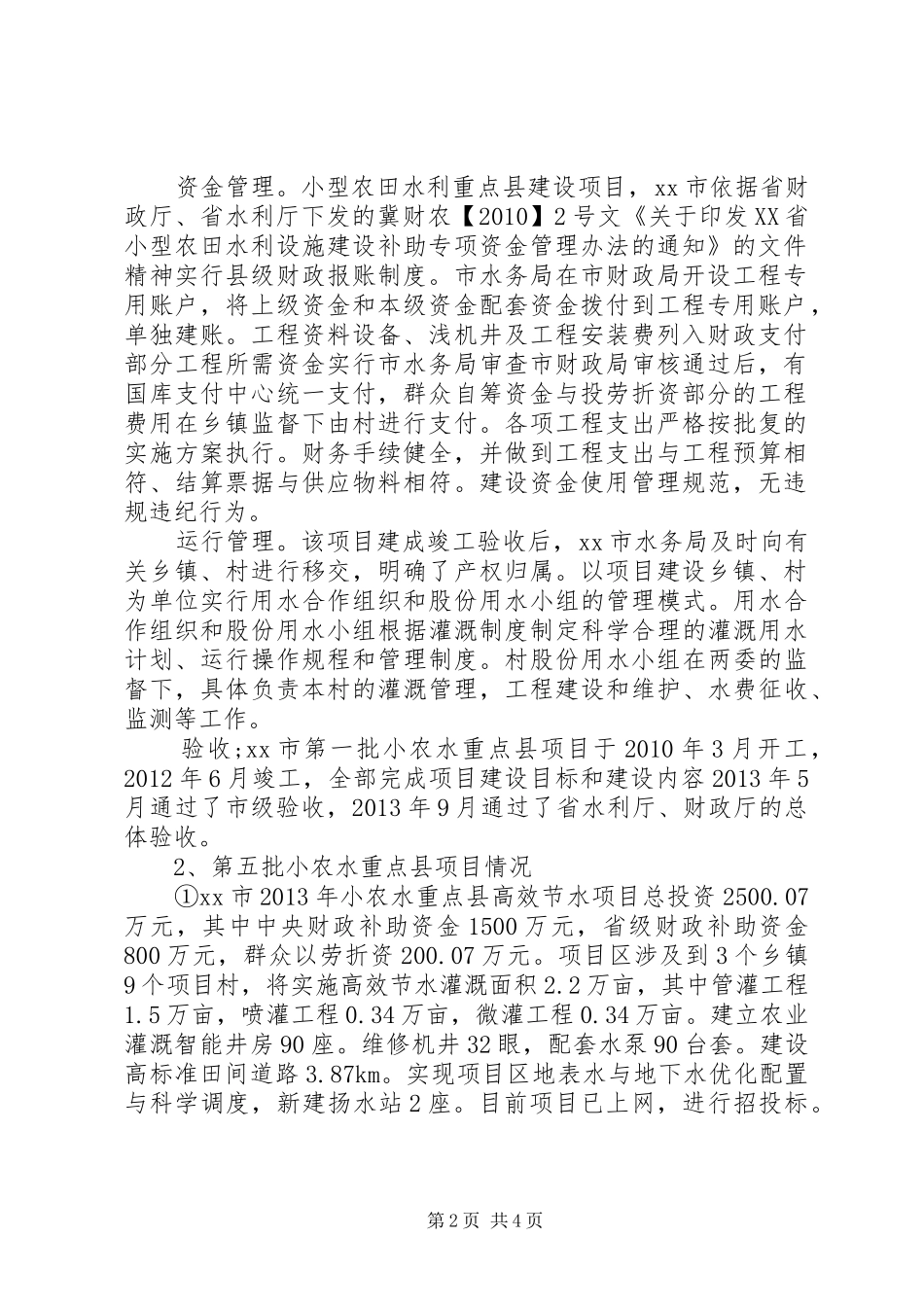

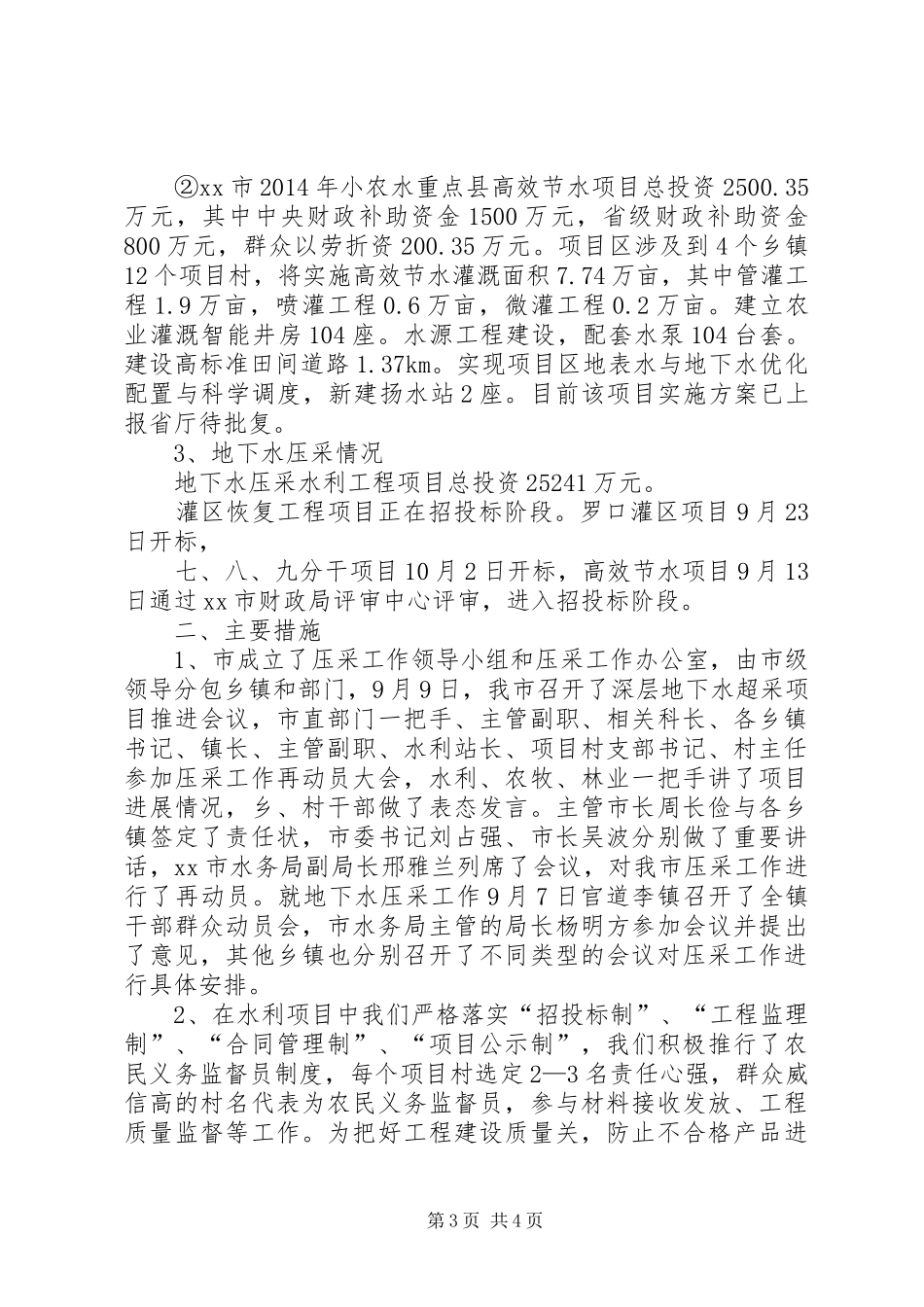

市水务局重点水利建设项目情况汇报一、基本情况本次督导检查的项目有第一批小农水重点县项目第五批小农水重点县项目和地下水压采项目
第一批小农水重点县情况①2010年以前项目—第一批小农水重点县项目2009年、2010年两年部分
两年项目计划总投资3852万元,其中中央财政1600万元,省级财政800万元,县级配套1000万元,农民投劳折资452万元
实际到位资金2852万元,其中中央财政1600万元,省级财政800万元,县级配套1000万元,农民投劳折资452万元
2009年、2010年小农水项目批复方案建设高效节水灌溉面积12
2万亩,安装管道102
005万米,安装出水口17478个,修建机井房488处,新打微咸水井85眼
工程实际完成高效节水灌溉面积12
2万亩,安装管道103
6391万米,安装出水口22455个,修建机井房490处,新打微咸水井66眼
工程量、投资基本与批复方案一致
②2011年第一批小农水重点县项目计划总投资1800万元,其中中央财政800万元,省级财政800万元,农民投劳折资200万元
实际到位资金1800万元,其中中央财政800万元,省级财政800万元,农民投劳折资200万元
2011年小农水项目批复方案建设高效节水灌溉面积5
72万亩,安装管道47
39万米,安装出水口8569个,修建机井房239处,新打微咸水井96眼
工程实际完成高效节水灌溉面积5
88万亩,安装管51
223万米,安装出水口9611个,修建机井房238处,新打微咸水井96眼
工程量、投资基本与批复方案一致
③第一批小农水重点县项目总体情况投资情况
投资到位,县级配套资金能够按要求落实
建设内容:工程内容与建设方案基本一致,个别变更内容履行了变更手续(省水利厅、财政厅冀水农【2012】128号文)第1页共4页资金管理
小型农田水利重点县建设项目,xx市依据省财政厅、省水利
