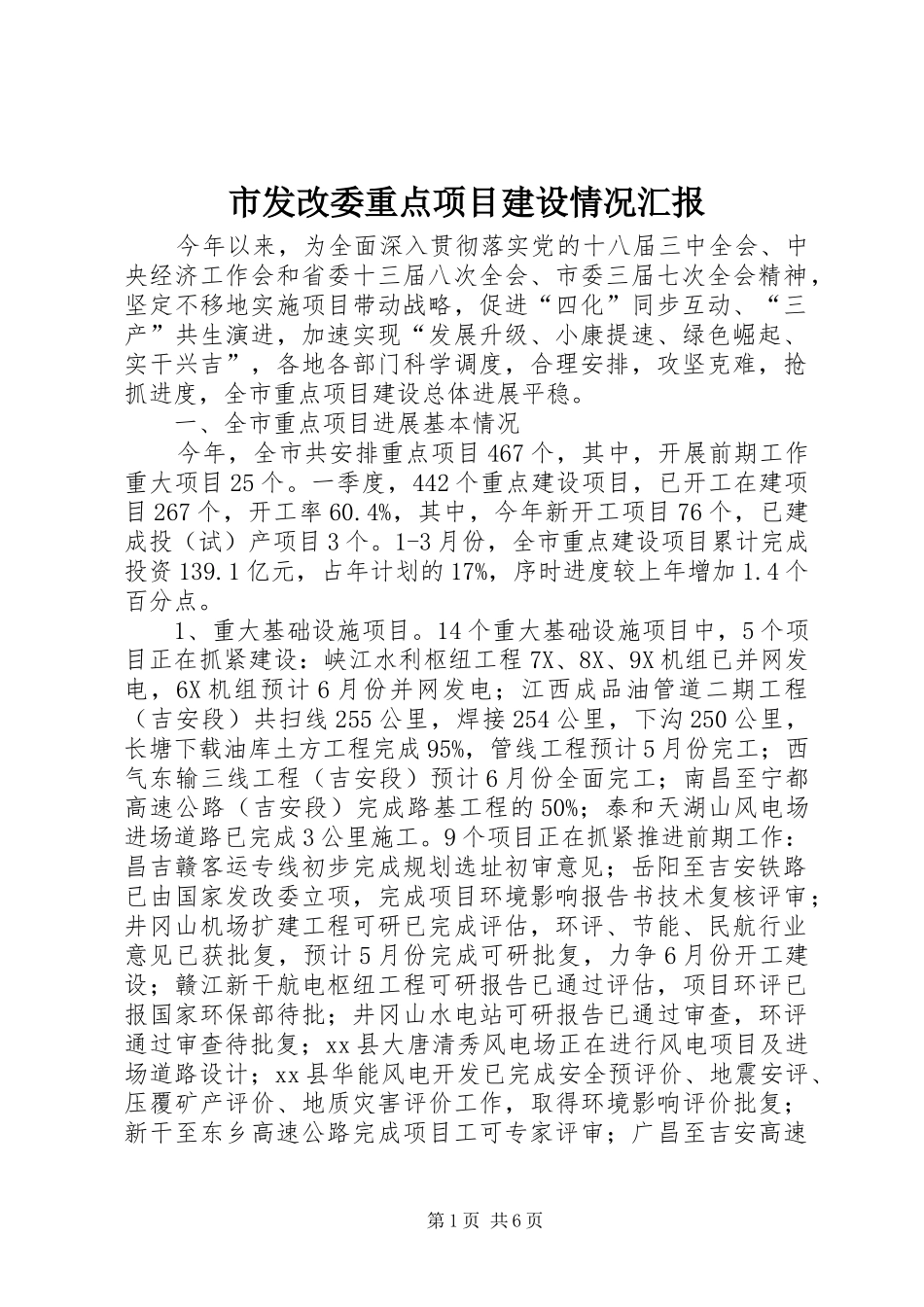

市发改委重点项目建设情况汇报今年以来,为全面深入贯彻落实党的十八届三中全会、中央经济工作会和省委十三届八次全会、市委三届七次全会精神,坚定不移地实施项目带动战略,促进“四化”同步互动、“三产”共生演进,加速实现“发展升级、小康提速、绿色崛起、实干兴吉”,各地各部门科学调度,合理安排,攻坚克难,抢抓进度,全市重点项目建设总体进展平稳

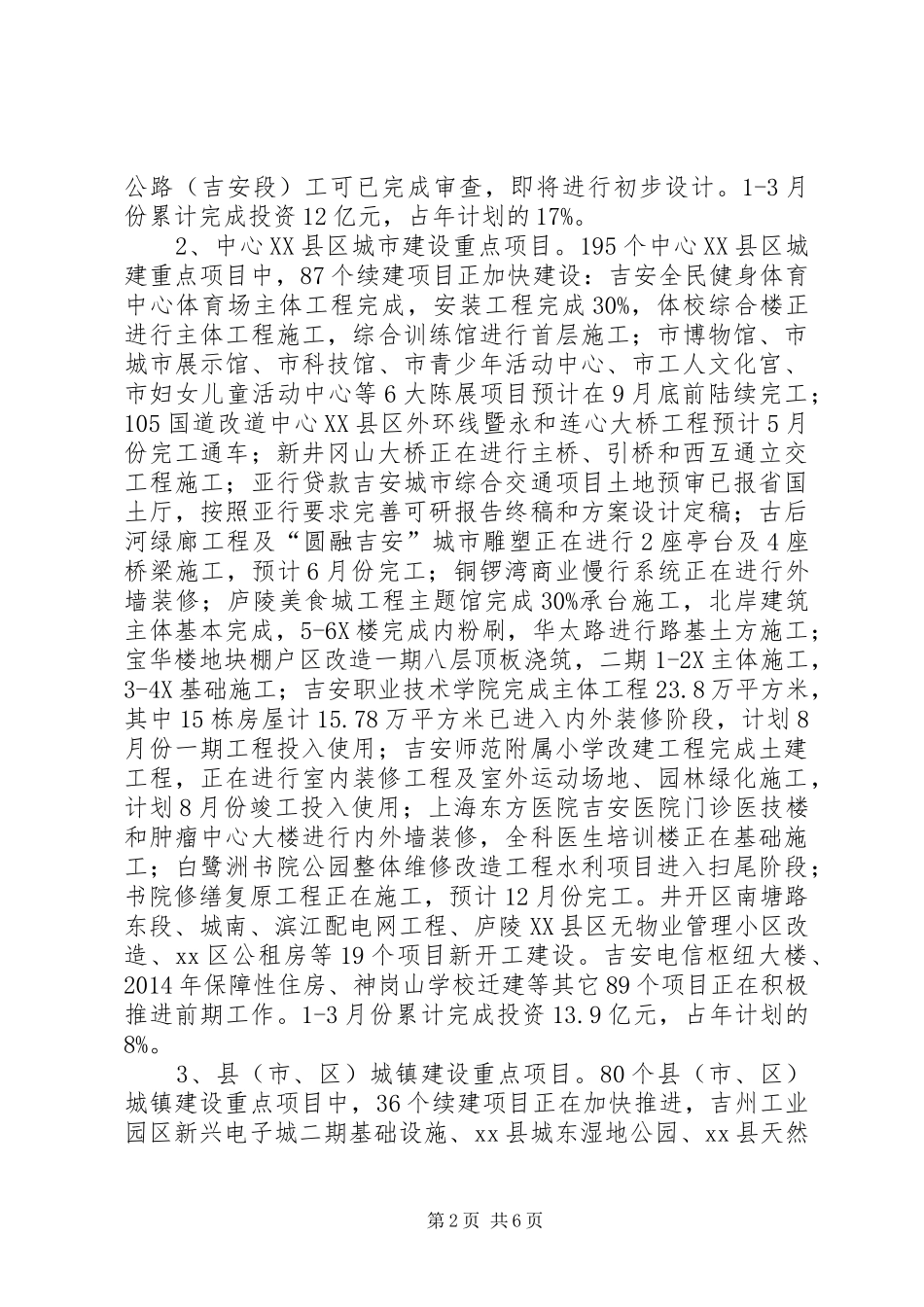

一、全市重点项目进展基本情况今年,全市共安排重点项目467个,其中,开展前期工作重大项目25个
一季度,442个重点建设项目,已开工在建项目267个,开工率60
4%,其中,今年新开工项目76个,已建成投(试)产项目3个
1-3月份,全市重点建设项目累计完成投资139
1亿元,占年计划的17%,序时进度较上年增加1
1、重大基础设施项目
14个重大基础设施项目中,5个项目正在抓紧建设:峡江水利枢纽工程7X、8X、9X机组已并网发电,6X机组预计6月份并网发电;江西成品油管道二期工程(吉安段)共扫线255公里,焊接254公里,下沟250公里,长塘下载油库土方工程完成95%,管线工程预计5月份完工;西气东输三线工程(吉安段)预计6月份全面完工;南昌至宁都高速公路(吉安段)完成路基工程的50%;泰和天湖山风电场进场道路已完成3公里施工

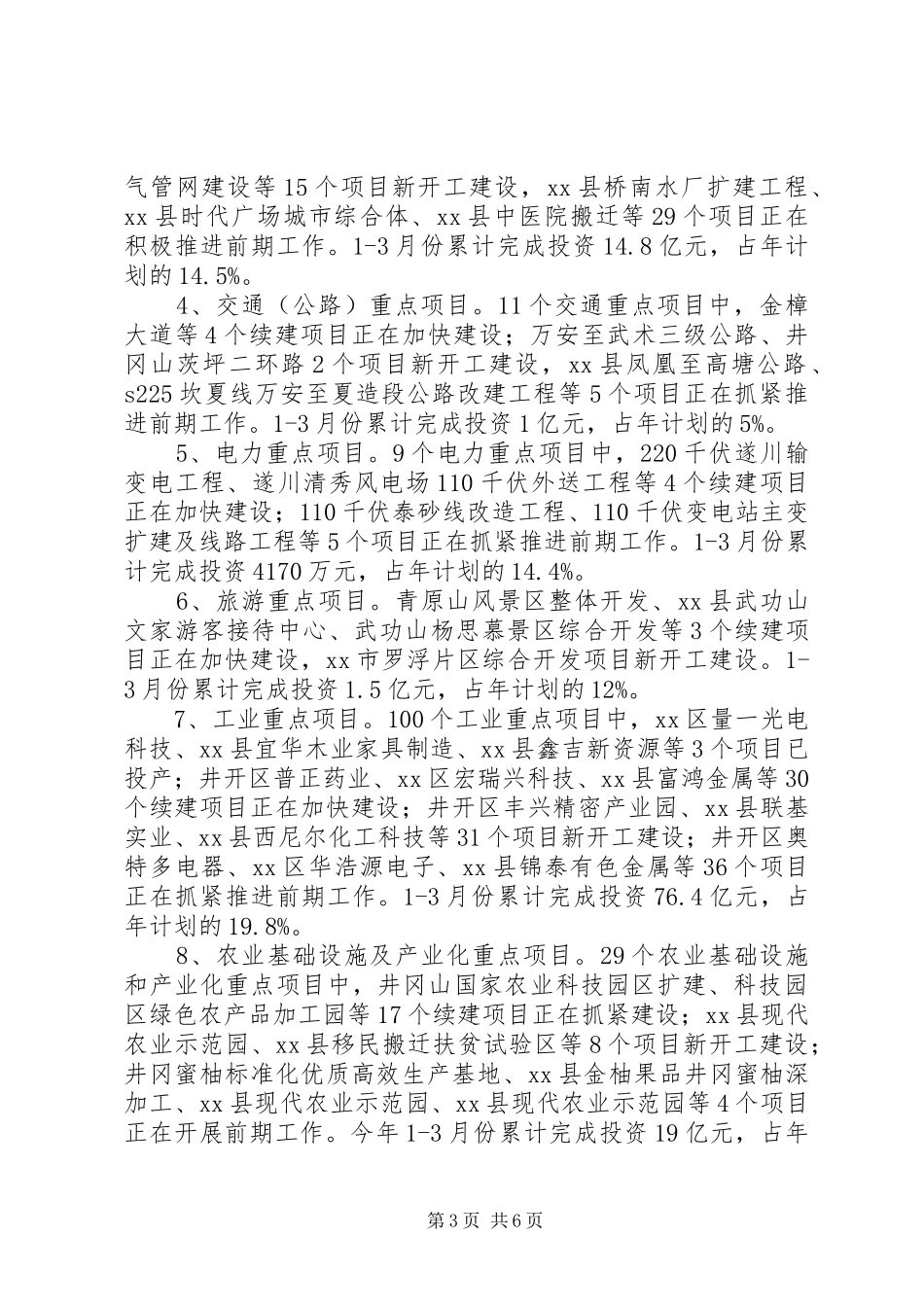

9个项目正在抓紧推进前期工作:昌吉赣客运专线初步完成规划选址初审意见;岳阳至吉安铁路已由国家发改委立项,完成项目环境影响报告书技术复核评审;井冈山机场扩建工程可研已完成评估,环评、节能、民航行业意见已获批复,预计5月份完成可研批复,力争6月份开工建设;赣江新干航电枢纽工程可研报告已通过评估,项目环评已报国家环保部待批;井冈山水电站可研报告已通过审查,环评通过审查待批复;xx县大唐清秀风电场正在进行风电项目及进场道路设计;xx县华能风电开发已完成安全预评价、地震安评、压覆矿产评价、地质灾害评价工作,取得环境影响
