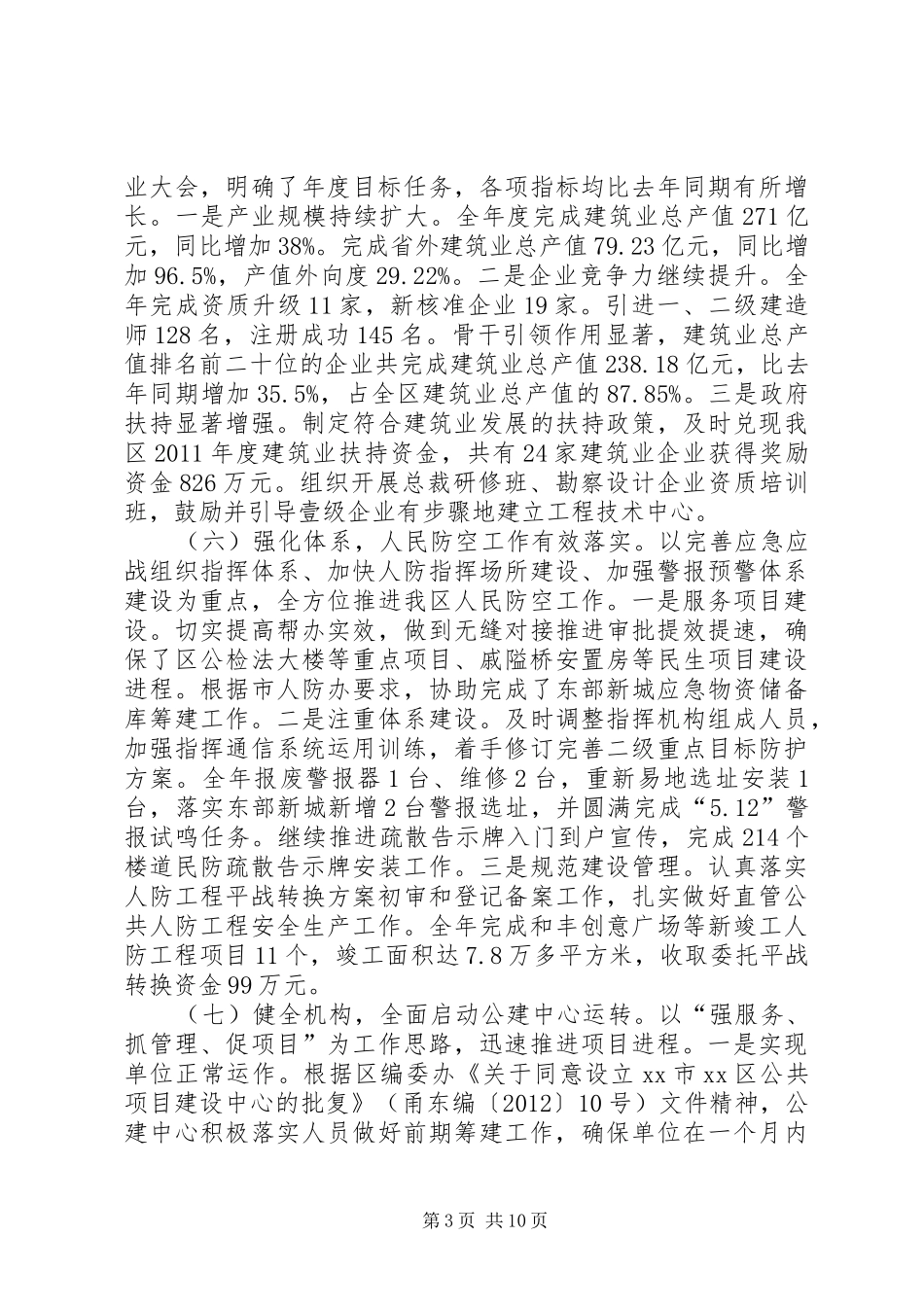

市区住建局工作报告一、20xx年工作情况(一)攻坚克难,基础设施建设有序推进
今年以来,区住建局围绕26个基础设施建设项目,统筹安排前期工作进程,开展重大项目集中攻坚“句号行动”,切实加快建设步伐
一是迅速开展打通“断头路”专项行动
今年3个项目中,福明路、兰亭路建成通车,桑田北路已具备通车条件;明年5个项目中,曙光北路完成施工图设计,朝晖路施工图设计审查中,徐戎路启动勘察设计招标,新天路完成初步设计批复,昌兴街正在立项审批
二是全力推进江东南路主干道综合整治
成立了xx区主干道综合整治领导小组,制定了专项工作方案和实施进度计划
于7月9日正式开工,目前已完成道路整治及外立面整治,绿化景观提升进入扫尾阶段
三是有序做好配套道路项目建设
宁穿路小学西侧道路、宁丰安置房东侧路、宁丰安置房南侧路已完工,建兴西路施工图设计审查中,戚隘桥安置房南侧路正在开展施工图设计审查
四是分层实施东部新城道路建设
c2区块配套道路已开工,会展路二期(福庆路-盛梅路)正在施工招标阶段,会展路西段(海晏路-河清路)、c1区块一期配套道路完成初步设计、准备会审,人力资源中心配套道路完成概算审核、初步设计批复中

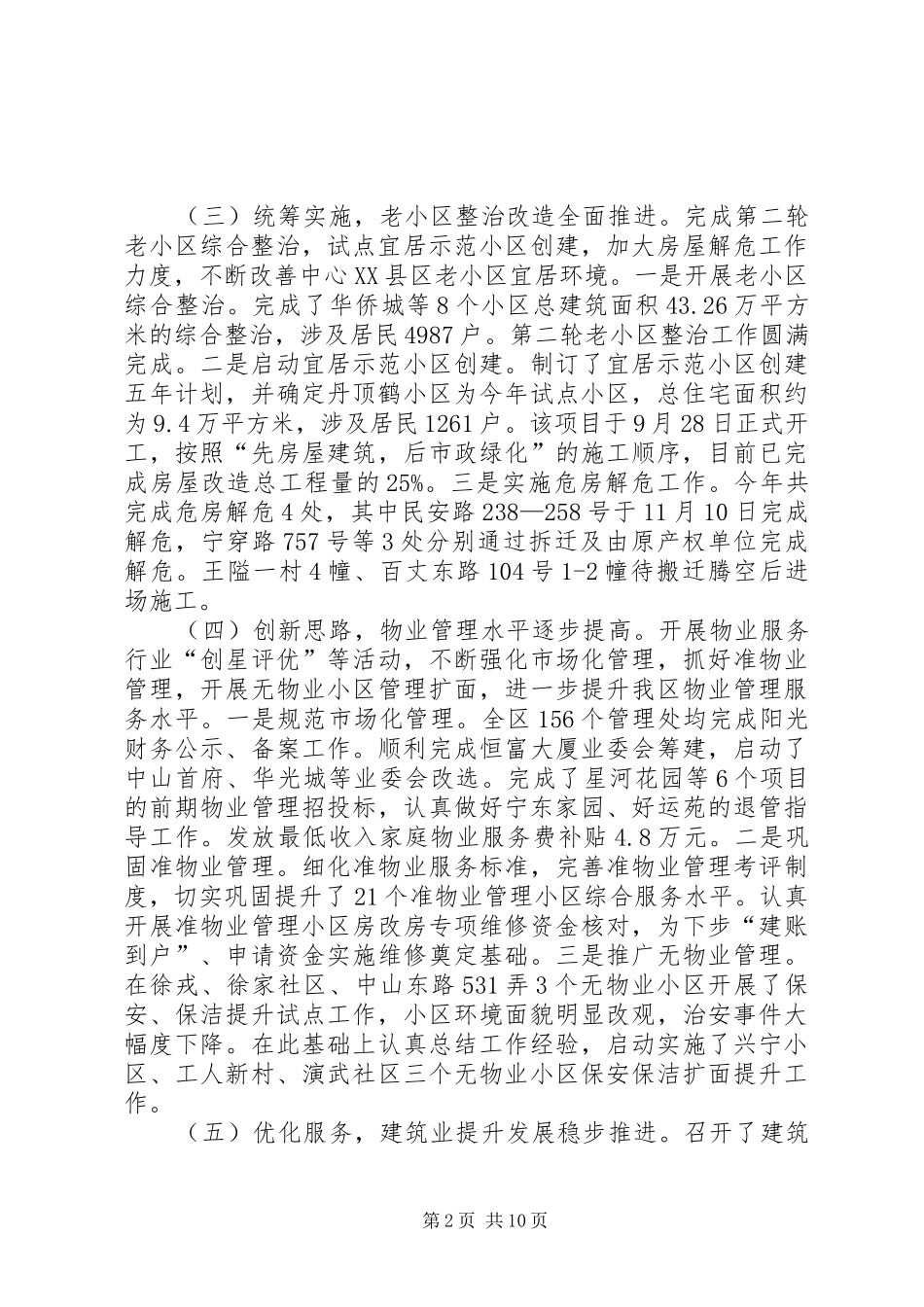

(二)切实惠民,住房保障工作扎实推进
对照市对区责任分解,认真抓好各项工作落实
一是实现廉租住房应保尽保
截至12月底,新增廉租住房612户,累计实施廉租住房2995户,保障金额1991
对2011年度保障家庭进行了严格审核,共有66户家庭被取消保障资格,占在保家庭总户数的2
大力推进实物配租工作,顺利完成65户低收入家庭交房入住工作
二是加快保障性住房建设
陈婆渡一期一标段完成工程桩14%,二标段已完成土方工程及地下室底板,正进行地下室顶板施工;陈婆渡二期已基本完成土方开挖工程,正进行地下室工程施工
三是推进安置房建设
戚隘桥安置房、福明家园二期xx区已完成中间结构验收,正在进
