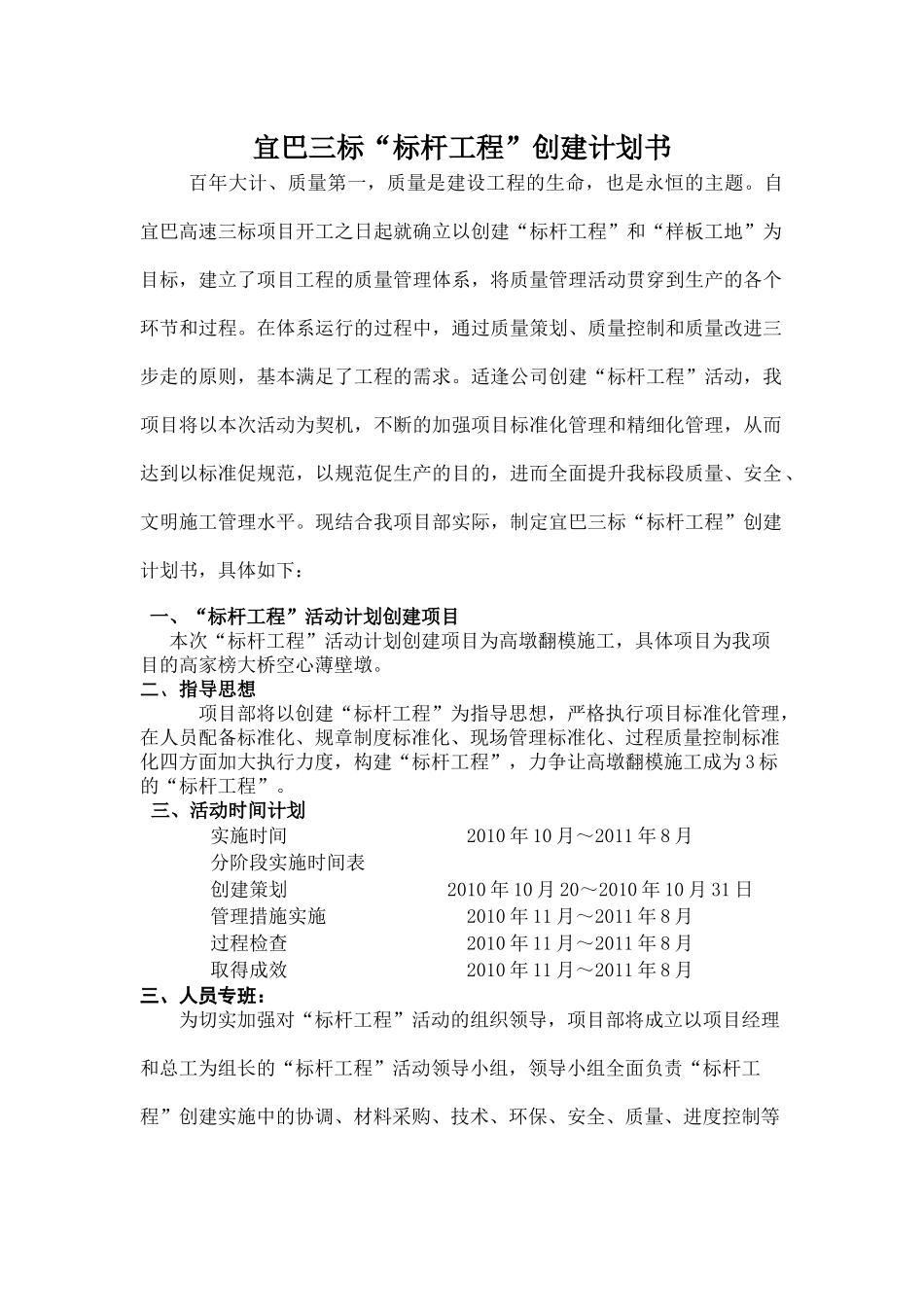

宜巴三标“标杆工程”创建计划书百年大计、质量第一,质量是建设工程的生命,也是永恒的主题
自宜巴高速三标项目开工之日起就确立以创建“标杆工程”和“样板工地”为目标,建立了项目工程的质量管理体系,将质量管理活动贯穿到生产的各个环节和过程
在体系运行的过程中,通过质量策划、质量控制和质量改进三步走的原则,基本满足了工程的需求
适逢公司创建“标杆工程”活动,我项目将以本次活动为契机,不断的加强项目标准化管理和精细化管理,从而达到以标准促规范,以规范促生产的目的,进而全面提升我标段质量、安全、文明施工管理水平
现结合我项目部实际,制定宜巴三标“标杆工程”创建计划书,具体如下:一、“标杆工程”活动计划创建项目本次“标杆工程”活动计划创建项目为高墩翻模施工,具体项目为我项目的高家榜大桥空心薄壁墩
二、指导思想项目部将以创建“标杆工程”为指导思想,严格执行项目标准化管理,在人员配备标准化、规章制度标准化、现场管理标准化、过程质量控制标准化四方面加大执行力度,构建“标杆工程”,力争让高墩翻模施工成为3标的“标杆工程”
三、活动时间计划实施时间2010年10月~2011年8月分阶段实施时间表创建策划2010年10月20~2010年10月31日管理措施实施2010年11月~2011年8月过程检查2010年11月~2011年8月取得成效2010年11月~2011年8月三、人员专班:为切实加强对“标杆工程”活动的组织领导,项目部将成立以项目经理和总工为组长的“标杆工程”活动领导小组,领导小组全面负责“标杆工程”创建实施中的协调、材料采购、技术、环保、安全、质量、进度控制等事宜
创建“标杆工程”活动小组成员及职责如下:组长:尚进军陈启山职责:领导及管理“标杆工程”活动的创建实施成员:杨洪超职责:负责协调王先春职责:负责现场施工技术指导王慧职责:负责提出翻模施工方案杜松职责:负责翻模施工的质量控制唐随兵
