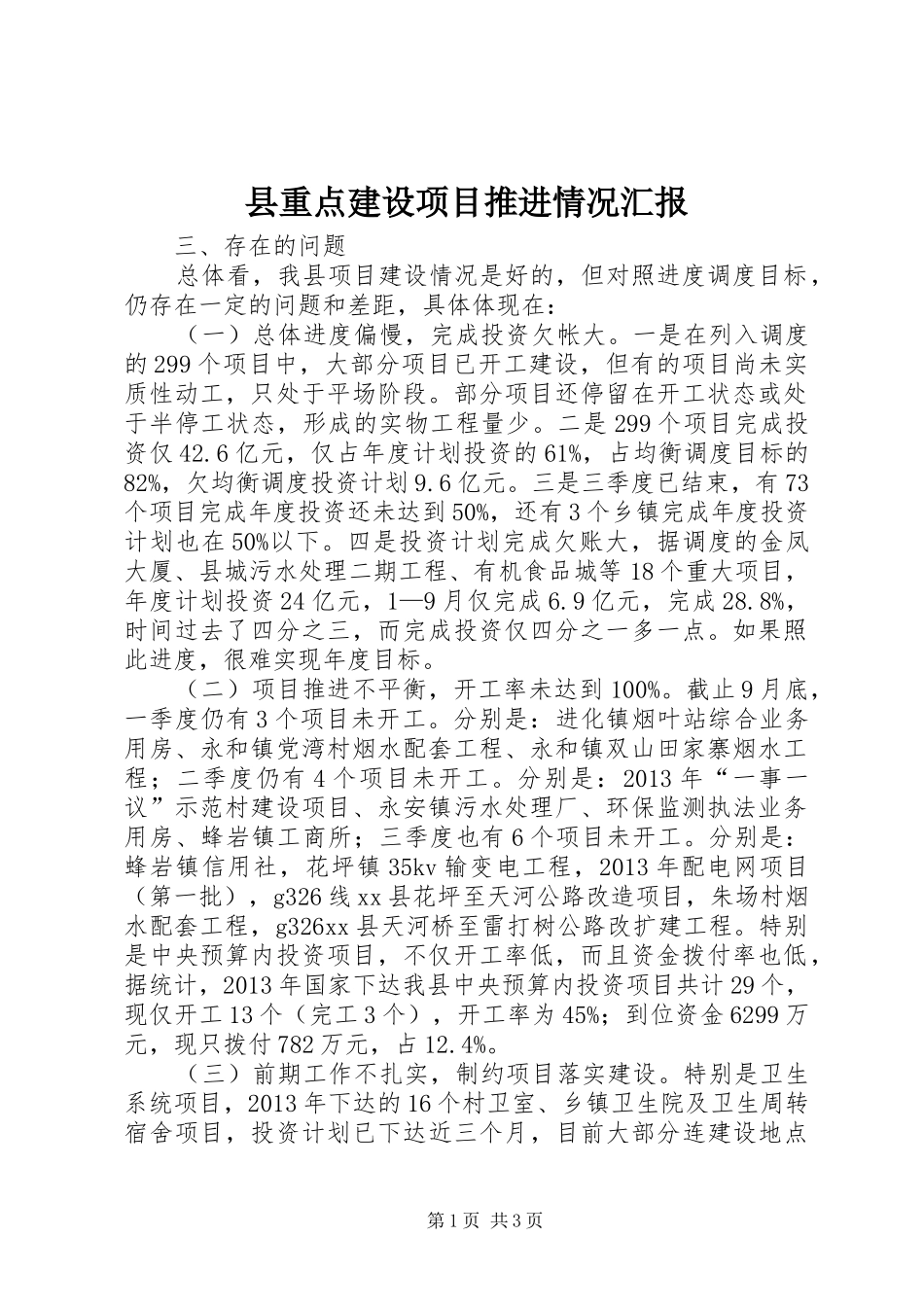

县重点建设项目推进情况汇报三、存在的问题总体看,我县项目建设情况是好的,但对照进度调度目标,仍存在一定的问题和差距,具体体现在:(一)总体进度偏慢,完成投资欠帐大
一是在列入调度的299个项目中,大部分项目已开工建设,但有的项目尚未实质性动工,只处于平场阶段
部分项目还停留在开工状态或处于半停工状态,形成的实物工程量少
二是299个项目完成投资仅42
6亿元,仅占年度计划投资的61%,占均衡调度目标的82%,欠均衡调度投资计划9
三是三季度已结束,有73个项目完成年度投资还未达到50%,还有3个乡镇完成年度投资计划也在50%以下
四是投资计划完成欠账大,据调度的金凤大厦、县城污水处理二期工程、有机食品城等18个重大项目,年度计划投资24亿元,1—9月仅完成6
9亿元,完成28
8%,时间过去了四分之三,而完成投资仅四分之一多一点
如果照此进度,很难实现年度目标
(二)项目推进不平衡,开工率未达到100%
截止9月底,一季度仍有3个项目未开工
分别是:进化镇烟叶站综合业务用房、永和镇党湾村烟水配套工程、永和镇双山田家寨烟水工程;二季度仍有4个项目未开工
分别是:2013年“一事一议”示范村建设项目、永安镇污水处理厂、环保监测执法业务用房、蜂岩镇工商所;三季度也有6个项目未开工
分别是:蜂岩镇信用社,花坪镇35kv输变电工程,2013年配电网项目(第一批),g326线xx县花坪至天河公路改造项目,朱场村烟水配套工程,g326xx县天河桥至雷打树公路改扩建工程
特别是中央预算内投资项目,不仅开工率低,而且资金拨付率也低,据统计,2013年国家下达我县中央预算内投资项目共计29个,现仅开工13个(完工3个),开工率为45%;到位资金6299万元,现只拨付782万元,占12
(三)前期工作不扎实,制约项目落实建设
特别是卫生系统项目,2013年下达的16个村卫室、乡镇卫
