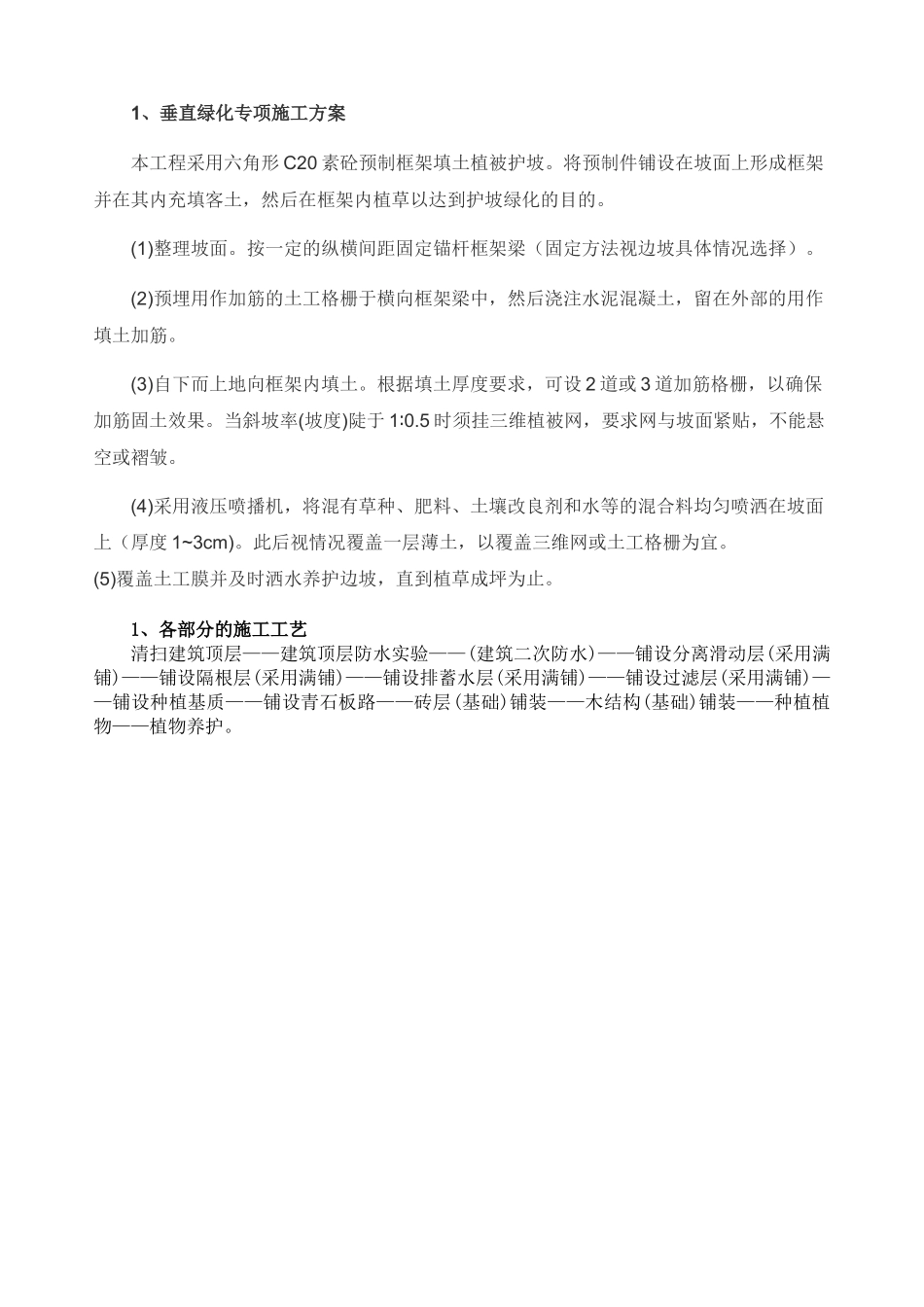

1、垂直绿化专项施工方案本工程采用六角形C20素砼预制框架填土植被护坡
将预制件铺设在坡面上形成框架并在其内充填客土,然后在框架内植草以达到护坡绿化的目的
(1)整理坡面
按一定的纵横间距固定锚杆框架梁(固定方法视边坡具体情况选择)
(2)预埋用作加筋的土工格栅于横向框架梁中,然后浇注水泥混凝土,留在外部的用作填土加筋
(3)自下而上地向框架内填土
根据填土厚度要求,可设2道或3道加筋格栅,以确保加筋固土效果
当斜坡率(坡度)陡于10
5∶时须挂三维植被网,要求网与坡面紧贴,不能悬空或褶皱
(4)采用液压喷播机,将混有草种、肥料、土壤改良剂和水等的混合料均匀喷洒在坡面上(厚度1~3cm)
此后视情况覆盖一层薄土,以覆盖三维网或土工格栅为宜
(5)覆盖土工膜并及时洒水养护边坡,直到植草成坪为止
1、各部分的施工工艺清扫建筑顶层——建筑顶层防水实验——(建筑二次防水)——铺设分离滑动层(采用满铺)——铺设隔根层(采用满铺)——铺设排蓄水层(采用满铺)——铺设过滤层(采用满铺)——铺设种植基质——铺设青石板路——砖层(基础)铺装——木结构(基础)铺装——种植植物——植物养护

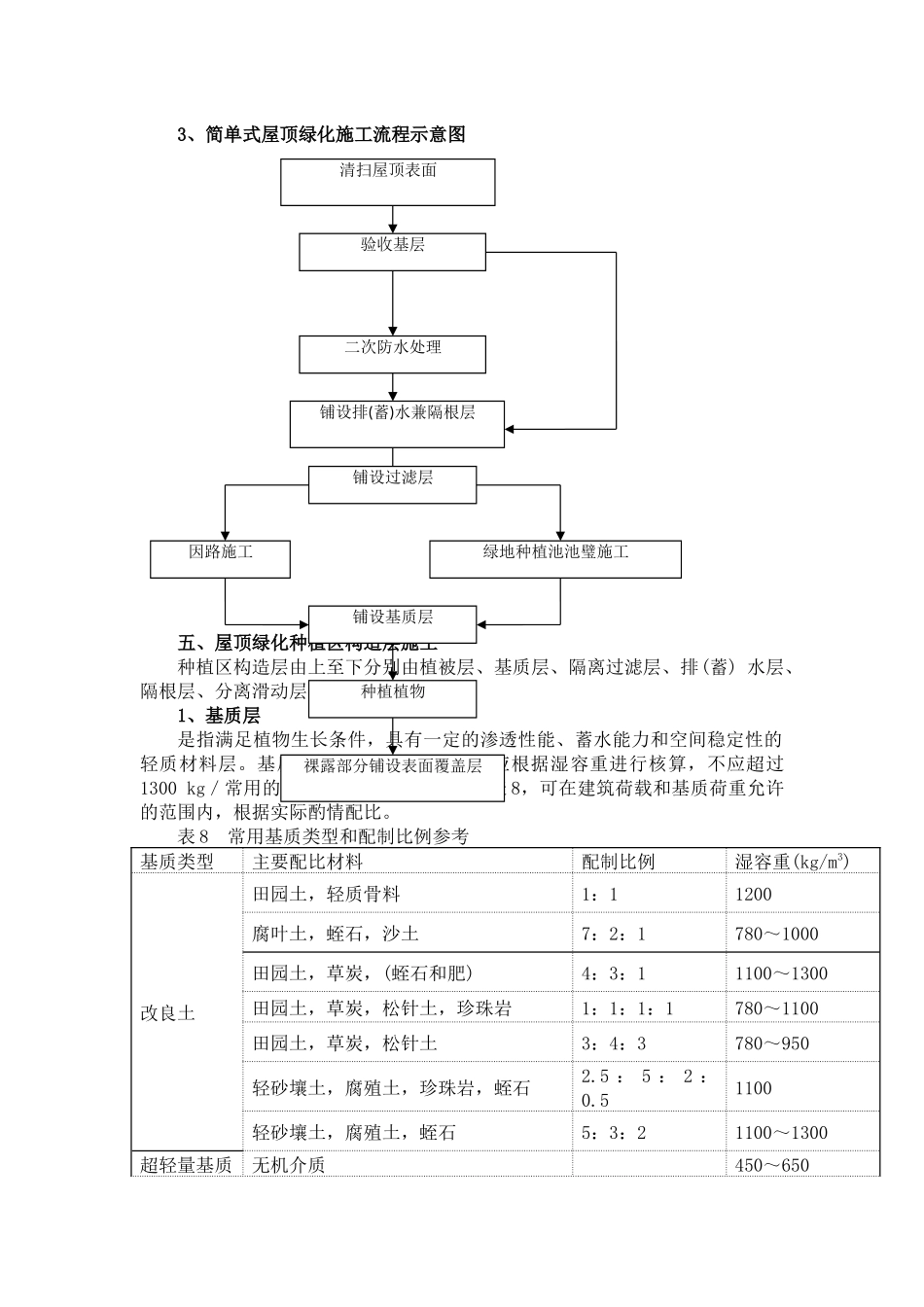

2、花园式屋顶绿化施工流程示意图蓄水试验和防水找平层质量验收园林小品施工植物固定支撑处理种植植物铺设基质层铺装园路施工绿地种植池池璧施工铺设过滤层铺设排(蓄)水层铺设分离滑动层铺设隔要层二次防水处理验收基层清扫屋顶表面祼露部分铺设表面覆盖层3、简单式屋顶绿化施工流程示意图五、屋顶绿化种植区构造层施工种植区构造层由上至下分别由植被层、基质层、隔离过滤层、排(蓄)水层、隔根层、分离滑动层等组成
1、基质层是指满足植物生长条件,具有一定的渗透性能、蓄水能力和空间稳定性的轻质材料层
基质配制屋顶绿化基质荷重应根据湿容重进行核算,不应超过1300kg/常用的基质类型和配制比例参见表8,可在建筑荷载和基质荷重允许的范围内
