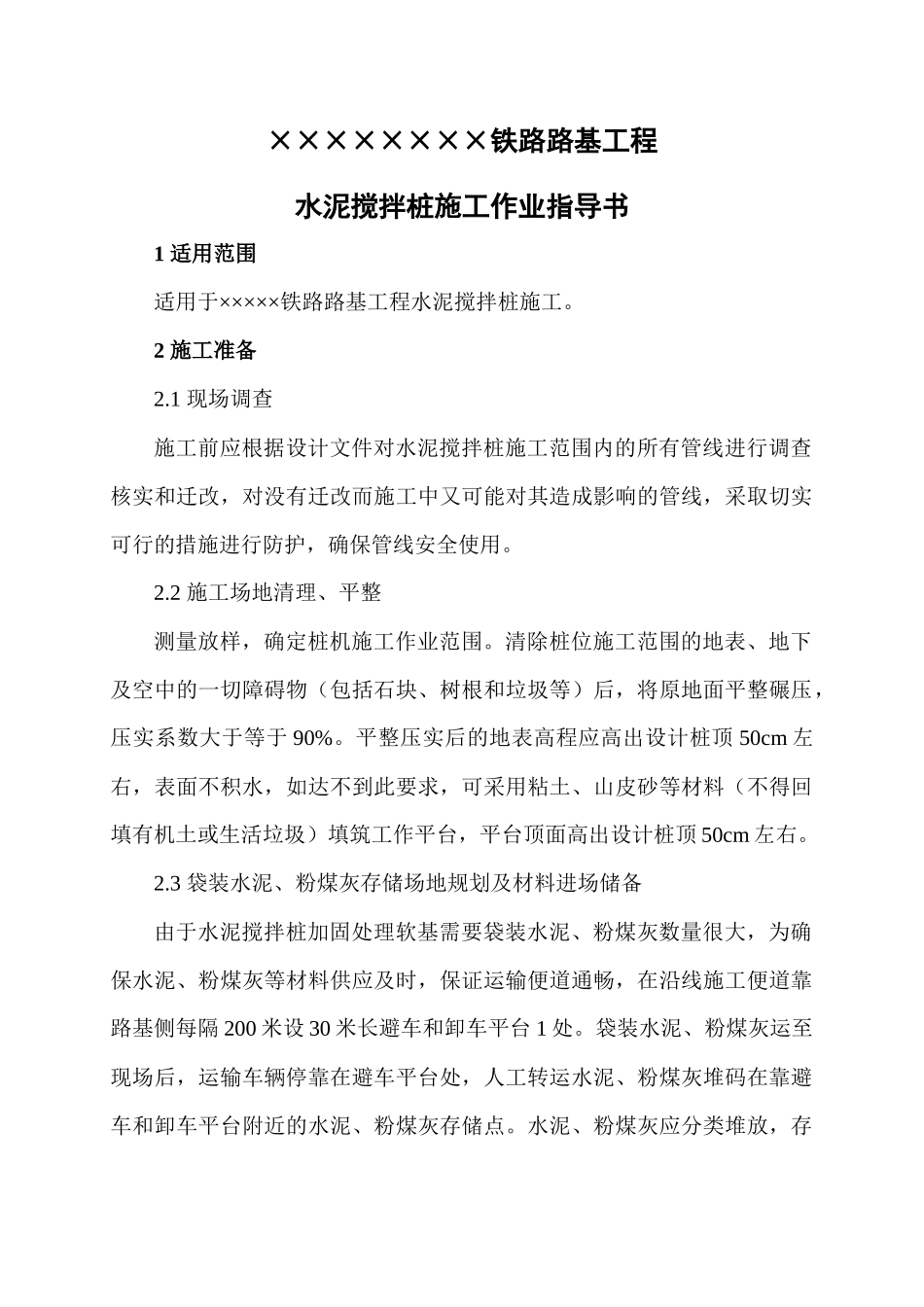

××××××××铁路路基工程水泥搅拌桩施工作业指导书1适用范围适用于×××××铁路路基工程水泥搅拌桩施工
2施工准备2
1现场调查施工前应根据设计文件对水泥搅拌桩施工范围内的所有管线进行调查核实和迁改,对没有迁改而施工中又可能对其造成影响的管线,采取切实可行的措施进行防护,确保管线安全使用
2施工场地清理、平整测量放样,确定桩机施工作业范围
清除桩位施工范围的地表、地下及空中的一切障碍物(包括石块、树根和垃圾等)后,将原地面平整碾压,压实系数大于等于90%
平整压实后的地表高程应高出设计桩顶50cm左右,表面不积水,如达不到此要求,可采用粘土、山皮砂等材料(不得回填有机土或生活垃圾)填筑工作平台,平台顶面高出设计桩顶50cm左右
3袋装水泥、粉煤灰存储场地规划及材料进场储备由于水泥搅拌桩加固处理软基需要袋装水泥、粉煤灰数量很大,为确保水泥、粉煤灰等材料供应及时,保证运输便道通畅,在沿线施工便道靠路基侧每隔200米设30米长避车和卸车平台1处
袋装水泥、粉煤灰运至现场后,运输车辆停靠在避车平台处,人工转运水泥、粉煤灰堆码在靠避车和卸车平台附近的水泥、粉煤灰存储点

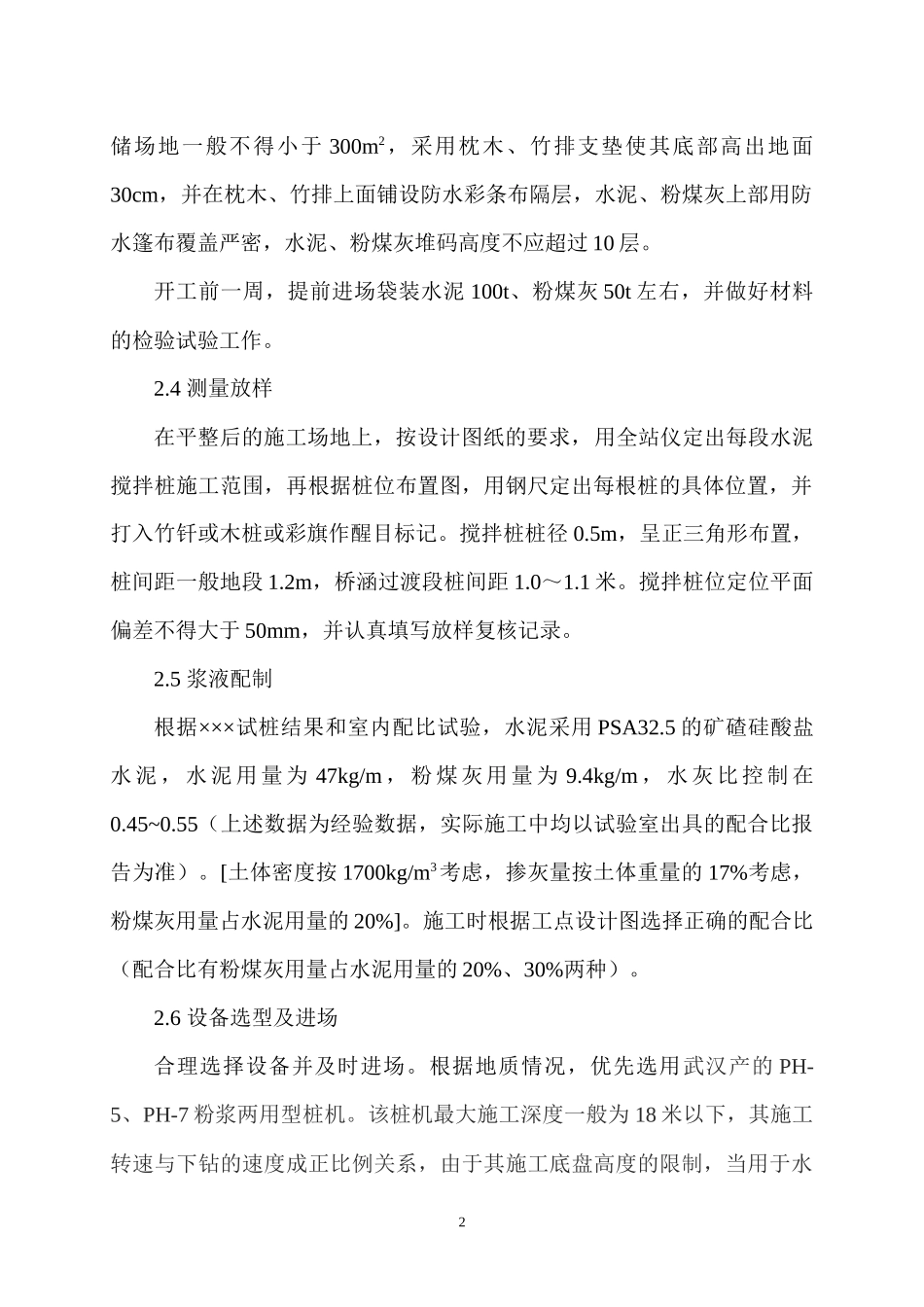

水泥、粉煤灰应分类堆放,存储场地一般不得小于300m2,采用枕木、竹排支垫使其底部高出地面30cm,并在枕木、竹排上面铺设防水彩条布隔层,水泥、粉煤灰上部用防水篷布覆盖严密,水泥、粉煤灰堆码高度不应超过10层
开工前一周,提前进场袋装水泥100t、粉煤灰50t左右,并做好材料的检验试验工作
4测量放样在平整后的施工场地上,按设计图纸的要求,用全站仪定出每段水泥搅拌桩施工范围,再根据桩位布置图,用钢尺定出每根桩的具体位置,并打入竹钎或木桩或彩旗作醒目标记
搅拌桩桩径0
5m,呈正三角形布置,桩间距一般地段1
2m,桥涵过渡段桩间距1
搅拌桩位定位平面偏差不得大于50mm,并认真填写放样复核记录
