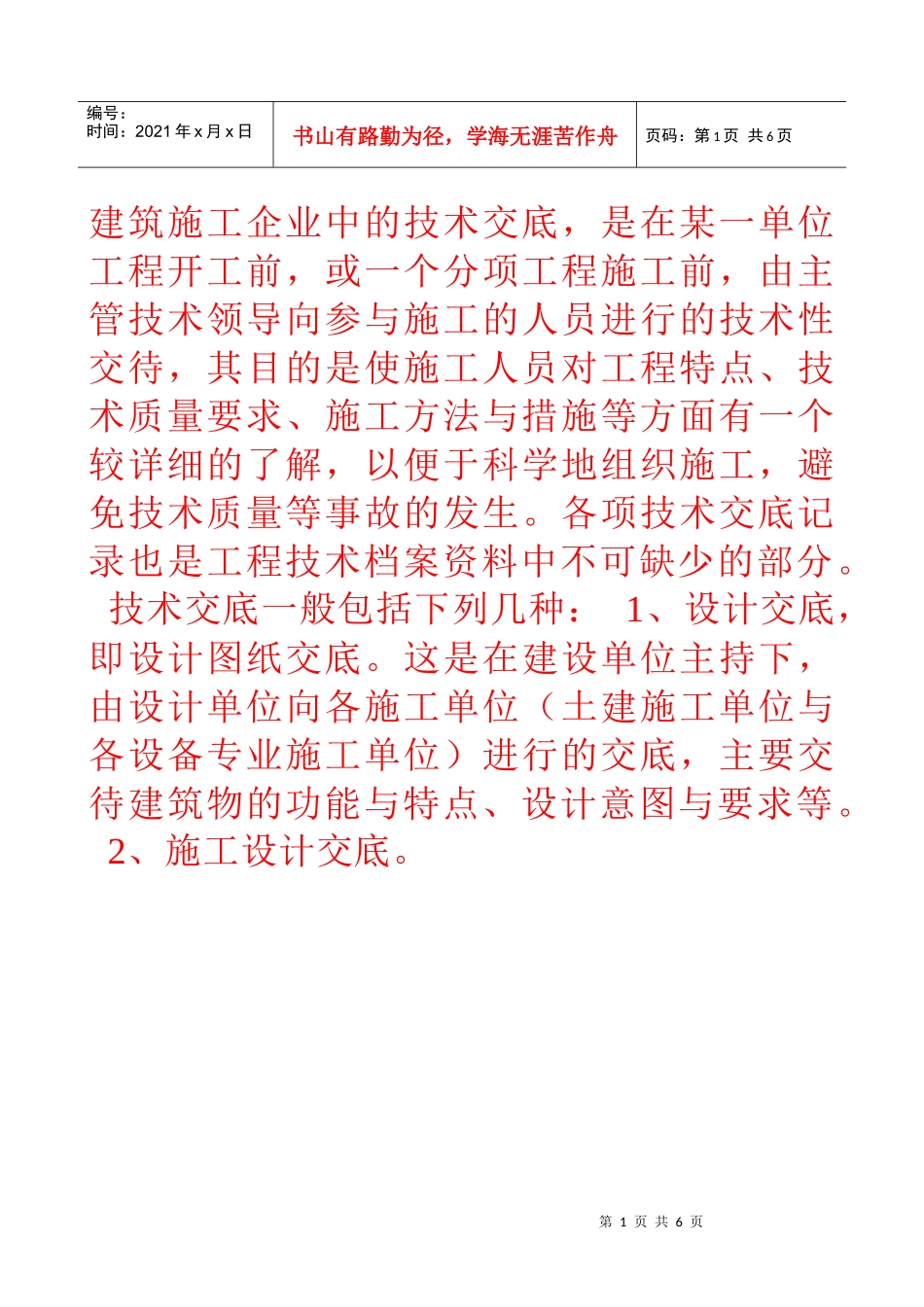

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页建筑施工企业中的技术交底,是在某一单位工程开工前,或一个分项工程施工前,由主管技术领导向参与施工的人员进行的技术性交待,其目的是使施工人员对工程特点、技术质量要求、施工方法与措施等方面有一个较详细的了解,以便于科学地组织施工,避免技术质量等事故的发生
各项技术交底记录也是工程技术档案资料中不可缺少的部分
技术交底一般包括下列几种:1、设计交底,即设计图纸交底
这是在建设单位主持下,由设计单位向各施工单位(土建施工单位与各设备专业施工单位)进行的交底,主要交待建筑物的功能与特点、设计意图与要求等
2、施工设计交底

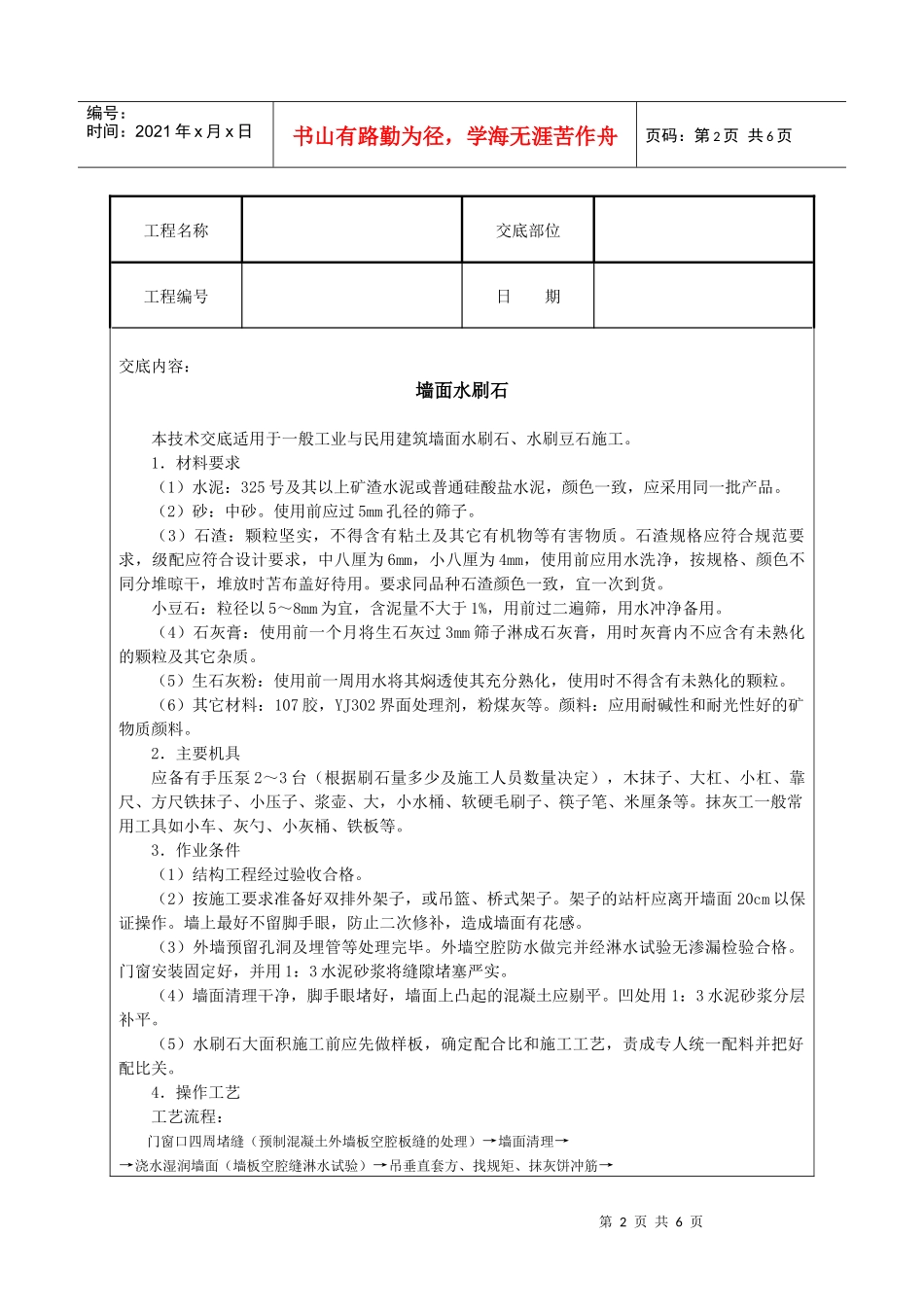

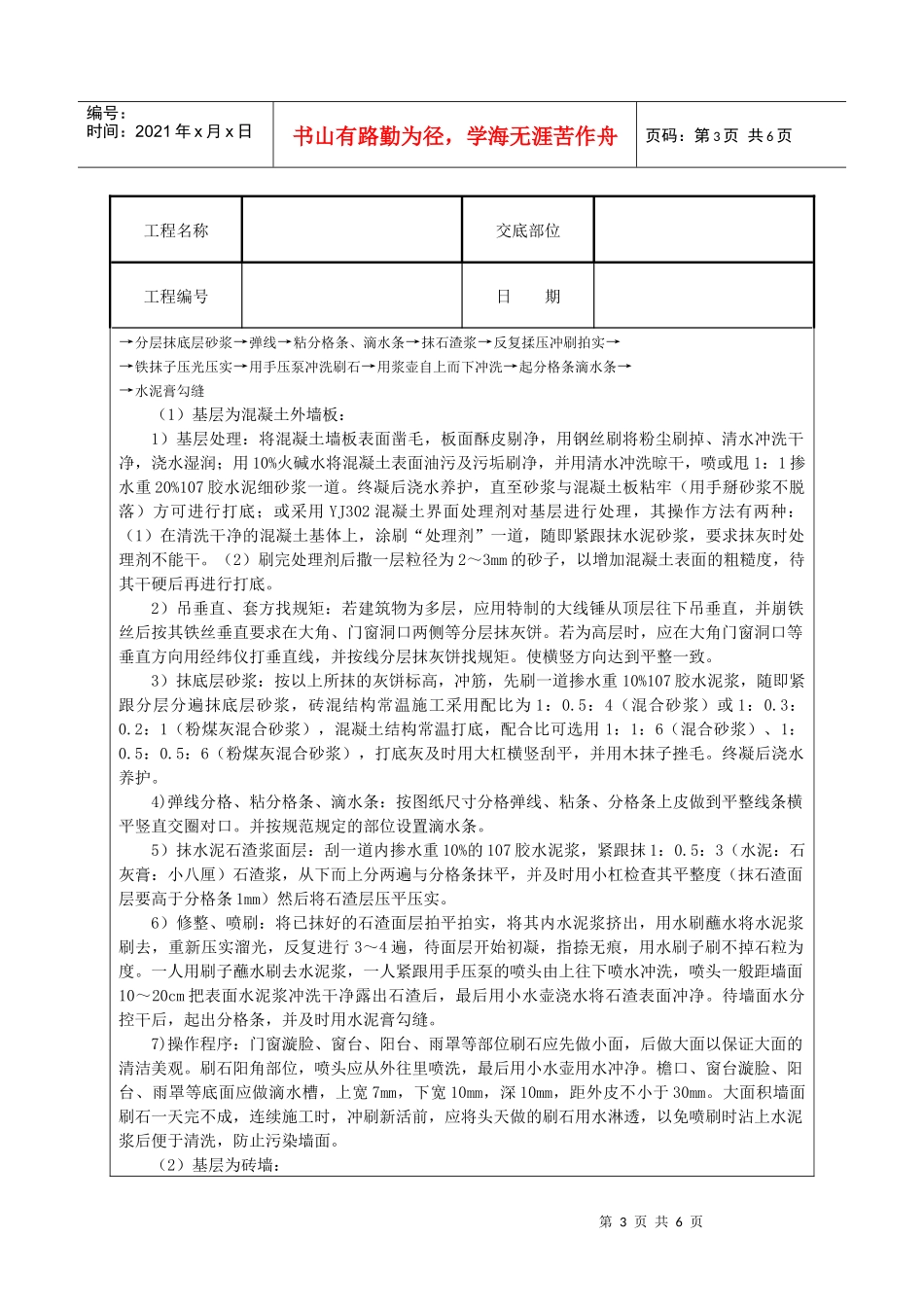

第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页工程名称交底部位工程编号日期交底内容:墙面水刷石本技术交底适用于一般工业与民用建筑墙面水刷石、水刷豆石施工
1.材料要求(1)水泥:325号及其以上矿渣水泥或普通硅酸盐水泥,颜色一致,应采用同一批产品
(2)砂:中砂
使用前应过5mm孔径的筛子
(3)石渣:颗粒坚实,不得含有粘土及其它有机物等有害物质
石渣规格应符合规范要求,级配应符合设计要求,中八厘为6mm,小八厘为4mm,使用前应用水洗净,按规格、颜色不同分堆晾干,堆放时苫布盖好待用
要求同品种石渣颜色一致,宜一次到货
小豆石:粒径以5~8mm为宜,含泥量不大于1%,用前过二遍筛,用水冲净备用
(4)石灰膏:使用前一个月将生石灰过3mm筛子淋成石灰膏,用时灰膏内不应含有未熟化的颗粒及其它杂质
(5)生石灰粉:使用前一周用水将其焖透使其充分熟化,使用时不得含有未熟化的颗粒
(6)其它材料:107胶,YJ302界面处理剂,粉煤灰等
颜料:应用耐碱性和耐光性好的矿物质颜料
2.主要机具应备有手压泵2~3台(根据刷石量多少及施工人
