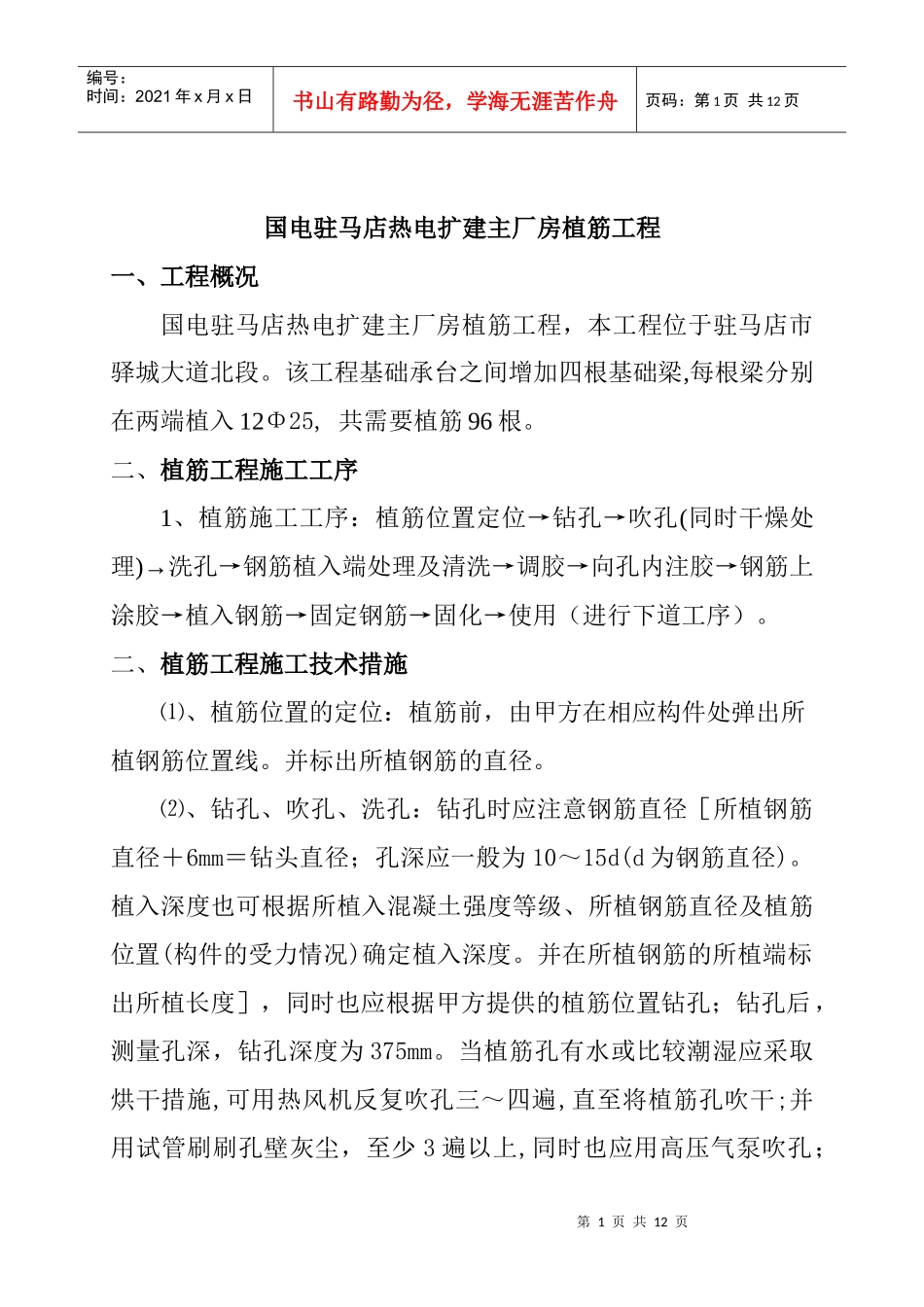

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页国电驻马店热电扩建主厂房植筋工程一、工程概况国电驻马店热电扩建主厂房植筋工程,本工程位于驻马店市驿城大道北段
该工程基础承台之间增加四根基础梁,每根梁分别在两端植入12Φ25,共需要植筋96根
二、植筋工程施工工序1、植筋施工工序:植筋位置定位→钻孔→吹孔(同时干燥处理)→洗孔→钢筋植入端处理及清洗→调胶→向孔内注胶→钢筋上涂胶→植入钢筋→固定钢筋→固化→使用(进行下道工序)
二、植筋工程施工技术措施⑴、植筋位置的定位:植筋前,由甲方在相应构件处弹出所植钢筋位置线
并标出所植钢筋的直径
⑵、钻孔、吹孔、洗孔:钻孔时应注意钢筋直径[所植钢筋直径+6mm=钻头直径;孔深应一般为10~15d(d为钢筋直径)
植入深度也可根据所植入混凝土强度等级、所植钢筋直径及植筋位置(构件的受力情况)确定植入深度
并在所植钢筋的所植端标出所植长度],同时也应根据甲方提供的植筋位置钻孔;钻孔后,测量孔深,钻孔深度为375mm

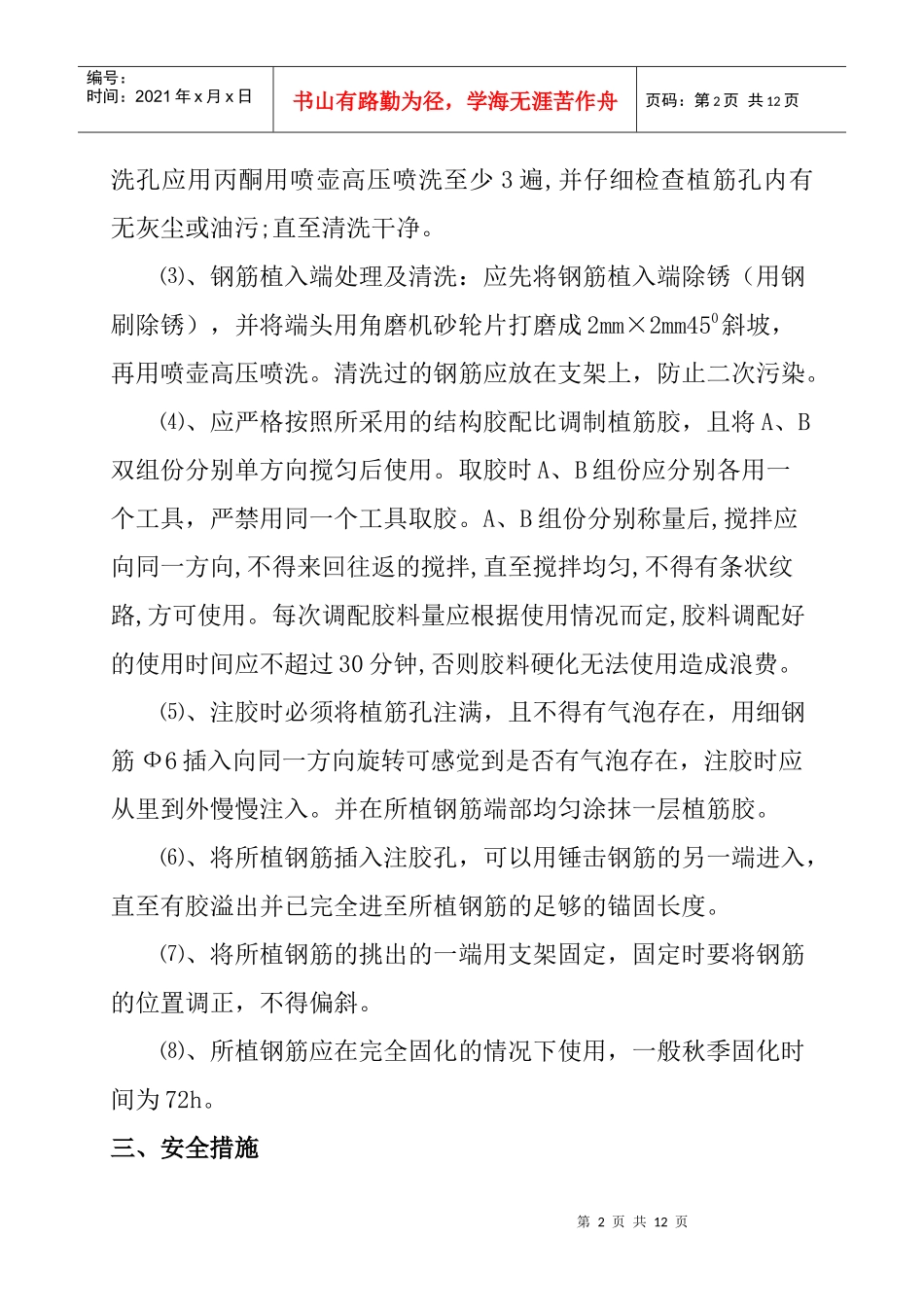

当植筋孔有水或比较潮湿应采取烘干措施,可用热风机反复吹孔三~四遍,直至将植筋孔吹干;并用试管刷刷孔壁灰尘,至少3遍以上,同时也应用高压气泵吹孔;第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页洗孔应用丙酮用喷壶高压喷洗至少3遍,并仔细检查植筋孔内有无灰尘或油污;直至清洗干净
⑶、钢筋植入端处理及清洗:应先将钢筋植入端除锈(用钢刷除锈),并将端头用角磨机砂轮片打磨成2mm×2mm450斜坡,再用喷壶高压喷洗
清洗过的钢筋应放在支架上,防止二次污染
⑷、应严格按照所采用的结构胶配比调制植筋胶,且将A、B双组份分别单方向搅匀后使用
取胶时A、B组份应分别各用一个工具,严禁用同一个工具取胶
A、B组份分别称量后,搅拌应向同一方向,不
