第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页2水泥土搅拌桩施工工艺2
1适用范围适用于变电站工程软弱地基处理
2施工流程施工流程见图2-1预搅下沉喷浆搅拌、提升重复搅拌下沉深层搅拌机就位测量放线施工准备关闭搅拌机、清洗重复喷浆搅拌、提升搅拌质量验评第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页图2-1施工流程图2

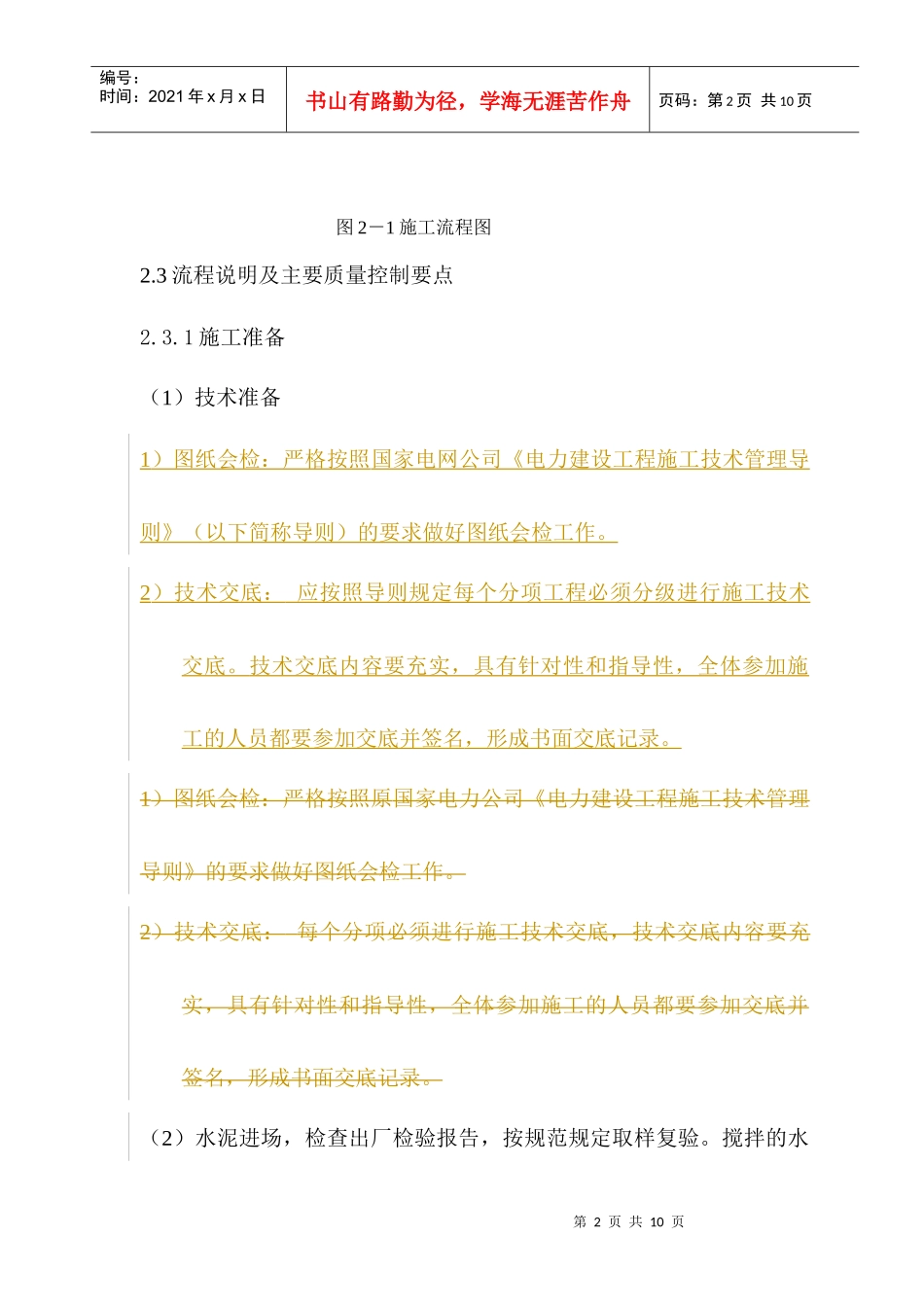

3流程说明及主要质量控制要点2
1施工准备(1)技术准备1)图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》(以下简称导则)的要求做好图纸会检工作
2)技术交底:应按照导则规定每个分项工程必须分级进行施工技术交底
技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签名,形成书面交底记录
1)图纸会检:严格按照原国家电力公司《电力建设工程施工技术管理导则》的要求做好图纸会检工作
2)技术交底:每个分项必须进行施工技术交底,技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签名,形成书面交底记录
(2)水泥进场,检查出厂检验报告,按规范规定取样复验

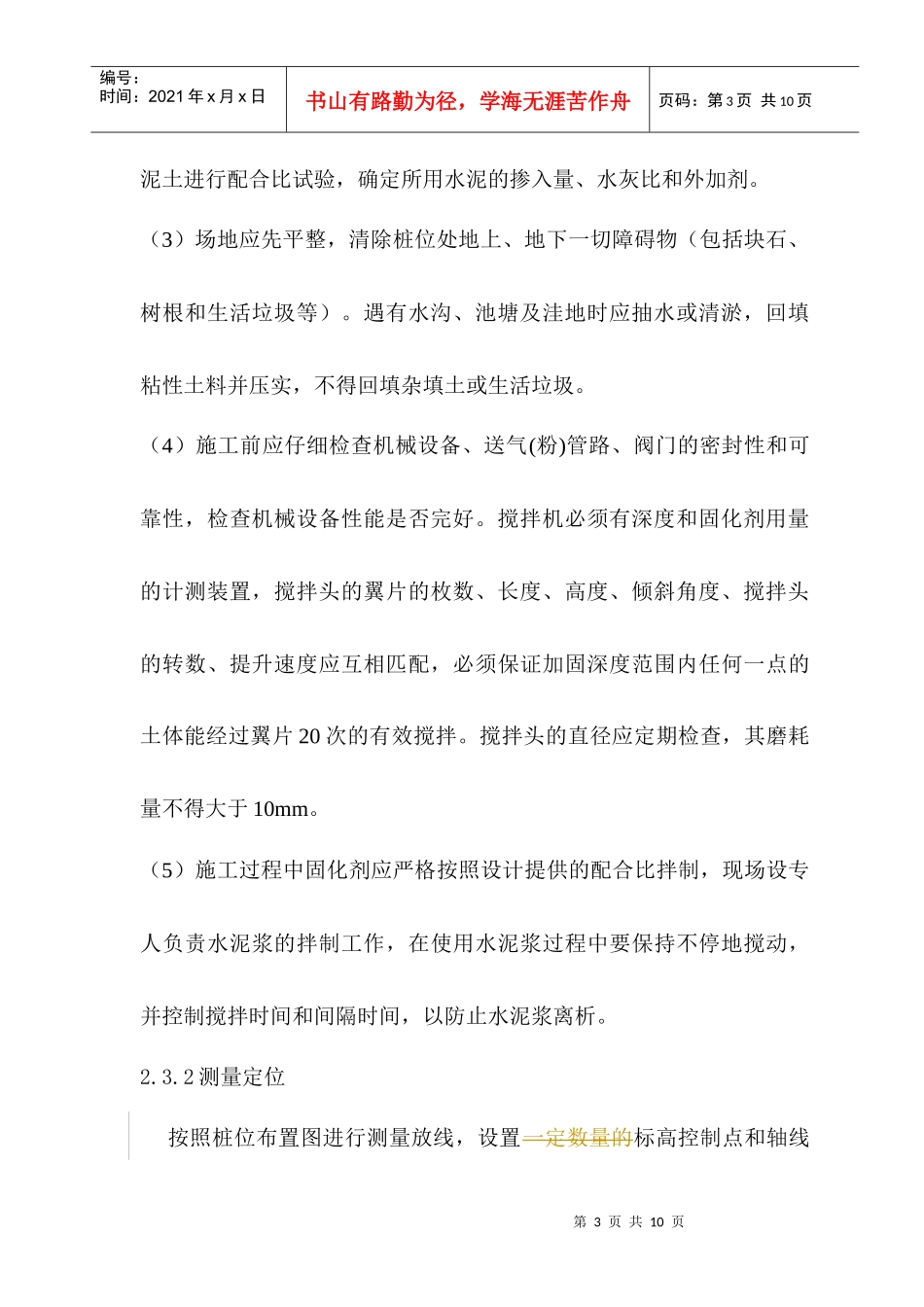

搅拌的水第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页泥土进行配合比试验,确定所用水泥的掺入量、水灰比和外加剂
(3)场地应先平整,清除桩位处地上、地下一切障碍物(包括块石、树根和生活垃圾等)
遇有水沟、池塘及洼地时应抽水或清淤,回填粘性土料并压实,不得回填杂填土或生活垃圾
(4)施工前应仔细检查机械设备、送气(粉)管路、阀门的密封性和可靠性,检查机械设备性能是否完好
搅拌机必须有深度和固化剂用量的计测装置,搅拌头的翼片的枚数、长度、高度、倾斜角度、搅拌头的转数、提升速度应互相匹配,必须
