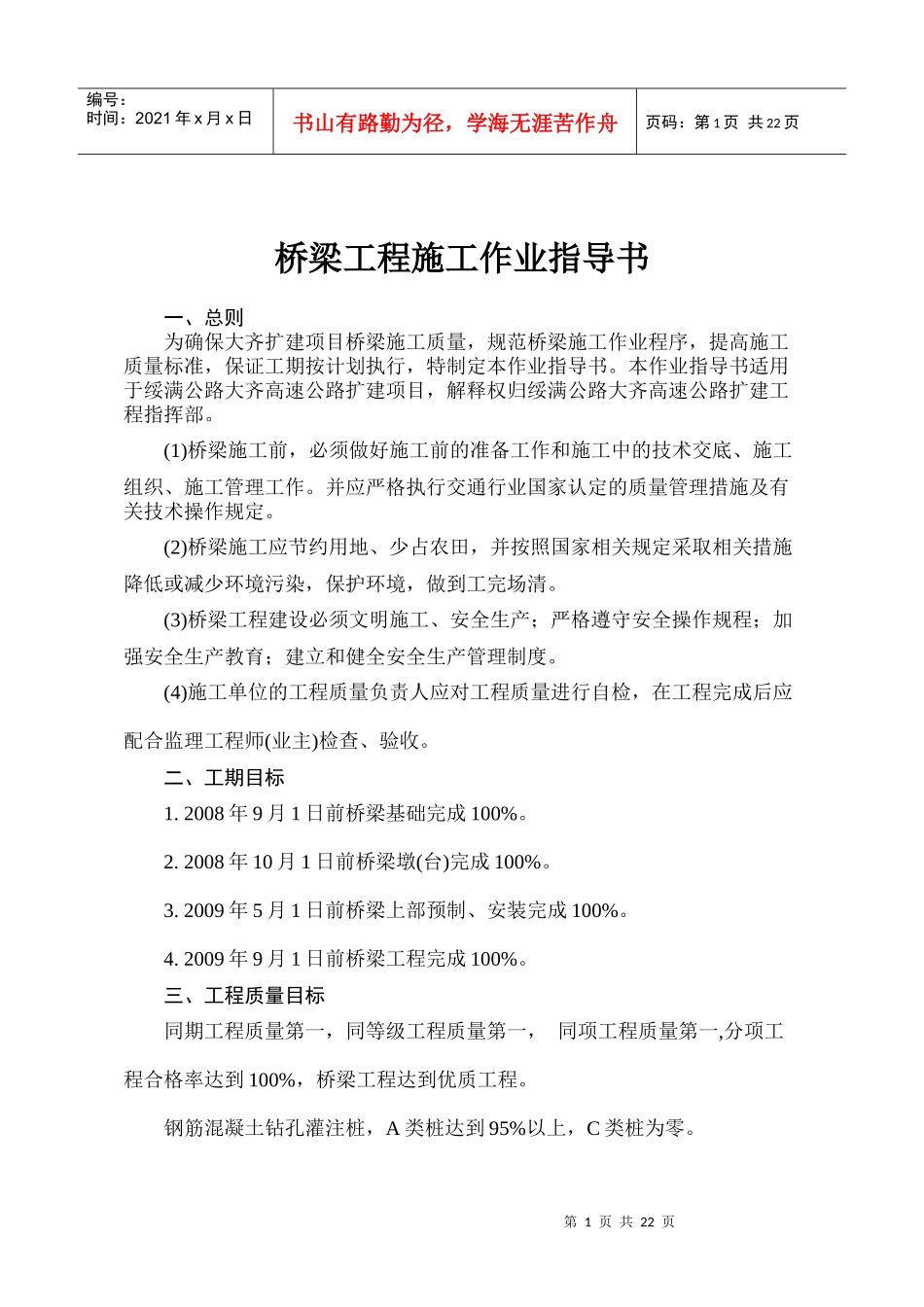

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页桥梁工程施工作业指导书一、总则为确保大齐扩建项目桥梁施工质量,规范桥梁施工作业程序,提高施工质量标准,保证工期按计划执行,特制定本作业指导书
本作业指导书适用于绥满公路大齐高速公路扩建项目,解释权归绥满公路大齐高速公路扩建工程指挥部
(1)桥梁施工前,必须做好施工前的准备工作和施工中的技术交底、施工组织、施工管理工作
并应严格执行交通行业国家认定的质量管理措施及有关技术操作规定
(2)桥梁施工应节约用地、少占农田,并按照国家相关规定采取相关措施降低或减少环境污染,保护环境,做到工完场清
(3)桥梁工程建设必须文明施工、安全生产;严格遵守安全操作规程;加强安全生产教育;建立和健全安全生产管理制度
(4)施工单位的工程质量负责人应对工程质量进行自检,在工程完成后应配合监理工程师(业主)检查、验收
二、工期目标1
2008年9月1日前桥梁基础完成100%
2008年10月1日前桥梁墩(台)完成100%
2009年5月1日前桥梁上部预制、安装完成100%
2009年9月1日前桥梁工程完成100%
三、工程质量目标同期工程质量第一,同等级工程质量第一,同项工程质量第一,分项工程合格率达到100%,桥梁工程达到优质工程
钢筋混凝土钻孔灌注桩,A类桩达到95%以上,C类桩为零

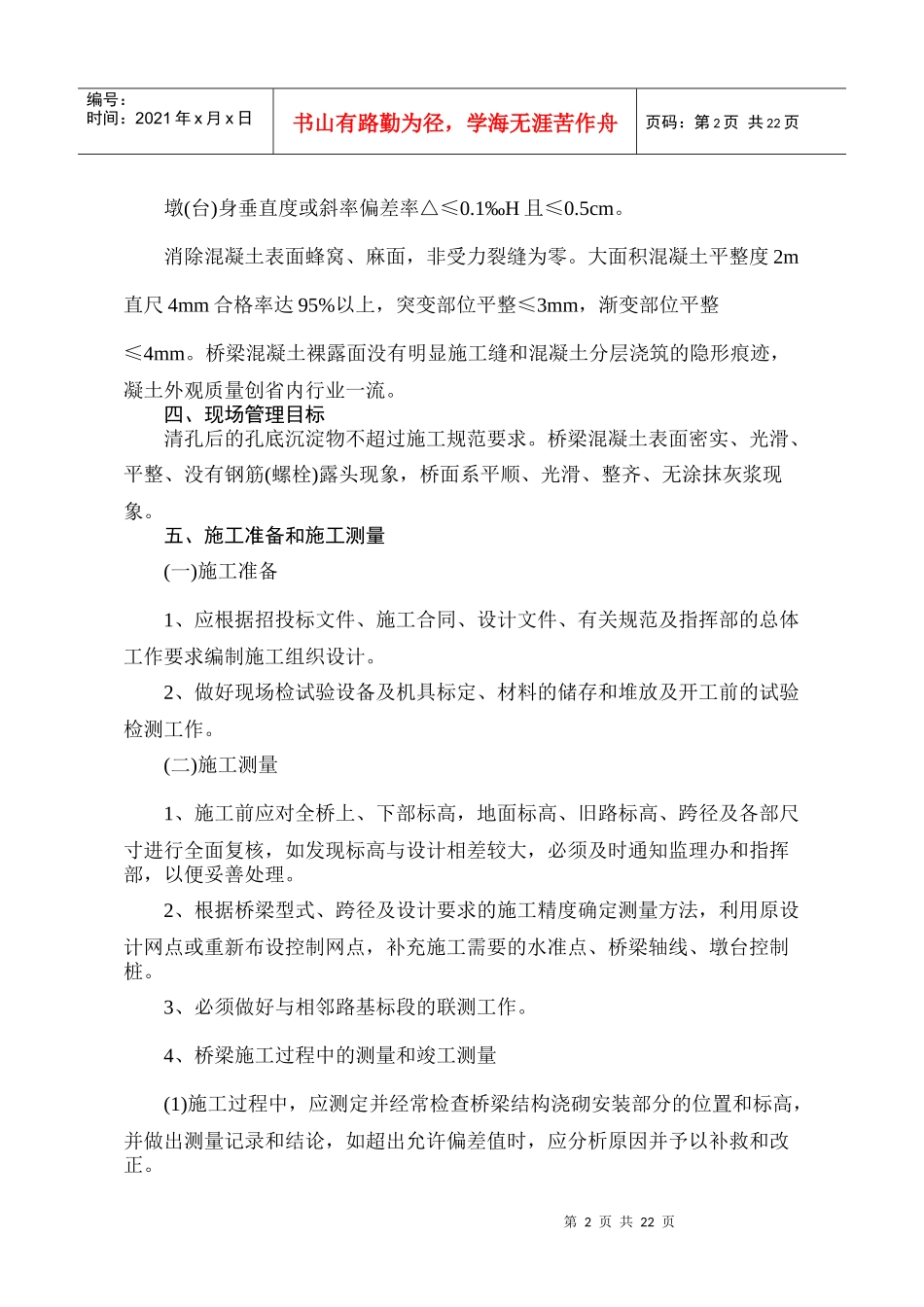

第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页墩(台)身垂直度或斜率偏差率△≤0
1‰H且≤0
消除混凝土表面蜂窝、麻面,非受力裂缝为零
大面积混凝土平整度2m直尺4mm合格率达95%以上,突变部位平整≤3mm,渐变部位平整≤4mm
桥梁混凝土裸露面没有明显施工缝和混凝土分层浇筑的隐形痕迹,凝土外观质量创省内行业一流

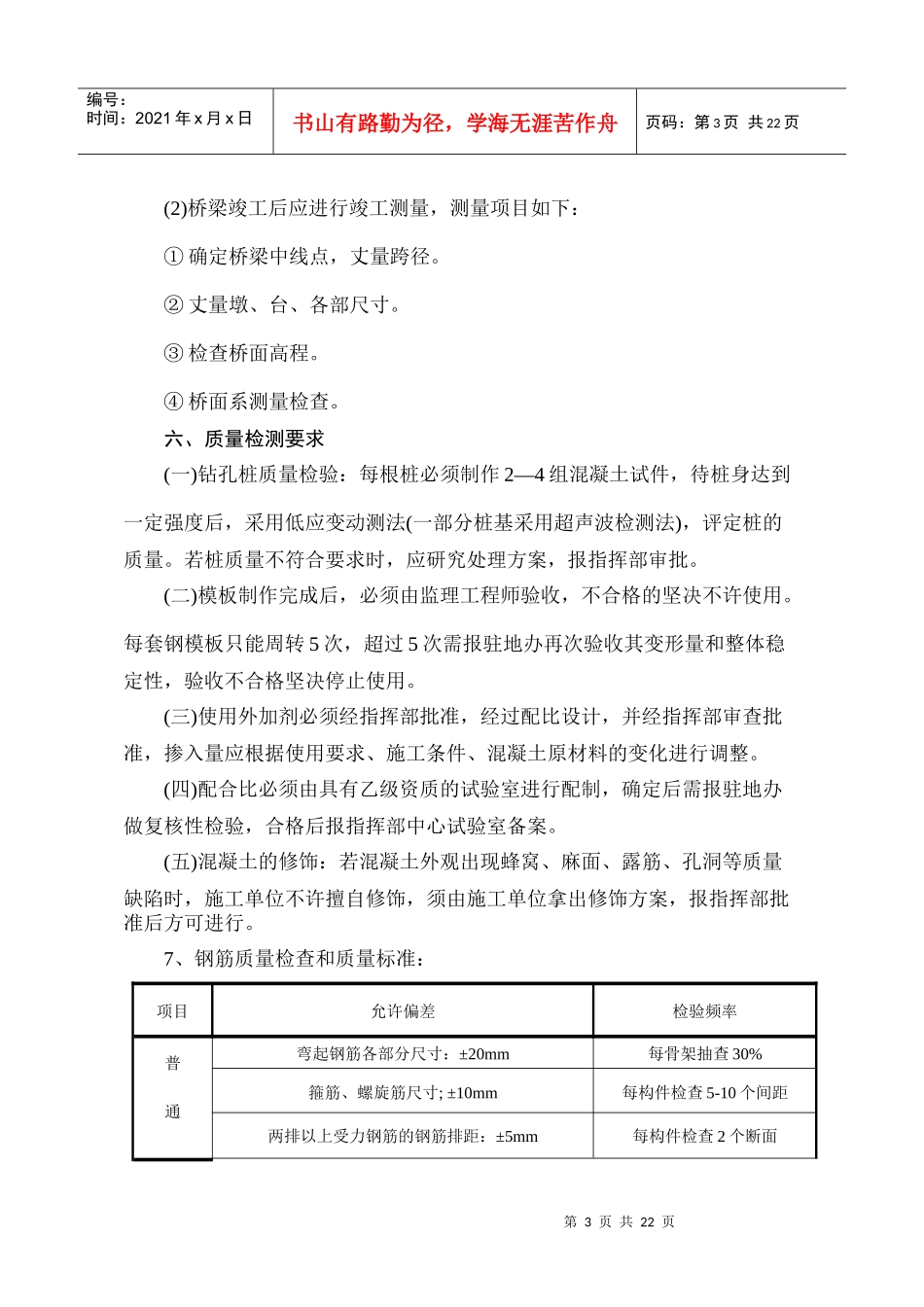

四、现场管理目标清孔后的
