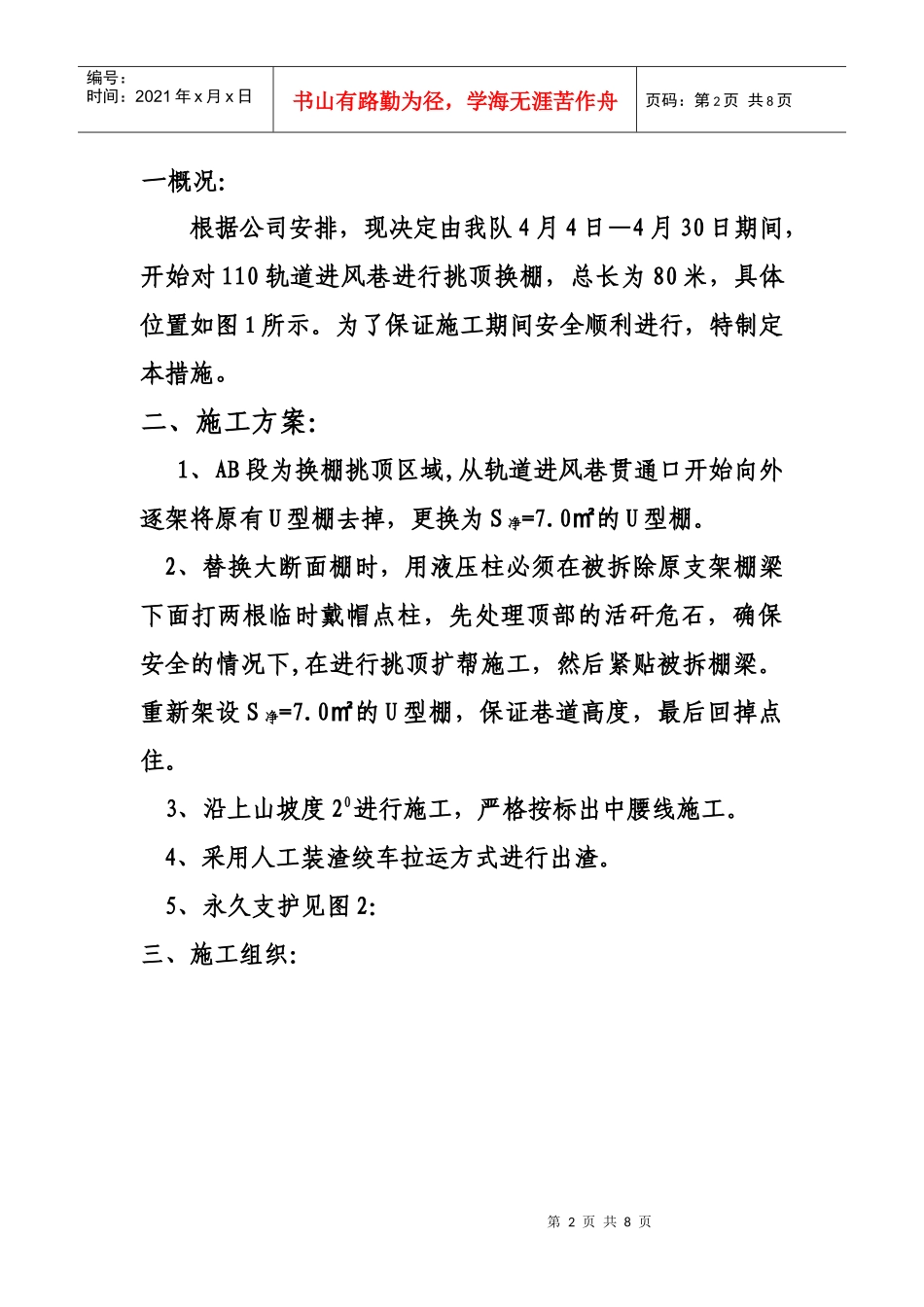

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页110采区轨道进风巷挑顶换棚安全技术措施审批:生产经理:总工程师:生产部:安通部:机电科:队长:施工单位:南桥煤业准备队编写:李二鹏时间:2010年4月3日第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页一概况:根据公司安排,现决定由我队4月4日—4月30日期间,开始对110轨道进风巷进行挑顶换棚,总长为80米,具体位置如图1所示
为了保证施工期间安全顺利进行,特制定本措施
二、施工方案:1、AB段为换棚挑顶区域,从轨道进风巷贯通口开始向外逐架将原有U型棚去掉,更换为S净=7
0的㎡U型棚
2、替换大断面棚时,用液压柱必须在被拆除原支架棚梁下面打两根临时戴帽点柱,先处理顶部的活矸危石,确保安全的情况下,在进行挑顶扩帮施工,然后紧贴被拆棚梁
重新架设S净=7
0的㎡U型棚,保证巷道高度,最后回掉点住
3、沿上山坡度20进行施工,严格按标出中腰线施工
4、采用人工装渣绞车拉运方式进行出渣

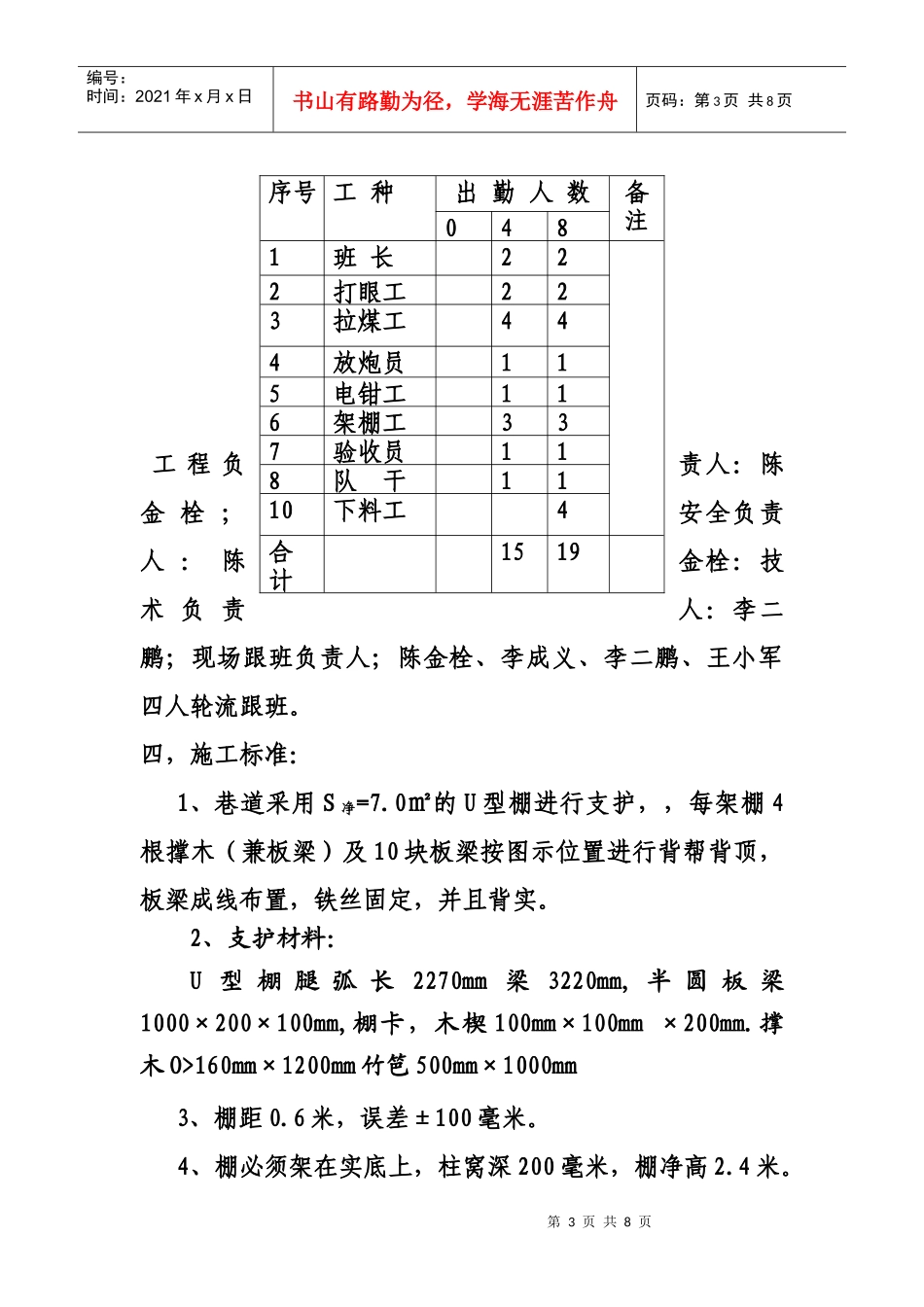

5、永久支护见图2:三、施工组织:第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页工程负责人:陈金栓;安全负责人:陈金栓:技术负责人:李二鹏;现场跟班负责人;陈金栓、李成义、李二鹏、王小军四人轮流跟班
四,施工标准:1、巷道采用S净=7
0㎡的U型棚进行支护,,每架棚4根撑木(兼板梁)及10块板梁按图示位置进行背帮背顶,板梁成线布置,铁丝固定,并且背实
2、支护材料:U型棚腿弧长2270mm梁3220mm,半圆板梁1000×200×100mm,棚卡,木楔100mm×100mm×200mm
撑木O>160mm×1200mm竹笆500mm×1000mm3、棚距0
6米,误差±100毫米
4、棚必须架在实
