中铁十四局集团沪昆客专长昆湖南段第一项目分部沪昆客专长昆湖南段九标段第一分部仰拱施工技术交底书中铁十四局集团沪昆客专长昆湖南段九标一分部二O一O年十一月第1页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页技术交底一、交底内容崔家冲隧道仰拱及仰拱填充施工,要严格按照技术交底要求施工,有疑问必须事先与我部现场技术人员沟通,在我部技术人员的指导下进行操作施工

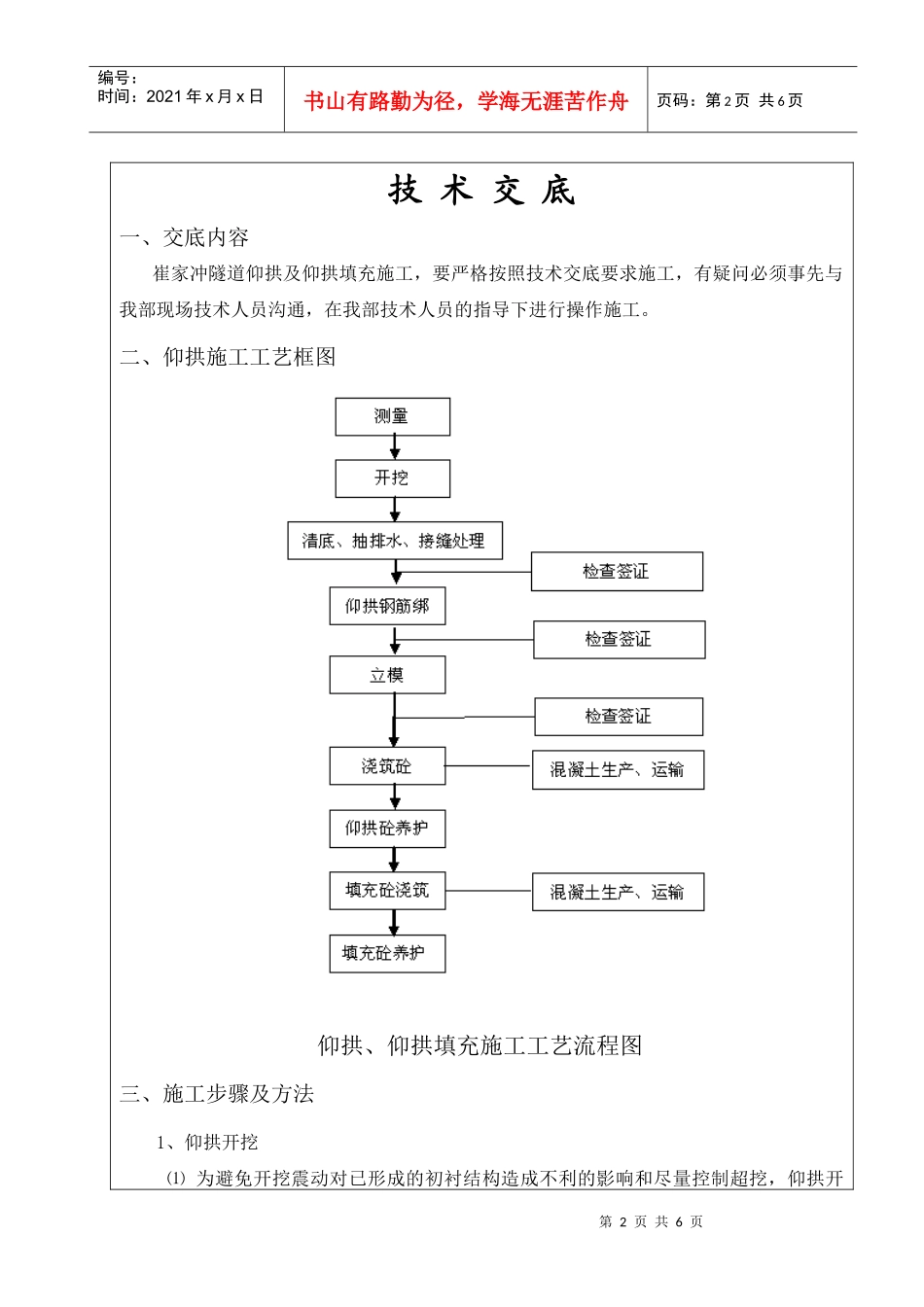

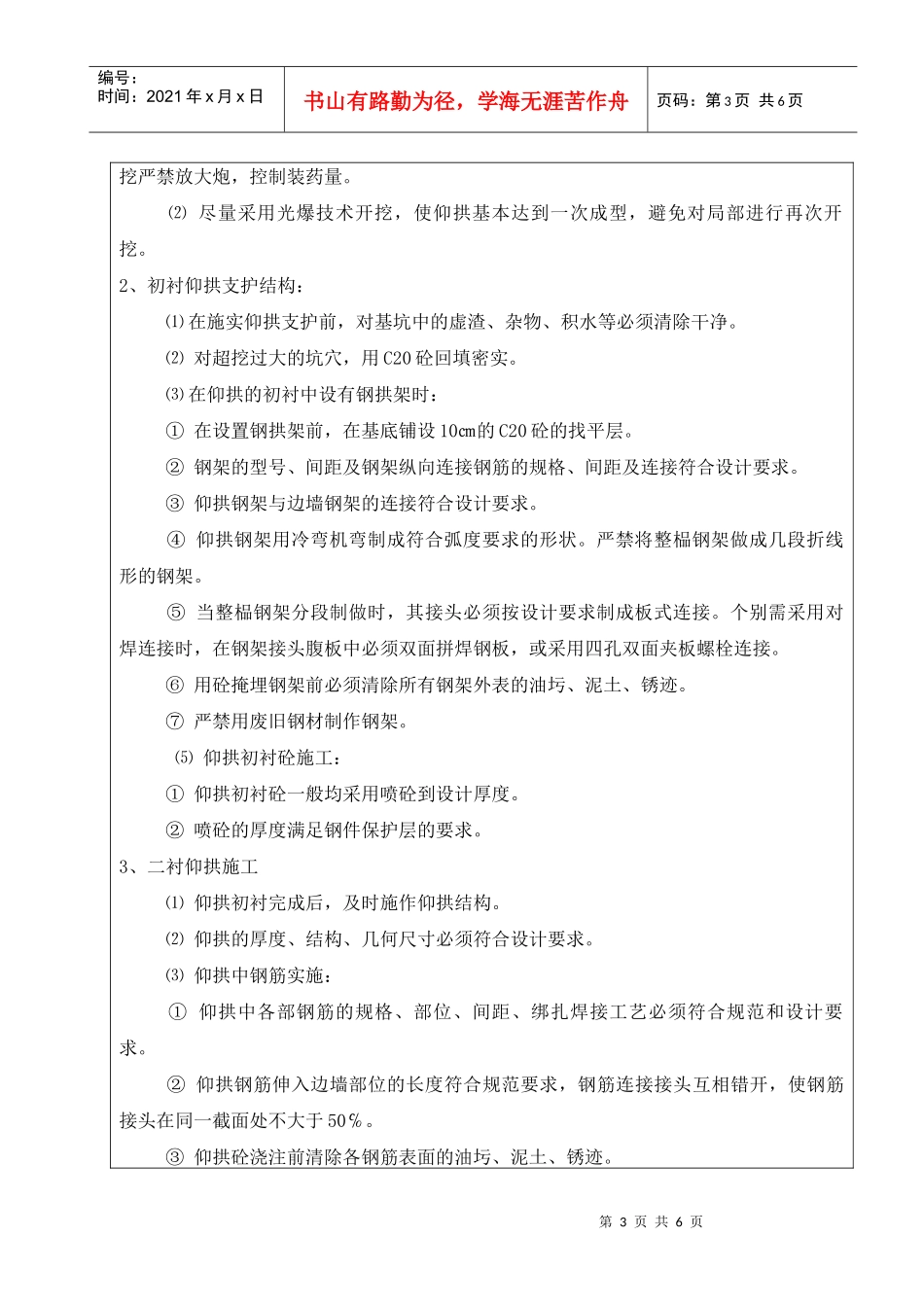

二、仰拱施工工艺框图仰拱、仰拱填充施工工艺流程图三、施工步骤及方法1、仰拱开挖⑴为避免开挖震动对已形成的初衬结构造成不利的影响和尽量控制超挖,仰拱开第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页挖严禁放大炮,控制装药量
⑵尽量采用光爆技术开挖,使仰拱基本达到一次成型,避免对局部进行再次开挖
2、初衬仰拱支护结构:⑴在施实仰拱支护前,对基坑中的虚渣、杂物、积水等必须清除干净
⑵对超挖过大的坑穴,用C20砼回填密实
⑶在仰拱的初衬中设有钢拱架时:①在设置钢拱架前,在基底铺设10㎝的C20砼的找平层
②钢架的型号、间距及钢架纵向连接钢筋的规格、间距及连接符合设计要求
③仰拱钢架与边墙钢架的连接符合设计要求
④仰拱钢架用冷弯机弯制成符合弧度要求的形状
严禁将整榀钢架做成几段折线形的钢架
⑤当整榀钢架分段制做时,其接头必须按设计要求制成板式连接
个别需采用对焊连接时,在钢架接头腹板中必须双面拼焊钢板,或采用四孔双面夹板螺栓连接
⑥用砼掩埋钢架前必须清除所有钢架外表的油圬、泥土、锈迹
⑦严禁用废旧钢材制作钢架
⑸仰拱初衬砼施工:①仰拱初衬砼一般均采用喷砼到设计厚度
②喷砼的厚度满足钢件保护层的要求
3、二衬仰拱施工⑴仰拱初衬完成后,及时施作仰拱结构
⑵仰拱的厚度、结构、几何尺寸必须符合设计要求
⑶仰拱中钢筋实施:①仰拱中各部钢筋的规
