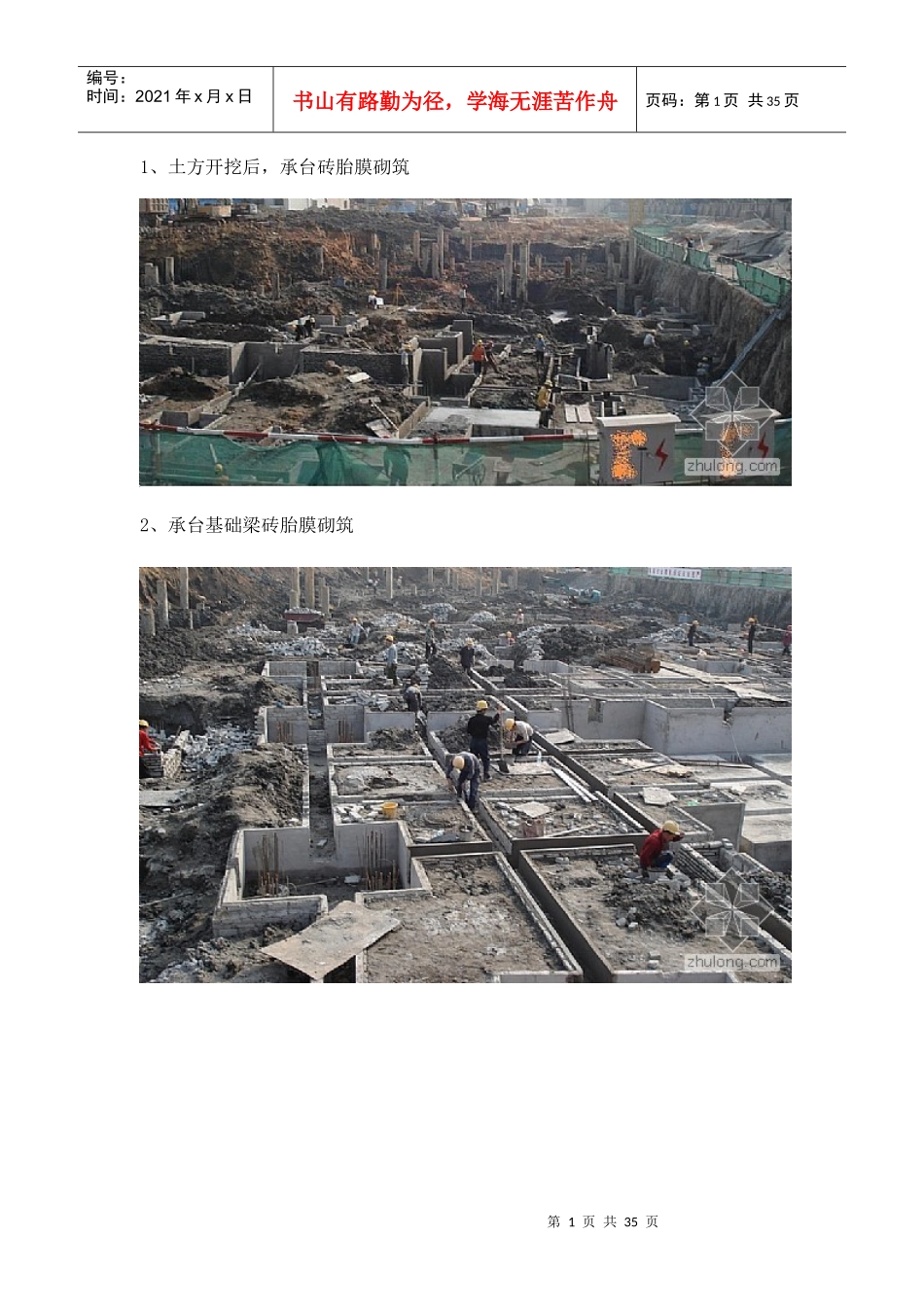

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工第3页共35页第2页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共35页5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中第4页共35页第3页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共35页7、外墙施工缝处模板挂模8、外墙模板挂模。注意要用止水螺杆第5页共35页第4页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共35页9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架第6页共35页第5页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共35页地下室高低跨处模板挂模第7页共35页第6页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共35页11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。12、地下室底板砼浇捣后第8页共35页第7页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共35页13、地下室放线,柱头砼凿毛14、模板钢管架搭设第9页共35页第8页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第9页共35页15、外墙施工缝处凿毛16、柱脚焊的定位钢筋第10页共35页第9页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第10页共35页17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。第11页共35页第10页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第11页共35页18、柱的垂直度检查第12页共35页第11页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第12页共35页第13页共35页第12页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第13页共35页19、地下室柱的砼浇捣完毕第14页共35页第13页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第14页共35页20、人防门预埋安装中21、地下室顶板砼浇捣中第15页共35页第14页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第15页共35页22、地下室外墙模板拆除后的止水螺杆处理第16页共35页第15页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第16页共35页23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块第17页共35页第16页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第17页共35页24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中第18页共35页第17页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第18页共35页26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。还有个别木方挑头太长了。第19页共35页第18页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第19页共35页27、圆柱模板安装施工中第20页共35页第19页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第20页共35页28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆第21页共35页第20页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第21页共35页29、地下室第22页共35页第21页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第22页共35页30、地下室砖墙砌筑第23页共35页第22页共35页编号:时间:2021年x月x日书山有...
