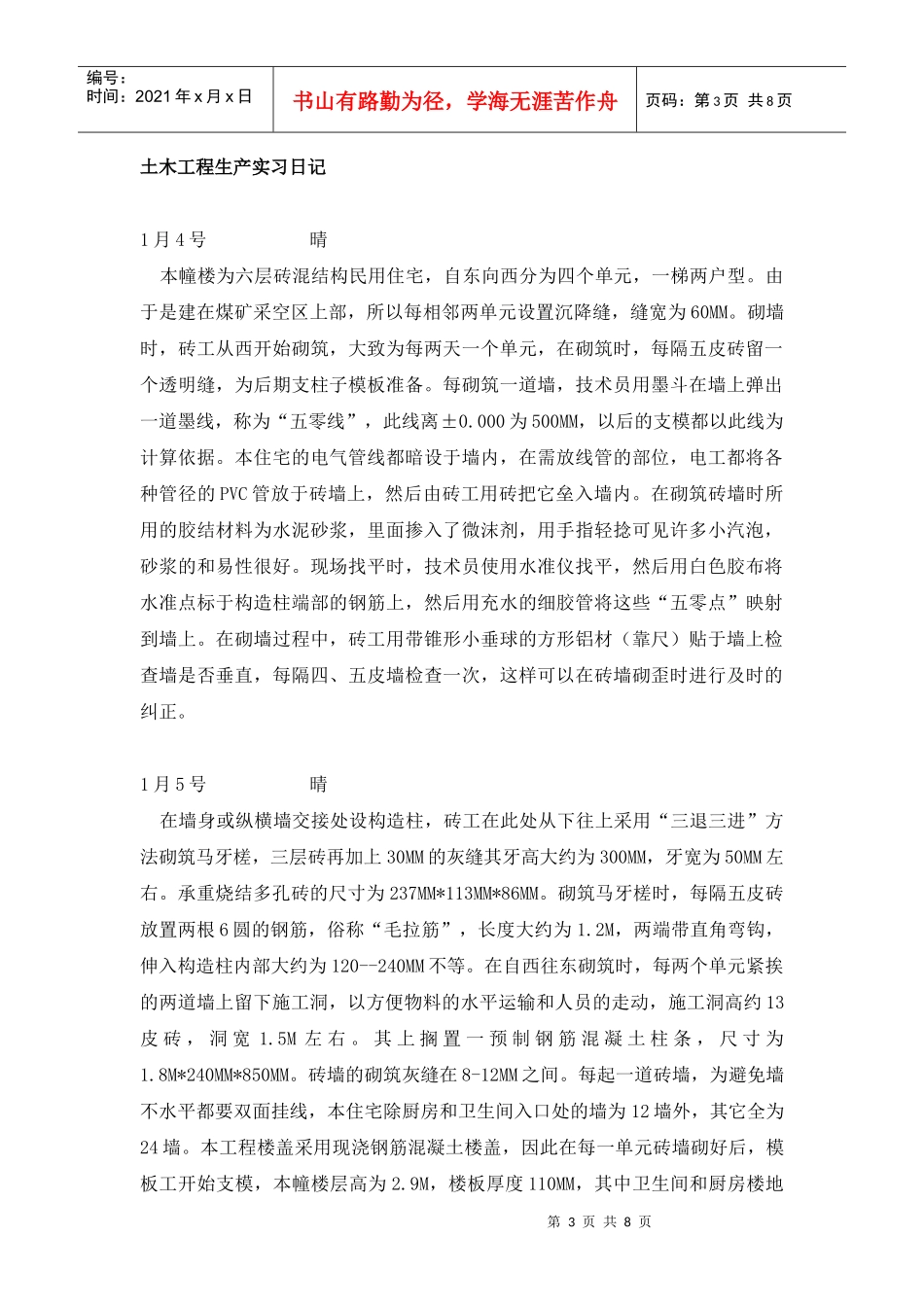

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页生产实习(2012)生产实习日志学生姓名学号院系专业指导教师第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页完成日期第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页土木工程生产实习日记1月4号晴本幢楼为六层砖混结构民用住宅,自东向西分为四个单元,一梯两户型
由于是建在煤矿采空区上部,所以每相邻两单元设置沉降缝,缝宽为60MM
砌墙时,砖工从西开始砌筑,大致为每两天一个单元,在砌筑时,每隔五皮砖留一个透明缝,为后期支柱子模板准备
每砌筑一道墙,技术员用墨斗在墙上弹出一道墨线,称为“五零线”,此线离±0
000为500MM,以后的支模都以此线为计算依据
本住宅的电气管线都暗设于墙内,在需放线管的部位,电工都将各种管径的PVC管放于砖墙上,然后由砖工用砖把它垒入墙内
在砌筑砖墙时所用的胶结材料为水泥砂浆,里面掺入了微沫剂,用手指轻捻可见许多小汽泡,砂浆的和易性很好
现场找平时,技术员使用水准仪找平,然后用白色胶布将水准点标于构造柱端部的钢筋上,然后用充水的细胶管将这些“五零点”映射到墙上
在砌墙过程中,砖工用带锥形小垂球的方形铝材(靠尺)贴于墙上检查墙是否垂直,每隔四、五皮墙检查一次,这样可以在砖墙砌歪时进行及时的纠正
1月5号晴在墙身或纵横墙交接处设构造柱,砖工在此处从下往上采用“三退三进”方法砌筑马牙槎,三层砖再加上30MM的灰缝其牙高大约为300MM,牙宽为50MM左右
承重烧结多孔砖的尺寸为237MM*113MM*86MM
砌筑马牙槎时,每隔五皮砖放置两根6圆的钢筋,俗称“毛拉筋”,长度大约为1
2M,两端带直角弯钩,伸入构造柱内部大约为120--240MM不等
在自西往东砌筑
