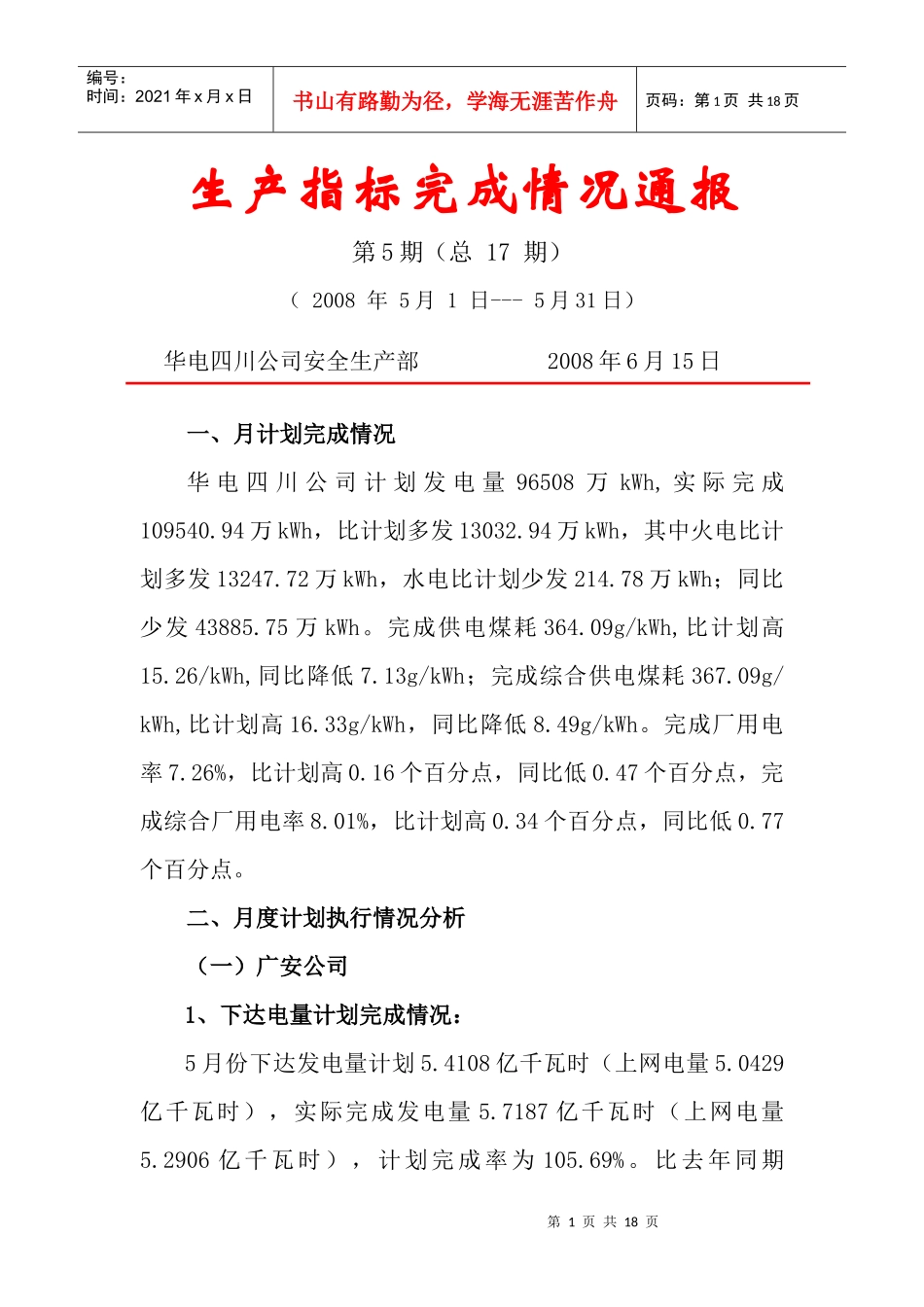

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页生产指标完成情况通报第5期(总17期)(2008年5月1日---5月31日)华电四川公司安全生产部2008年6月15日一、月计划完成情况华电四川公司计划发电量96508万kWh,实际完成109540
94万kWh,比计划多发13032
94万kWh,其中火电比计划多发13247
72万kWh,水电比计划少发214
78万kWh;同比少发43885
75万kWh
完成供电煤耗364
09g/kWh,比计划高15
26/kWh,同比降低7
13g/kWh;完成综合供电煤耗367
09g/kWh,比计划高16
33g/kWh,同比降低8
49g/kWh
完成厂用电率7
26%,比计划高0
16个百分点,同比低0
47个百分点,完成综合厂用电率8
01%,比计划高0
34个百分点,同比低0
77个百分点

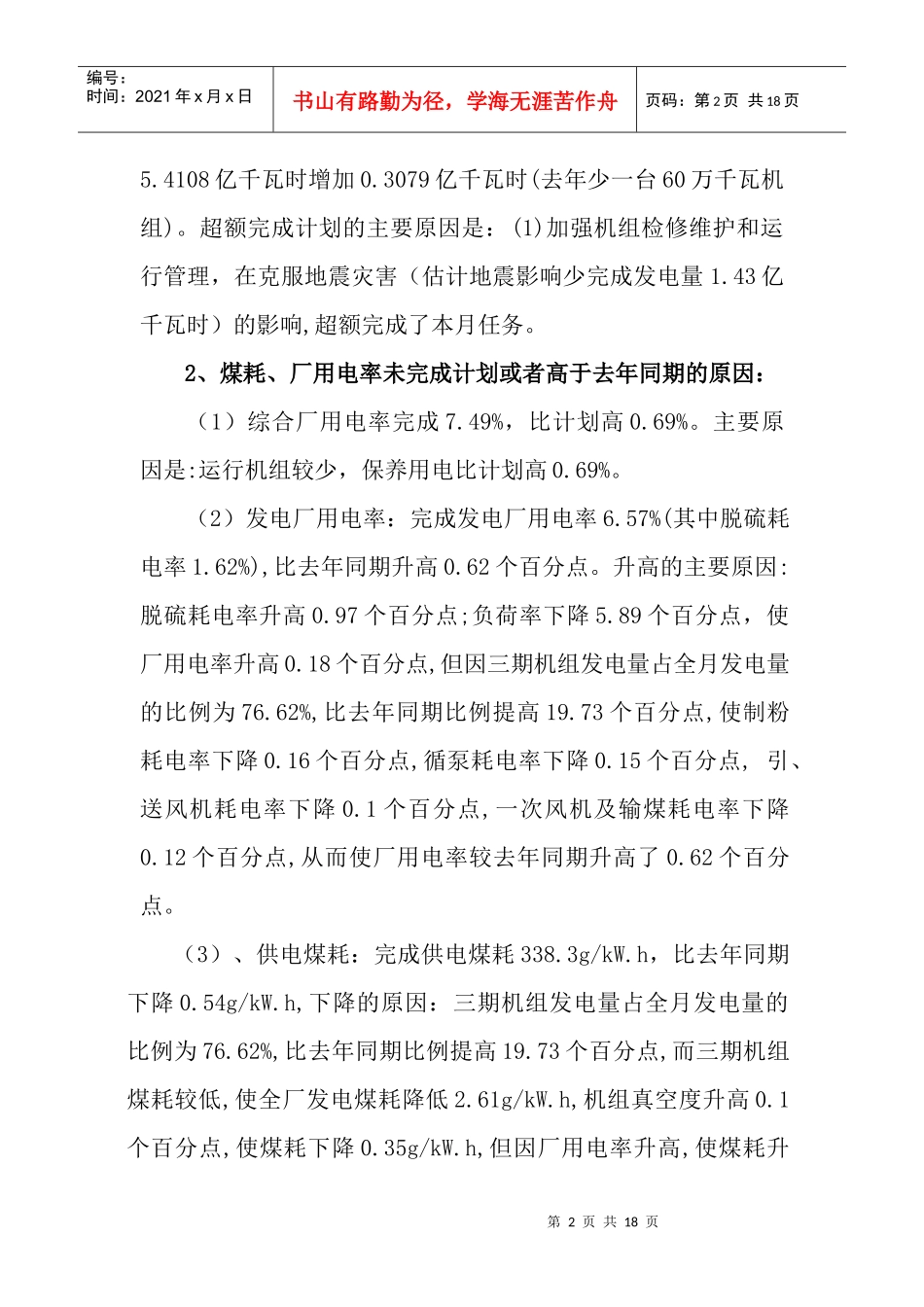

二、月度计划执行情况分析(一)广安公司1、下达电量计划完成情况:5月份下达发电量计划5
4108亿千瓦时(上网电量5
0429亿千瓦时),实际完成发电量5
7187亿千瓦时(上网电量5
2906亿千瓦时),计划完成率为105
比去年同期第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页5

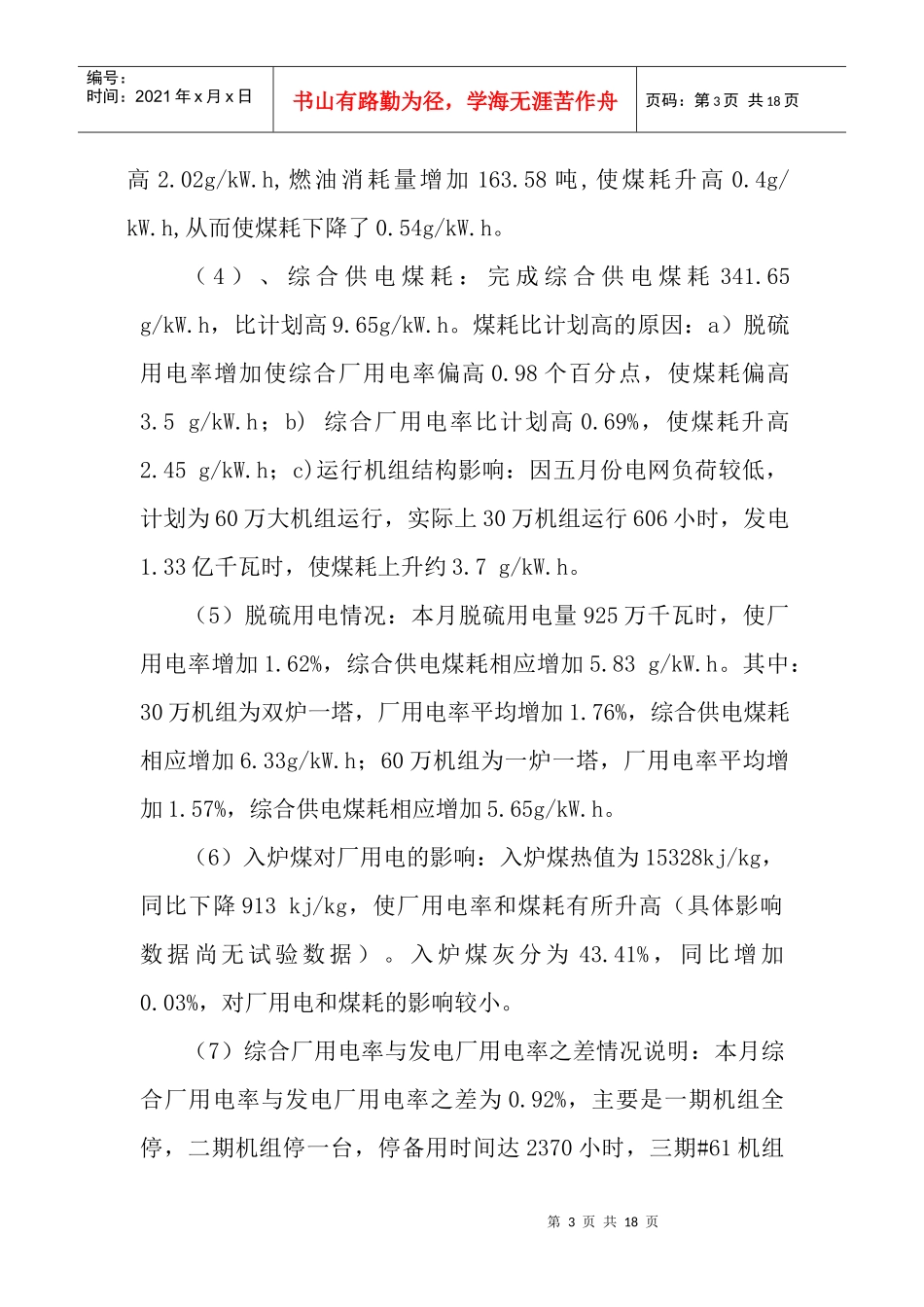

4108亿千瓦时增加0
3079亿千瓦时(去年少一台60万千瓦机组)
超额完成计划的主要原因是:(1)加强机组检修维护和运行管理,在克服地震灾害(估计地震影响少完成发电量1
43亿千瓦时)的影响,超额完成了本月任务
2、煤耗、厂用电率未完成计划或者高于去年同期的原因:(1)综合厂用电率完成7
49%,比计划高0
主要原因是:运行机组较少,保养用电比计划高0
(2)发电厂用电率:完成发电厂用电率6
57%(其中脱硫耗电率1
