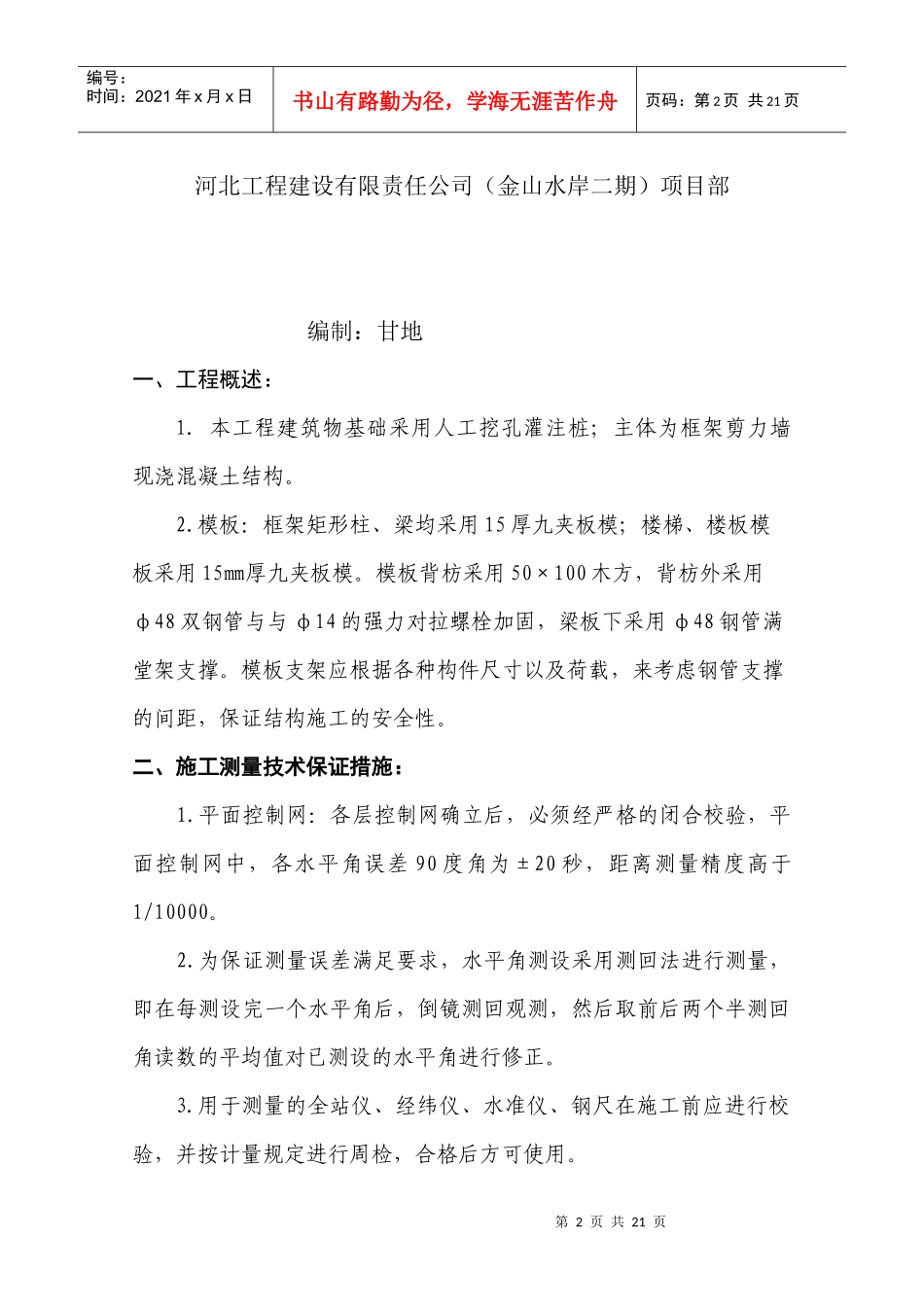

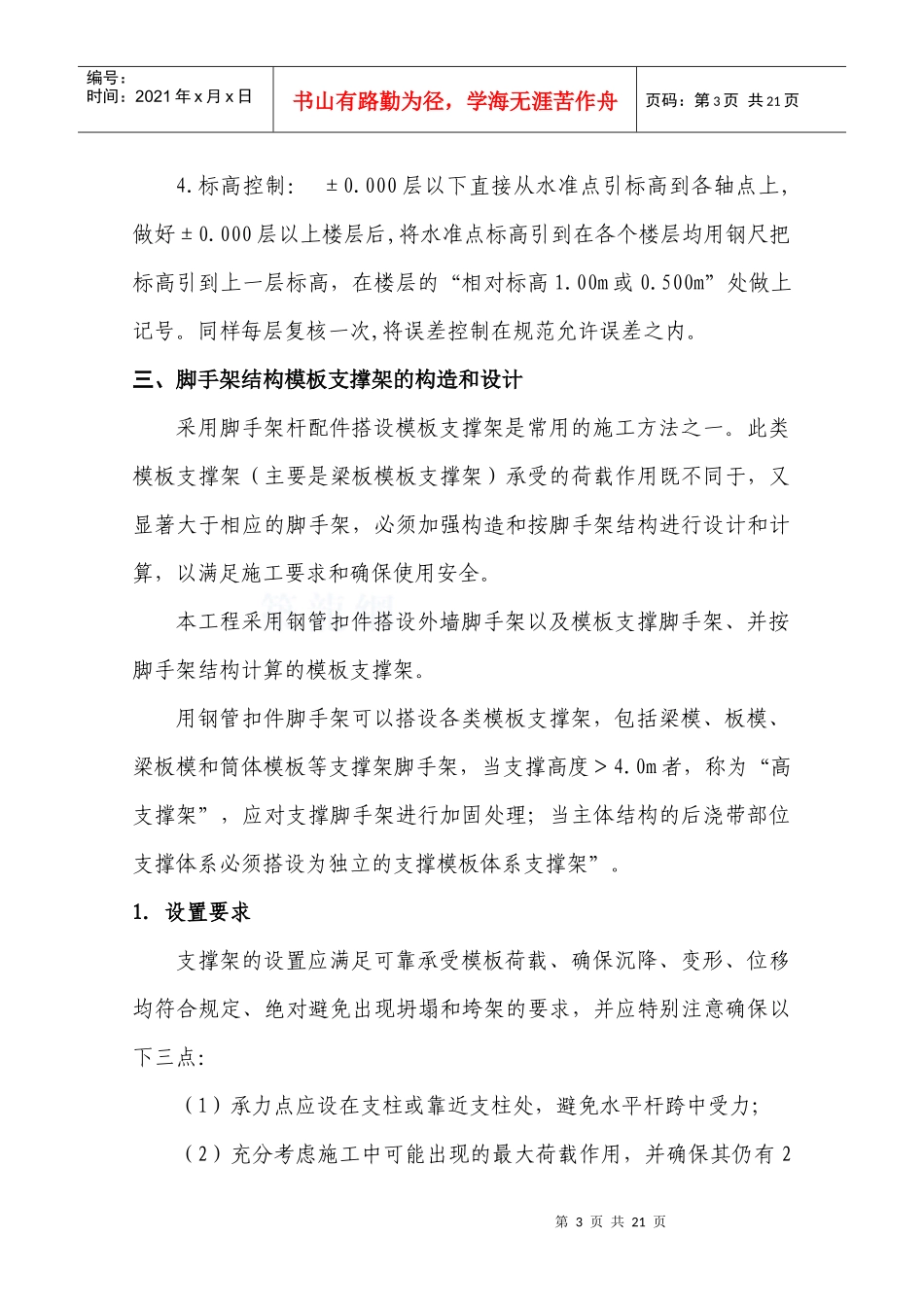

璧山粮站旧改二期工程(金山水岸二期)模板工程技术交底第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页河北工程建设有限责任公司(金山水岸二期)项目部编制:甘地一、工程概述:1.本工程建筑物基础采用人工挖孔灌注桩;主体为框架剪力墙现浇混凝土结构。2.模板:框架矩形柱、梁均采用15厚九夹板模;楼梯、楼板模板采用15㎜厚九夹板模。模板背枋采用50×100木方,背枋外采用φ48双钢管与与φ14的强力对拉螺栓加固,梁板下采用φ48钢管满堂架支撑。模板支架应根据各种构件尺寸以及荷载,来考虑钢管支撑的间距,保证结构施工的安全性。二、施工测量技术保证措施:1.平面控制网:各层控制网确立后,必须经严格的闭合校验,平面控制网中,各水平角误差90度角为±20秒,距离测量精度高于1/10000。2.为保证测量误差满足要求,水平角测设采用测回法进行测量,即在每测设完一个水平角后,倒镜测回观测,然后取前后两个半测回角读数的平均值对已测设的水平角进行修正。3.用于测量的全站仪、经纬仪、水准仪、钢尺在施工前应进行校验,并按计量规定进行周检,合格后方可使用。第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页4.标高控制:±0.000层以下直接从水准点引标高到各轴点上,做好±0.000层以上楼层后,将水准点标高引到在各个楼层均用钢尺把标高引到上一层标高,在楼层的“相对标高1.00m或0.500m”处做上记号。同样每层复核一次,将误差控制在规范允许误差之内。三、脚手架结构模板支撑架的构造和设计采用脚手架杆配件搭设模板支撑架是常用的施工方法之一。此类模板支撑架(主要是梁板模板支撑架)承受的荷载作用既不同于,又显著大于相应的脚手架,必须加强构造和按脚手架结构进行设计和计算,以满足施工要求和确保使用安全。本工程采用钢管扣件搭设外墙脚手架以及模板支撑脚手架、并按脚手架结构计算的模板支撑架。用钢管扣件脚手架可以搭设各类模板支撑架,包括梁模、板模、梁板模和筒体模板等支撑架脚手架,当支撑高度>4.0m者,称为“高支撑架”,应对支撑脚手架进行加固处理;当主体结构的后浇带部位支撑体系必须搭设为独立的支撑模板体系支撑架”。1.设置要求支撑架的设置应满足可靠承受模板荷载、确保沉降、变形、位移均符合规定、绝对避免出现坍塌和垮架的要求,并应特别注意确保以下三点:(1)承力点应设在支柱或靠近支柱处,避免水平杆跨中受力;(2)充分考虑施工中可能出现的最大荷载作用,并确保其仍有2第4页共21页第3页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共21页倍的安全系数;(3)支柱的基底绝对可靠,不得发生严重沉降变形。2.满堂架的搭设要求:1.一层搭设满堂架时将回填土夯实浇筑垫层砼并铺上垫木方可搭架,楼层搭设满堂架时立杆下也应先铺上垫木,上下两层的立杆应在同一个受力面。2.凡立杆的高度不够需要接长时,可用接头卡连接也可以用两个十字扣件连接在两步架上的大横杆上,立杆的垂直偏差不大于100mm。3.第一根大横杆离地面为200mm-300mm之间。第二步架的大横杆高度是离地面1200mm-1500mm之间。第三步架的大横杆与第二架的大横杆高度不超过1500mm,每一步架的大横杆应错开接头。3.满堂架在搭设每一跨时,都应搭设剪刀撑增强满堂架的整体结构。4.凡梁断面≥250mm×700mm时(不含转换层),立杆的间距不大于800mm,顺梁底中部应加一排顶撑,所有支撑立杆应设置双扣件防滑。小横应搭设纵向水平杆两根增强抗剪能力,凡梁断面为<250mm×700mm立杆的间距不大于900mm,所有支撑立杆在重要部位应设置双扣件防滑。小横应搭设纵向水平杆两根增强抗剪能力。5.当悬挑部位的挑梁的梁断面或悬挑长度较大时,根据实际情况再进行技术交底,或现场施工交底执行。6.后浇带处的满堂支撑脚手架与楼层支撑脚手架必须断开搭设,第5页共21页第4页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共21页但必须连接为一个刚性的整体。当楼层支撑架拆除后,后浇带处的支撑必须处于完全的受力状态,同时保证后浇带支撑体系的...
