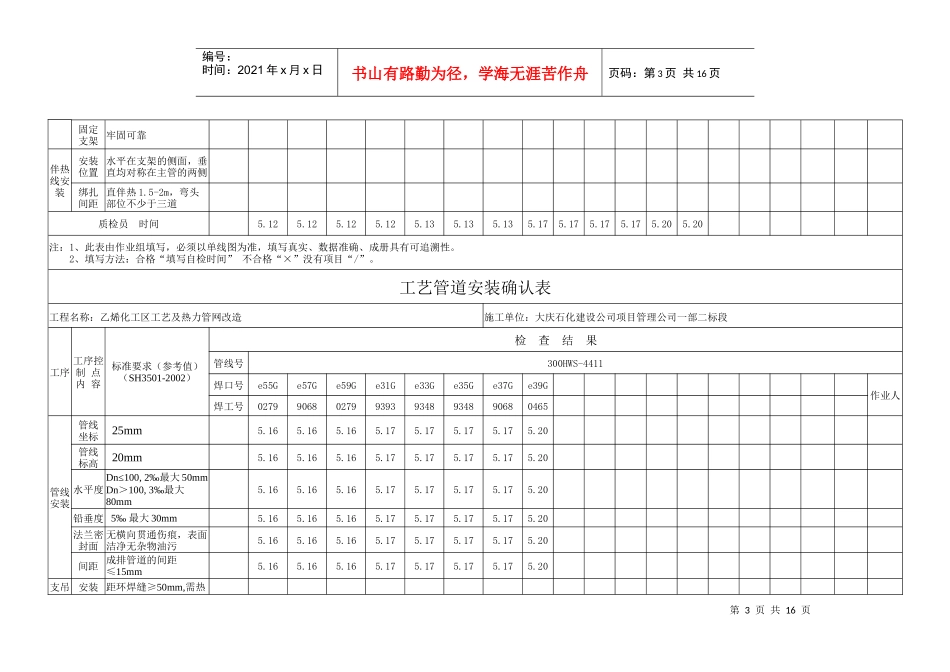

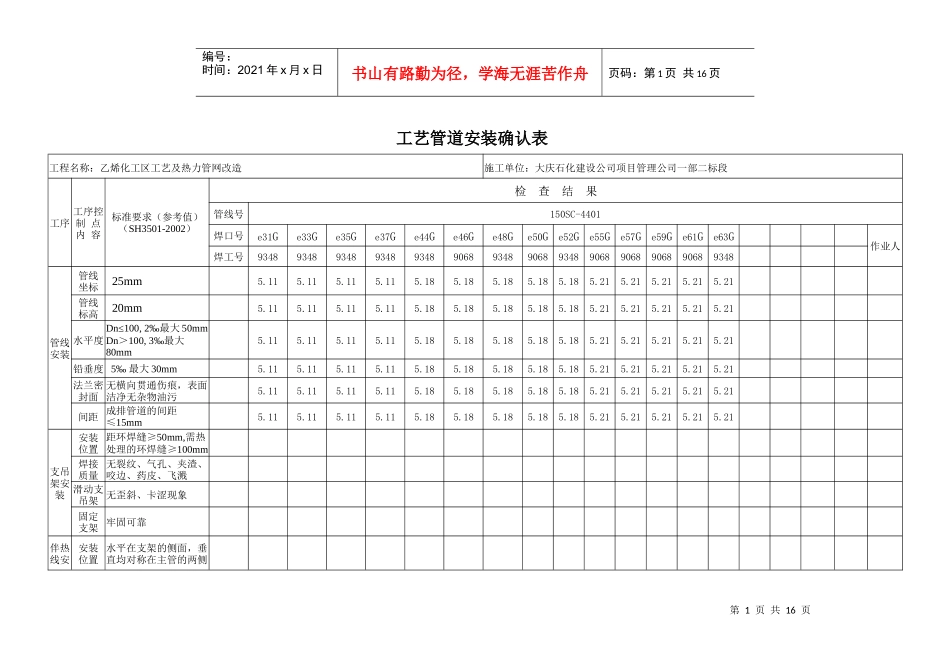

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页工艺管道安装确认表工程名称:乙烯化工区工艺及热力管网改造施工单位:大庆石化建设公司项目管理公司一部二标段工序工序控制点内容标准要求(参考值)(SH3501-2002)检查结果管线号150SC-4401焊口号e31Ge33Ge35Ge37Ge44Ge46Ge48Ge50Ge52Ge55Ge57Ge59Ge61Ge63G作业人焊工号93489348934893489348906893489068934890689068906890689348管线安装管线坐标25mm5
21管线标高20mm5
21水平度Dn≤100,2‰最大50mmDn>100,3‰最大80mm5
21铅垂度5‰最大30mm5
21法兰密封面无横向贯通伤痕,表面洁净无杂物油污5
21间距成排管道的间距≤15mm5
21支吊架安装安装位置距环焊缝≥50mm,需热处理的环焊缝≥100mm焊接质量无裂纹、气孔、夹渣、咬边、药皮、飞溅滑动支吊架无歪斜、卡涩现象固定支架牢固可靠伴热线安安装位置水平在支架的侧面,垂直均
