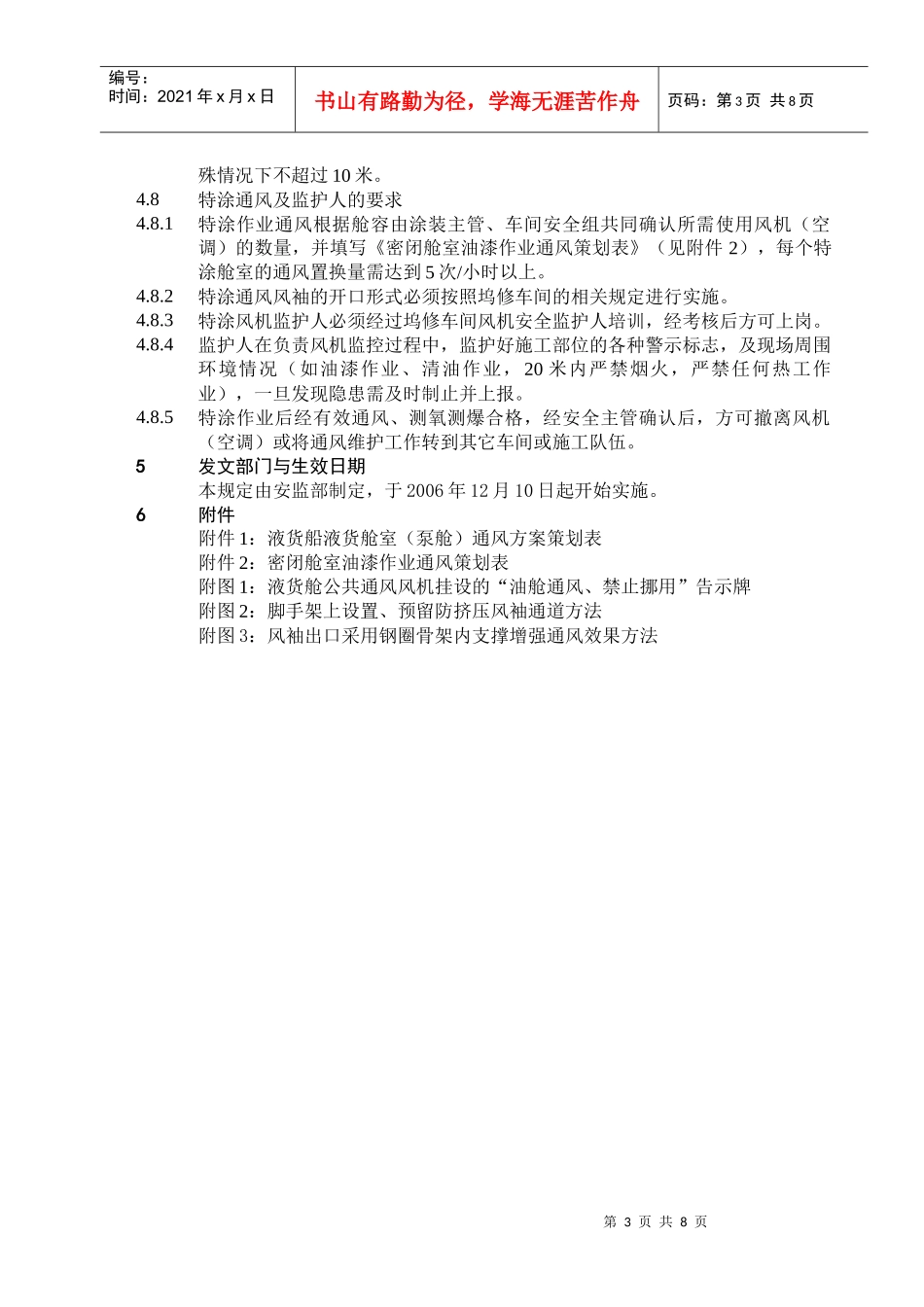

1目的规范船舶舱室通风管理的各项要求,为作业人员创造较好的工作环境,满足安全生产需要
2适用范围适用于在修船舶舱室的通风管理
1总管小组负责对在修船舶的通风进行策划,根据策划结果对通风设备、设施的配备到位进行要求和组织,对在修船舶的通风情况进行监督、检查和考核
2轮机车间负责根据总管小组的通风策划及相关要求对(货)油舱、泵舱、SLOP舱、油轮(包括其它液货船、液化气船)干隔舱公共通风的实施、监护和维护
3坞修车间负责组织对密闭舱室特涂施工油漆作业期间、油漆作业完毕后经测氧测爆确认合格前、油漆工程彻底报验前的舱室通风监护和维护
4船电车间负责提供通风设备所需的移动电站、油柜等设备设施上船到位,对移动电站的维护及正常供电负责,负责风机、空调设备线缆的接、拆电,对风机等设备的线缆状况进行巡查
4管理要求4
1(货)油舱、泵舱、SLOP舱、油轮(包括其它液货船、液化气船)的干隔舱(以下简称“液货舱”)公共通风作业审批实施要求
1船舶进厂前,由单船总管组织总管小组有关成员做好单船通风策划工作,根据工程情况,由轮机主管填写《液货舱室公共通风方案策划表》(见附件1),经安全主管审核、总管批准后实施
此表一式三份,安全主管、船电三供班、轮机通风班组各保存一份
2船电三供班按照《液货舱室公共通风方案策划表》上所需风机的用电量提供移动电站(每台鼓风机按11KW功率计算)、油柜,船舶进厂后12小时内移动电站需安装到位、并能够提供电力
3轮机通风班组按照《液货舱室通风方案策划表》上的要求安排通风队伍,准备风机,船舶进厂后,保证风机24小时安装到位并开始通风
风机上需挂设“油舱通风、禁止挪用”告示牌(见附图1)
4上述舱室原则上需24小时不间断通风,特殊情况由单船总管、单船安全主管分别向生产部、安监部经理汇报并经双方同意后方可减少通风时间或间断通
