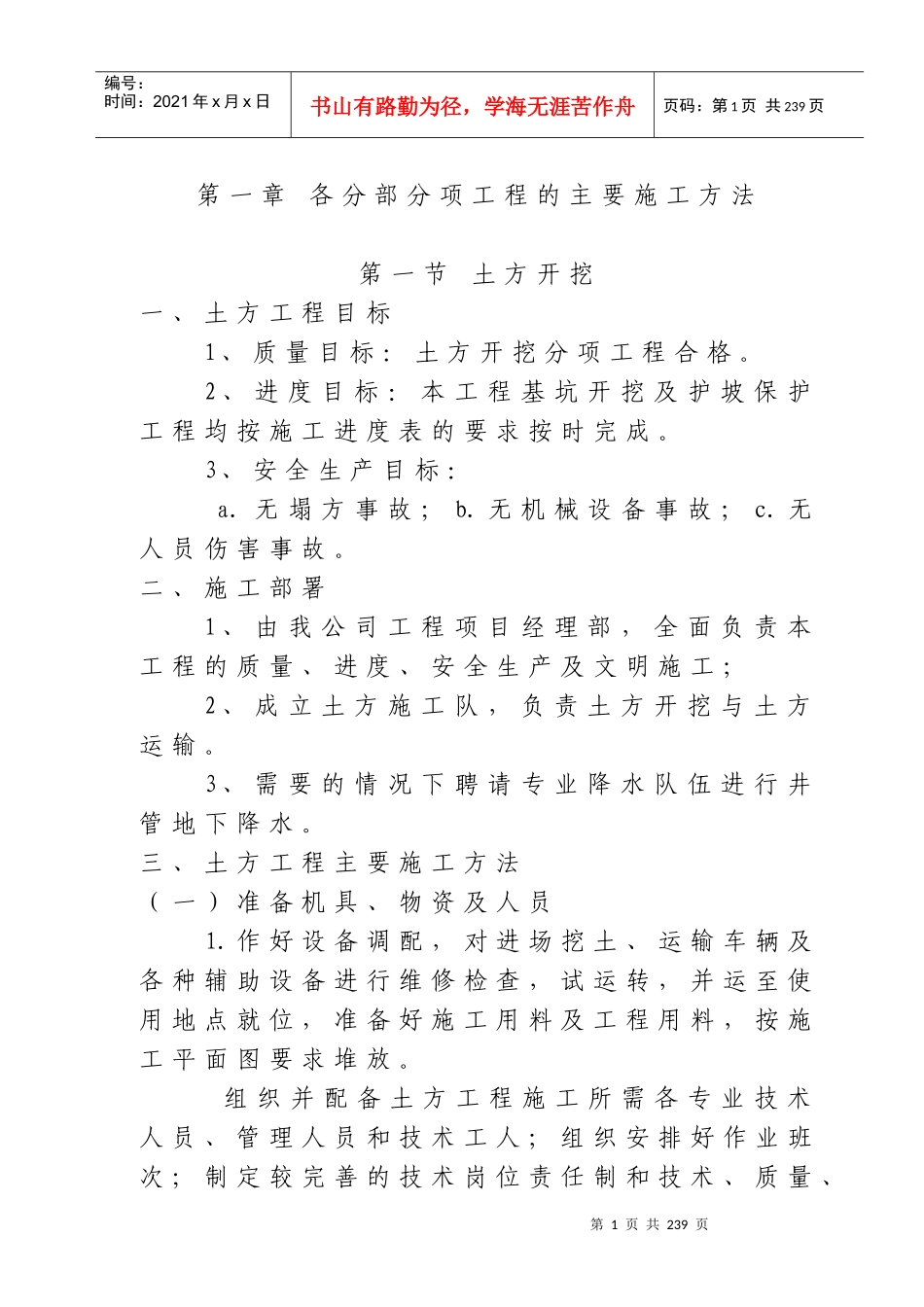

第1页共239页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共239页第一章各分部分项工程的主要施工方法第一节土方开挖一、土方工程目标1、质量目标:土方开挖分项工程合格
2、进度目标:本工程基坑开挖及护坡保护工程均按施工进度表的要求按时完成
3、安全生产目标:a
无塌方事故;b
无机械设备事故;c
无人员伤害事故
二、施工部署1、由我公司工程项目经理部,全面负责本工程的质量、进度、安全生产及文明施工;2、成立土方施工队,负责土方开挖与土方运输
3、需要的情况下聘请专业降水队伍进行井管地下降水
三、土方工程主要施工方法(一)准备机具、物资及人员1
作好设备调配,对进场挖土、运输车辆及各种辅助设备进行维修检查,试运转,并运至使用地点就位,准备好施工用料及工程用料,按施工平面图要求堆放
组织并配备土方工程施工所需各专业技术人员、管理人员和技术工人;组织安排好作业班次;制定较完善的技术岗位责任制和技术、质量、第2页共239页第1页共239页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共239页安全、管理网络;建立责任制和质量保证体系

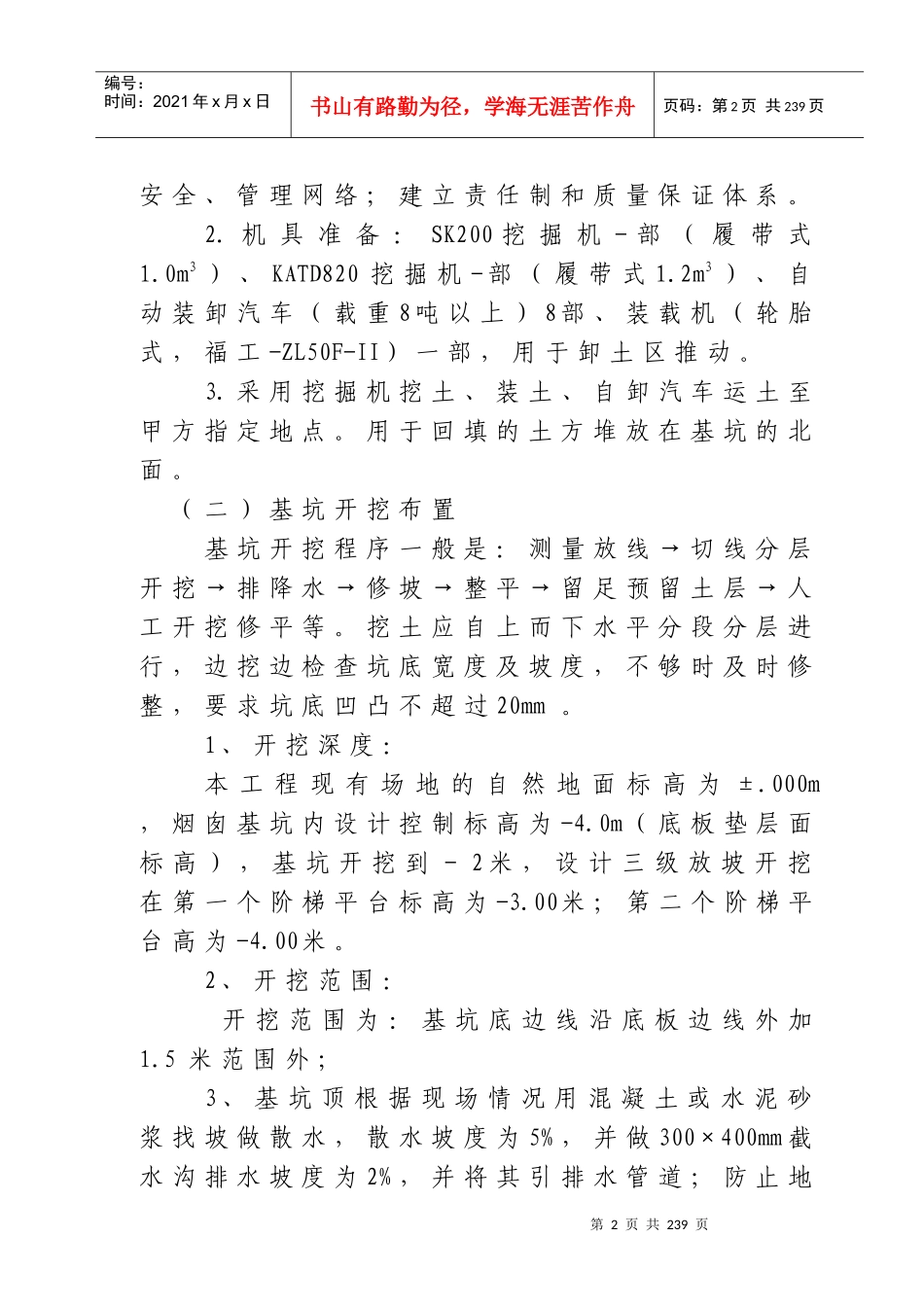

机具准备:SK200挖掘机-部(履带式1
0m3)、KATD820挖掘机-部(履带式1
2m3)、自动装卸汽车(载重8吨以上)8部、装载机(轮胎式,福工-ZL50F-II)一部,用于卸土区推动
采用挖掘机挖土、装土、自卸汽车运土至甲方指定地点
用于回填的土方堆放在基坑的北面
(二)基坑开挖布置基坑开挖程序一般是:测量放线→切线分层开挖→排降水→修坡→整平→留足预留土层→人工开挖修平等

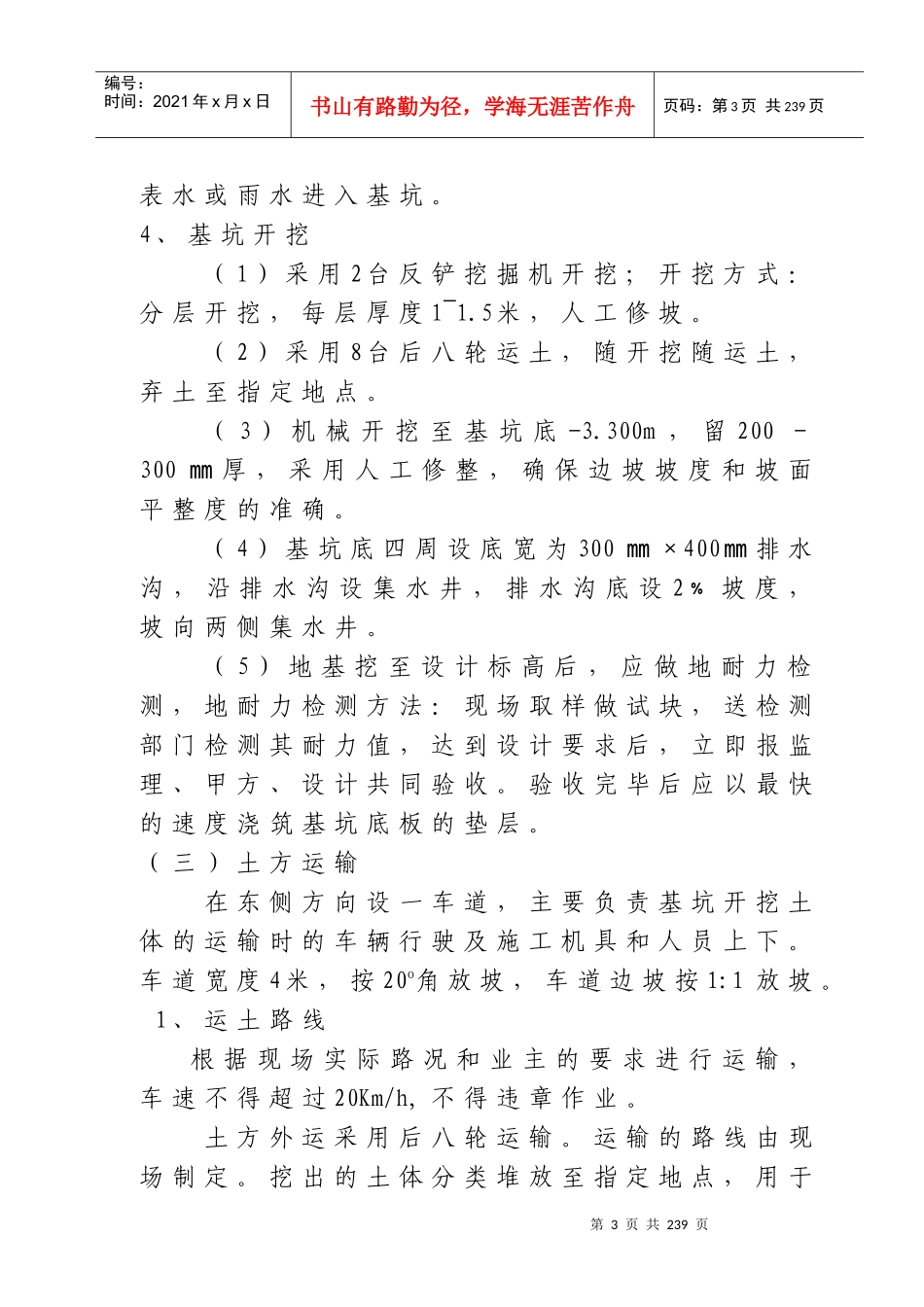

挖土应自上而下水平分段分层进行,边挖边检查坑底宽度及坡度,不够时及时修整,要求坑底凹凸不超过20mm
1、开挖深度:本工程现有场地的自然地面标高为±
000m,烟囱基坑内设计控制标高为-4
0m(底板垫层面标
