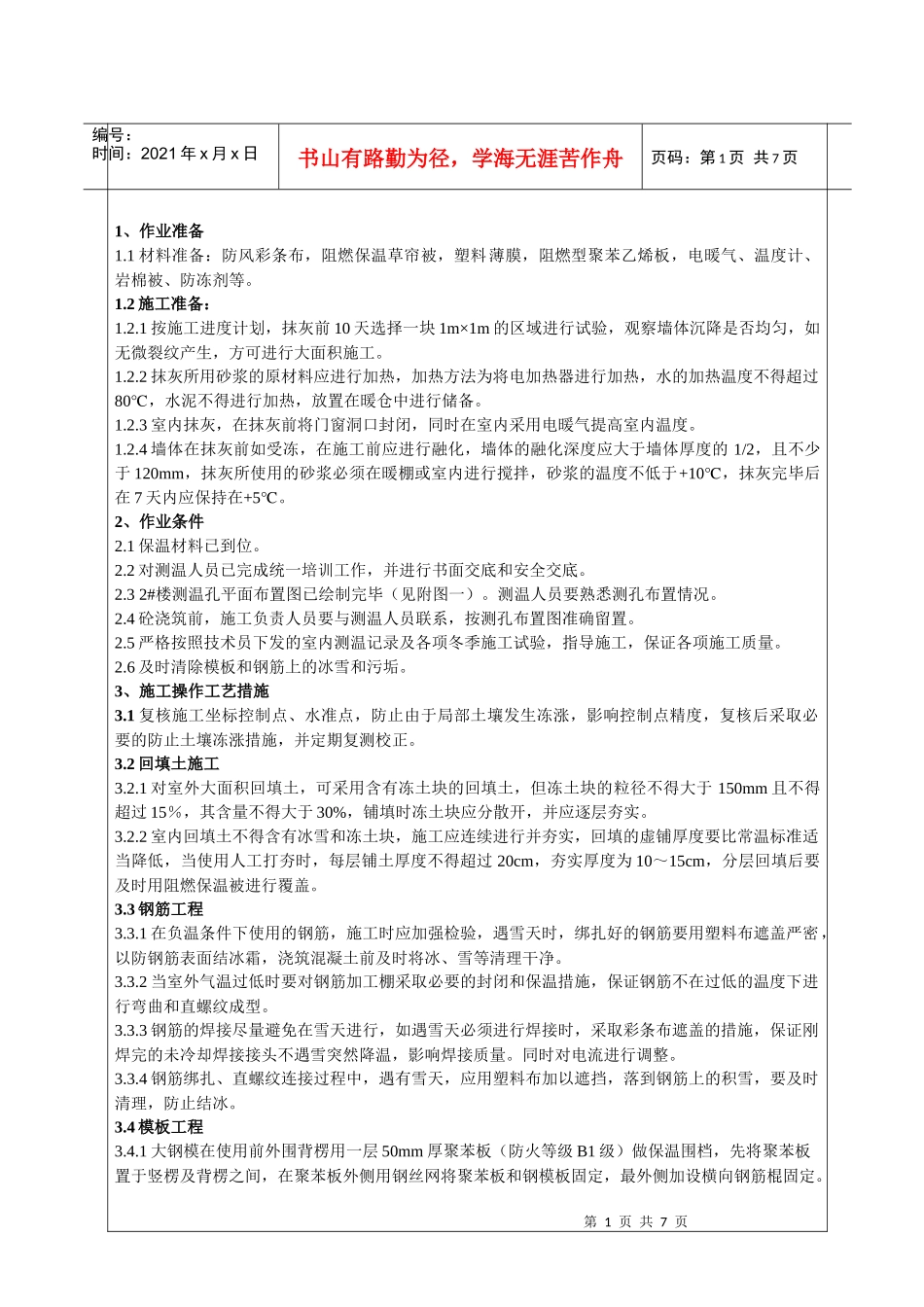

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页1、作业准备1
1材料准备:防风彩条布,阻燃保温草帘被,塑料薄膜,阻燃型聚苯乙烯板,电暖气、温度计、岩棉被、防冻剂等
2施工准备:1
1按施工进度计划,抹灰前10天选择一块1m×1m的区域进行试验,观察墙体沉降是否均匀,如无微裂纹产生,方可进行大面积施工
2抹灰所用砂浆的原材料应进行加热,加热方法为将电加热器进行加热,水的加热温度不得超过80℃,水泥不得进行加热,放置在暖仓中进行储备
3室内抹灰,在抹灰前将门窗洞口封闭,同时在室内采用电暖气提高室内温度
4墙体在抹灰前如受冻,在施工前应进行融化,墙体的融化深度应大于墙体厚度的1/2,且不少于120mm,抹灰所使用的砂浆必须在暖棚或室内进行搅拌,砂浆的温度不低于+10℃,抹灰完毕后在7天内应保持在+5℃
2、作业条件2
1保温材料已到位
2对测温人员已完成统一培训工作,并进行书面交底和安全交底
32#楼测温孔平面布置图已绘制完毕(见附图一)
测温人员要熟悉测孔布置情况
4砼浇筑前,施工负责人员要与测温人员联系,按测孔布置图准确留置
5严格按照技术员下发的室内测温记录及各项冬季施工试验,指导施工,保证各项施工质量
6及时清除模板和钢筋上的冰雪和污垢

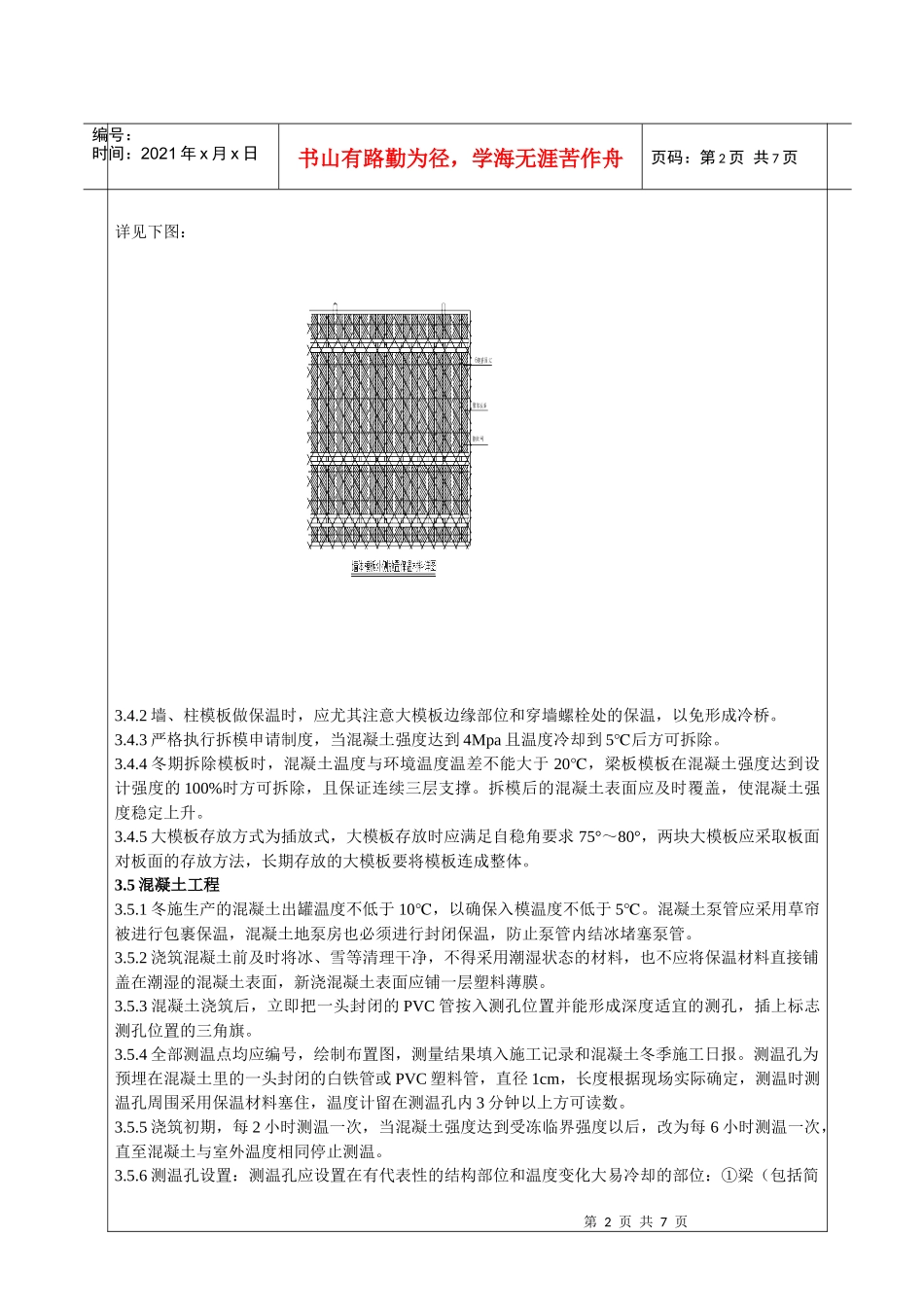

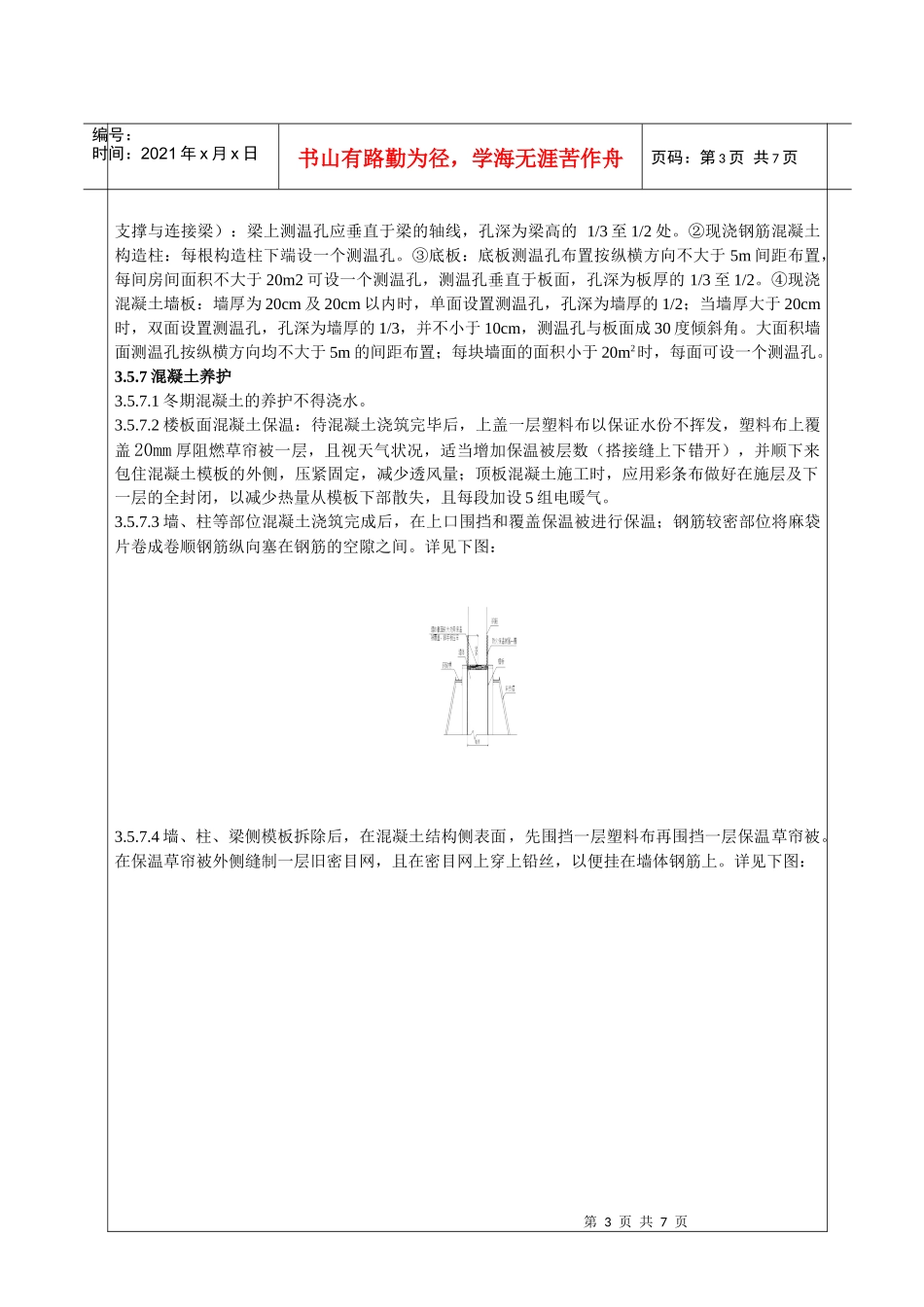

3、施工操作工艺措施3
1复核施工坐标控制点、水准点,防止由于局部土壤发生冻涨,影响控制点精度,复核后采取必要的防止土壤冻涨措施,并定期复测校正
2回填土施工3
1对室外大面积回填土,可采用含有冻土块的回填土,但冻土块的粒径不得大于150mm且不得超过15%,其含量不得大于30%,铺填时冻土块应分散开,并应逐层夯实
2室内回填土不得含有冰雪和冻土块,施工应连续进行并夯实,回填的虚铺厚度要比常温标准适当降低,当使用人工打夯时,每层
