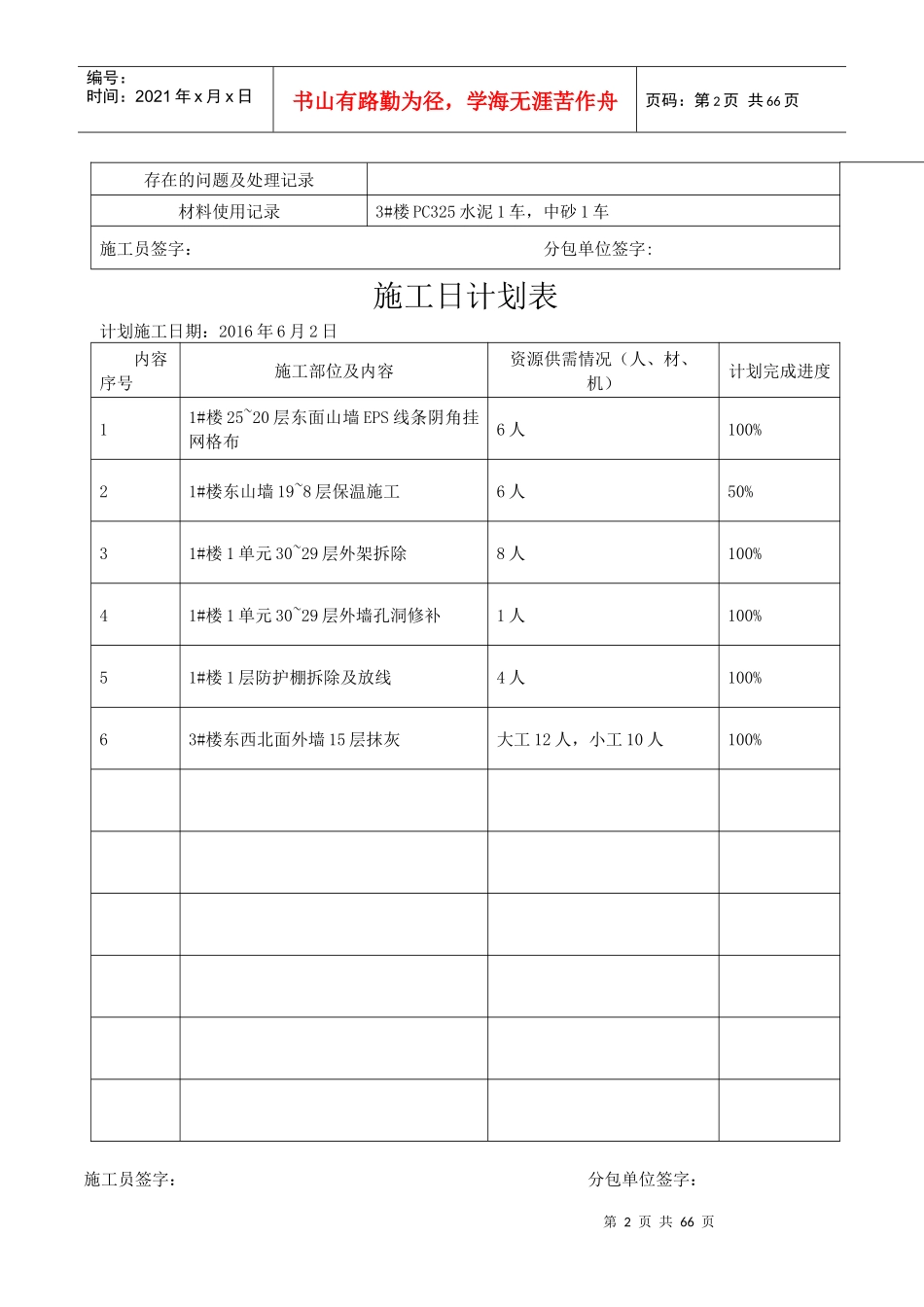

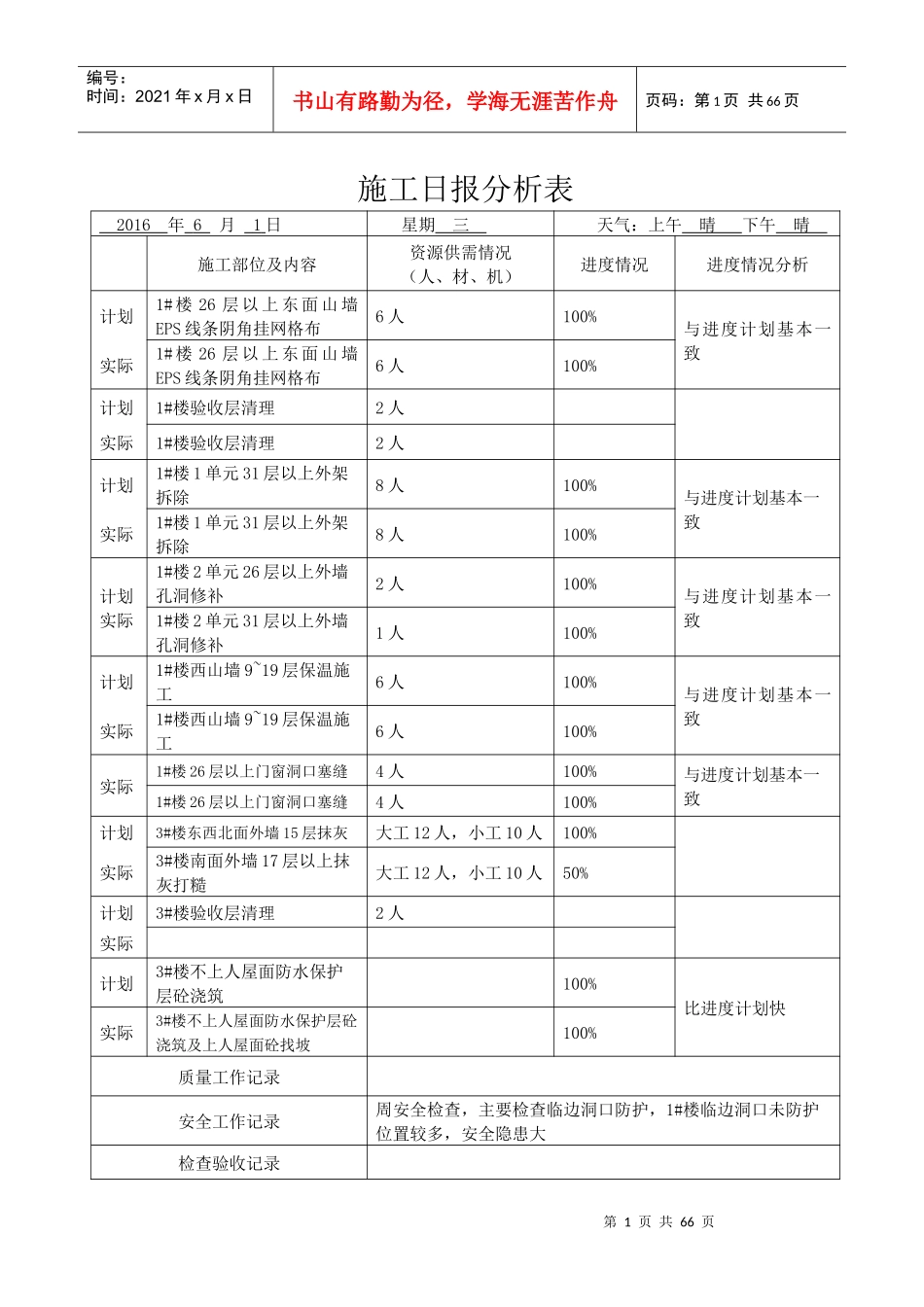

第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页施工日报分析表2016年6月1日星期三天气:上午晴下午晴施工部位及内容资源供需情况(人、材、机)进度情况进度情况分析计划1#楼26层以上东面山墙EPS线条阴角挂网格布6人100%与进度计划基本一致实际1#楼26层以上东面山墙EPS线条阴角挂网格布6人100%计划1#楼验收层清理2人实际1#楼验收层清理2人计划1#楼1单元31层以上外架拆除8人100%与进度计划基本一致实际1#楼1单元31层以上外架拆除8人100%计划实际1#楼2单元26层以上外墙孔洞修补2人100%与进度计划基本一致1#楼2单元31层以上外墙孔洞修补1人100%计划1#楼西山墙9~19层保温施工6人100%与进度计划基本一致实际1#楼西山墙9~19层保温施工6人100%实际1#楼26层以上门窗洞口塞缝4人100%与进度计划基本一致1#楼26层以上门窗洞口塞缝4人100%计划3#楼东西北面外墙15层抹灰大工12人,小工10人100%实际3#楼南面外墙17层以上抹灰打糙大工12人,小工10人50%计划3#楼验收层清理2人实际计划3#楼不上人屋面防水保护层砼浇筑100%比进度计划快实际3#楼不上人屋面防水保护层砼浇筑及上人屋面砼找坡100%质量工作记录安全工作记录周安全检查,主要检查临边洞口防护,1#楼临边洞口未防护位置较多,安全隐患大检查验收记录第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页存在的问题及处理记录材料使用记录3#楼PC325水泥1车,中砂1车施工员签字:分包单位签字:施工日计划表计划施工日期:2016年6月2日内容序号施工部位及内容资源供需情况(人、材、机)计划完成进度11#楼25~20层东面山墙EPS线条阴角挂网格布6人100%21#楼东山墙
