长春金城设计院内部技术规范CJT04-15-2008名称:内部技术规范编号:CJT04-015-2008共**页版次/更改:0/0实施日期:2008年3月10日归口管理部门:设计院编写人:***审核人:***批准人:***备注:修改内容用红字标注

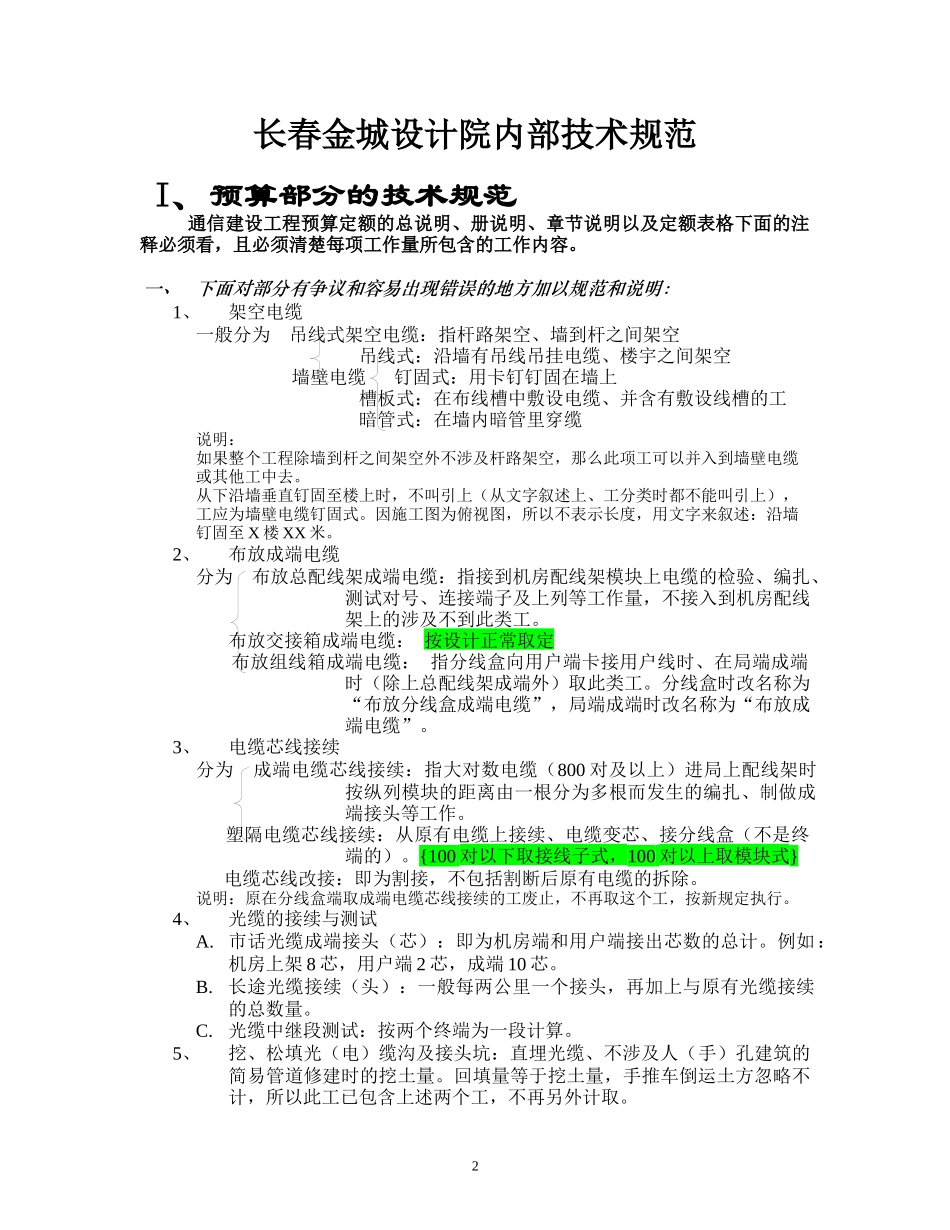

1长春金城设计院内部技术规范I、预算部分的技术规范通信建设工程预算定额的总说明、册说明、章节说明以及定额表格下面的注释必须看,且必须清楚每项工作量所包含的工作内容
一、下面对部分有争议和容易出现错误的地方加以规范和说明:1、架空电缆一般分为吊线式架空电缆:指杆路架空、墙到杆之间架空吊线式:沿墙有吊线吊挂电缆、楼宇之间架空墙壁电缆钉固式:用卡钉钉固在墙上槽板式:在布线槽中敷设电缆、并含有敷设线槽的工暗管式:在墙内暗管里穿缆说明:如果整个工程除墙到杆之间架空外不涉及杆路架空,那么此项工可以并入到墙壁电缆或其他工中去
从下沿墙垂直钉固至楼上时,不叫引上(从文字叙述上、工分类时都不能叫引上),工应为墙壁电缆钉固式
因施工图为俯视图,所以不表示长度,用文字来叙述:沿墙钉固至X楼XX米

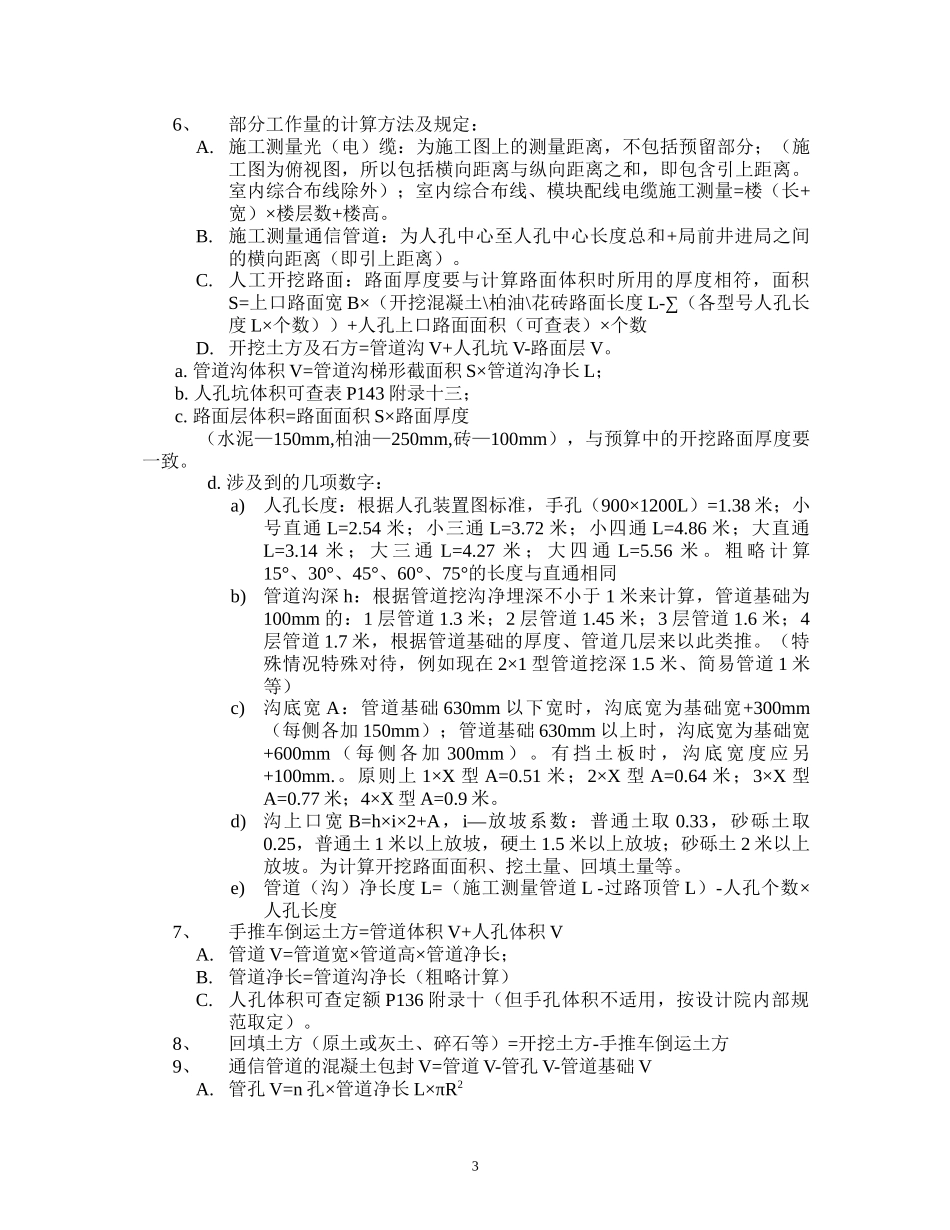

2、布放成端电缆分为布放总配线架成端电缆:指接到机房配线架模块上电缆的检验、编扎、测试对号、连接端子及上列等工作量,不接入到机房配线架上的涉及不到此类工
布放交接箱成端电缆:按设计正常取定布放组线箱成端电缆:指分线盒向用户端卡接用户线时、在局端成端时(除上总配线架成端外)取此类工
分线盒时改名称为“布放分线盒成端电缆”,局端成端时改名称为“布放成端电缆”
3、电缆芯线接续分为成端电缆芯线接续:指大对数电缆(800对及以上)进局上配线架时按纵列模块的距离由一根分为多根而发生的编扎、制做成端接头等工作
塑隔电缆芯线接续:从原有电缆上接续、电缆变芯、接分线盒(不是终端的)
{100对以下取接线子式,100对以上取模块式}电缆芯线改接:即为割接,不包括割断后原有电缆的
