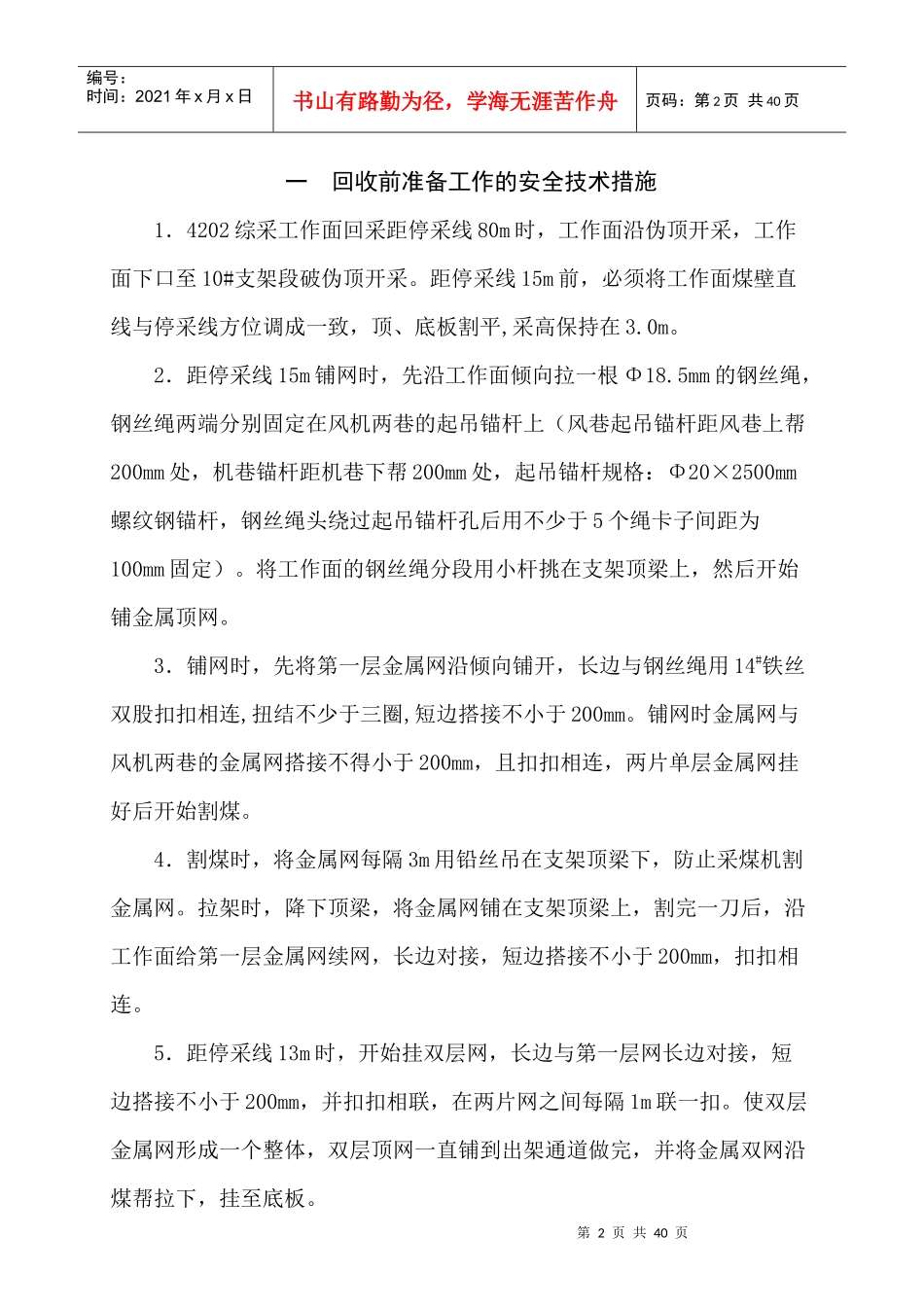

姜家河煤矿综采工作面回撤安装安全技术措施施工地点:4202—4206综采工作面施工单位:安装队施工时间:2015年8月5日4202—4206综采工作面回撤安装安全技术措施根据《4202---4206综采工作面回收工程施工组织设计》,回收工程施工工序为:回收通道的施工(刷扩)-----电气设备的回撤装车运输到第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页4202安装-----40T溜子的回撤装车升井-----刮板机回撤装车升井---采煤机的回撤运输到4206安装-----工作面支架的回撤运输到4206安装(完好的设备及支架搬到4206工作面进行安装,有问题的设备及支架升井进行维修)。现将各单项工程编制专项技术措施如下:一、回收前准备工作的安全技术措施………………………………1-4二、轨道铺设安全架设措施…………………………………………4-5三、施工回撤通道的安全技术措施…………………………………5-7四、设备起吊安全技术措施…………………………………………7-8五、电气设备撤出的安全技术措施…………………………………8-10六、采煤机撤除的安全技术措施……………………………………10-12七、刮板机撤除的安全技术措施……………………………………12-14八、支架回撤安全技术措施………………………………………14-24九、人工搬运安全技术措施…………………………………………24-26十、防止掉道的安全技术措施………………………………………26-27十一、加强煤壁片帮管理安全措施………………………………27十二、工作面回收期间的通风管理安全技术措施…………………27-28十三、电机车运输的安全技术措施…………………………………28-30十四、搬运、回撤大件的安全技术措施……………………………30-31十五、刮板运输机安装安全技术措施……………………………31-32十六、支架安装安全技术措施……………………………………32-33十七、采煤机安装安全技术措施…………………………………33-35第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页一回收前准备工作的安全技术措施1.4202综采工作面回采距停采线80m时,工作面沿伪顶开采,工作面下口至10#支架段破伪顶开采。距停采线15m前,必须将工作面煤壁直线与停采线方位调成一致,顶、底板割平,采高保持在3.0m。2.距停采线15m铺网时,先沿工作面倾向拉一根Φ18.5mm的钢丝绳,钢丝绳两端分别固定在风机两巷的起吊锚杆上(风巷起吊锚杆距风巷上帮200mm处,机巷锚杆距机巷下帮200mm处,起吊锚杆规格:Φ20×2500mm螺纹钢锚杆,钢丝绳头绕过起吊锚杆孔后用不少于5个绳卡子间距为100mm固定)。将工作面的钢丝绳分段用小杆挑在支架顶梁上,然后开始铺金属顶网。3.铺网时,先将第一层金属网沿倾向铺开,长边与钢丝绳用14#铁丝双股扣扣相连,扭结不少于三圈,短边搭接不小于200mm。铺网时金属网与风机两巷的金属网搭接不得小于200mm,且扣扣相连,两片单层金属网挂好后开始割煤。4.割煤时,将金属网每隔3m用铅丝吊在支架顶梁下,防止采煤机割金属网。拉架时,降下顶梁,将金属网铺在支架顶梁上,割完一刀后,沿工作面给第一层金属网续网,长边对接,短边搭接不小于200mm,扣扣相连。5.距停采线13m时,开始挂双层网,长边与第一层网长边对接,短边搭接不小于200mm,并扣扣相联,在两片网之间每隔1m联一扣。使双层金属网形成一个整体,双层顶网一直铺到出架通道做完,并将金属双网沿煤帮拉下,挂至底板。第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页6.回采距停采线8m时,沿工作面倾向每隔0.7m铺一根钢丝绳,共铺7根。钢丝绳直径不小于Φ18.5mm,挑在支架顶梁上。钢丝绳两头分别固定在风、机巷安装的起吊锚杆上,每头固定绳卡不少于5组,并将工作面钢丝绳与金属网每隔300mm用14#铁丝联一处。7.回采至支架顶梁前端距停采线2.6m时,支架停止前移,先将第一排锚杆施工完后,推出刮板机,采煤机分段下行割煤,及时安装锚杆支护好顶板。采煤机返机后,从下向上将工作面支架与刮板机脱开。然后从下向上用单体支...
