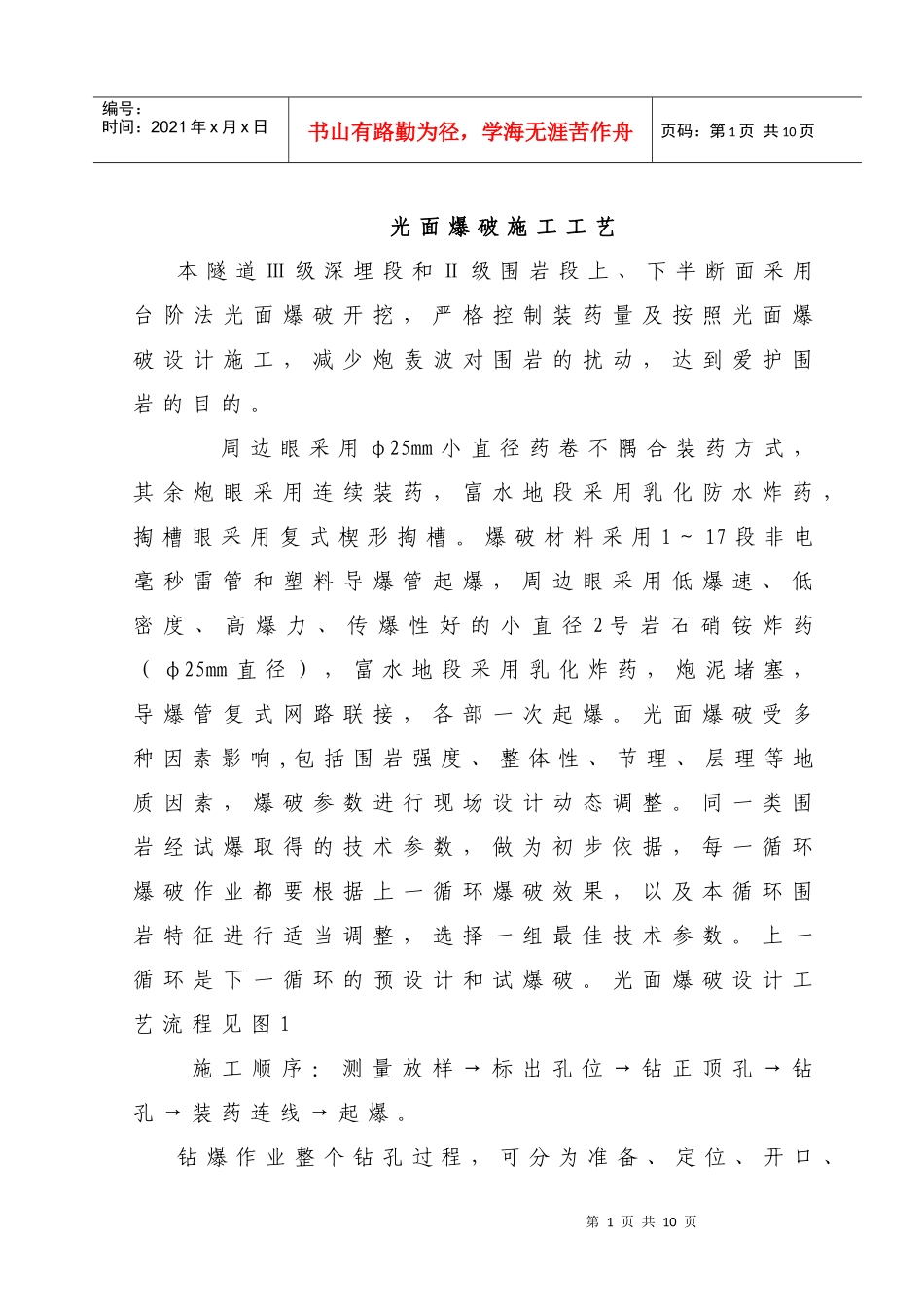

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页光面爆破施工工艺本隧道Ⅲ级深埋段和Ⅱ级围岩段上、下半断面采用台阶法光面爆破开挖,严格控制装药量及按照光面爆破设计施工,减少炮轰波对围岩的扰动,达到爱护围岩的目的
周边眼采用φ25mm小直径药卷不隅合装药方式,其余炮眼采用连续装药,富水地段采用乳化防水炸药,掏槽眼采用复式楔形掏槽
爆破材料采用1~17段非电毫秒雷管和塑料导爆管起爆,周边眼采用低爆速、低密度、高爆力、传爆性好的小直径2号岩石硝铵炸药(φ25mm直径),富水地段采用乳化炸药,炮泥堵塞,导爆管复式网路联接,各部一次起爆
光面爆破受多种因素影响,包括围岩强度、整体性、节理、层理等地质因素,爆破参数进行现场设计动态调整
同一类围岩经试爆取得的技术参数,做为初步依据,每一循环爆破作业都要根据上一循环爆破效果,以及本循环围岩特征进行适当调整,选择一组最佳技术参数
上一循环是下一循环的预设计和试爆破

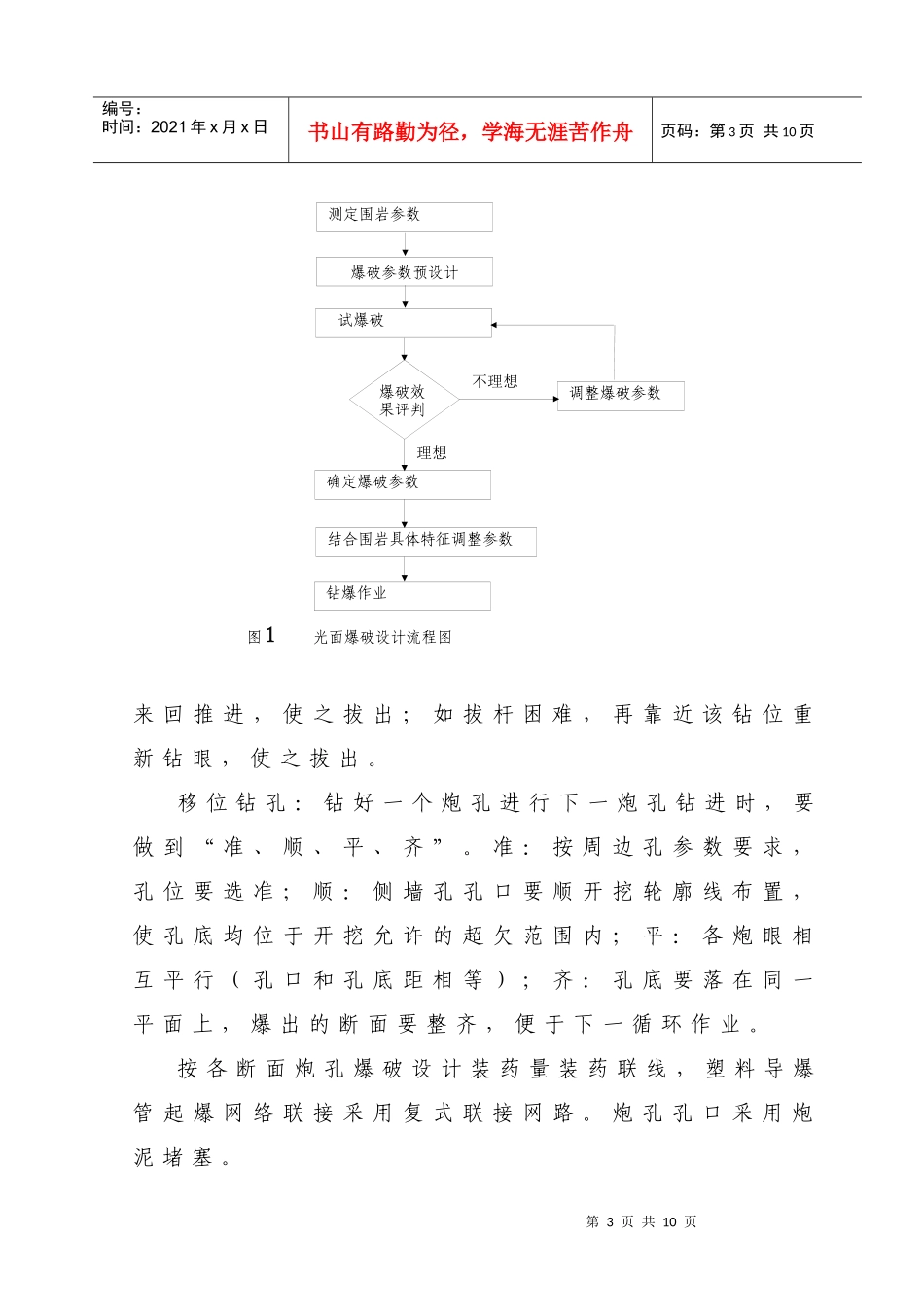

光面爆破设计工艺流程见图1施工顺序:测量放样→标出孔位→钻正顶孔→钻孔→装药连线→起爆

钻爆作业整个钻孔过程,可分为准备、定位、开口、第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页拔杆、移位五步
准备:开工前准备工作做到“四查”,即:查风枪的运转;查风水管路连接部位是否牢固;查钻头钻杆等配件是否备全;查易耗材料、器材是否有充分的备用量
定位:在掌子面画出各炮孔位置及中线和高程十字线,确定钻孔范围,并明确钻孔先后次序
开口:风枪开口时缓慢推进,并特别注意钻杆方向与隧道中线的夹角是否符合设计外插角
拔杆:在整体性好的石质可中速较慢拔出;如遇破碎岩石卡钎时,应慢慢第3页共10页第2页共10页图1光面爆破设计流程图测定围岩参数爆破参数预设计试爆破调整爆破参数不理想确定爆破参数结合围岩
