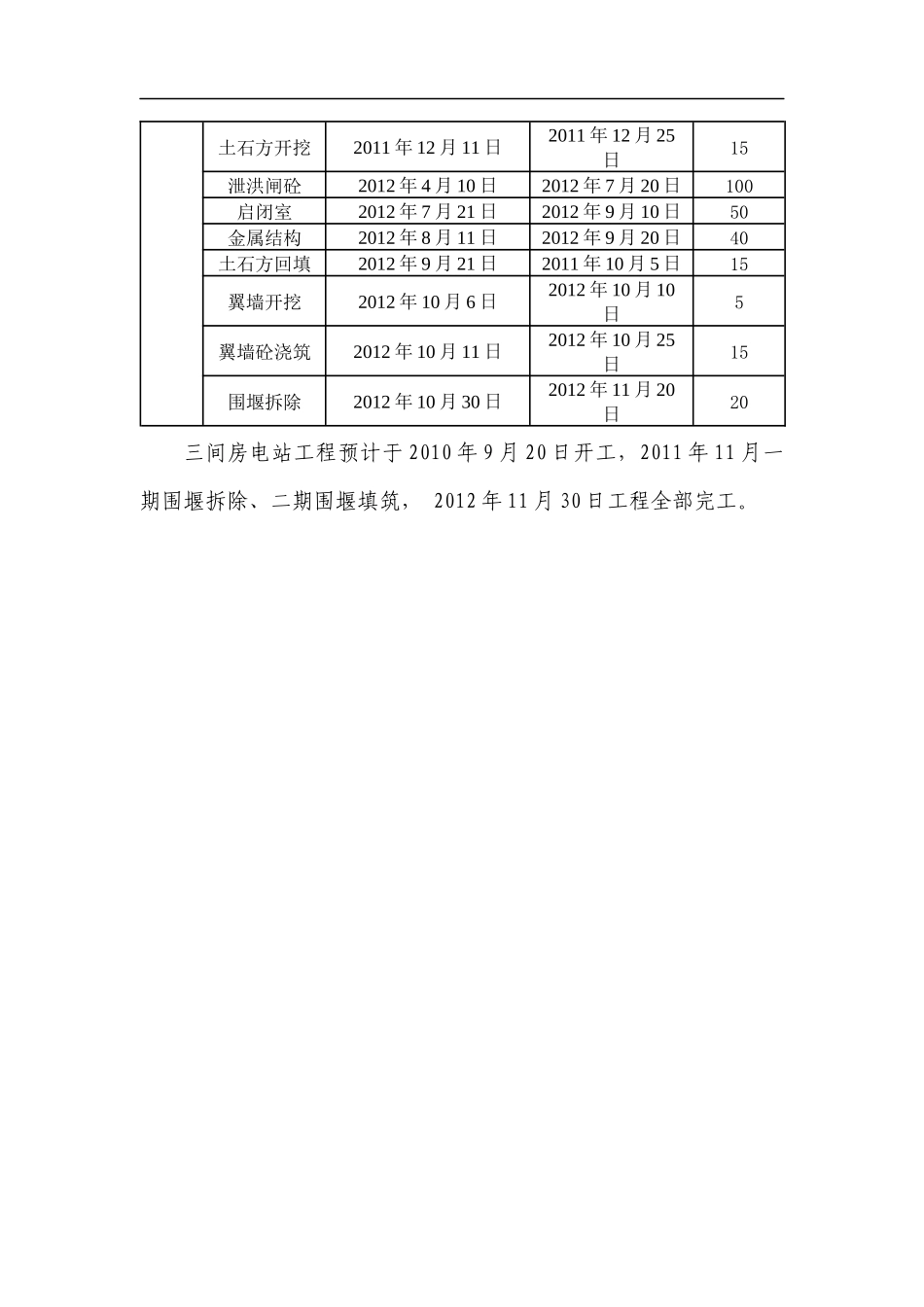

三间房电站施工进度计划表主要施工项目进度表施工部位施工准备计划时间完工时间工期(天)一期围堰围堰填筑2010年9月20日2010年10月30日40基坑排水2010年11月1日2010年11月10日10泄洪闸(2孔)土石方开挖2010年11月11日2010年12月11日30土石方回填2011年6月15日2011年6月30日20泄洪闸砼2011年4月10日2011年6月10日60启闭室2011年6月11日2011年7月30日10金属结构2011年7月30日2011年8月20日20主厂房施工土石方开挖2010年11月11日2010年12月11日30砼2011年4月10日2011年9月10日150房屋建筑2011年9月11日2011年10月11日30机电安装2011年8月1日2012年4月15日150升压站土石方开挖2011年4月5日2011年4月15日10砼2011年4月15日2011年4月26日10土石方回填2011年4月27日2011年4月30日4房屋建筑2011年5月1日2011年6月15日45围堰拆除2011年11月1日2011年11月25日25升压站机电设备安装2011年9月3日2011年9月10日7施工部位项目名称计划开工时间计划完工时间二期围堰围堰填筑2011年11月1日2011年11月30日20基坑排水2011年12月1日2011年12月10日10泄洪闸(5孔)土石方开挖2011年12月11日2011年12月25日15泄洪闸砼2012年4月10日2012年7月20日100启闭室2012年7月21日2012年9月10日50金属结构2012年8月11日2012年9月20日40土石方回填2012年9月21日2011年10月5日15翼墙开挖2012年10月6日2012年10月10日5翼墙砼浇筑2012年10月11日2012年10月25日15围堰拆除2012年10月30日2
