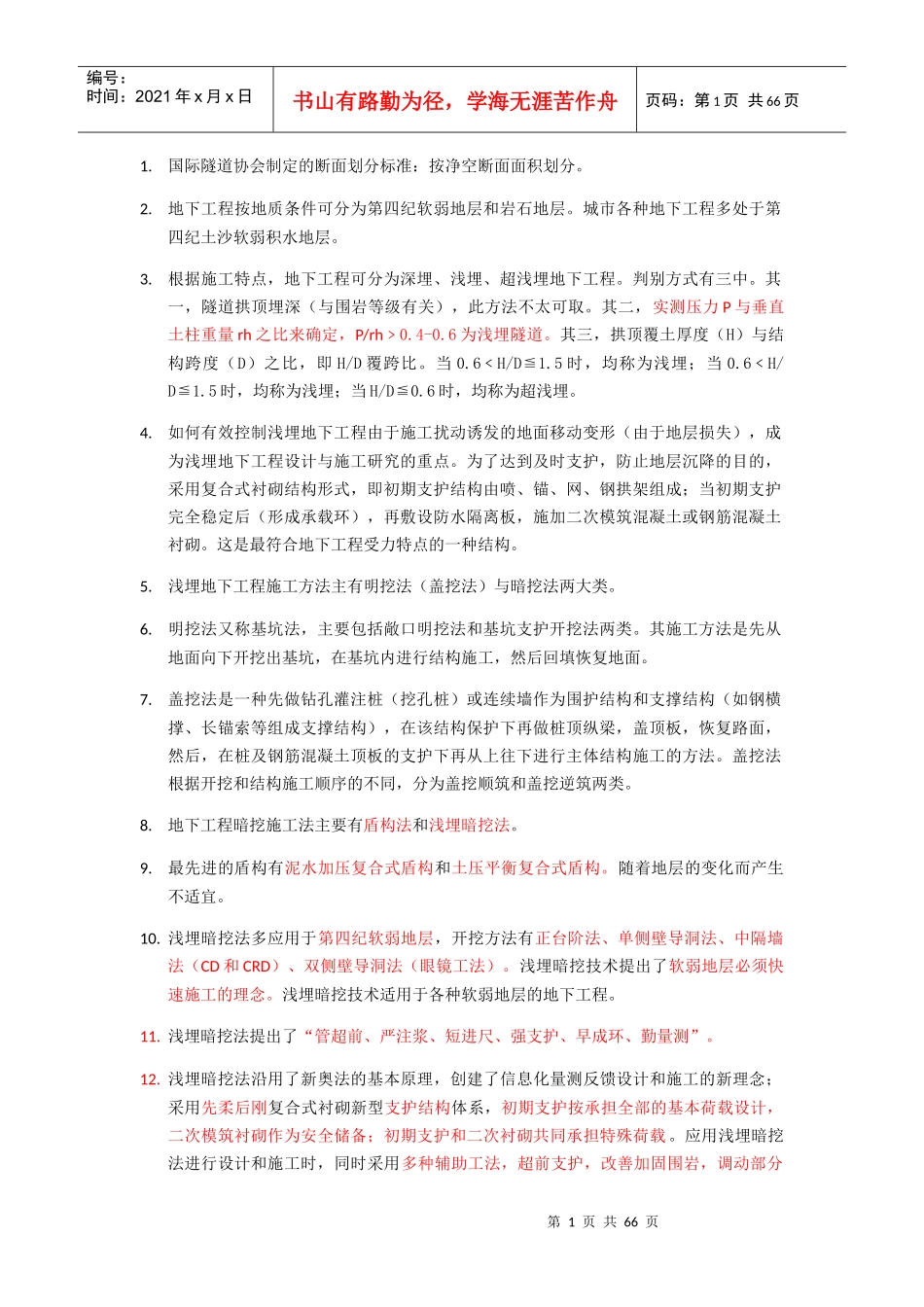

国际隧道协会制定的断面划分标准:按净空断面面积划分
地下工程按地质条件可分为第四纪软弱地层和岩石地层
城市各种地下工程多处于第四纪土沙软弱积水地层
根据施工特点,地下工程可分为深埋、浅埋、超浅埋地下工程
判别方式有三中
其一,隧道拱顶埋深(与围岩等级有关),此方法不太可取
其二,实测压力P与垂直土柱重量rh之比来确定,P/rh﹥0
6为浅埋隧道
其三,拱顶覆土厚度(H)与结构跨度(D)之比,即H/D覆跨比
6﹤H/D≦1
5时,均称为浅埋;当0
6﹤H/D≦1
5时,均称为浅埋;当H/D≦0
6时,均称为超浅埋
如何有效控制浅埋地下工程由于施工扰动诱发的地面移动变形(由于地层损失),成为浅埋地下工程设计与施工研究的重点
为了达到及时支护,防止地层沉降的目的,采用复合式衬砌结构形式,即初期支护结构由喷、锚、网、钢拱架组成;当初期支护完全稳定后(形成承载环),再敷设防水隔离板,施加二次模筑混凝土或钢筋混凝土衬砌
这是最符合地下工程受力特点的一种结构
浅埋地下工程施工方法主有明挖法(盖挖法)与暗挖法两大类
明挖法又称基坑法,主要包括敞口明挖法和基坑支护开挖法两类
其施工方法是先从地面向下开挖出基坑,在基坑内进行结构施工,然后回填恢复地面

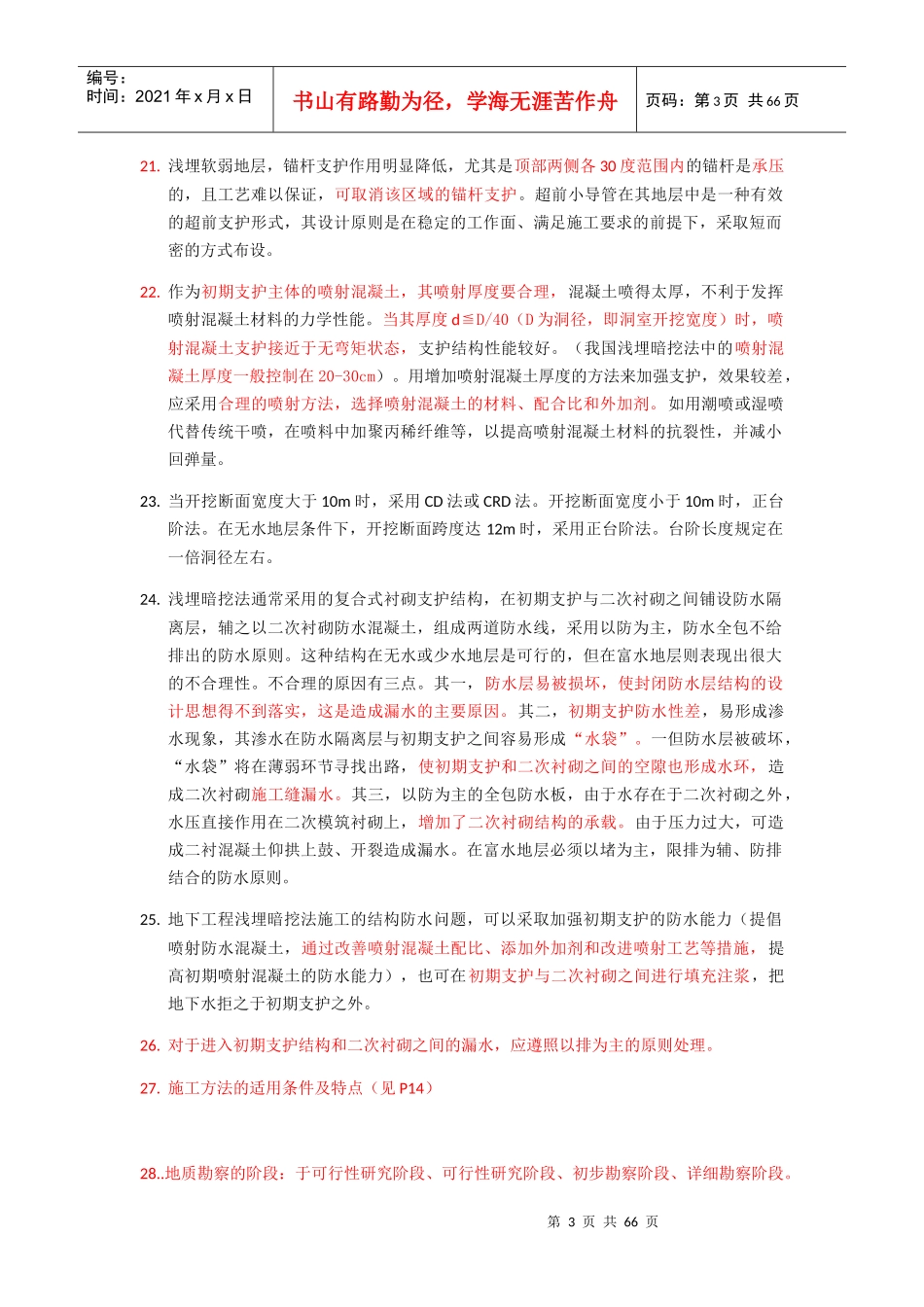

盖挖法是一种先做钻孔灌注桩(挖孔桩)或连续墙作为围护结构和支撑结构(如钢横撑、长锚索等组成支撑结构),在该结构保护下再做桩顶纵梁,盖顶板,恢复路面,然后,在桩及钢筋混凝土顶板的支护下再从上往下进行主体结构施工的方法
盖挖法根据开挖和结构施工顺序的不同,分为盖挖顺筑和盖挖逆筑两类
地下工程暗挖施工法主要有盾构法和浅埋暗挖法
最先进的盾构有泥水加压复合式盾构和土压平衡复合式盾构
随着地层的变化而产生不适宜
