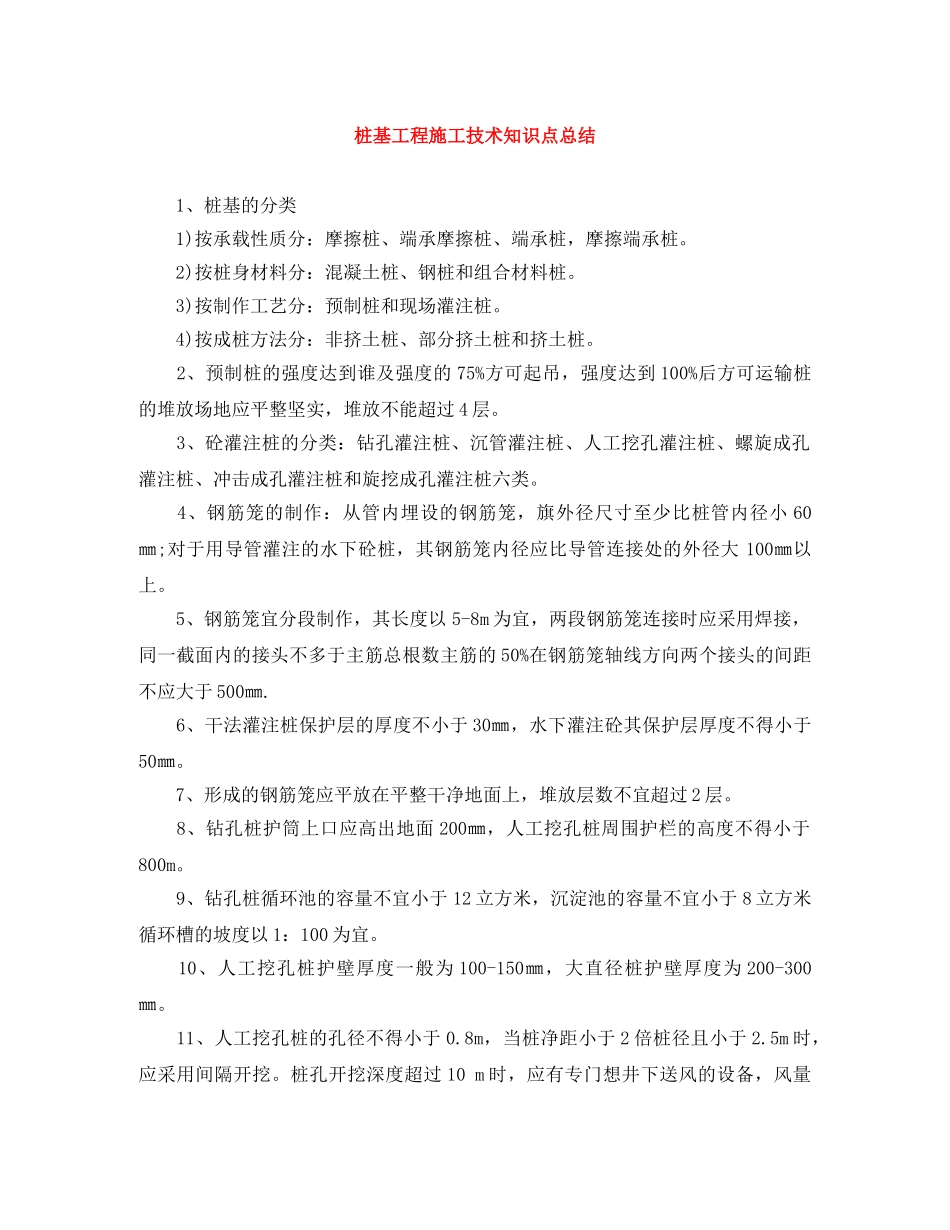

桩基工程施工技术知识点总结1、桩基的分类1)按承载性质分:摩擦桩、端承摩擦桩、端承桩,摩擦端承桩
2)按桩身材料分:混凝土桩、钢桩和组合材料桩
3)按制作工艺分:预制桩和现场灌注桩
4)按成桩方法分:非挤土桩、部分挤土桩和挤土桩
2、预制桩的强度达到谁及强度的75%方可起吊,强度达到100%后方可运输桩的堆放场地应平整坚实,堆放不能超过4层
3、砼灌注桩的分类:钻孔灌注桩、沉管灌注桩、人工挖孔灌注桩、螺旋成孔灌注桩、冲击成孔灌注桩和旋挖成孔灌注桩六类
4、钢筋笼的制作:从管内埋设的钢筋笼,旗外径尺寸至少比桩管内径小60㎜;对于用导管灌注的水下砼桩,其钢筋笼内径应比导管连接处的外径大100㎜以上
5、钢筋笼宜分段制作,其长度以5-8m为宜,两段钢筋笼连接时应采用焊接,同一截面内的接头不多于主筋总根数主筋的50%在钢筋笼轴线方向两个接头的间距不应大于500㎜
6、干法灌注桩保护层的厚度不小于30㎜,水下灌注砼其保护层厚度不得小于50㎜
7、形成的钢筋笼应平放在平整干净地面上,堆放层数不宜超过2层
8、钻孔桩护筒上口应高出地面200㎜,人工挖孔桩周围护栏的高度不得小于800m
9、钻孔桩循环池的容量不宜小于12立方米,沉淀池的容量不宜小于8立方米循环槽的坡度以1:100为宜
10、人工挖孔桩护壁厚度一般为100-150㎜,大直径桩护壁厚度为200-300㎜
11、人工挖孔桩的孔径不得小于0
8m,当桩净距小于2倍桩径且小于2
5m时,应采用间隔开挖
桩孔开挖深度超过10m时,应有专门想井下送风的设备,风量此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
不宜少于25l/s

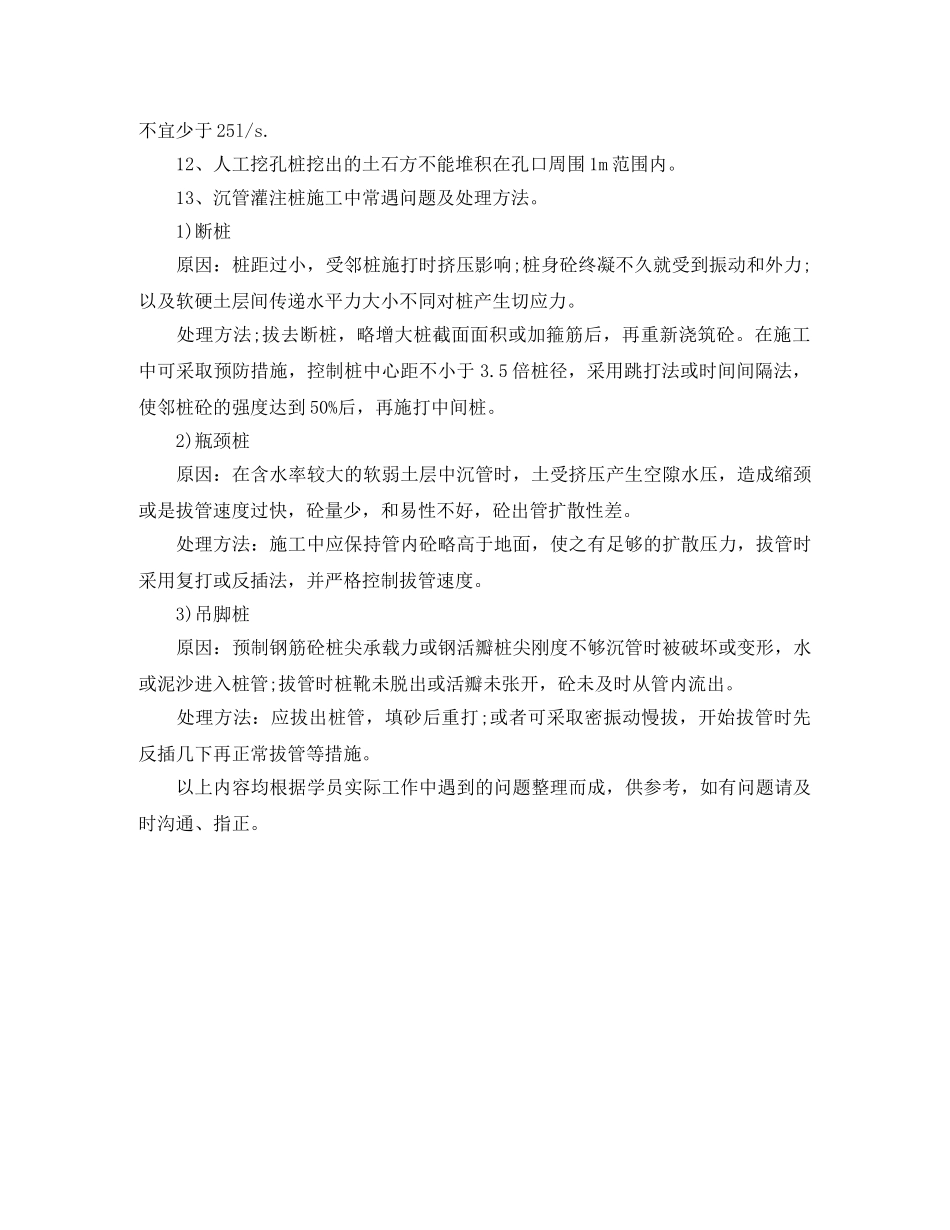

12、人工挖孔桩挖出的土石方不能堆积在孔口周围1m范围内
13、沉管灌注桩施工中常遇问题及处理方
