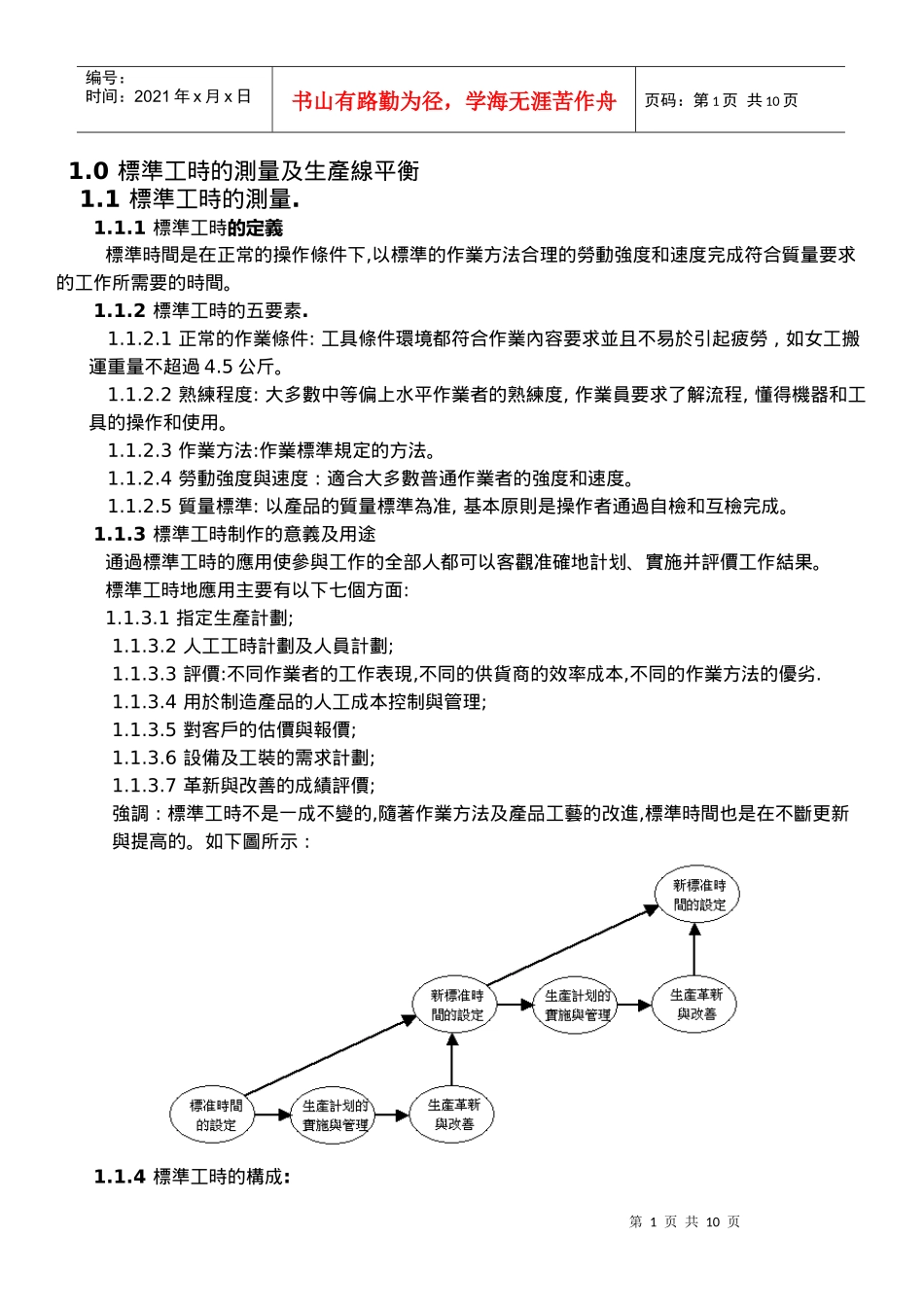

0標準工時的測量及生產線平衡1
1標準工時的測量
1標準工時的定義標準時間是在正常的操作條件下,以標準的作業方法合理的勞動強度和速度完成符合質量要求的工作所需要的時間
2標準工時的五要素
1正常的作業條件:工具條件環境都符合作業內容要求並且不易於引起疲勞,如女工搬運重量不超過4
2熟練程度:大多數中等偏上水平作業者的熟練度,作業員要求了解流程,懂得機器和工具的操作和使用
3作業方法:作業標準規定的方法
4勞動強度與速度:適合大多數普通作業者的強度和速度
5質量標準:以產品的質量標準為准,基本原則是操作者通過自檢和互檢完成
3標準工時制作的意義及用途通過標準工時的應用使參與工作的全部人都可以客觀准確地計划﹑實施并評價工作結果
標準工時地應用主要有以下七個方面:1
1指定生產計劃;1
2人工工時計劃及人員計劃;1
3評價:不同作業者的工作表現,不同的供貨商的效率成本,不同的作業方法的優劣
4用於制造產品的人工成本控制與管理;1
5對客戶的估價與報價;1
6設備及工裝的需求計劃;1
7革新與改善的成績評價;強調:標準工時不是一成不變的,隨著作業方法及產品工藝的改進,標準時間也是在不斷更新與提高的
如下圖所示:1

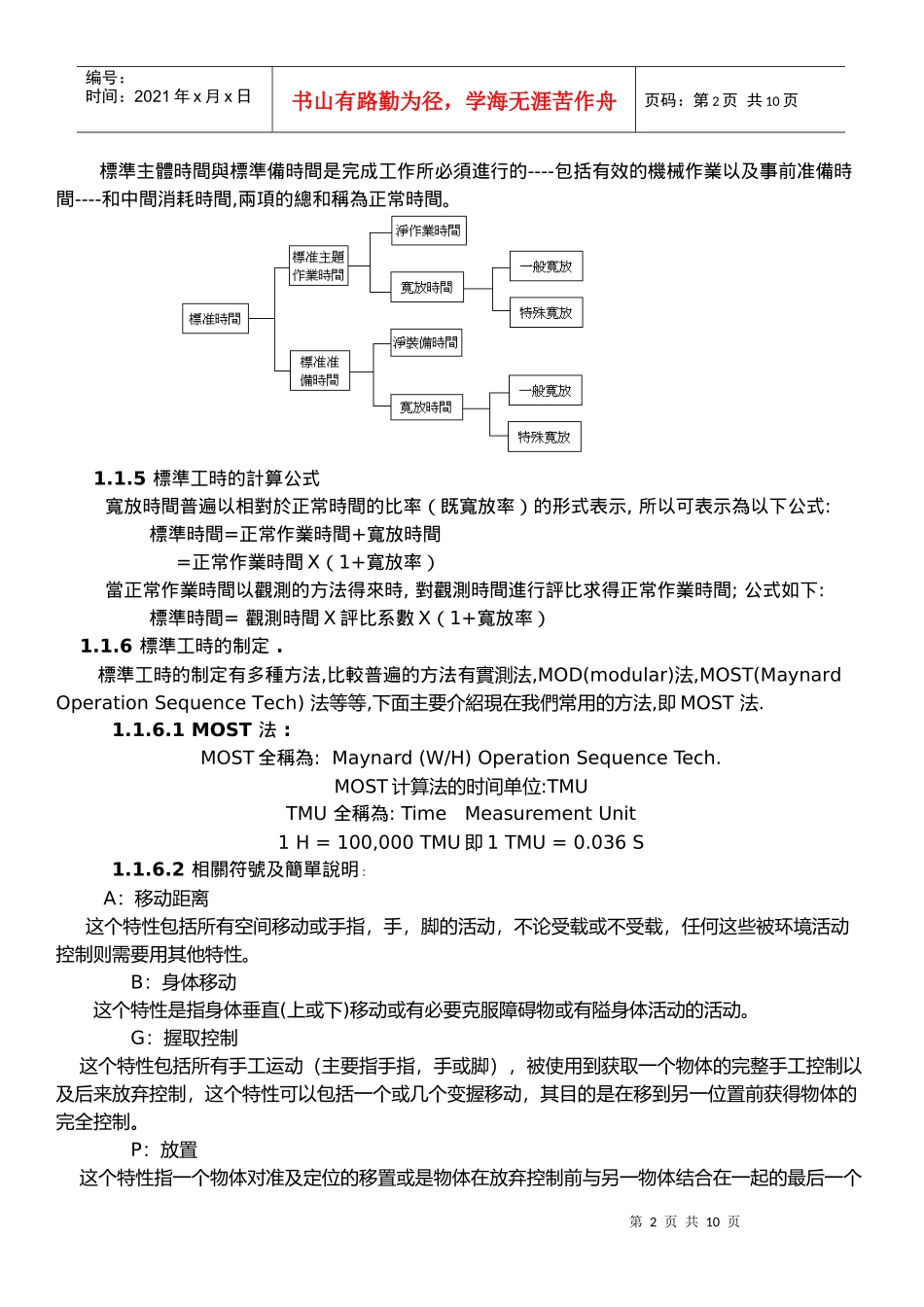

4標準工時的構成:第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页標準主體時間與標準備時間是完成工作所必須進行的----包括有效的機械作業以及事前准備時間----和中間消耗時間,兩項的總和稱為正常時間
5標準工時的計算公式寬放時間普遍以相對於正常時間的比率
