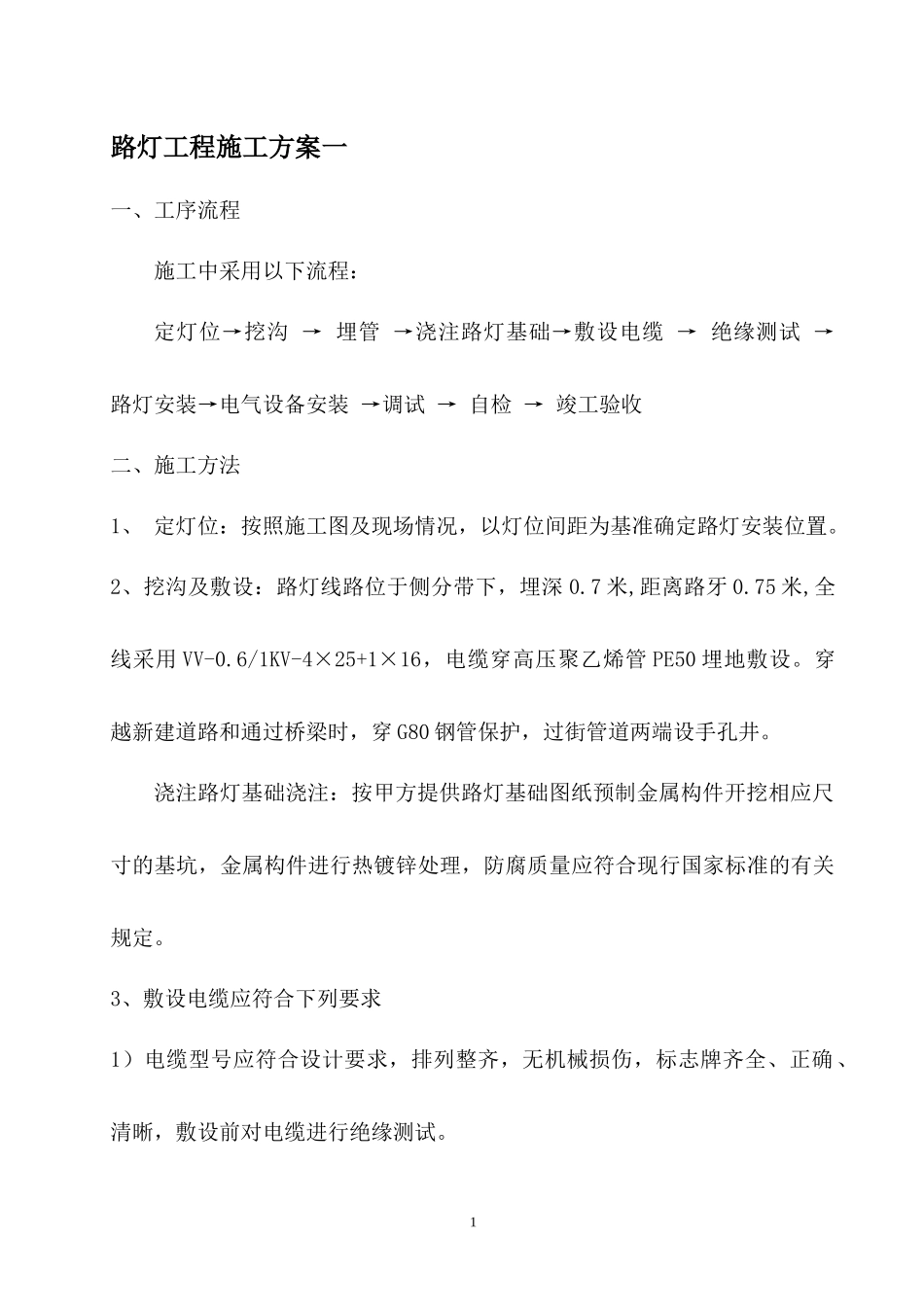

路灯工程施工方案一一、工序流程施工中采用以下流程:定灯位→挖沟→埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→调试→自检→竣工验收二、施工方法1、定灯位:按照施工图及现场情况,以灯位间距为基准确定路灯安装位置
2、挖沟及敷设:路灯线路位于侧分带下,埋深0
7米,距离路牙0
75米,全线采用VV-0
6/1KV-4×25+1×16,电缆穿高压聚乙烯管PE50埋地敷设
穿越新建道路和通过桥梁时,穿G80钢管保护,过街管道两端设手孔井
浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准的有关规定
3、敷设电缆应符合下列要求1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰,敷设前对电缆进行绝缘测试

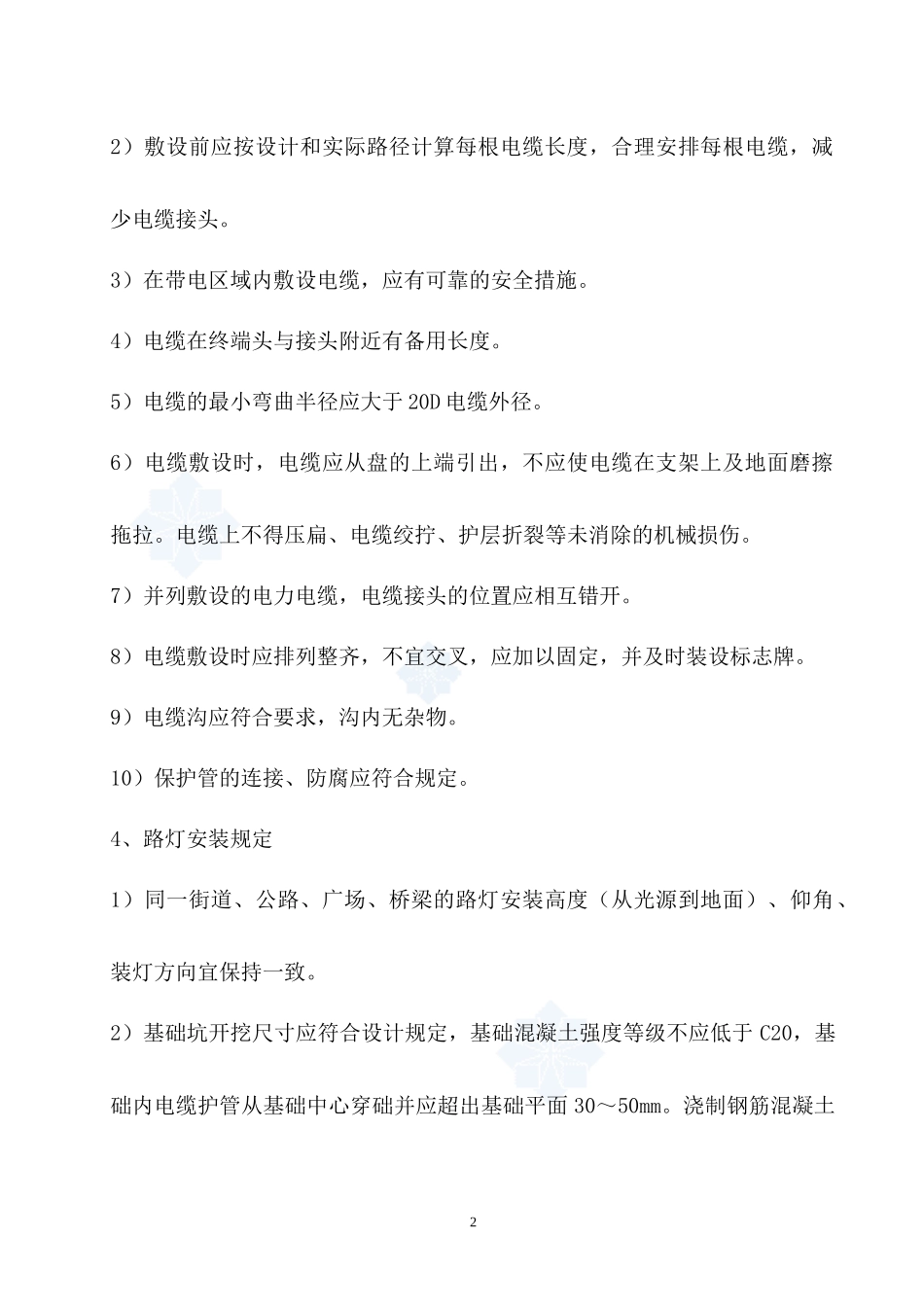

12)敷设前应按设计和实际路径计算每根电缆长度,合理安排每根电缆,减少电缆接头
3)在带电区域内敷设电缆,应有可靠的安全措施
4)电缆在终端头与接头附近有备用长度
5)电缆的最小弯曲半径应大于20D电缆外径
6)电缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面磨擦拖拉
电缆上不得压扁、电缆绞拧、护层折裂等未消除的机械损伤
7)并列敷设的电力电缆,电缆接头的位置应相互错开
8)电缆敷设时应排列整齐,不宜交叉,应加以固定,并及时装设标志牌
9)电缆沟应符合要求,沟内无杂物
10)保护管的连接、防腐应符合规定
4、路灯安装规定1)同一街道、公路、广场、桥梁的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致
2)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,基础内电缆护管从基础中心穿础并应超出基础平面30~50mm

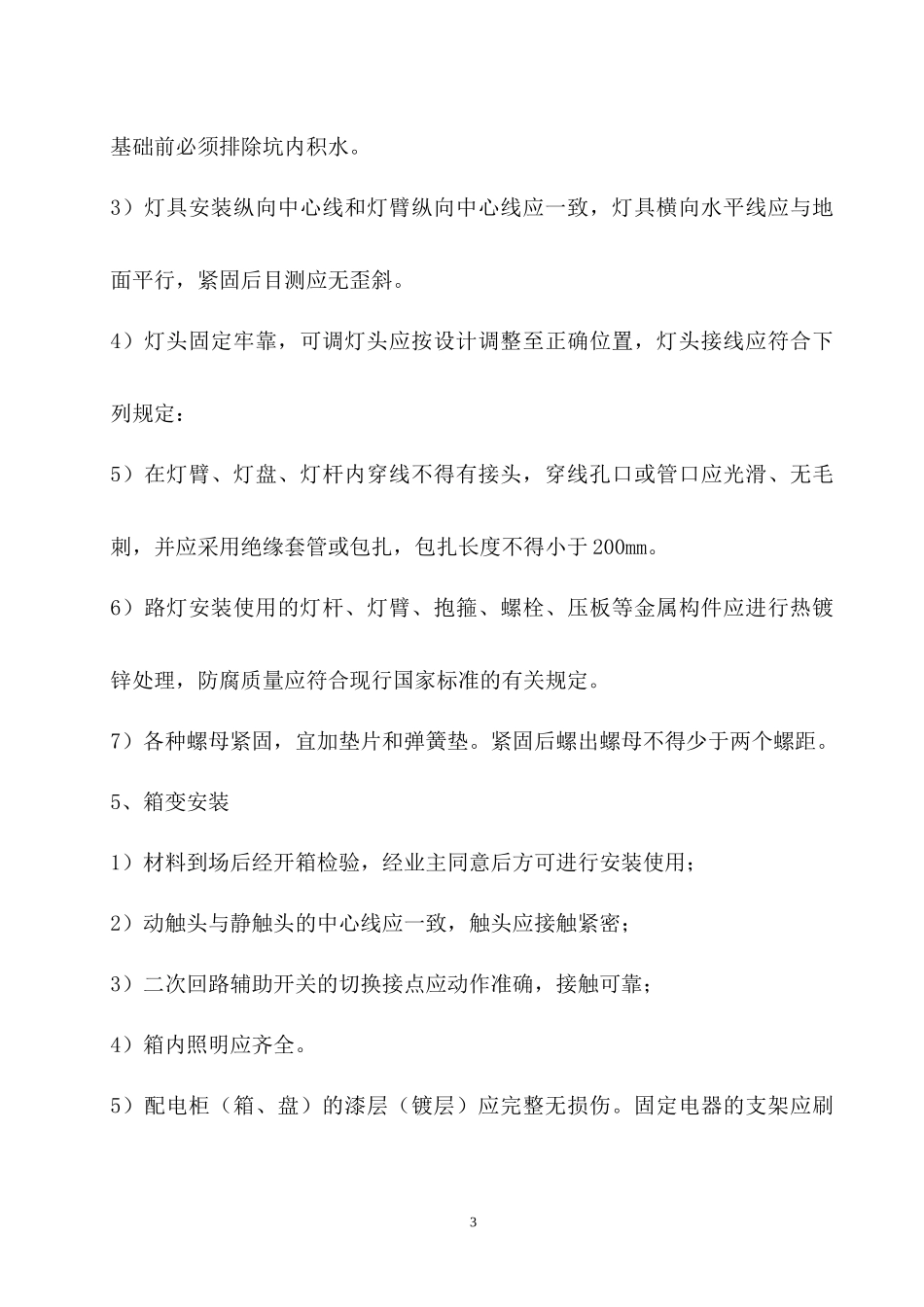

浇制钢筋混凝土2基础前必须排除坑内积水
3)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜
