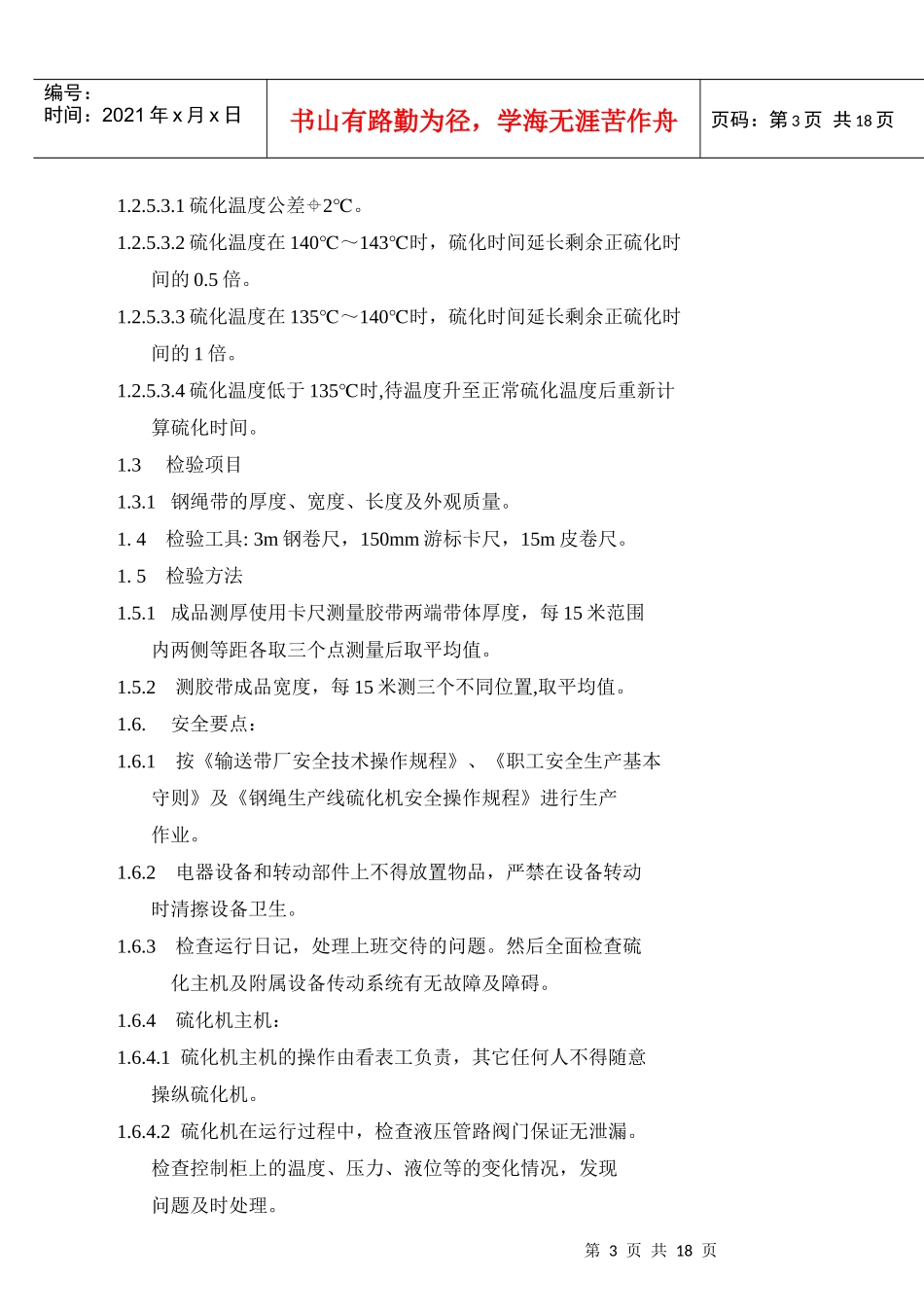

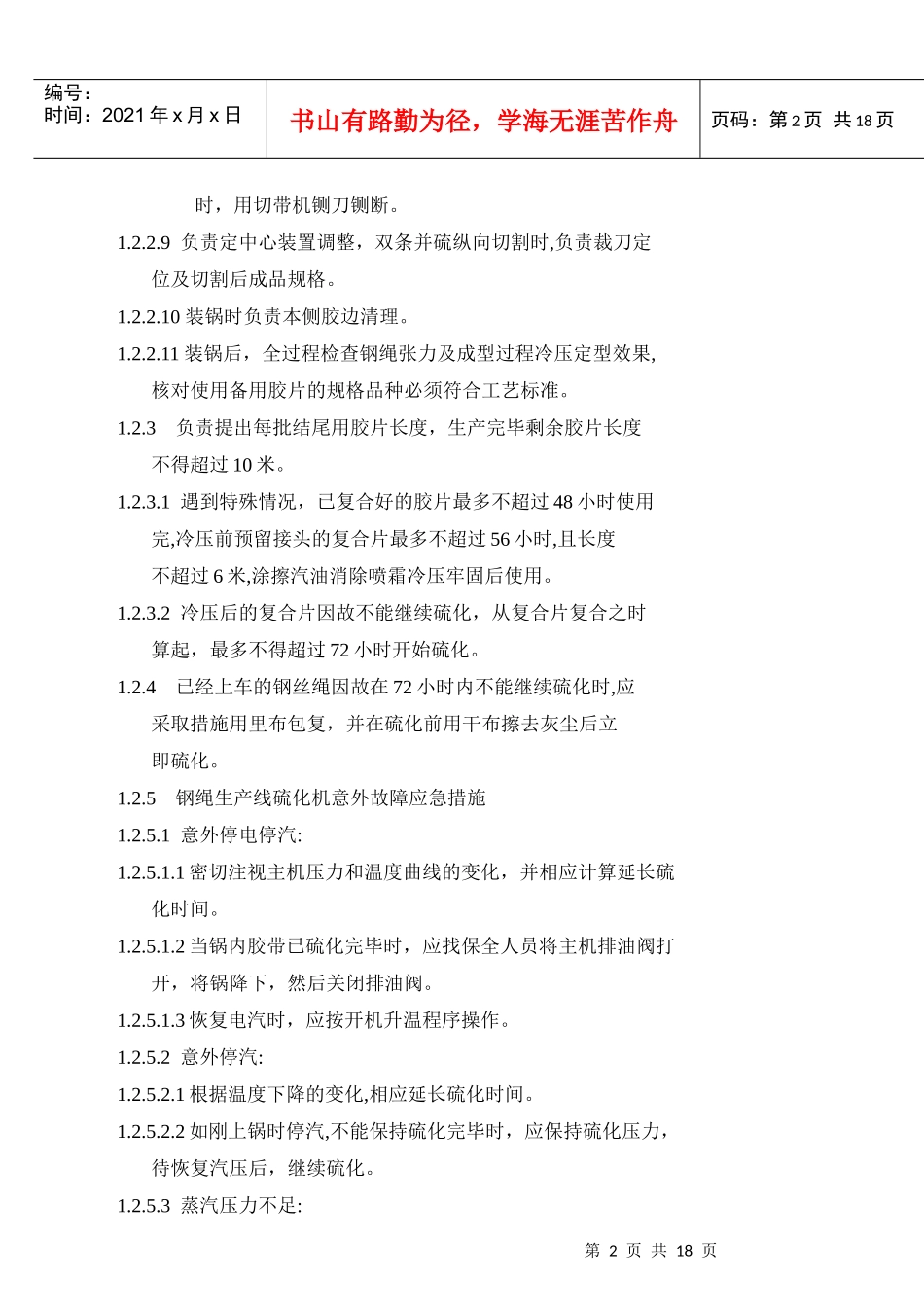

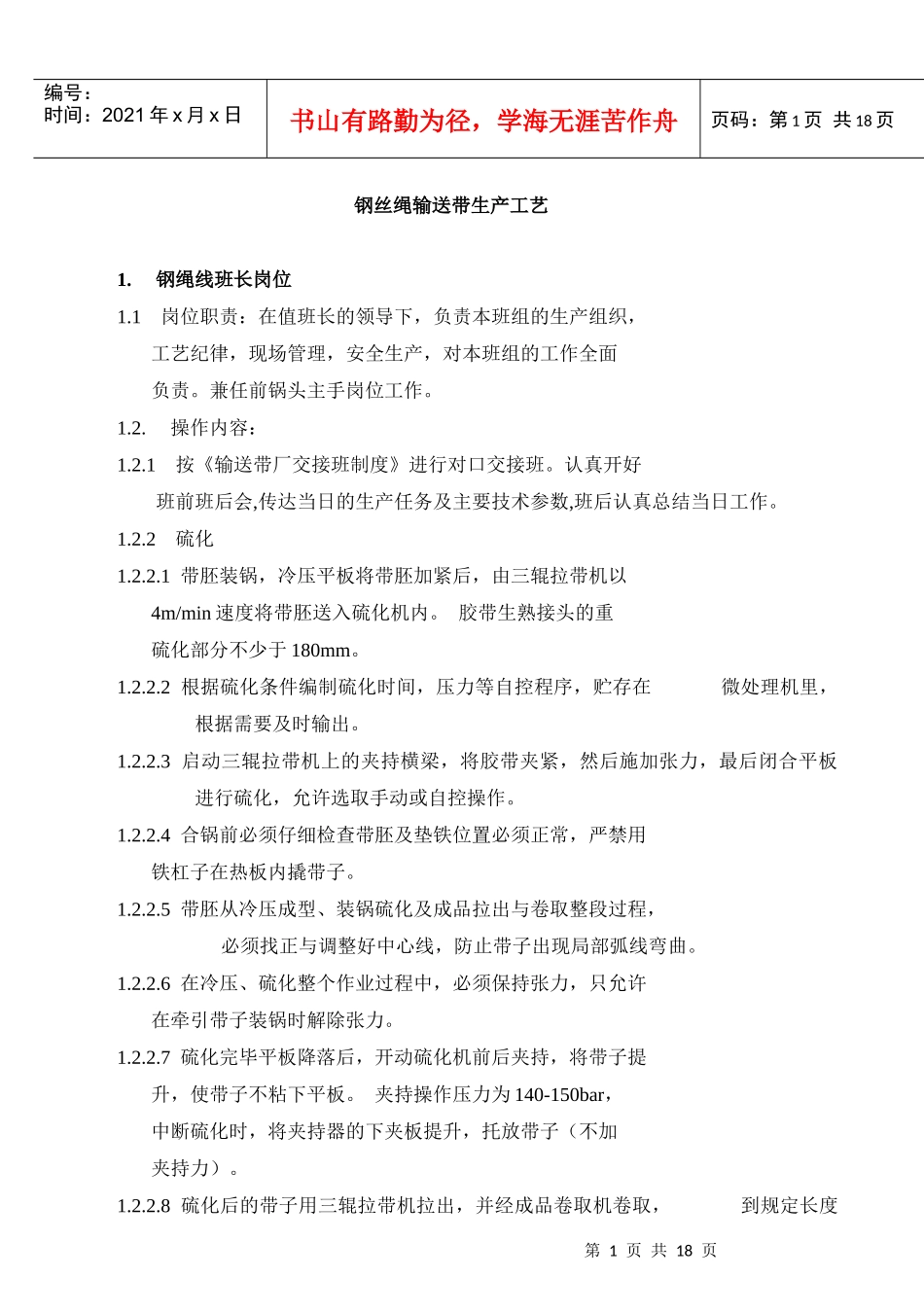

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页钢丝绳输送带生产工艺1
钢绳线班长岗位1
1岗位职责:在值班长的领导下,负责本班组的生产组织,工艺纪律,现场管理,安全生产,对本班组的工作全面负责
兼任前锅头主手岗位工作
操作内容:1
1按《输送带厂交接班制度》进行对口交接班
认真开好班前班后会,传达当日的生产任务及主要技术参数,班后认真总结当日工作
1带胚装锅,冷压平板将带胚加紧后,由三辊拉带机以4m/min速度将带胚送入硫化机内
胶带生熟接头的重硫化部分不少于180mm
2根据硫化条件编制硫化时间,压力等自控程序,贮存在微处理机里,根据需要及时输出
3启动三辊拉带机上的夹持横梁,将胶带夹紧,然后施加张力,最后闭合平板进行硫化,允许选取手动或自控操作
4合锅前必须仔细检查带胚及垫铁位置必须正常,严禁用铁杠子在热板内撬带子
5带胚从冷压成型、装锅硫化及成品拉出与卷取整段过程,必须找正与调整好中心线,防止带子出现局部弧线弯曲
6在冷压、硫化整个作业过程中,必须保持张力,只允许在牵引带子装锅时解除张力
7硫化完毕平板降落后,开动硫化机前后夹持,将带子提升,使带子不粘下平板
夹持操作压力为140-150bar,中断硫化时,将夹持器的下夹板提升,托放带子(不加夹持力)
8硫化后的带子用三辊拉带机拉出,并经成品卷取机卷取,到规定长度第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页时,用切带机铡刀铡断
9负责定中心装置调整,双条并硫纵向切割时,负责裁刀定位及切割后成品规格
10装锅时负责本侧胶边清理
11装锅后,全过程检查钢绳张
