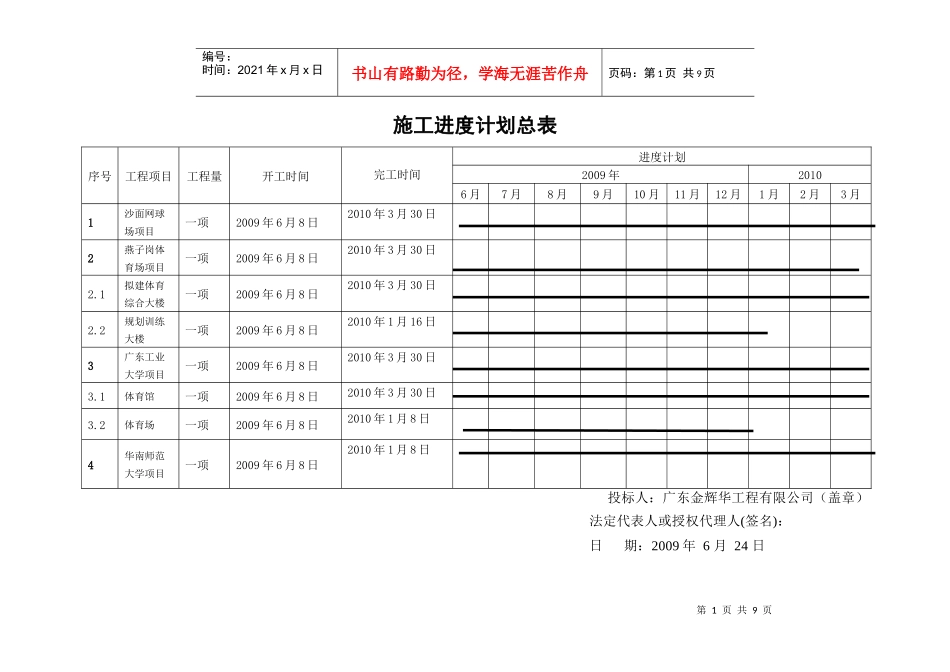

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页施工进度计划总表序号工程项目工程量开工时间完工时间进度计划2009年20106月7月8月9月10月11月12月1月2月3月1沙面网球场项目一项2009年6月8日2010年3月30日2燕子岗体育场项目一项2009年6月8日2010年3月30日2
1拟建体育综合大楼一项2009年6月8日2010年3月30日2
2规划训练大楼一项2009年6月8日2010年1月16日3广东工业大学项目一项2009年6月8日2010年3月30日3
1体育馆一项2009年6月8日2010年3月30日3

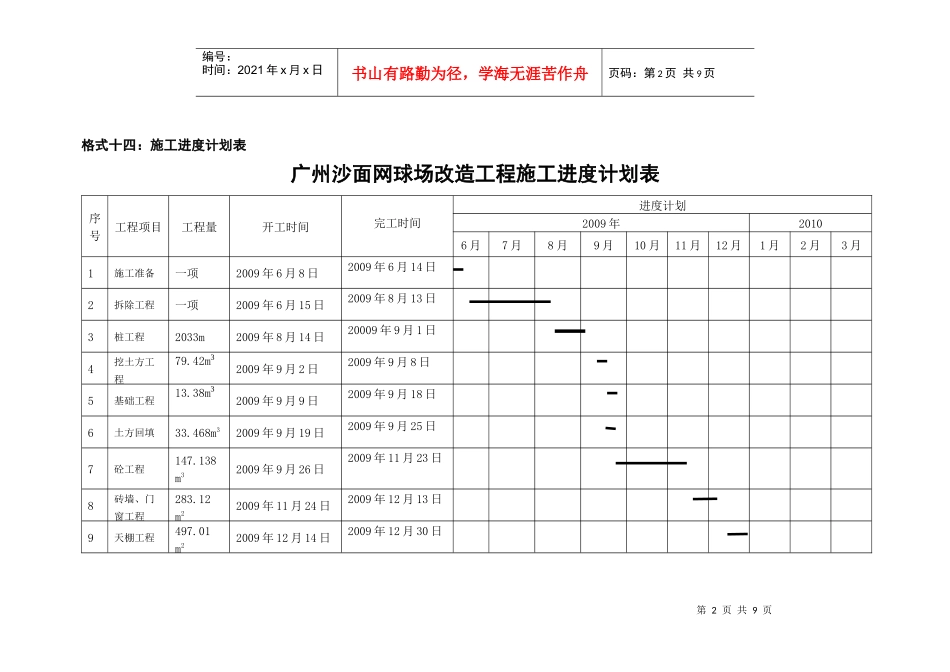

2体育场一项2009年6月8日2010年1月8日4华南师范大学项目一项2009年6月8日2010年1月8日投标人:广东金辉华工程有限公司(盖章)法定代表人或授权代理人(签名):日期:2009年6月24日第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页格式十四:施工进度计划表广州沙面网球场改造工程施工进度计划表序号工程项目工程量开工时间完工时间进度计划2009年20106月7月8月9月10月11月12月1月2月3月1施工准备一项2009年6月8日2009年6月14日2拆除工程一项2009年6月15日2009年8月13日3桩工程2033m2009年8月14日20009年9月1日4挖土方工程79

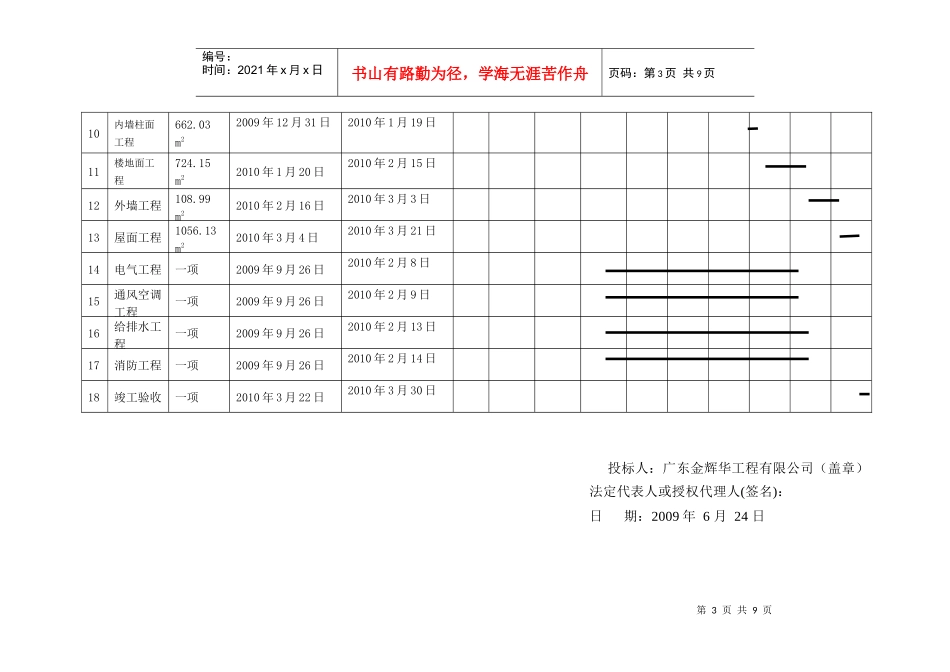

42m32009年9月2日2009年9月8日5基础工程13
38m32009年9月9日2009年9月18日6土方回填33
468m32009年9月19日2009年9月25日7砼工程147
138m32009年9月26日2009年11月23日8砖墙、门窗工程283
12m22009年11月24日2009年12月13日9天棚工程497
01m22009年12月14日2009年1
