第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页真空排水预压法施工工艺真空排水预压法是一项比较新的加固软土技术,是属于排水固结法的一种,它通过铺设水平排水砂垫层和设置在软基中的竖向排水体,再在砂垫层上铺设不透气的薄膜封闭装置,借助于埋设在砂垫层内的管道,通过抽真空装置,使土体中形成负压,将土体孔隙中的孔隙水抽出,从而降低孔隙水压力,增加有效应力,使土体产生固结,减少后期沉降,提高地基承载能力
其施工内容主要由四部分组成:(1)施工一个垂直的和水平的排水通道,即施工塑料排水板和砂垫层;(2)要施工一个使被加固地基与大气隔绝的保证不透气的密封层;(3)要设置一套高效率的抽真空装置
即在砂垫层内铺设主管和滤管管网和在密封系统外安装真空泵等设备;(4)要设置一套保证能按设计要求进行施工的检测系统

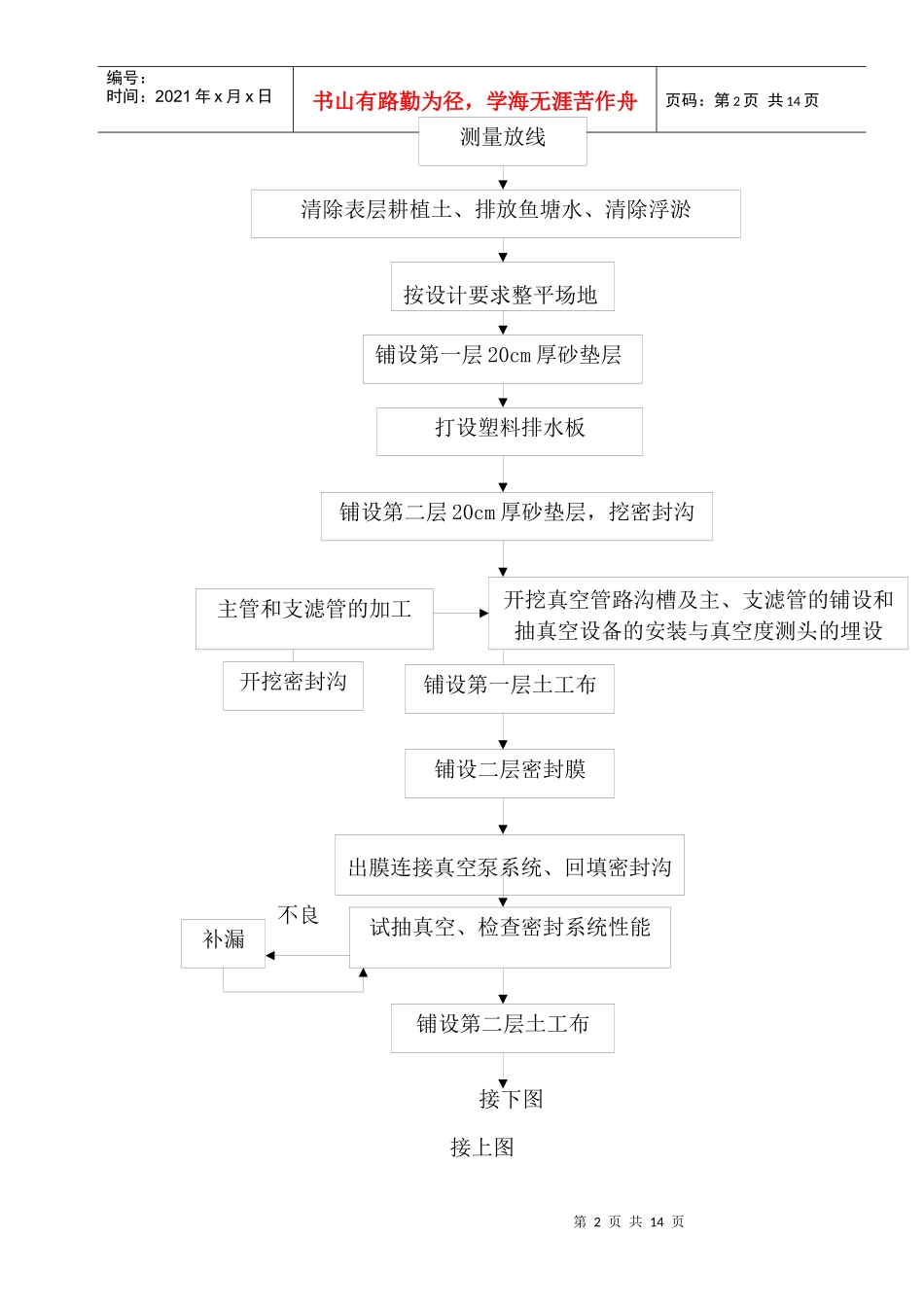

下图一为真空排水预压法施工工艺流程图第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页接下图接上图测量放线按设计要求整平场地铺设第一层20cm厚砂垫层铺设第二层20cm厚砂垫层,挖密封沟开挖真空管路沟槽及主、支滤管的铺设和抽真空设备的安装与真空度测头的埋设打设塑料排水板清除表层耕植土、排放鱼塘水、清除浮淤主管和支滤管的加工铺设第一层土工布铺设二层密封膜出膜连接真空泵系统、回填密封沟试抽真空、检查密封系统性能不良补漏铺设第二层土工布开挖密封沟第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页(图1)真空预压施工工艺流程图一、施工前的准备工作1、要做好充分的技术准备,包括收集并熟悉与本工程项目有关的技术规程、规范及地质情况,了解设计意图,掌握设计图纸的技术要求和各项技术参数,对施工现场的现状要调查清楚等,正式开工前组织技术交底
