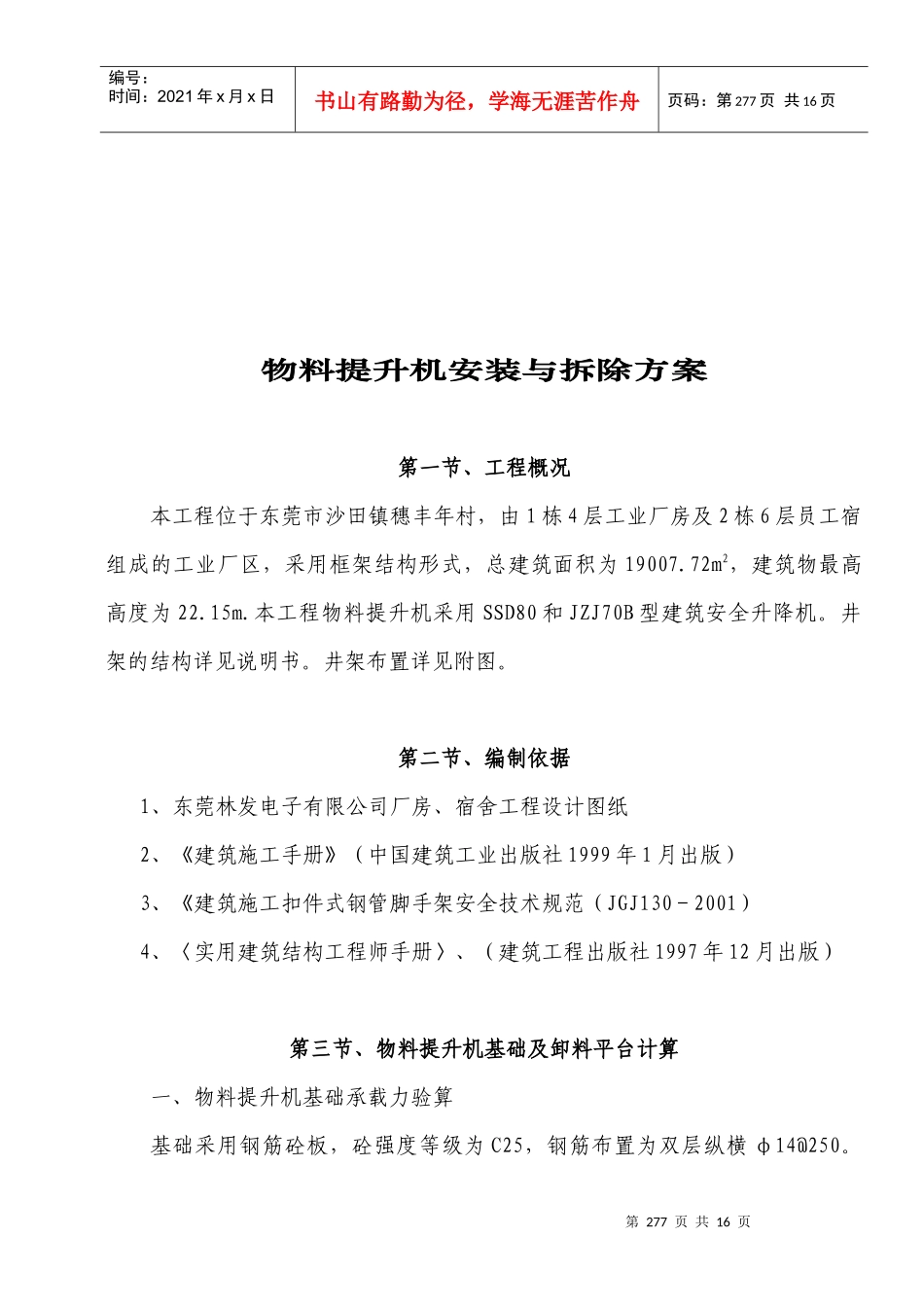

第277页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第277页共16页物料提升机安装与拆除方案第一节、工程概况本工程位于东莞市沙田镇穗丰年村,由1栋4层工业厂房及2栋6层员工宿组成的工业厂区,采用框架结构形式,总建筑面积为19007
72m2,建筑物最高高度为22
本工程物料提升机采用SSD80和JZJ70B型建筑安全升降机
井架的结构详见说明书
井架布置详见附图

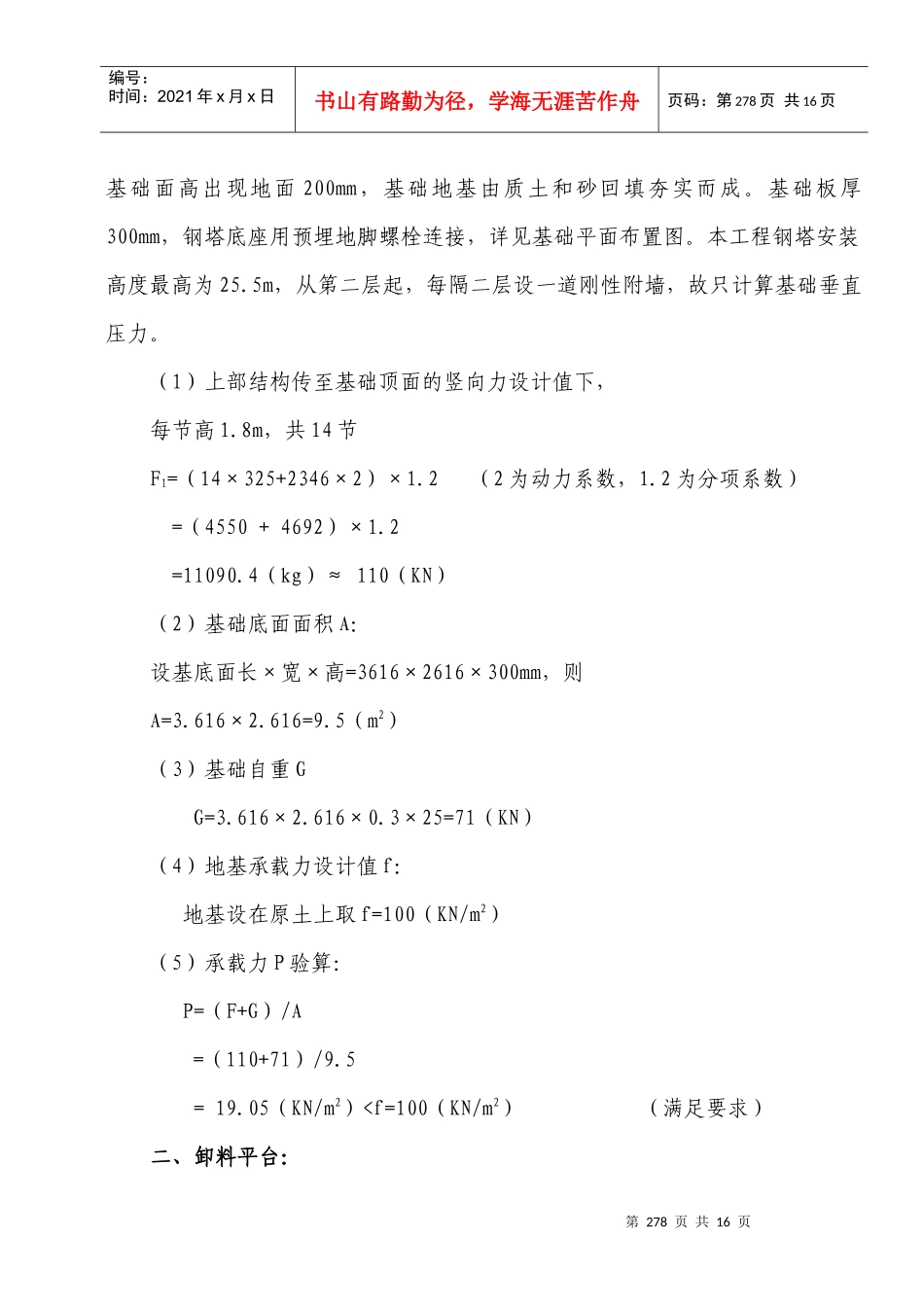

第二节、编制依据1、东莞林发电子有限公司厂房、宿舍工程设计图纸2、《建筑施工手册》(中国建筑工业出版社1999年1月出版)3、《建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)4、〈实用建筑结构工程师手册〉、(建筑工程出版社1997年12月出版)第三节、物料提升机基础及卸料平台计算一、物料提升机基础承载力验算基础采用钢筋砼板,砼强度等级为C25,钢筋布置为双层纵横φ14@250

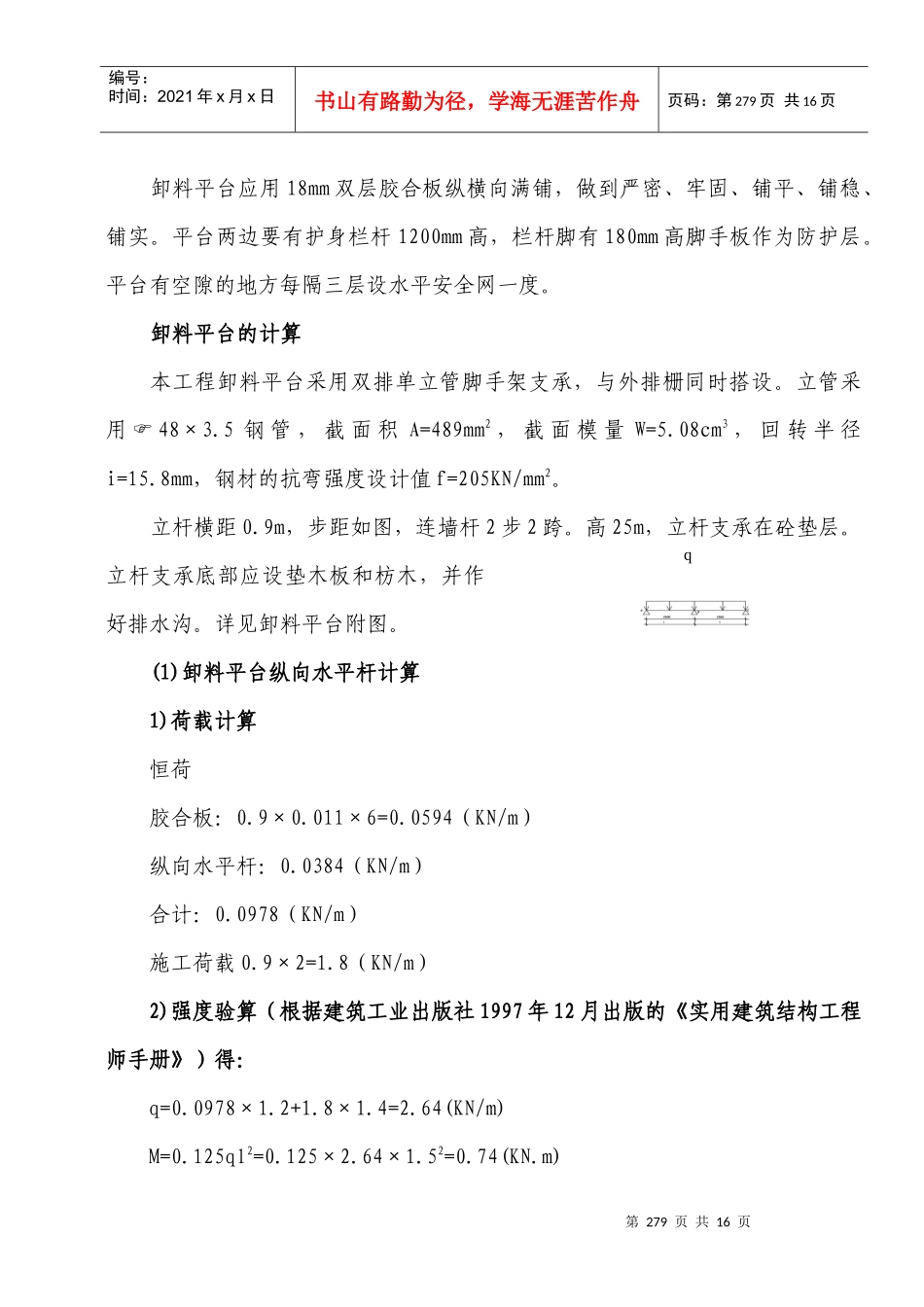

第278页共16页第277页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第278页共16页基础面高出现地面200mm,基础地基由质土和砂回填夯实而成
基础板厚300mm,钢塔底座用预埋地脚螺栓连接,详见基础平面布置图
本工程钢塔安装高度最高为25
5m,从第二层起,每隔二层设一道刚性附墙,故只计算基础垂直压力
(1)上部结构传至基础顶面的竖向力设计值下,每节高1
8m,共14节F1=(14×325+2346×2)×1
2(2为动力系数,1
2为分项系数)=(4550+4692)×1
2=11090
4(kg)≈110(KN)(2)基础底面面积A:设基底面长×宽×高=3616×2616×300mm,则A=3
5(m2)(3)基础自重GG=3
3×25=71(KN)(4)地基承载力设计值f:地基设在原土上取f=1
