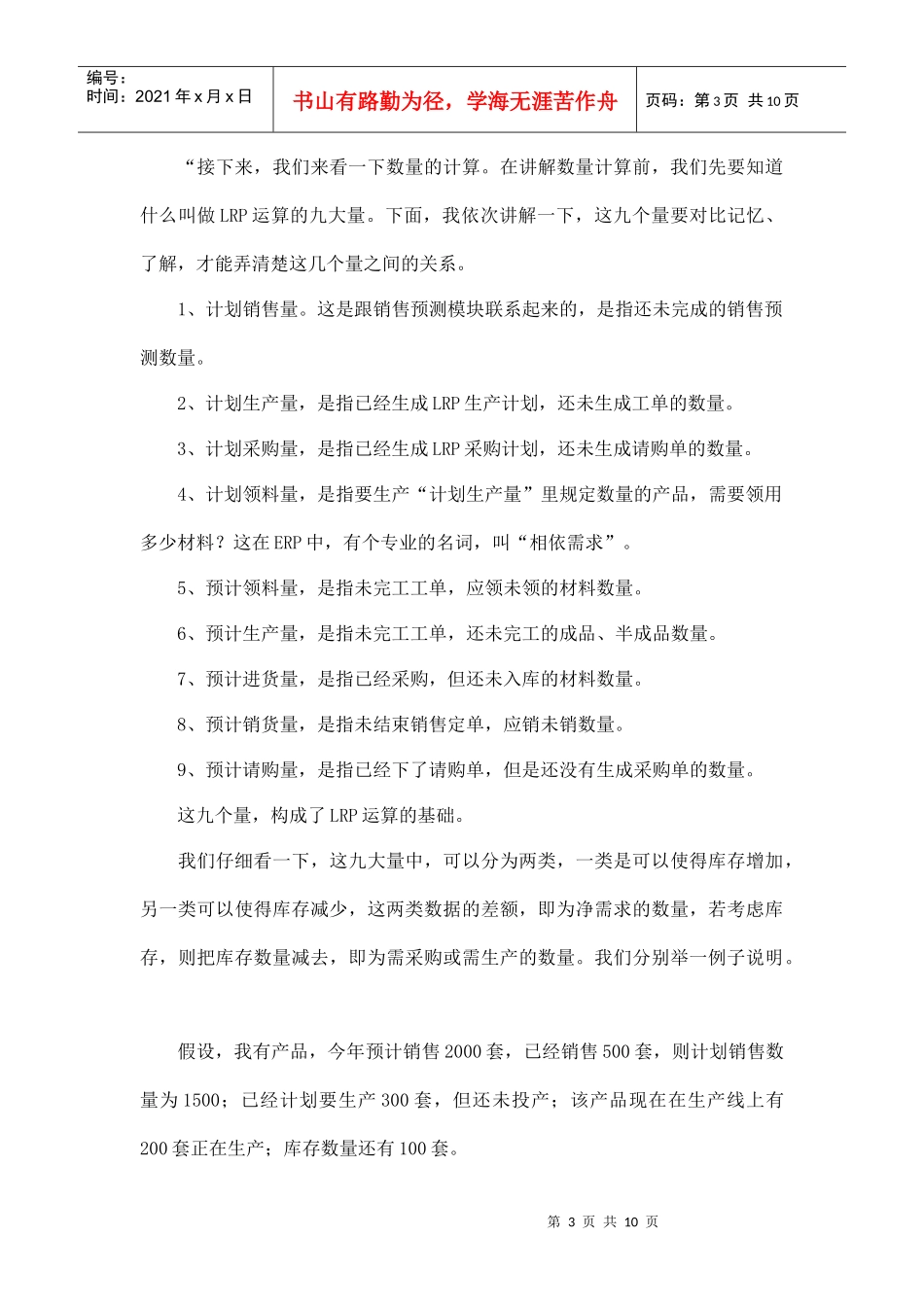

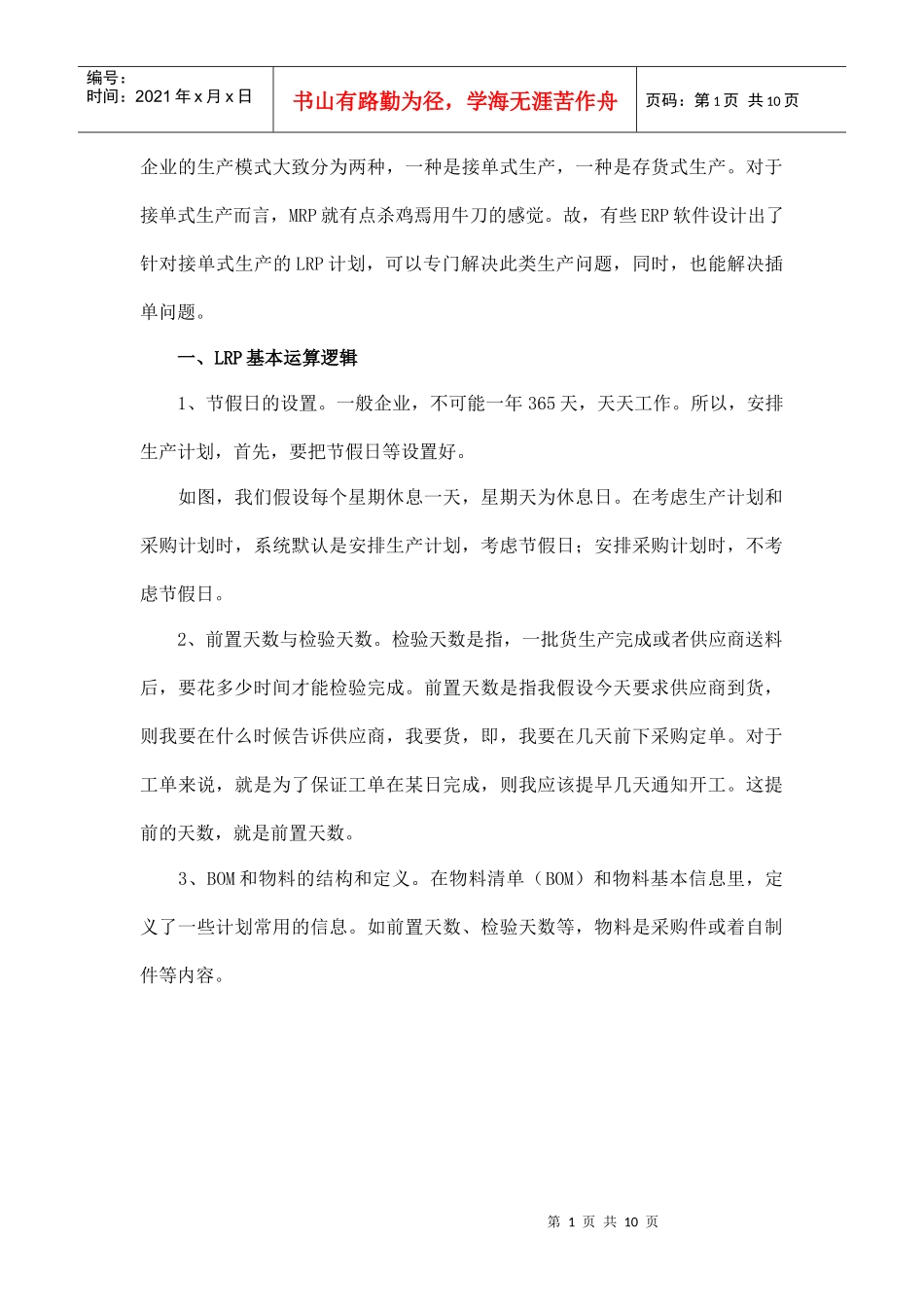

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页企业的生产模式大致分为两种,一种是接单式生产,一种是存货式生产
对于接单式生产而言,MRP就有点杀鸡焉用牛刀的感觉
故,有些ERP软件设计出了针对接单式生产的LRP计划,可以专门解决此类生产问题,同时,也能解决插单问题
一、LRP基本运算逻辑1、节假日的设置
一般企业,不可能一年365天,天天工作
所以,安排生产计划,首先,要把节假日等设置好
如图,我们假设每个星期休息一天,星期天为休息日
在考虑生产计划和采购计划时,系统默认是安排生产计划,考虑节假日;安排采购计划时,不考虑节假日
2、前置天数与检验天数
检验天数是指,一批货生产完成或者供应商送料后,要花多少时间才能检验完成
前置天数是指我假设今天要求供应商到货,则我要在什么时候告诉供应商,我要货,即,我要在几天前下采购定单
对于工单来说,就是为了保证工单在某日完成,则我应该提早几天通知开工
这提前的天数,就是前置天数

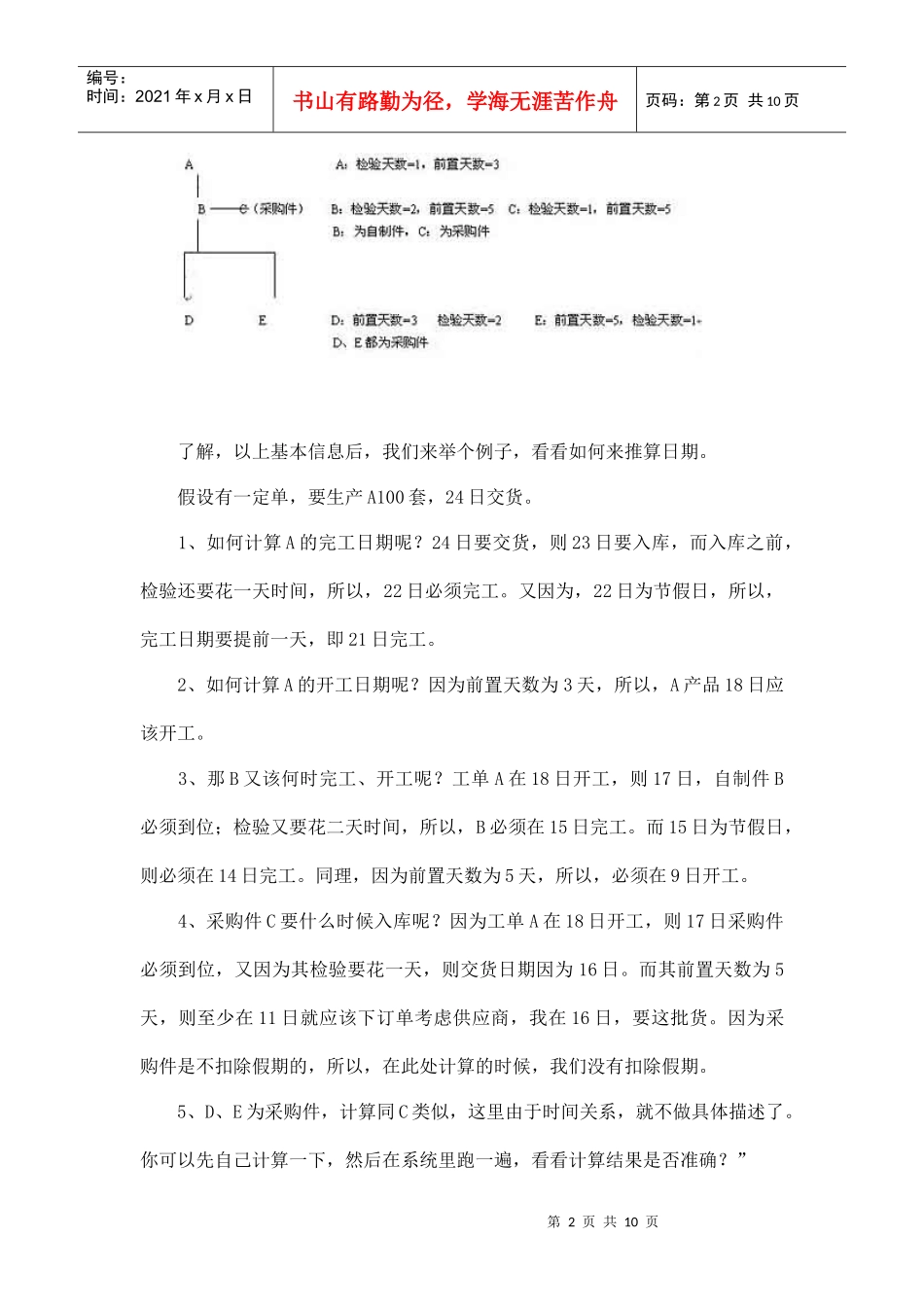

3、BOM和物料的结构和定义
在物料清单(BOM)和物料基本信息里,定义了一些计划常用的信息
如前置天数、检验天数等,物料是采购件或着自制件等内容
第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页了解,以上基本信息后,我们来举个例子,看看如何来推算日期
假设有一定单,要生产A100套,24日交货
1、如何计算A的完工日期呢
24日要交货,则23日要入库,而入库之前,检验还要花一天时间,所以,22日必须完工
又因为,22日为节假日,所以,完工日期要提前一天,即21日完工
2、如何计算A的开工日期呢
因为前置天数为3天,所以,A产品18日应该开工
3、那B又该何时完工、开工呢
工单A在18日开工,则17日,自制件B必须到位;检验又要花二天时间,所以,B必须在1
