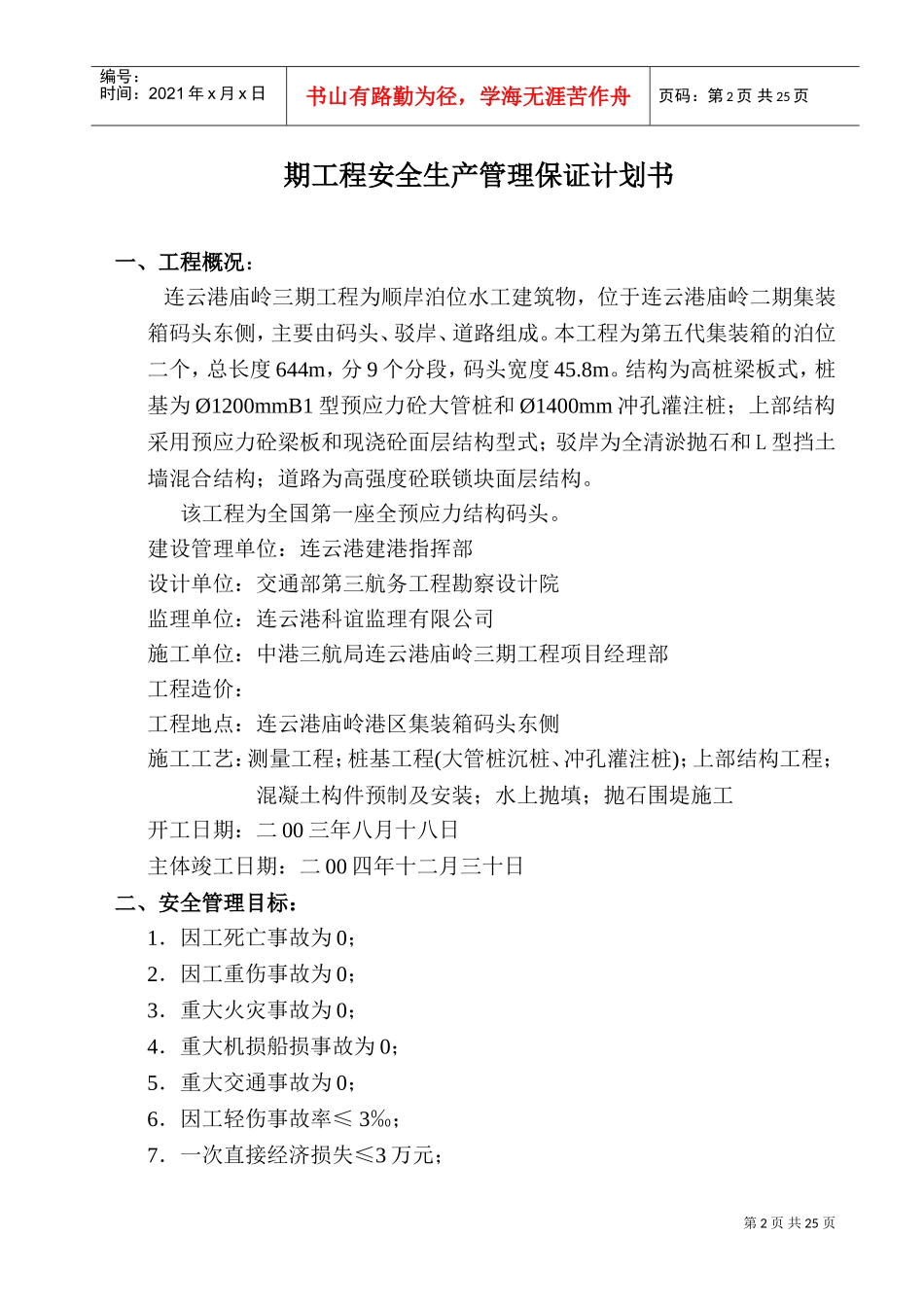

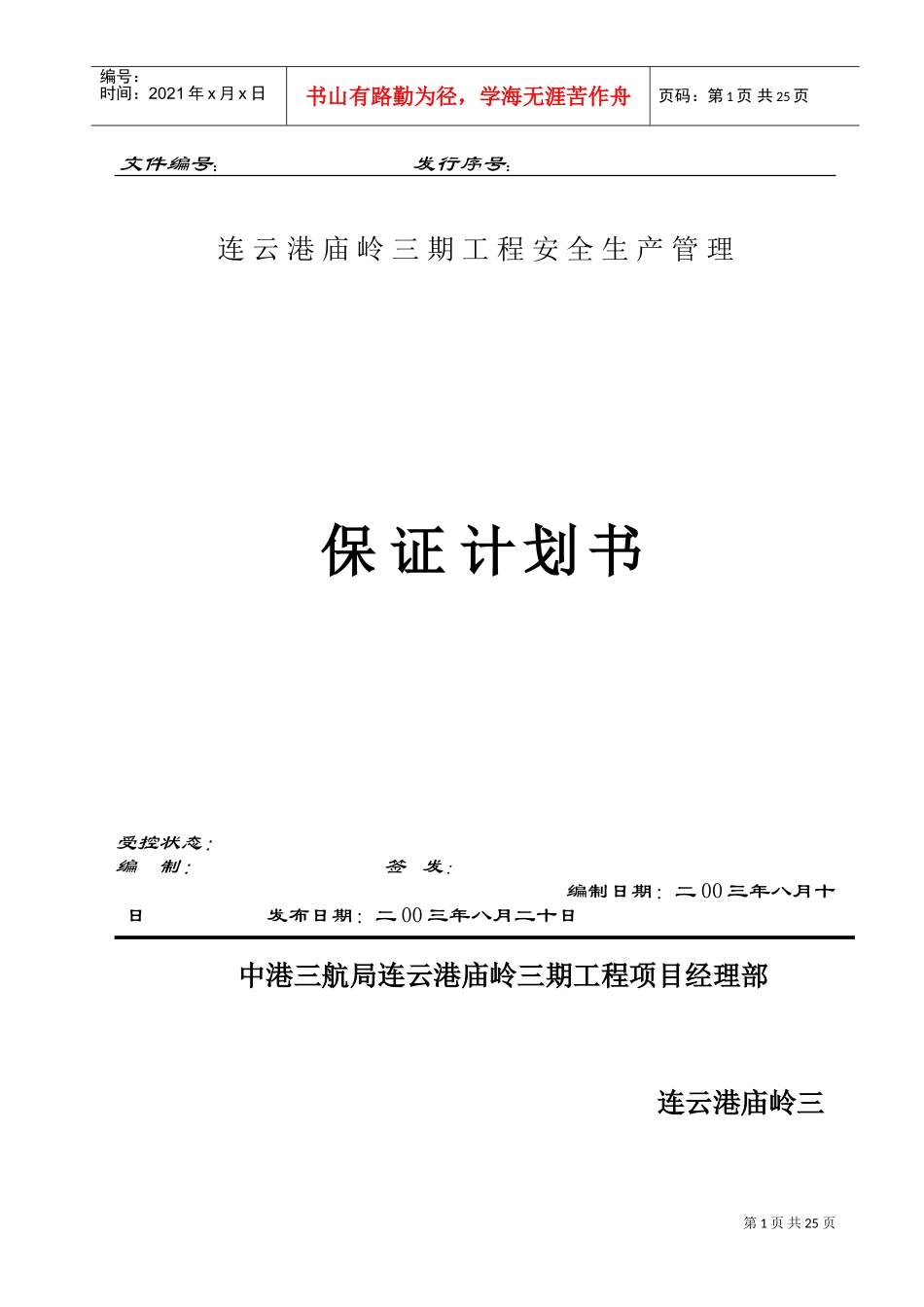

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页文件编号:发行序号:连云港庙岭三期工程安全生产管理保证计划书受控状态:编制:签发:编制日期:二00三年八月十日发布日期:二00三年八月二十日中港三航局连云港庙岭三期工程项目经理部连云港庙岭三第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页期工程安全生产管理保证计划书一、工程概况:连云港庙岭三期工程为顺岸泊位水工建筑物,位于连云港庙岭二期集装箱码头东侧,主要由码头、驳岸、道路组成
本工程为第五代集装箱的泊位二个,总长度644m,分9个分段,码头宽度45
结构为高桩梁板式,桩基为Ø1200mmB1型预应力砼大管桩和Ø1400mm冲孔灌注桩;上部结构采用预应力砼梁板和现浇砼面层结构型式;驳岸为全清淤抛石和L型挡土墙混合结构;道路为高强度砼联锁块面层结构
该工程为全国第一座全预应力结构码头
建设管理单位:连云港建港指挥部设计单位:交通部第三航务工程勘察设计院监理单位:连云港科谊监理有限公司施工单位:中港三航局连云港庙岭三期工程项目经理部工程造价:工程地点:连云港庙岭港区集装箱码头东侧施工工艺:测量工程;桩基工程(大管桩沉桩、冲孔灌注桩);上部结构工程;混凝土构件预制及安装;水上抛填;抛石围堤施工开工日期:二00三年八月十八日主体竣工日期:二00四年十二月三十日二、安全管理目标:1.因工死亡事故为0;2.因工重伤事故为0;3.重大火灾事故为0;4.重大机损船损事故为0;5.重大交通事故为0;6.因工轻伤事故率≤3‰;7.一次直接经济损失≤3万元;第3页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页8.争创局安全生产先进单位

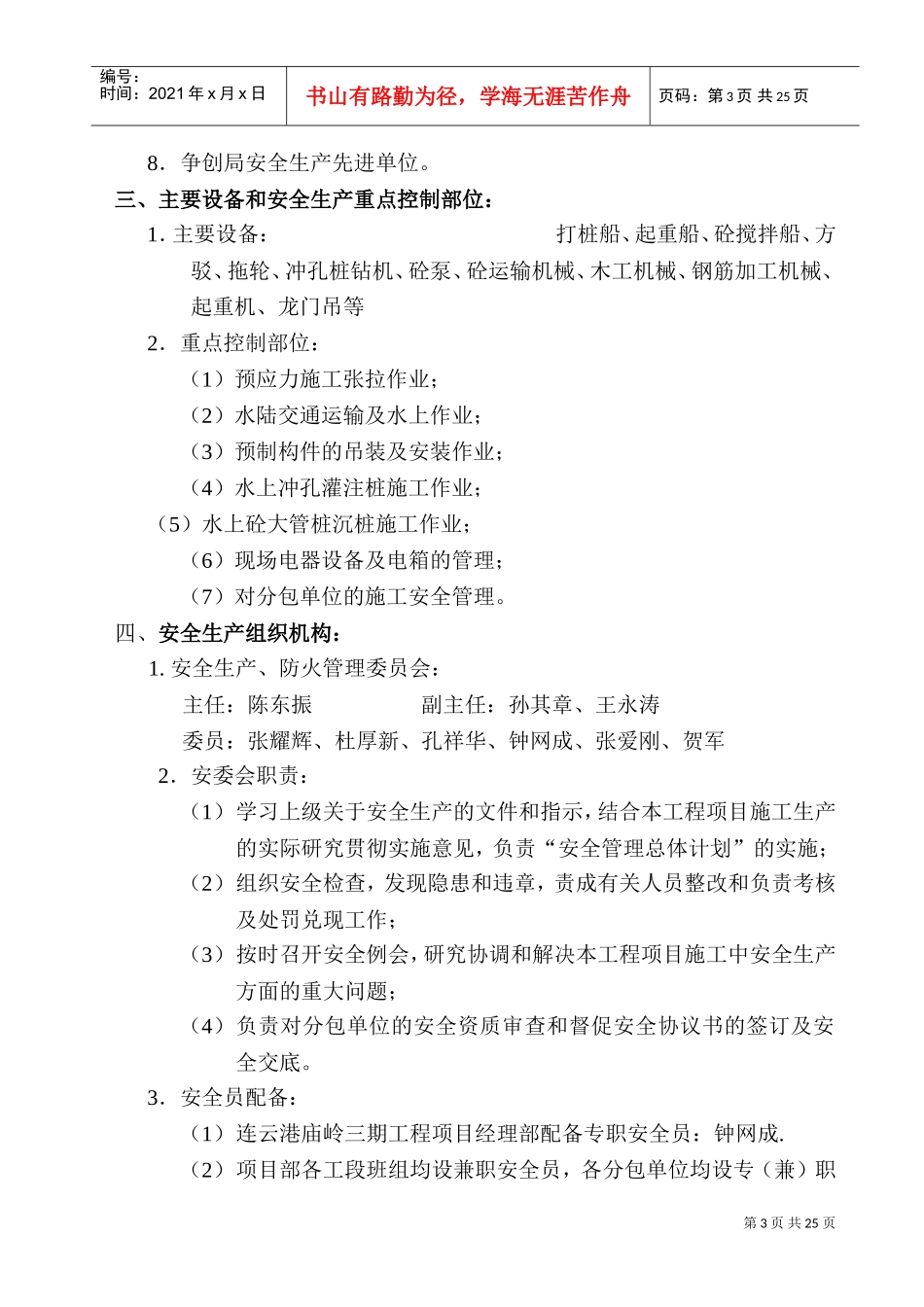

三、主要设备和安全生产重点控制部位:1.主要设备:打桩船、起重船、砼搅拌船、
