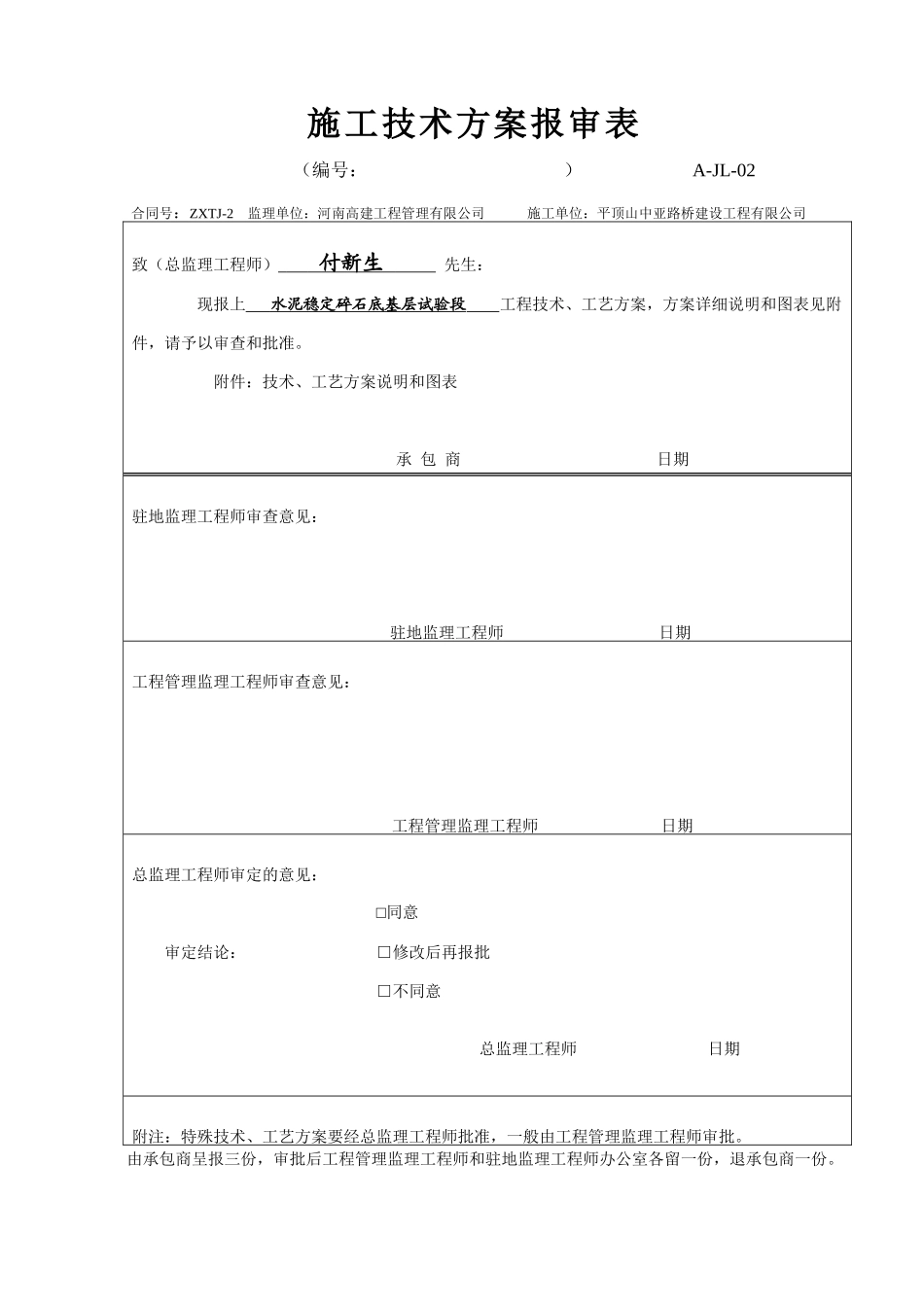

施工技术方案报审表(编号:)A-JL-02合同号:ZXTJ-2监理单位:河南高建工程管理有限公司施工单位:平顶山中亚路桥建设工程有限公司致(总监理工程师)付新生先生:现报上水泥稳定碎石底基层试验段工程技术、工艺方案,方案详细说明和图表见附件,请予以审查和批准。附件:技术、工艺方案说明和图表承包商日期驻地监理工程师审查意见:驻地监理工程师日期工程管理监理工程师审查意见:工程管理监理工程师日期总监理工程师审定的意见:□同意审定结论:□修改后再报批□不同意总监理工程师日期附注:特殊技术、工艺方案要经总监理工程师批准,一般由工程管理监理工程师审批。由承包商呈报三份,审批后工程管理监理工程师和驻地监理工程师办公室各留一份,退承包商一份。京港澳高速公路驻马店至信阳(豫鄂省界)段改扩建工程ZXTJ-2合同段水泥稳定碎石底基层试验段施工技术方案河南省平顶山中亚路桥建设工程有限公司驻信段改扩建工程ZXTJ-2合同段项目经理部二〇一四年六月第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页目录第一章编制依据、编制原则、编制范围………………………………………2第二章分项工程概况…………………………………………………………2第三章开工准备情况…………………………………………………………..3第四章工期安排………………………………………………………………5第五章施工方案及主要工艺…………………………………………………5第六章工程创优实施方案……………………………………………………15第七章质量保证、安全技术和环境保护措施………………………………17第八章质量控制指标及检测项目、频率和方法……………………………21第九章雨季、冬期施工措施…………………………………………………25第十章附图……………………………………………………………………26第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页水泥稳定碎石底基层试验段施工技术方案一、编制依据及原则(一)编制依据1、京港澳高速公路驻马店至信阳(豫鄂省界)工程招、投标文件,设计图纸、工程量清单。2、交通部颁发的现行公路工程施工规范、试验规程、工程质量评定标准、验收标准,《高速公路施工标准化技术指南》,公司《质量手册》、《程序文件》及本项目设计技术标准。3、我单位多年从事公路、桥梁工程及高等级公路建设所积累的施工管理经验,对本工程现场的调查及公司人员、技术公路、资金等综合情况。(二)编制原则1、严格遵循投标文件、设计文件、技术规范和质量验收标准的原则。在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程安全施工、质量优良。2、深入推进标准化施工的原则,认真贯彻《高速公路施工标准化技术指南》要求,以“发展理念人本化、项目管理专业化、工程施工标准化、管理手段信息化、日常管理精细化”为出发点,全面提升工程质量、安全管理水平,树立行业文明施工形象。3、保证安全、保障通行、确保施工进度、效益最佳的原则。4、积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用,发挥科技在路桥施工中的先导作用。5、合理安排好现场施工,文明施工,做好环境保护。二、工程概况本合同段起讫桩号为K11+900-K23+800,位为驻马店市境,为京港澳高速公路加宽扩建,路线走向与老路相同,设互通式分离式立交1处,路线全长11.9km。为原有路基宽28m双向四车道双侧扩建为路基宽42m双侧八车道高速公路,设计速度为120Km/h,第3页共38页第2页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共38页原路面横坡为2%,拼宽后的路面横坡与老路横坡一致,改造后的土路肩横坡为4%。路面结构层自上由下为:4cm细粒式改性沥青混凝土+6cm中粒式改性沥青混凝土+10cm密级配沥青碎石+同步沥青碎石下封层+18cm水泥稳定碎石上基层+18cm水泥稳定碎石下基层+18cm水泥稳定碎石底基层。设计工程量为:...
